中海国际社区混搭风装修日记(有满意有遗憾)
【小区】:中海国际社区三期
【户型】:3室2厅
【建筑面积】:约116平米
【设计】:自己
【风格】:混搭美式
【施工】:江水平团队

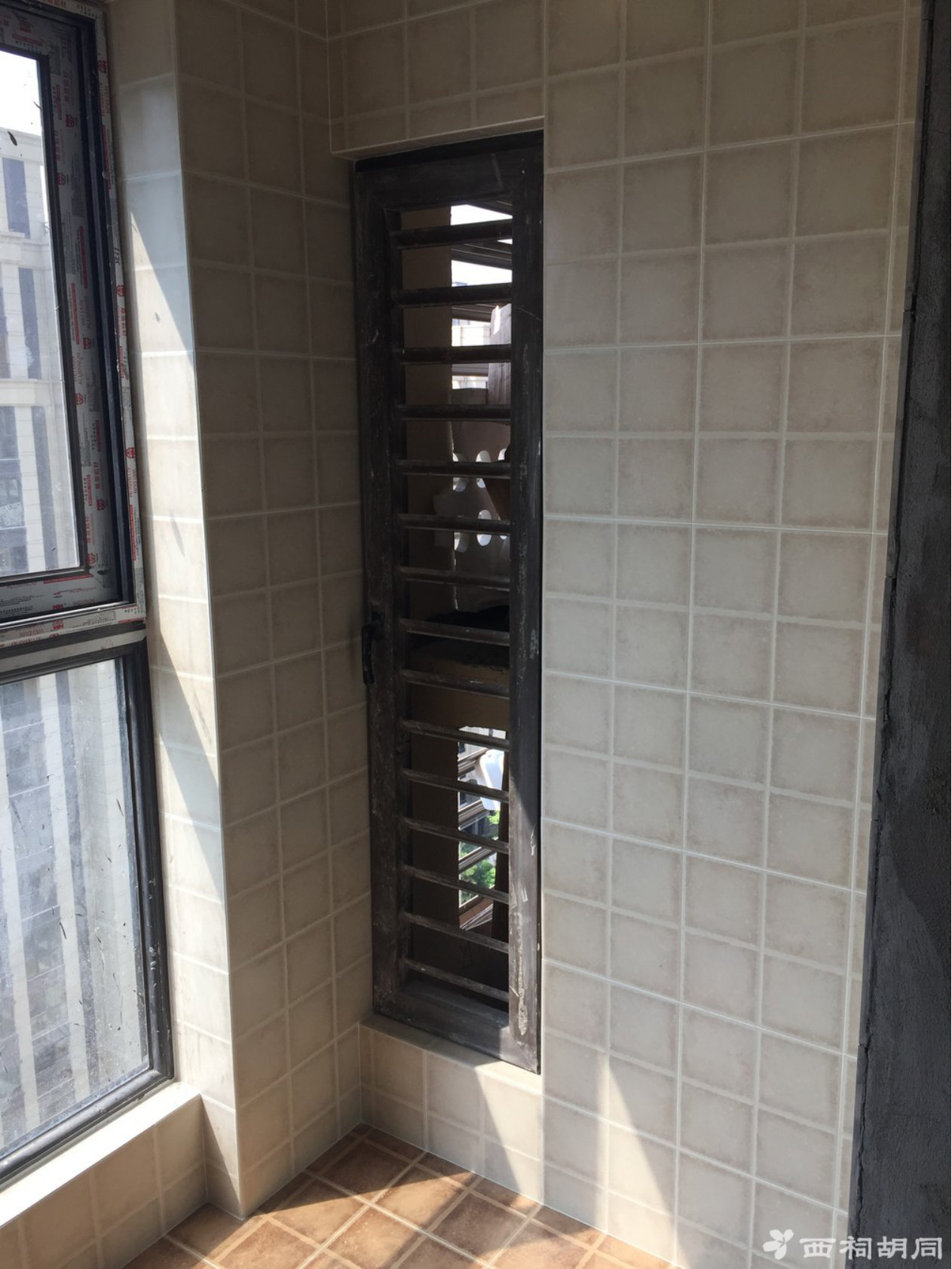

【进度】:拆除-周师傅 水电-张培志师傅瓦工-张志刚师傅 木工余弟超师傅 油漆团队
【预算】:预算都是用来被超过的
【开工时间】:2017年2月24日
【购材】:自主够材
维盾厂家封闭阳台 ; 神韵瓷砖(蜜蜂E家) ; 日立中央空调一拖二、MOEN水槽、花洒、特略吊顶;方太油烟机、能率热水器、潜水艇地漏、止逆阀、法恩莎台上盆、铭轩石材
2016年10月份拿房之后一直没考虑好装修问题,也沟通了尚居、潇晨这些网络家装平台,后来接触到江水平装修队,咨询客服之后透明化的分项列表价以及砖砌砖夹橱柜特色个人感觉还不错,2016年底的年底订年后装活动立马定了下来,毕竟装修公司也是找装修工人或者项目经理或工长来做活。
过完年之后预约客服,建立好微信群,吉日开工

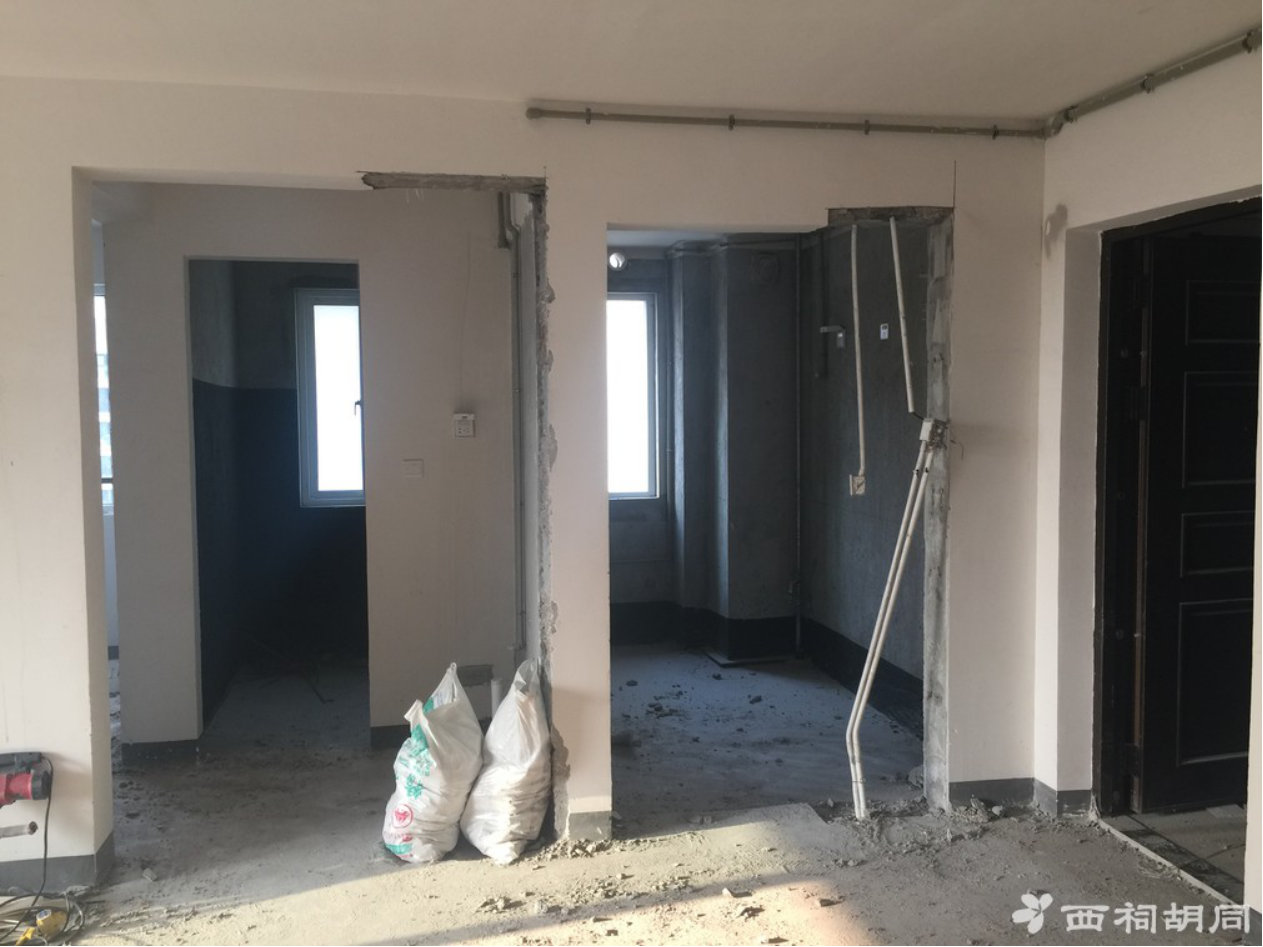

第一步:拆墙砸墙

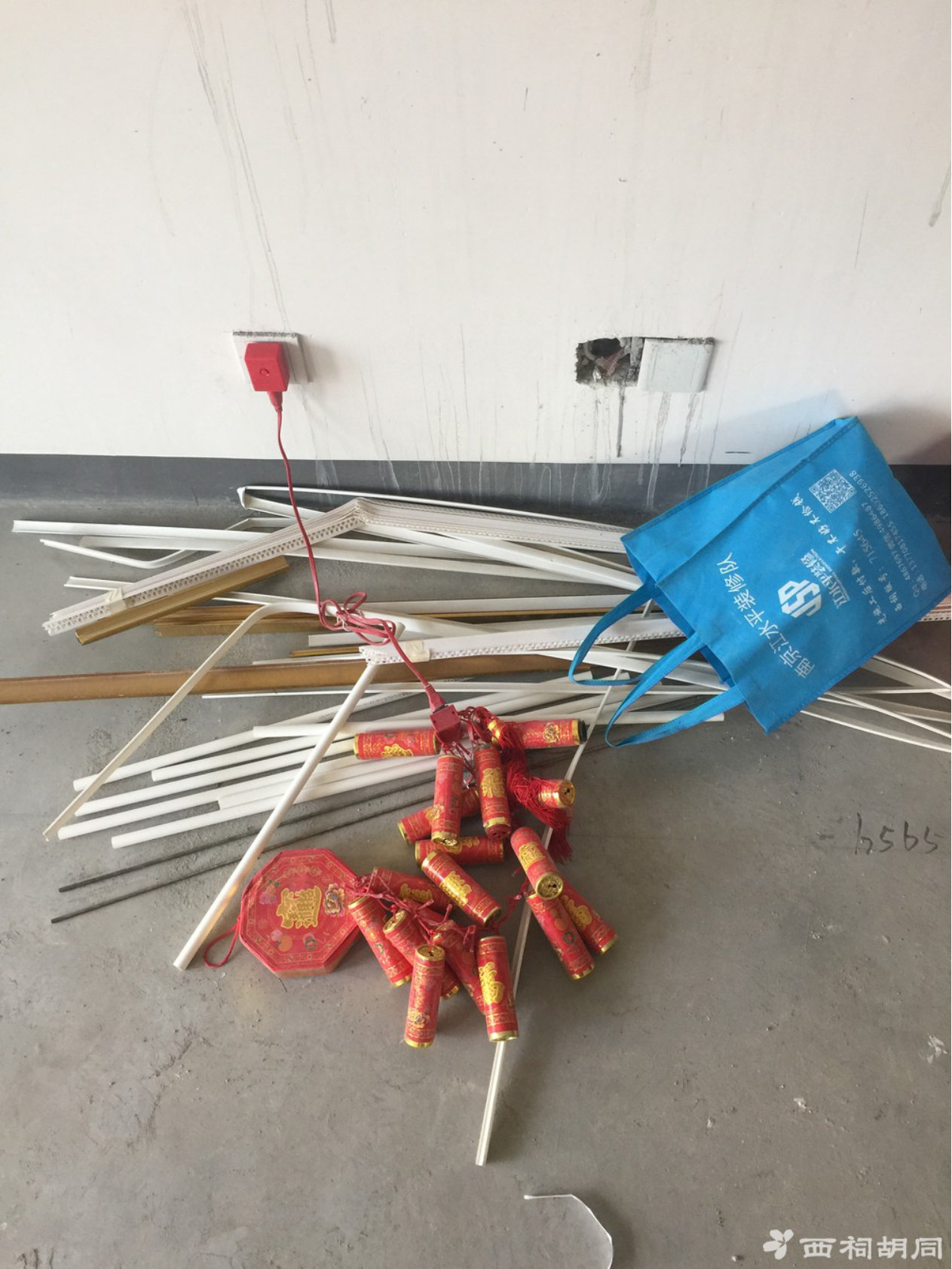

感谢周师傅联系带的电子鞭炮
吉时已到

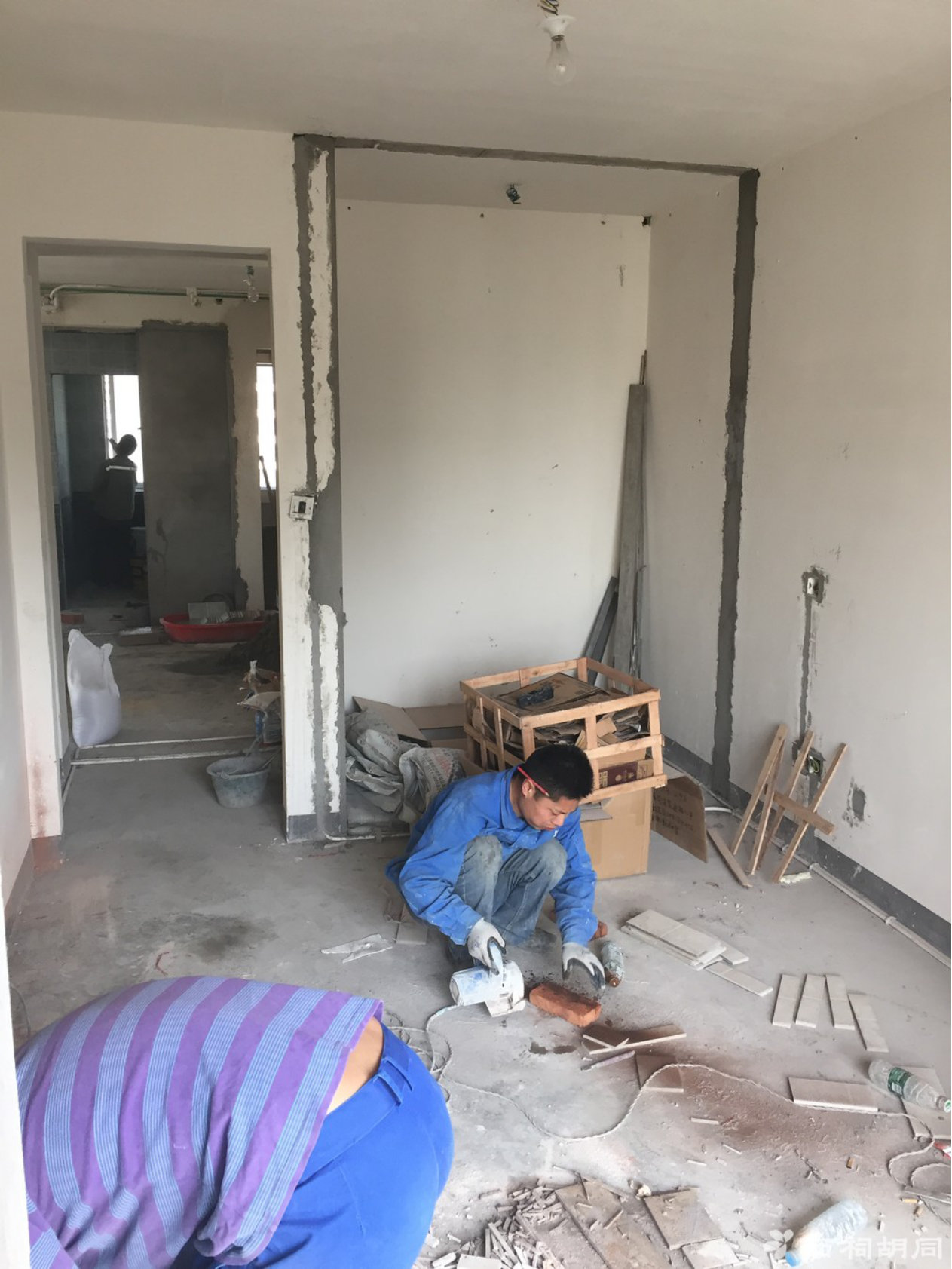

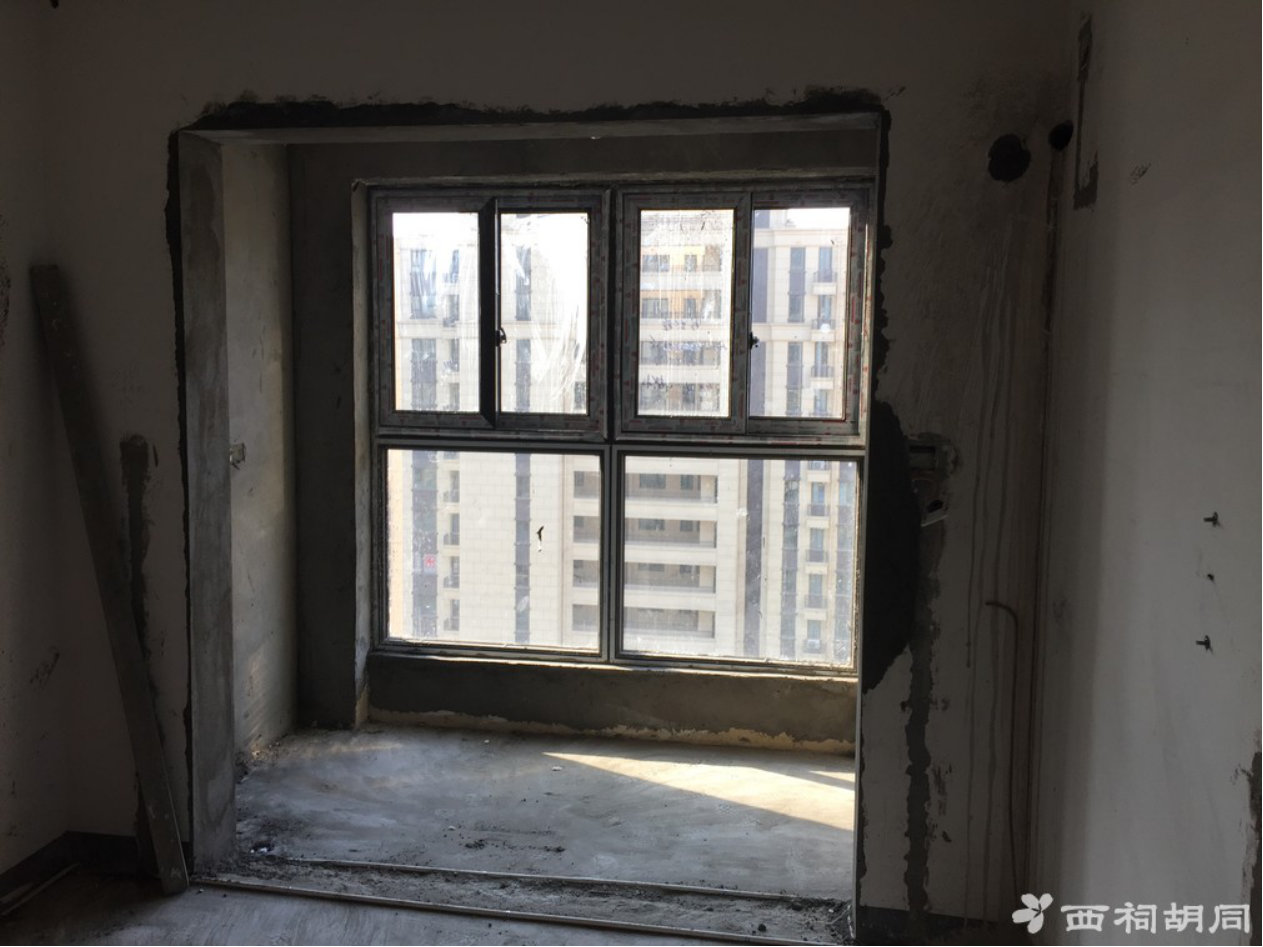

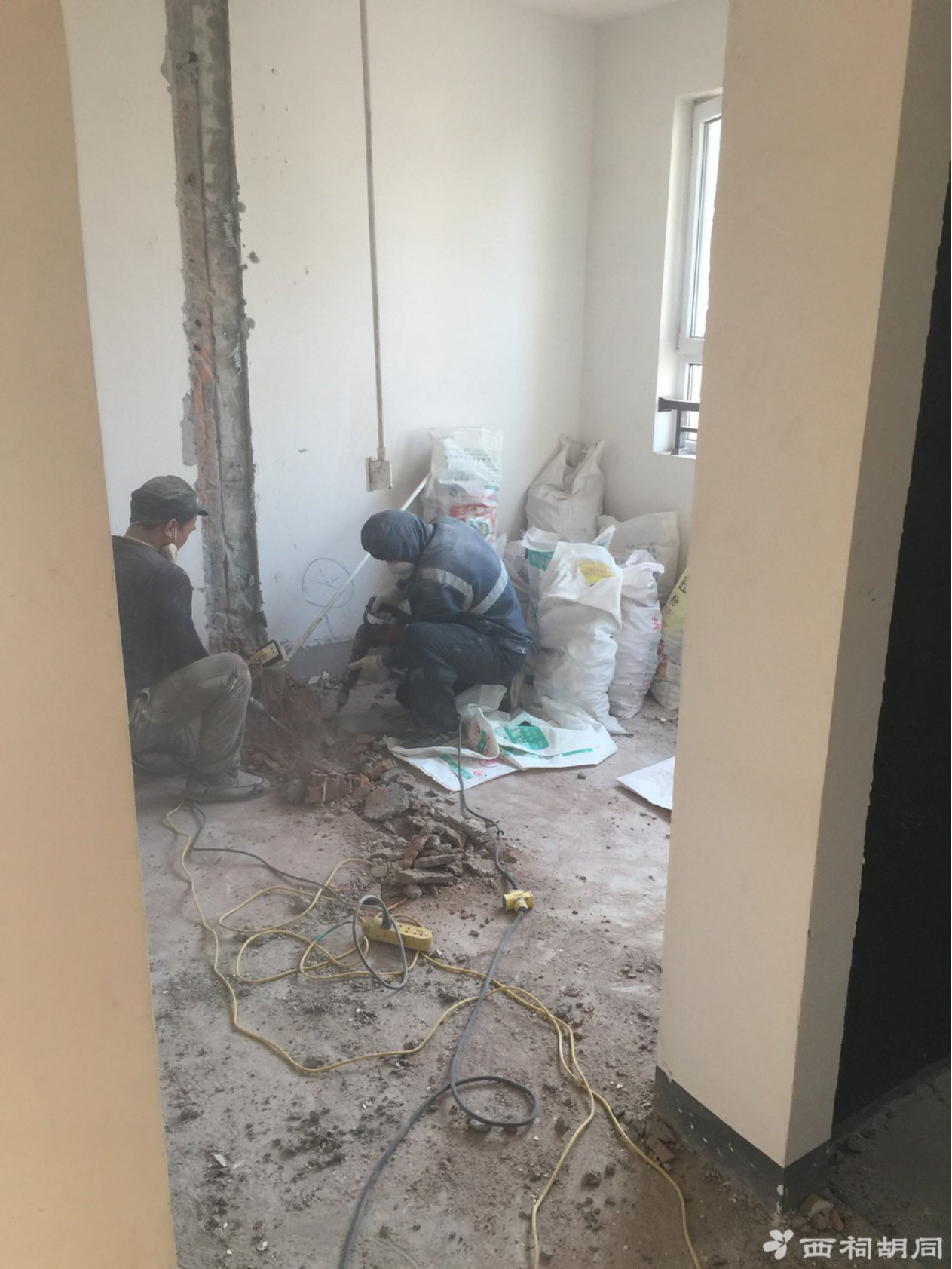

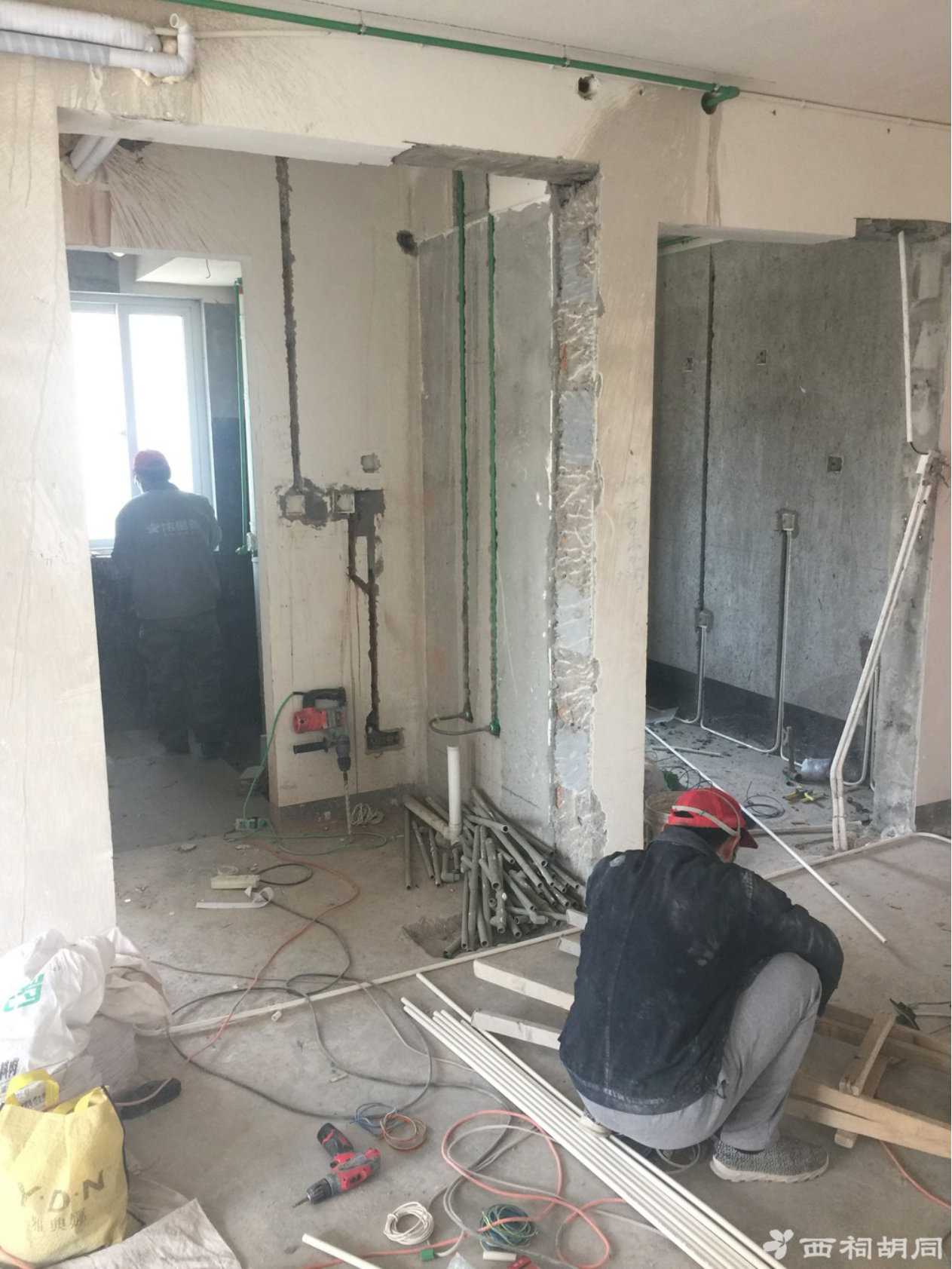

先切割后砸墙

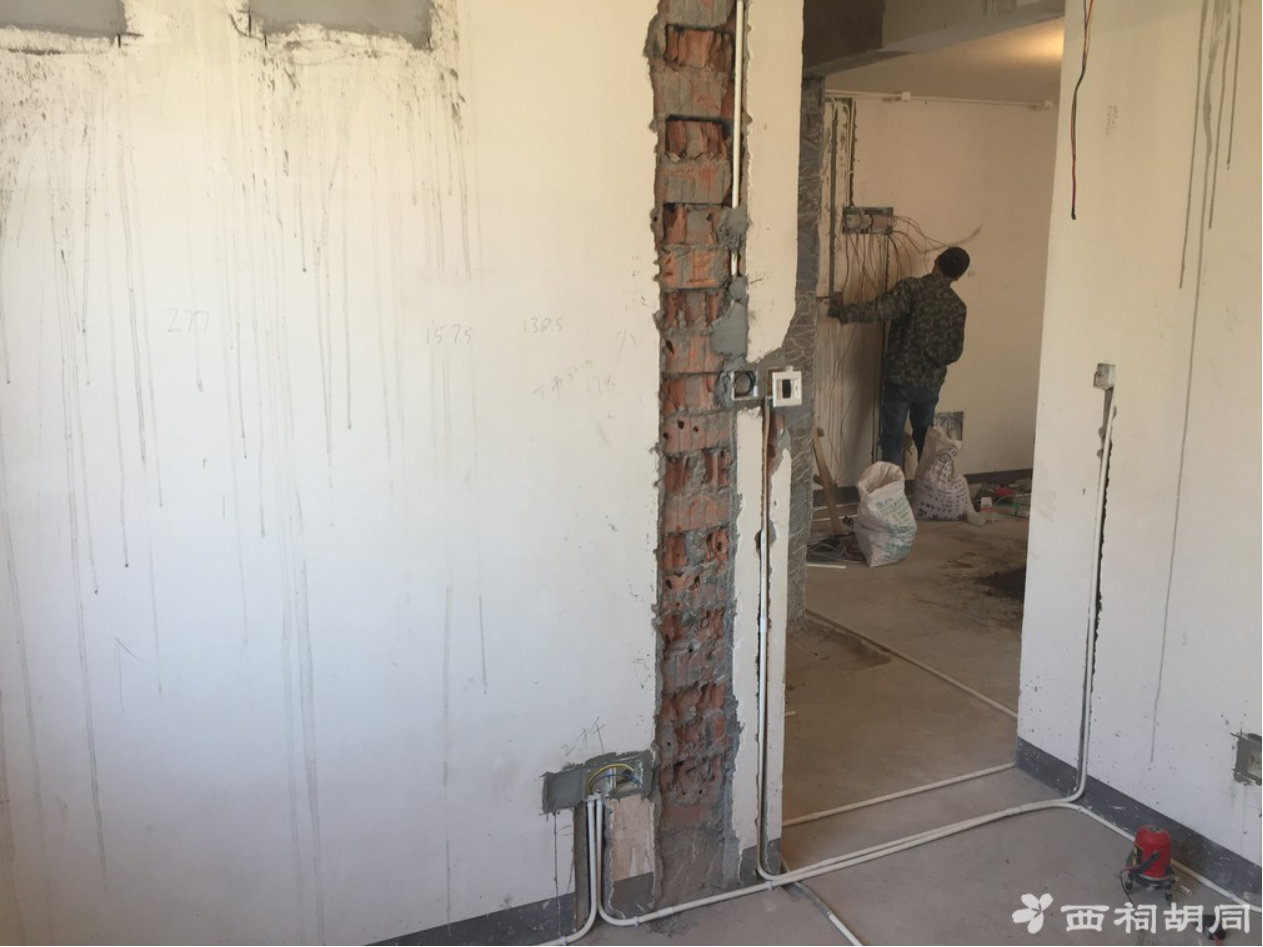

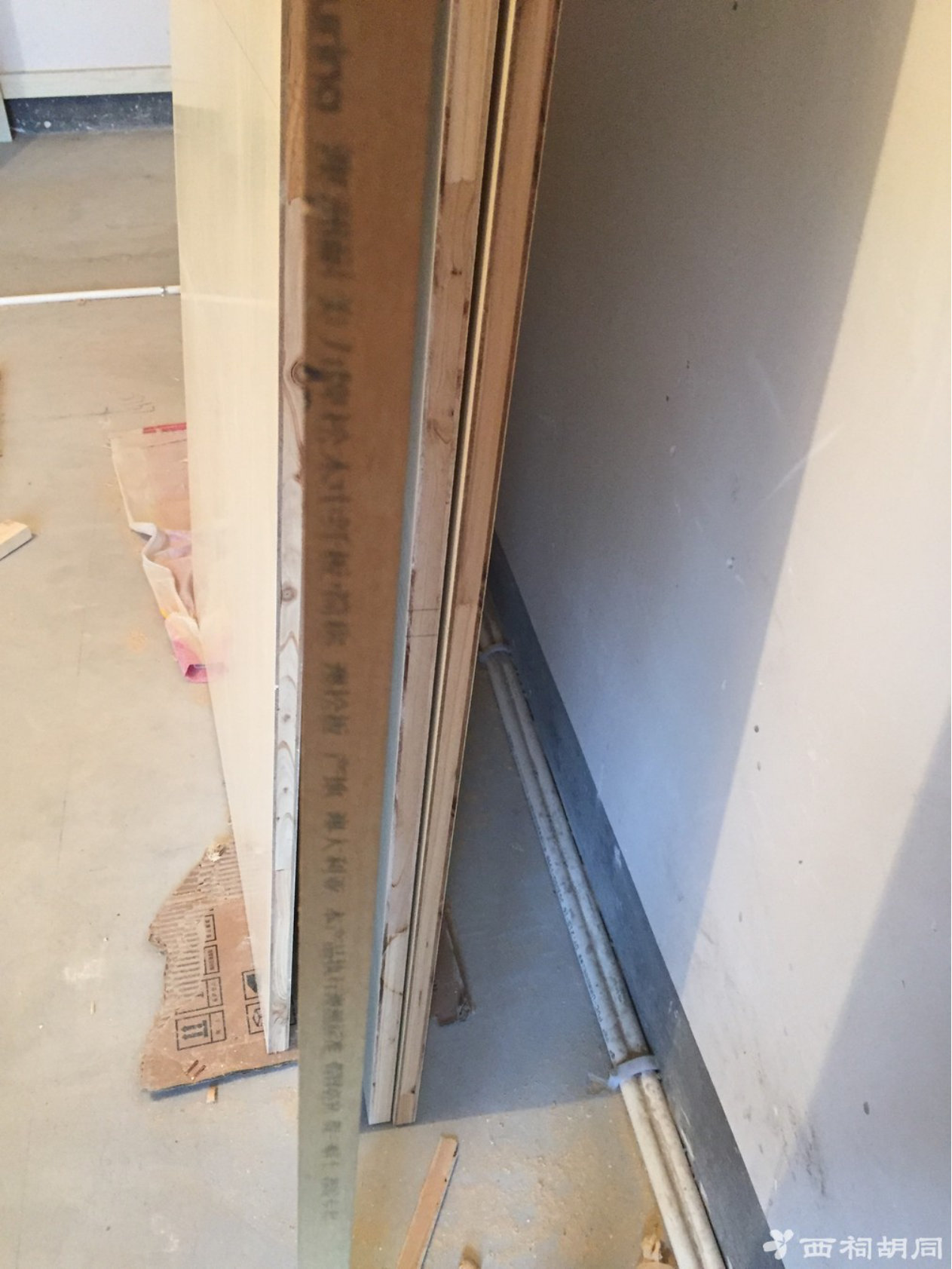

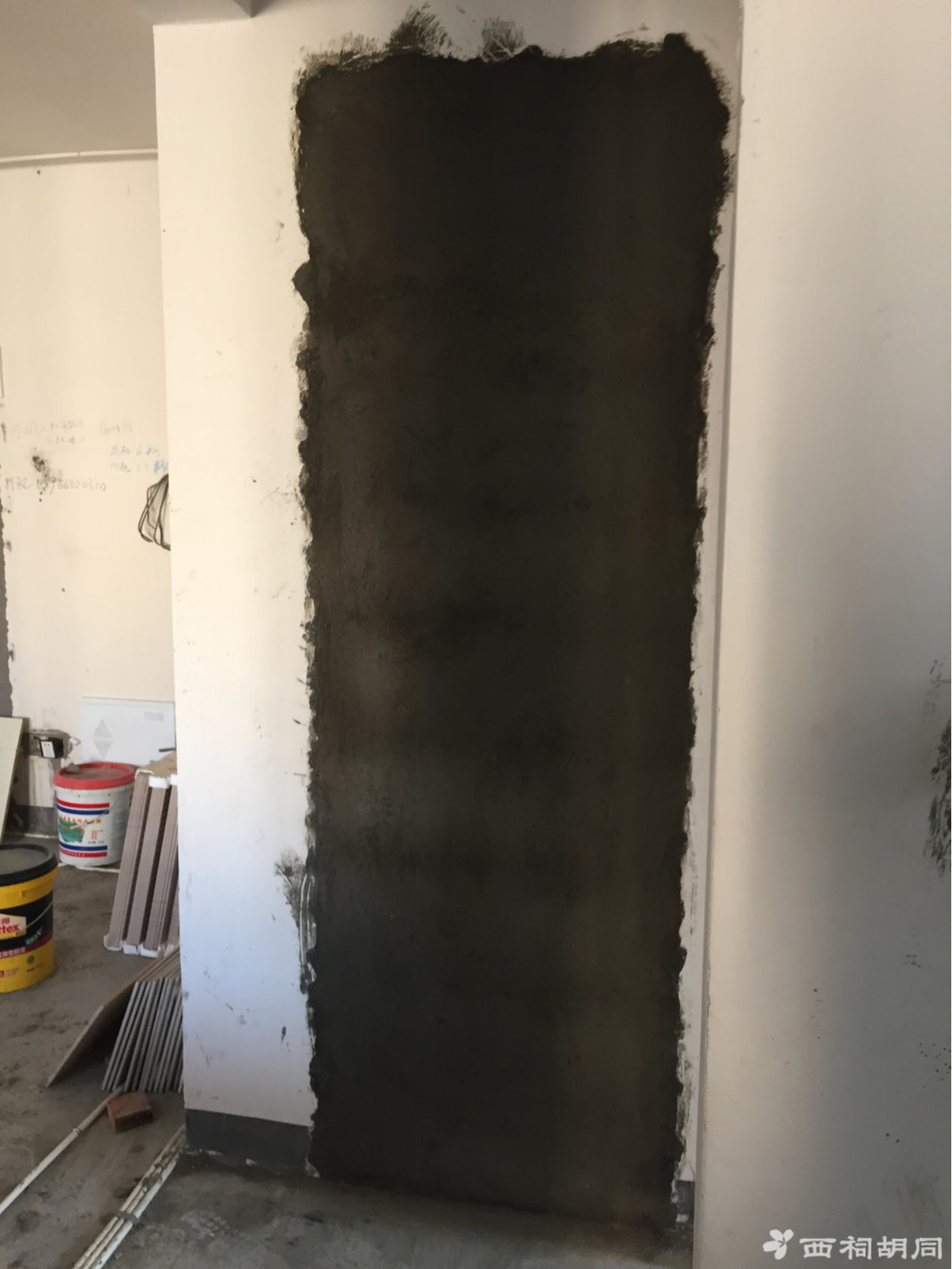

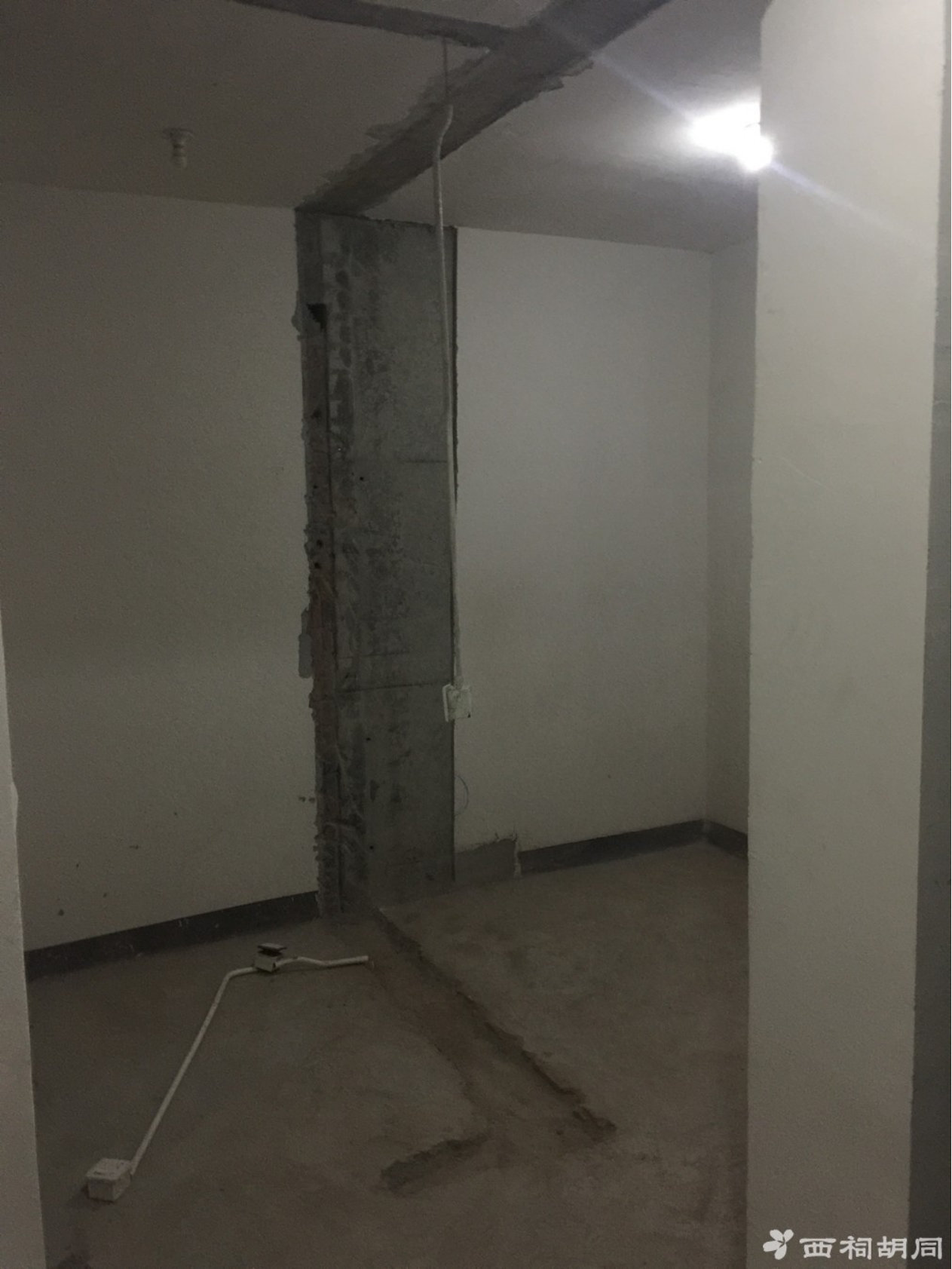

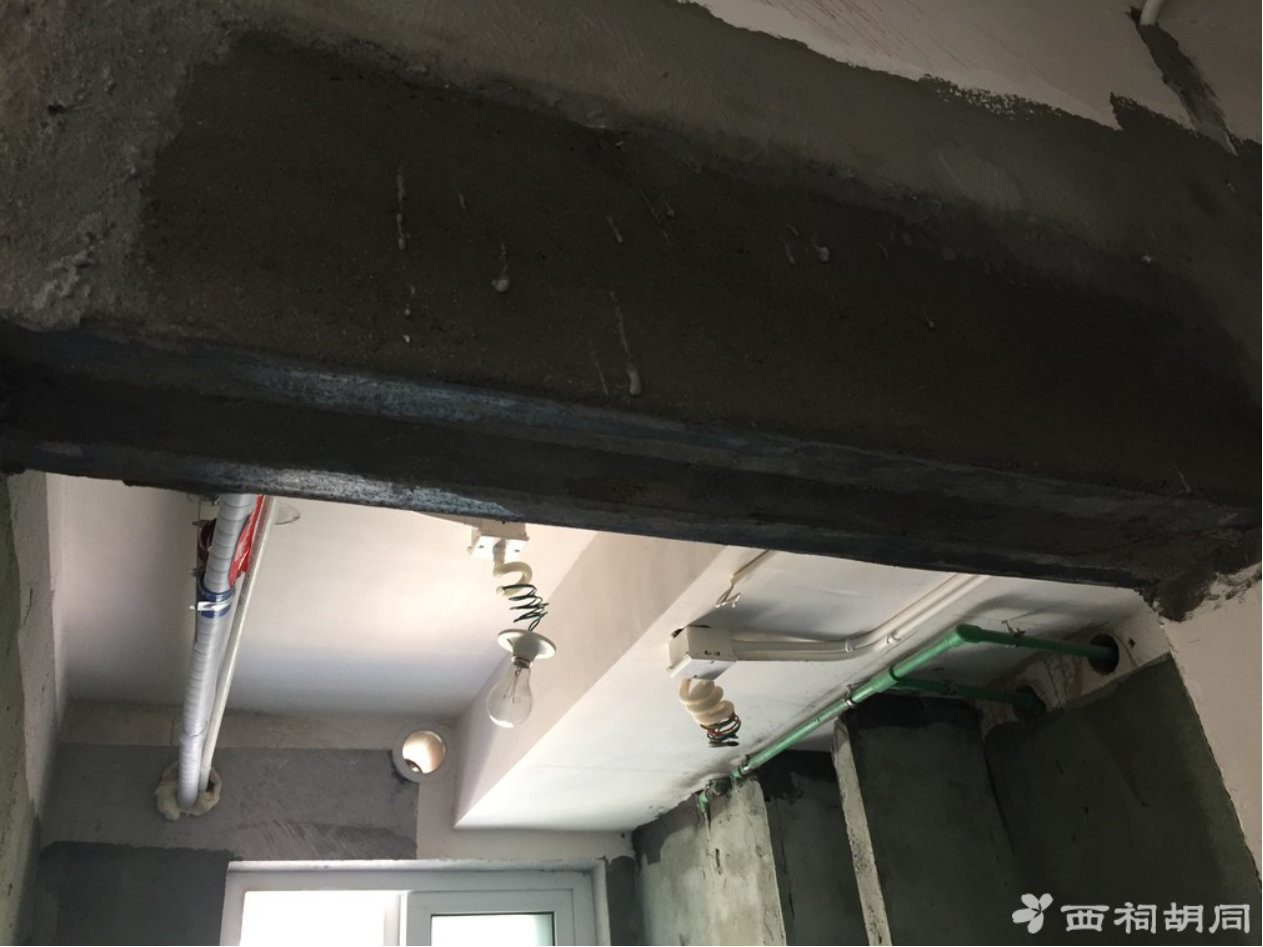

周师傅人比较踏实,有一面混凝土墙拆完之后原先墙面两侧有空鼓情况,建议敲掉后期瓦工修补

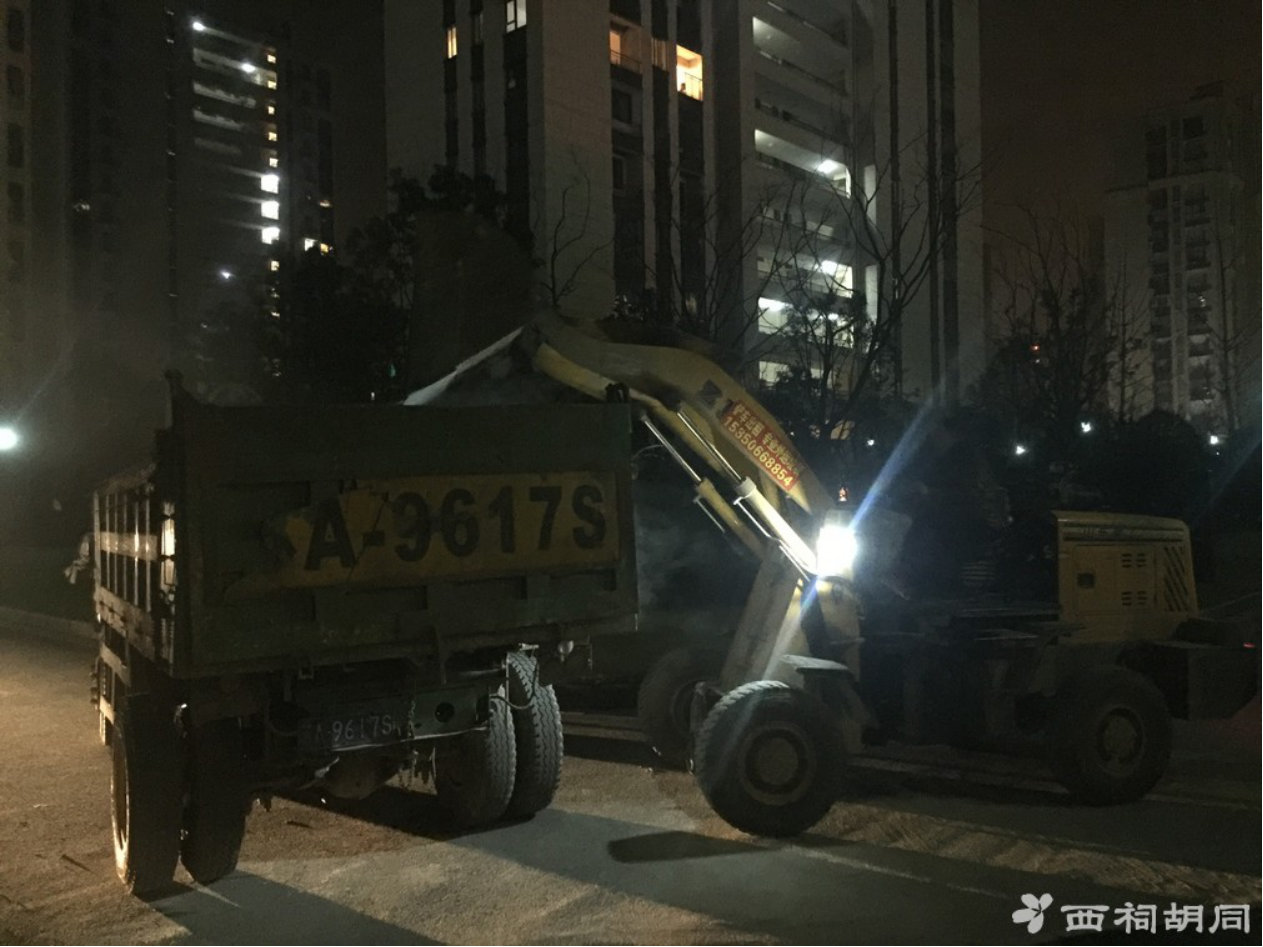

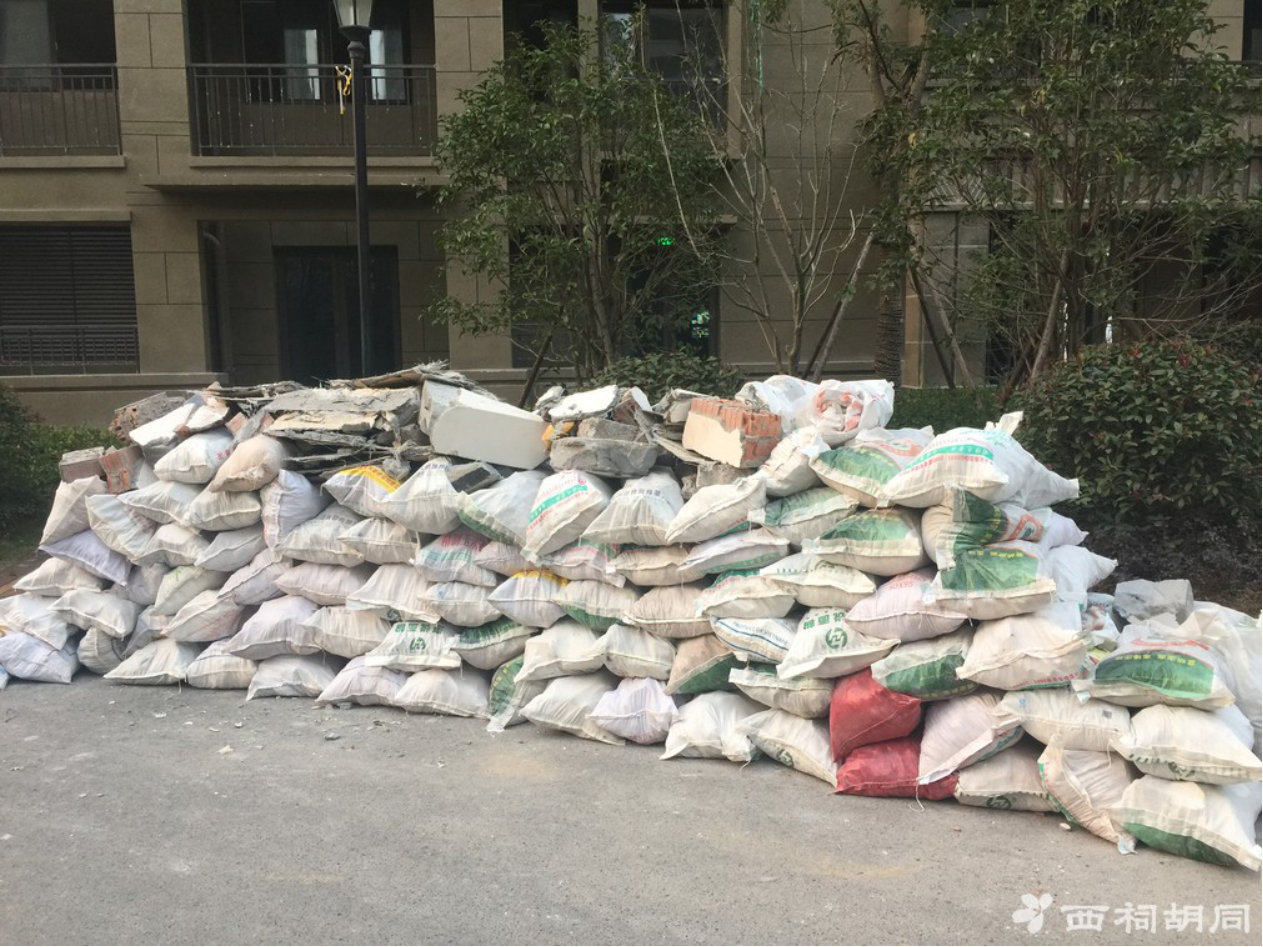

垃圾堆放,密密麻麻
这里要吐槽一下,垃圾被垄断,物业怕投诉告知可以自行运,垃圾车临时进不来,折腾了半天,交清运费拖垃圾
第二步:水电阶段

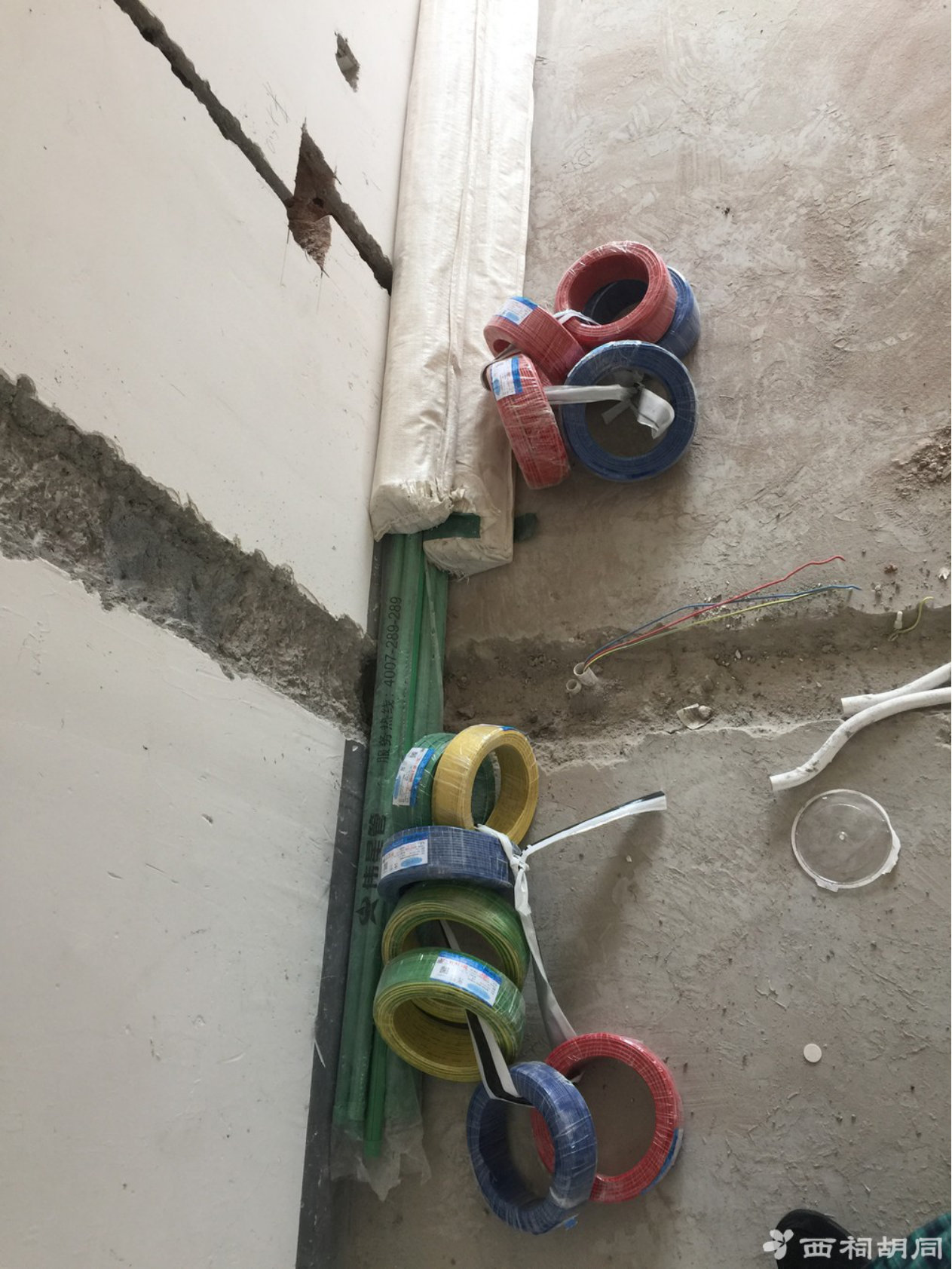

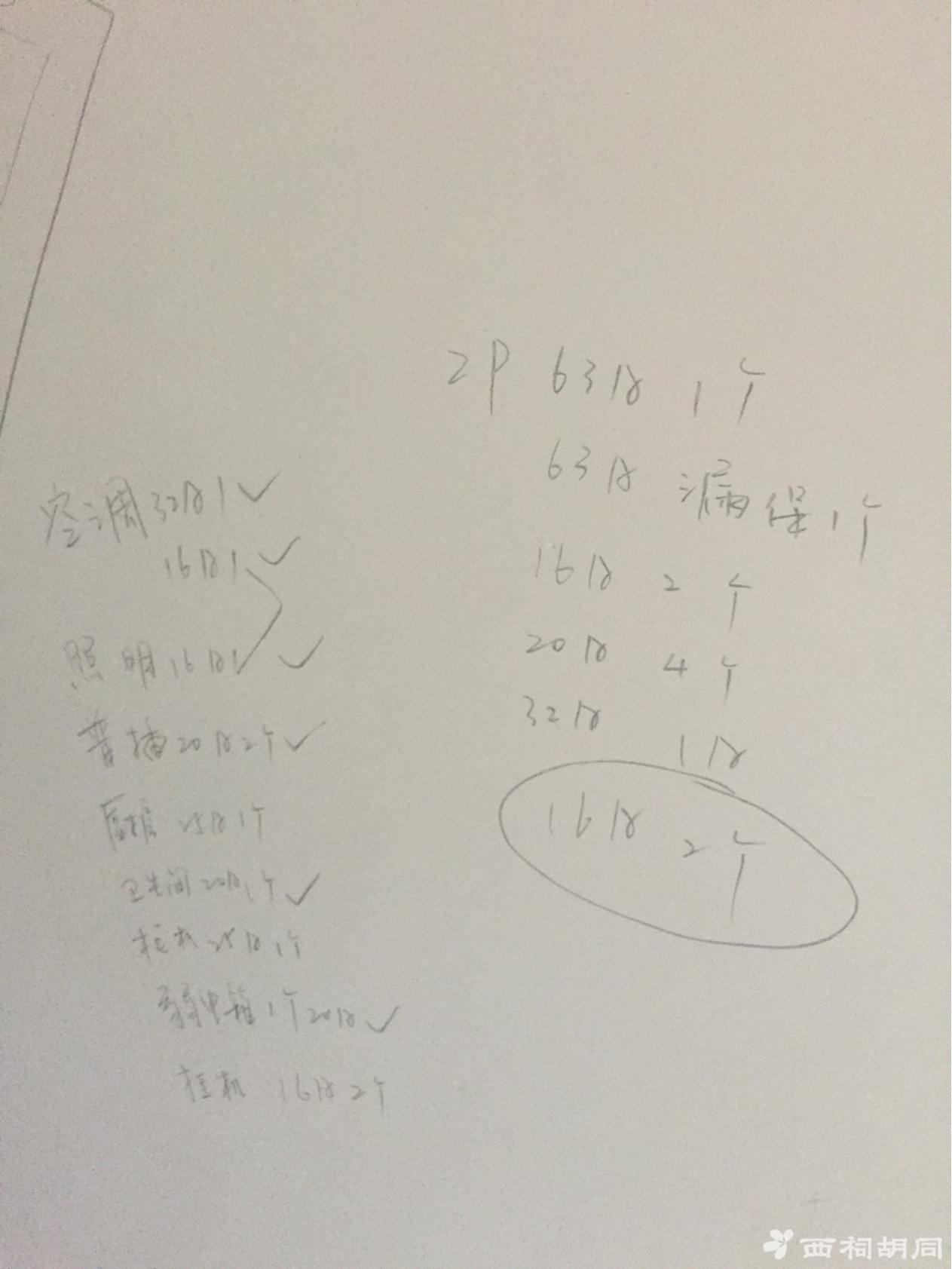

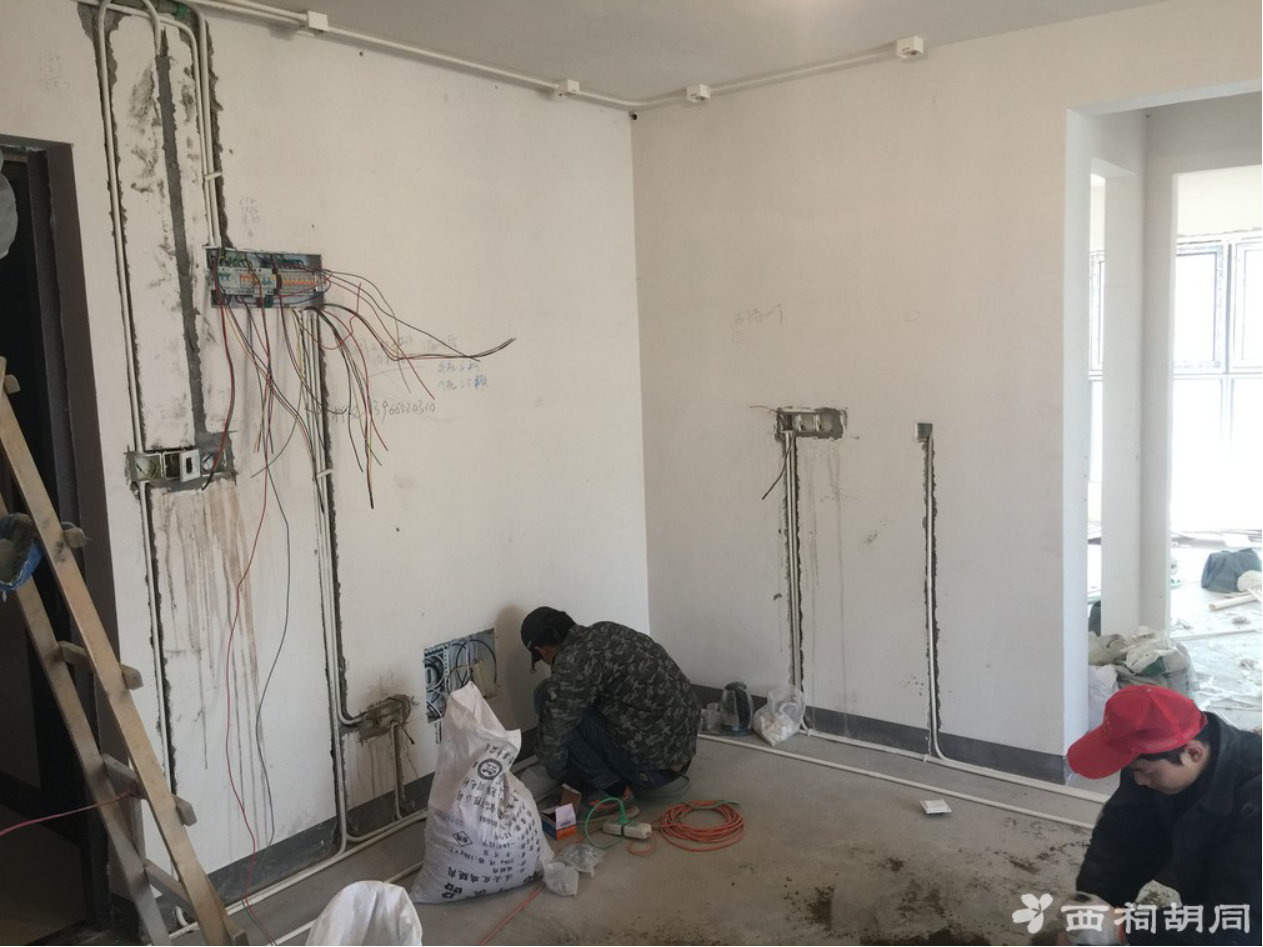

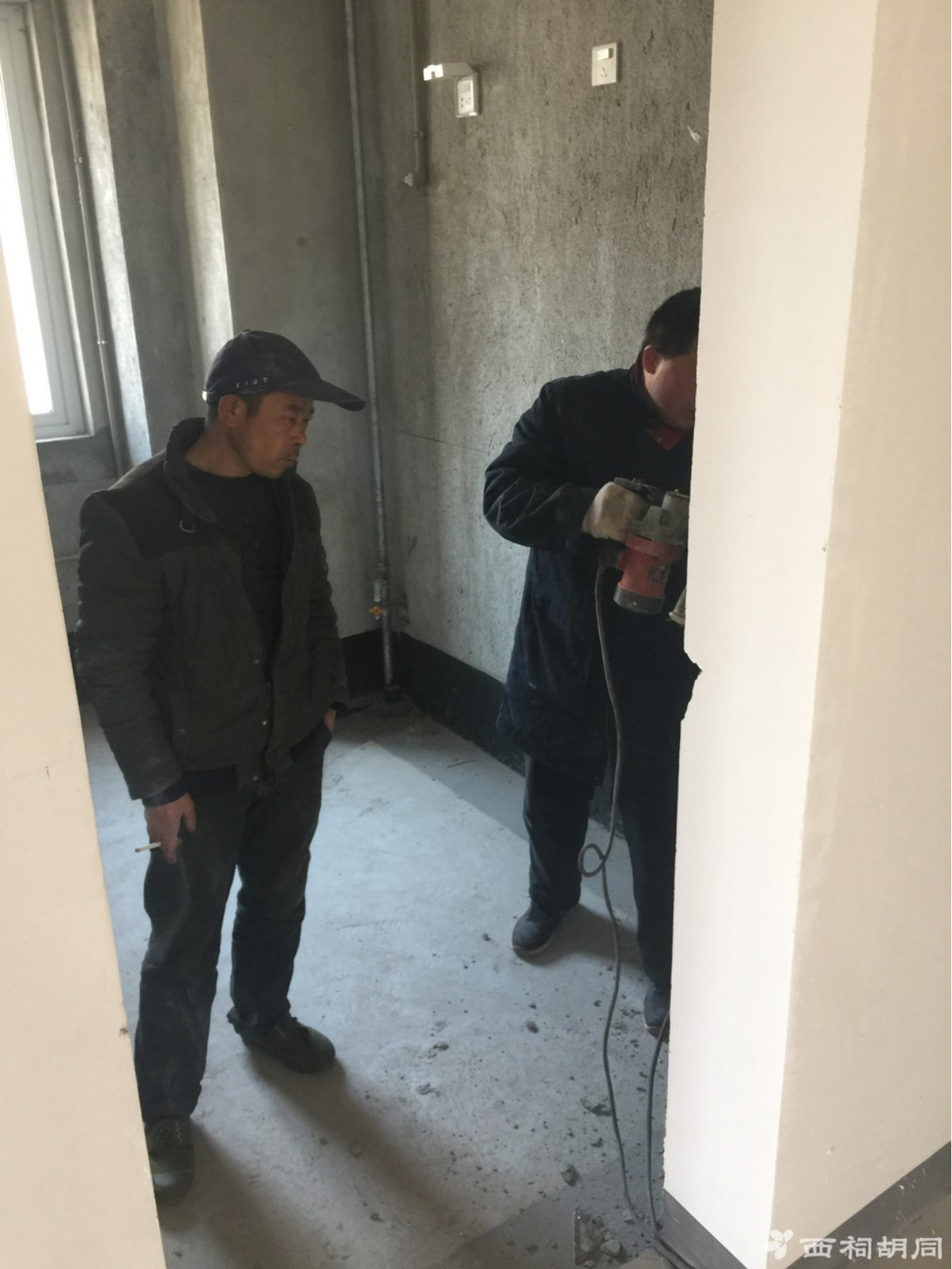

砸墙之后预约水电交底,花了下午2个多小时交底完毕,自己也提前规划了各个插座、开关的位置,对于客厅的筒灯以及双控开关等方式张师傅提出实用的建议,水管包保温棉和红蓝管区分强弱电之前的一些想法后来经过沟通为了节省成本没有采用,由于张师傅比较忙,等了一个星期之后开工,工期6天,结账的时候有点晕速度太快,张师傅量,徒弟记,整整三页纸,全改水电划到100一平方(建筑面积),价格不便宜,但强弱电锡纸包裹,插座统一高度等细节棒棒的
,很多细节的地方张师傅都会再审核下有问题及时提出,包括移可视对讲位置留接线检修口、卫生间下水贴砖后高出一个角要改下水等都考虑很周全

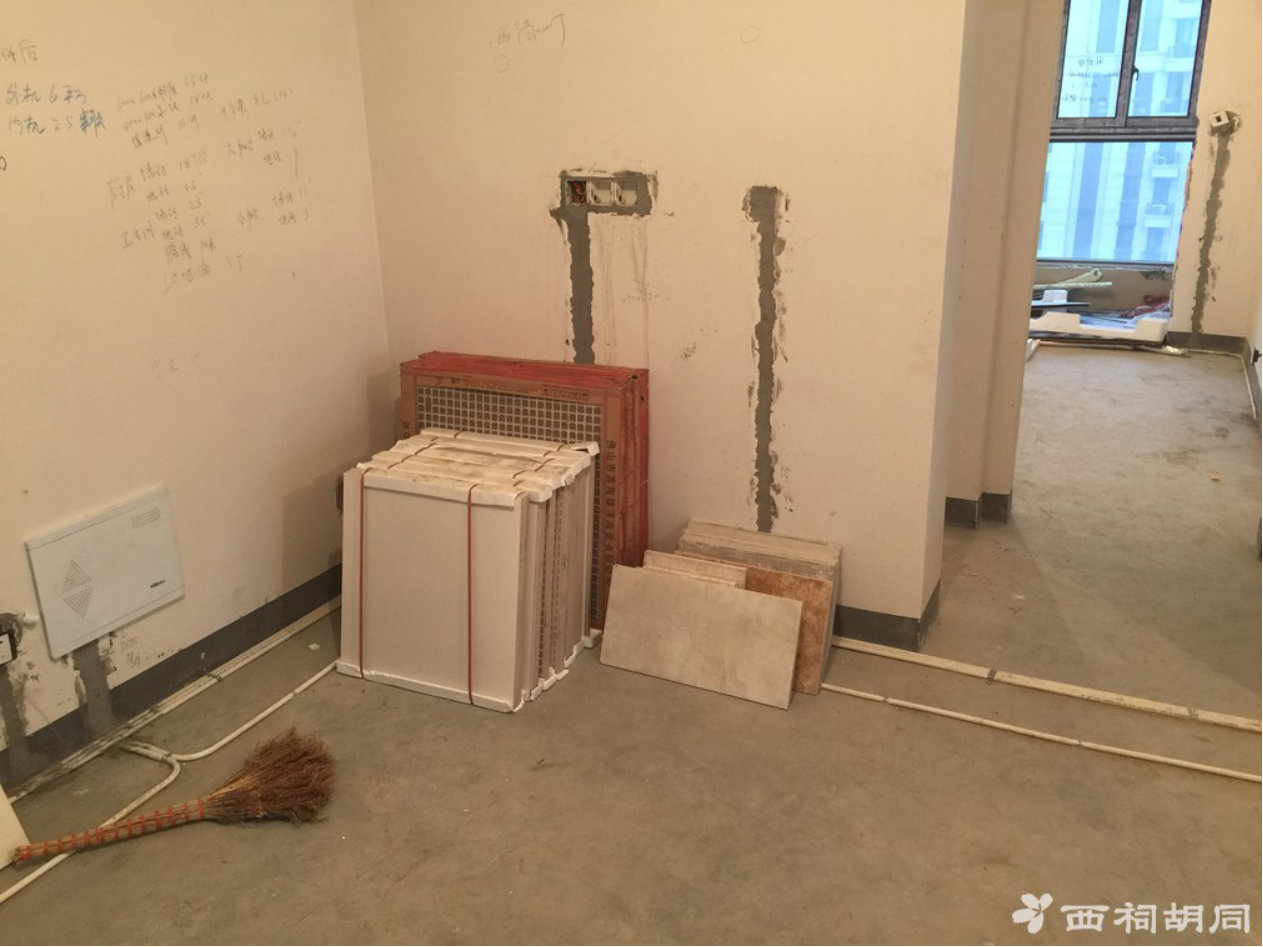

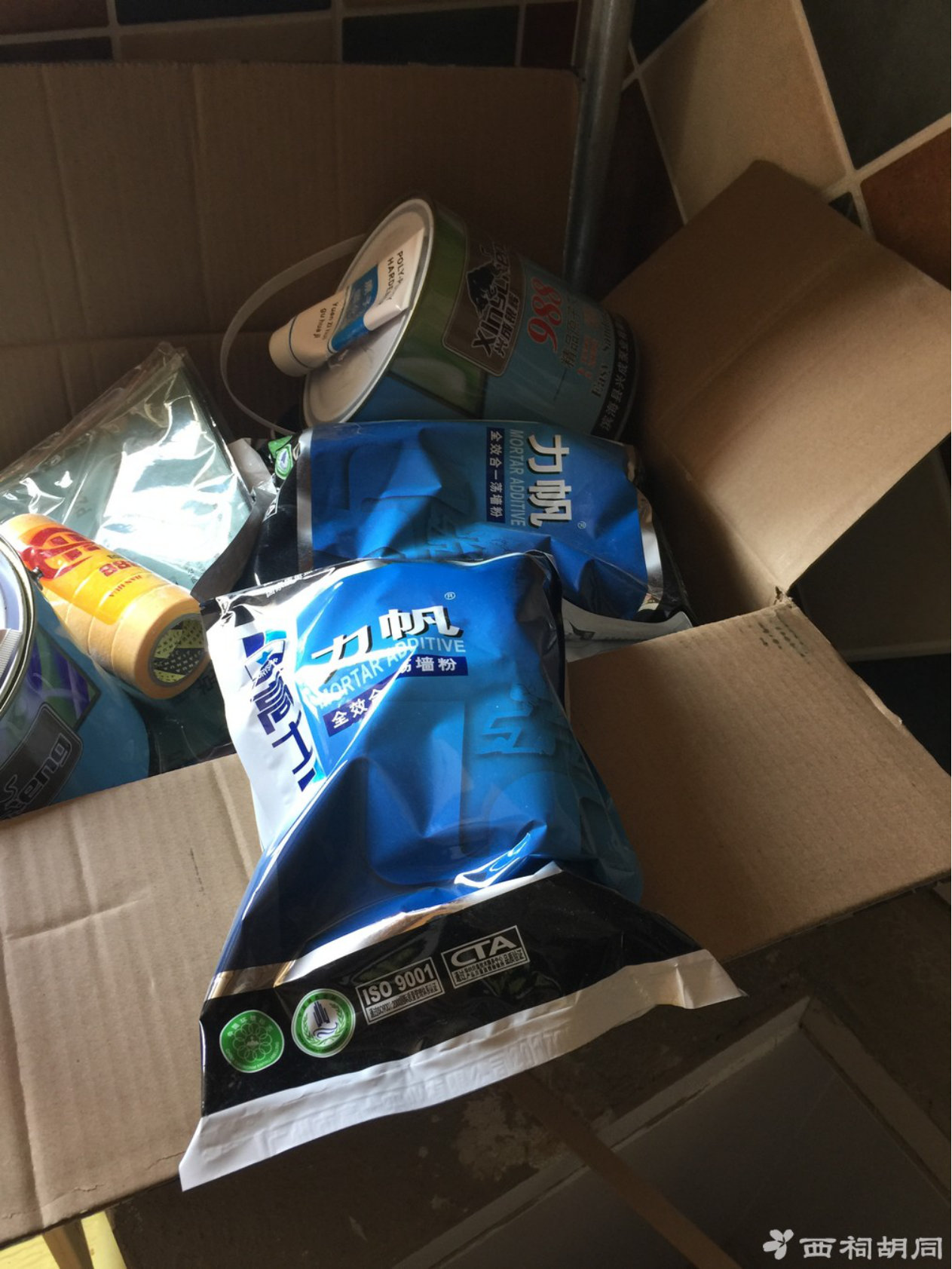

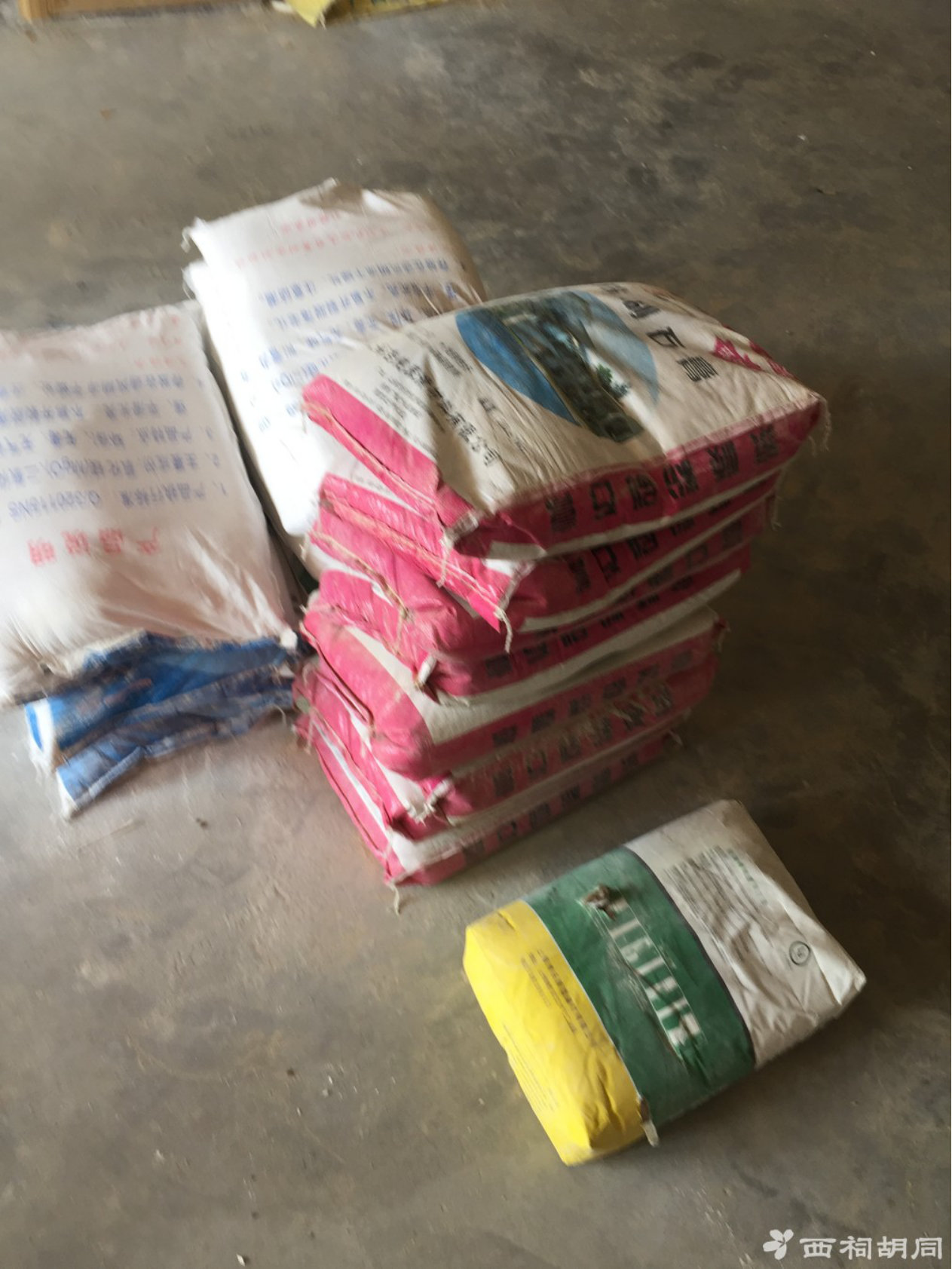

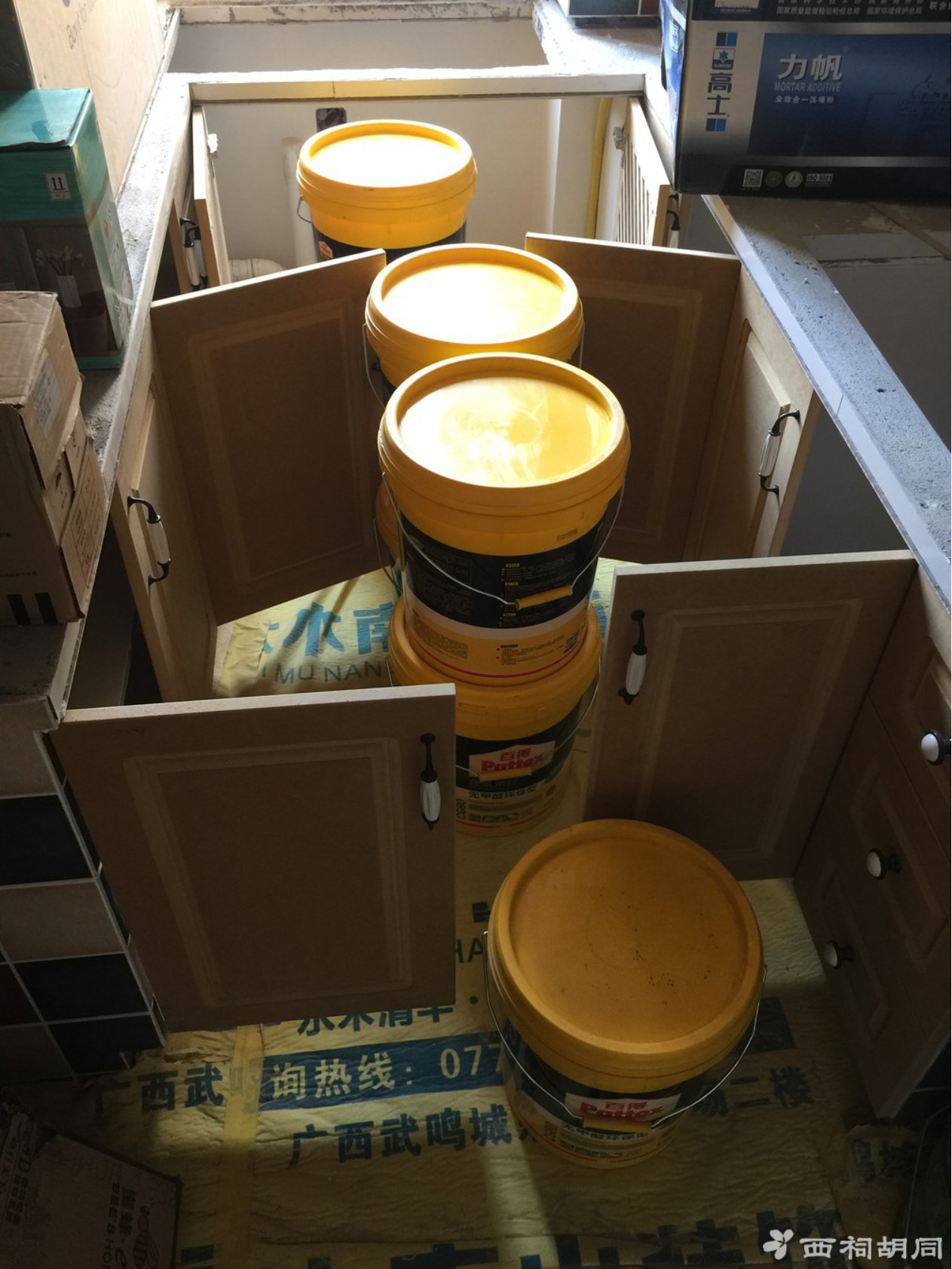

材料进场:

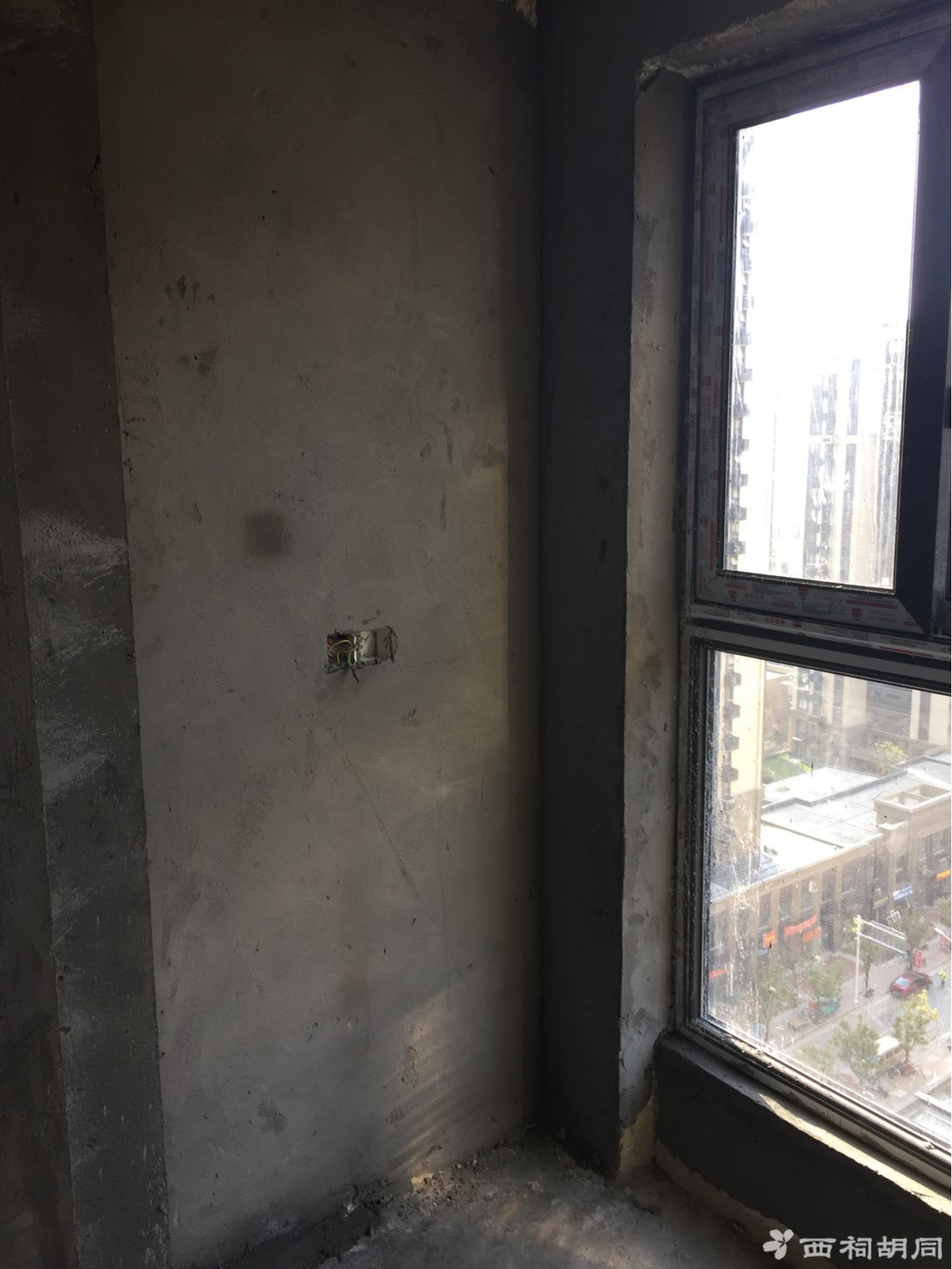

施工图:

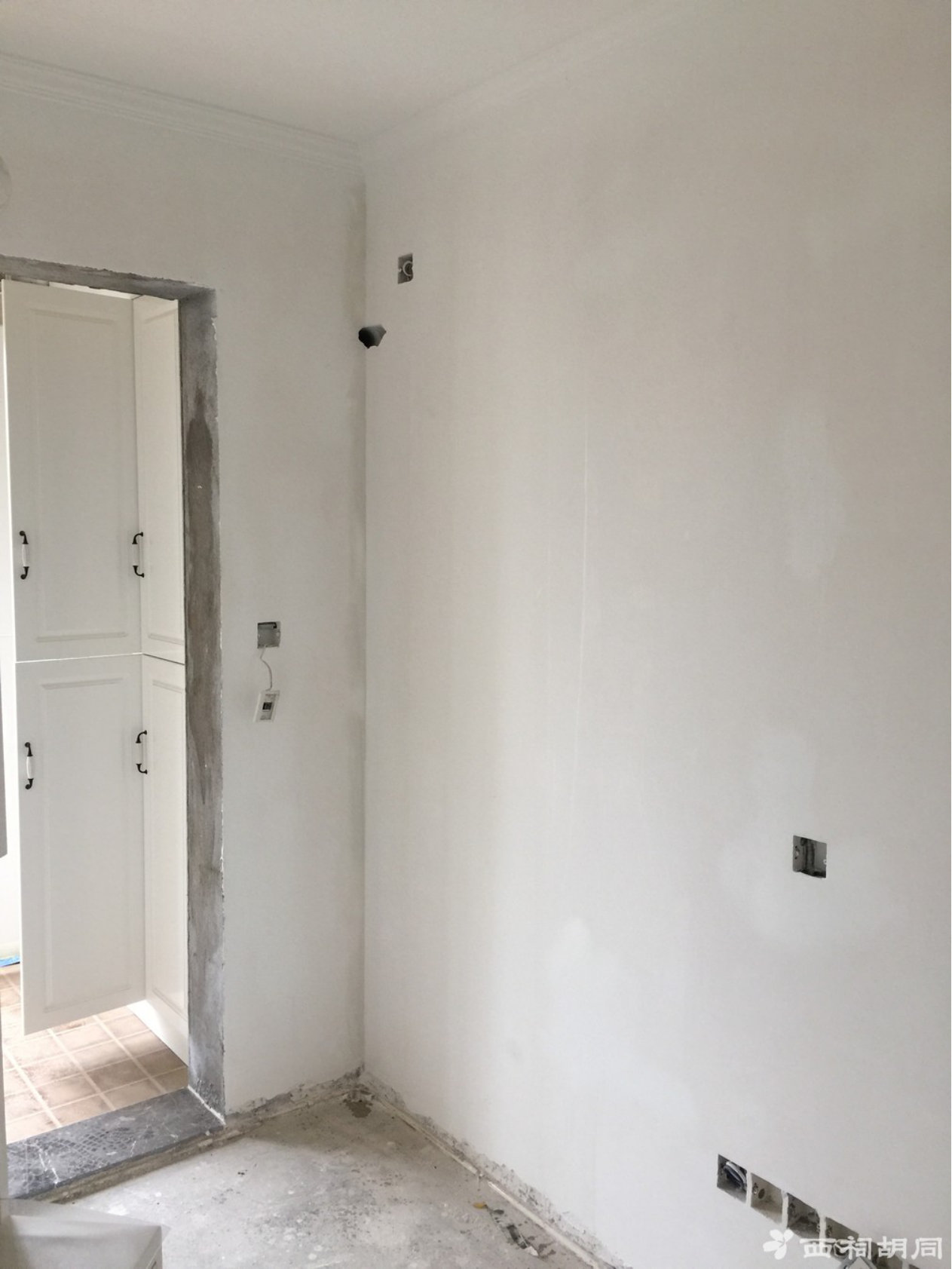

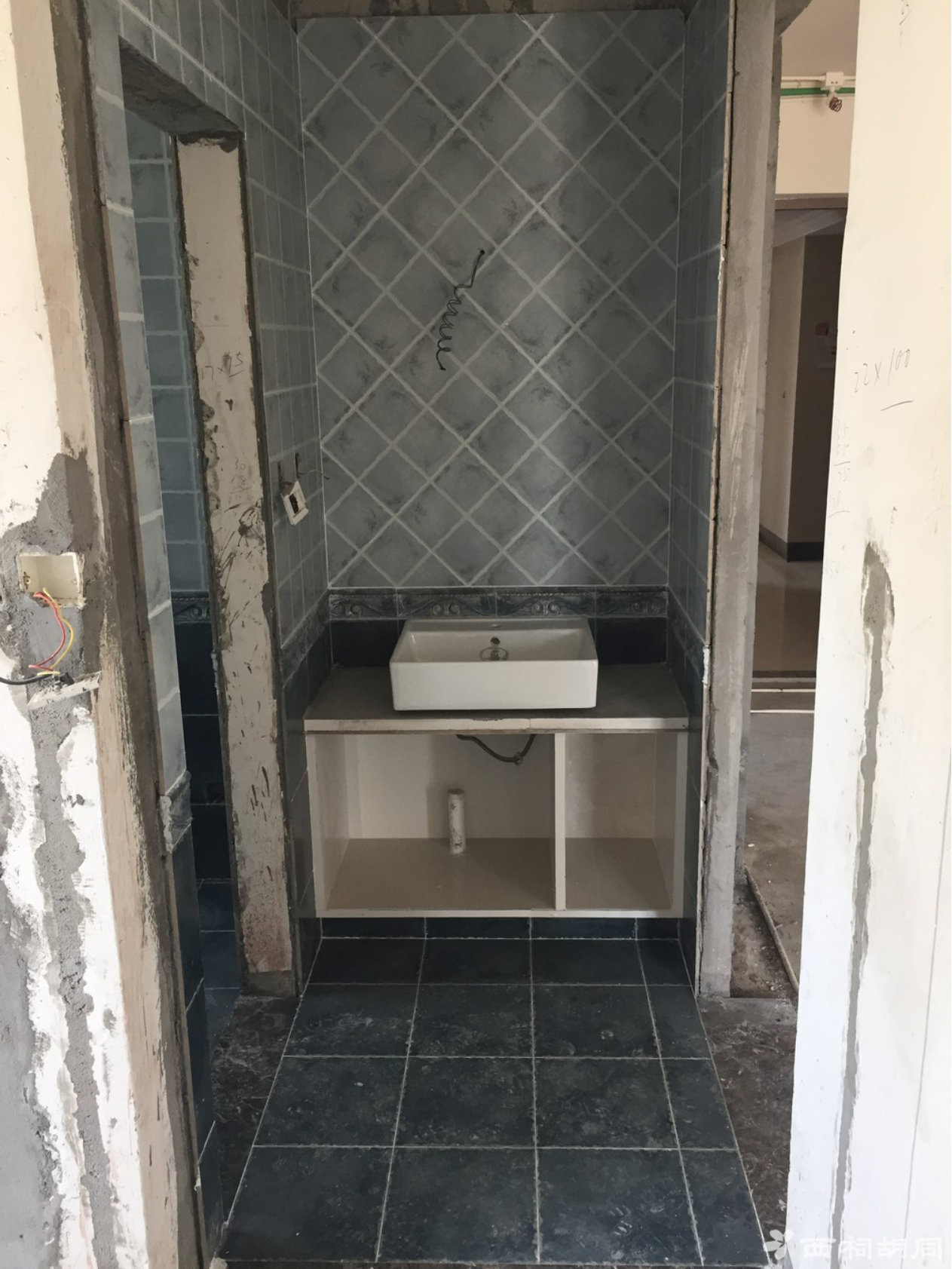

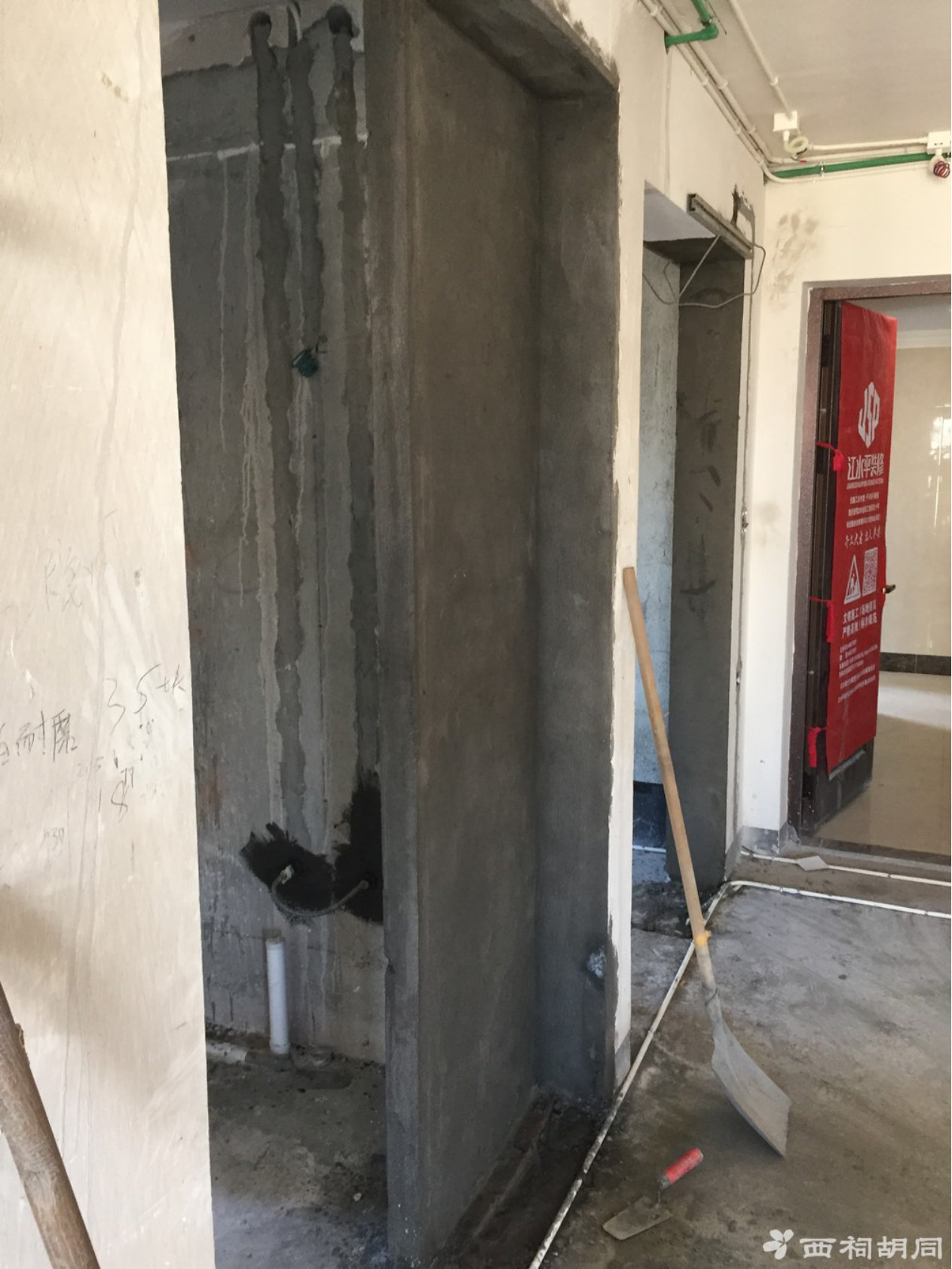

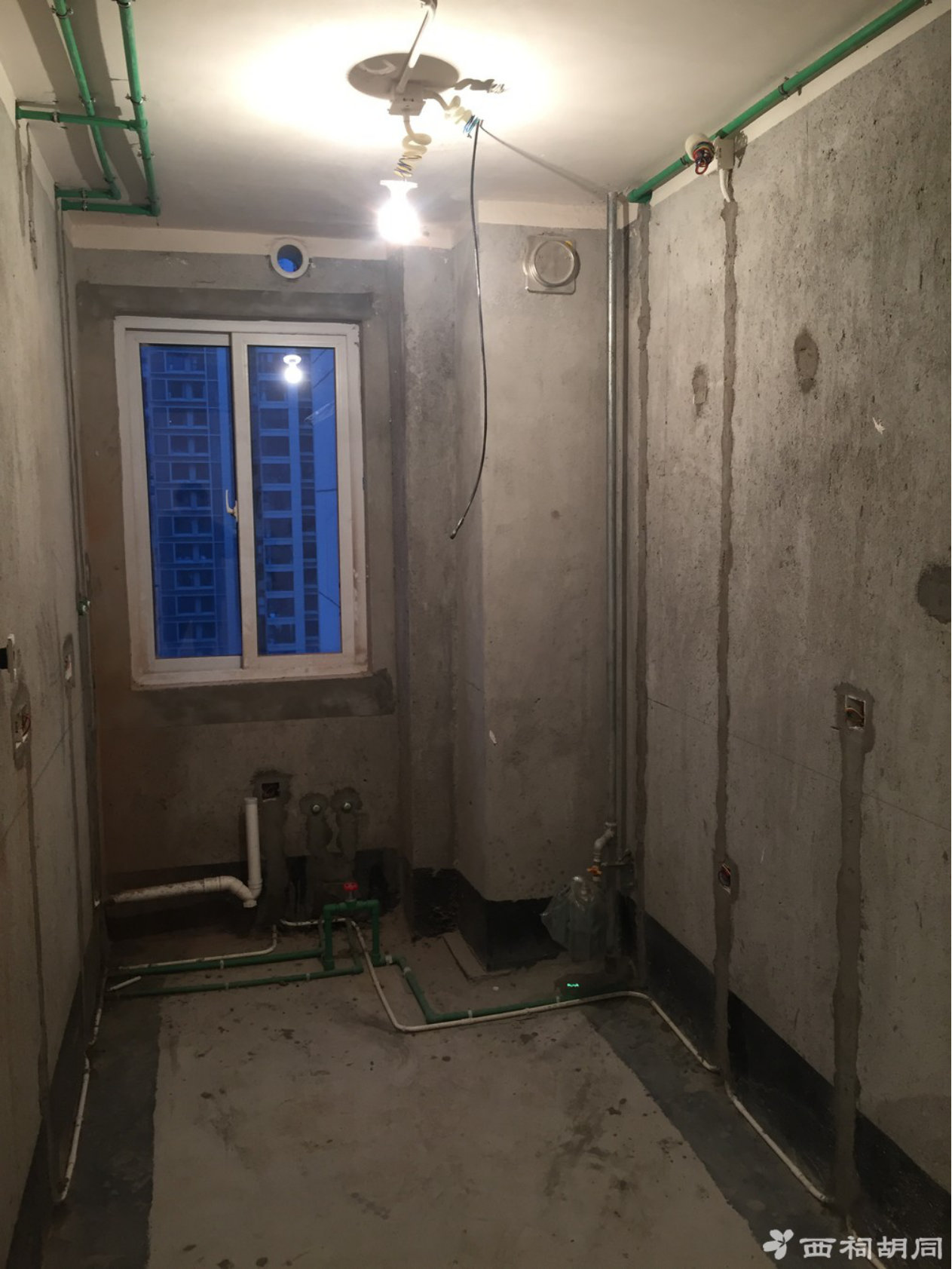

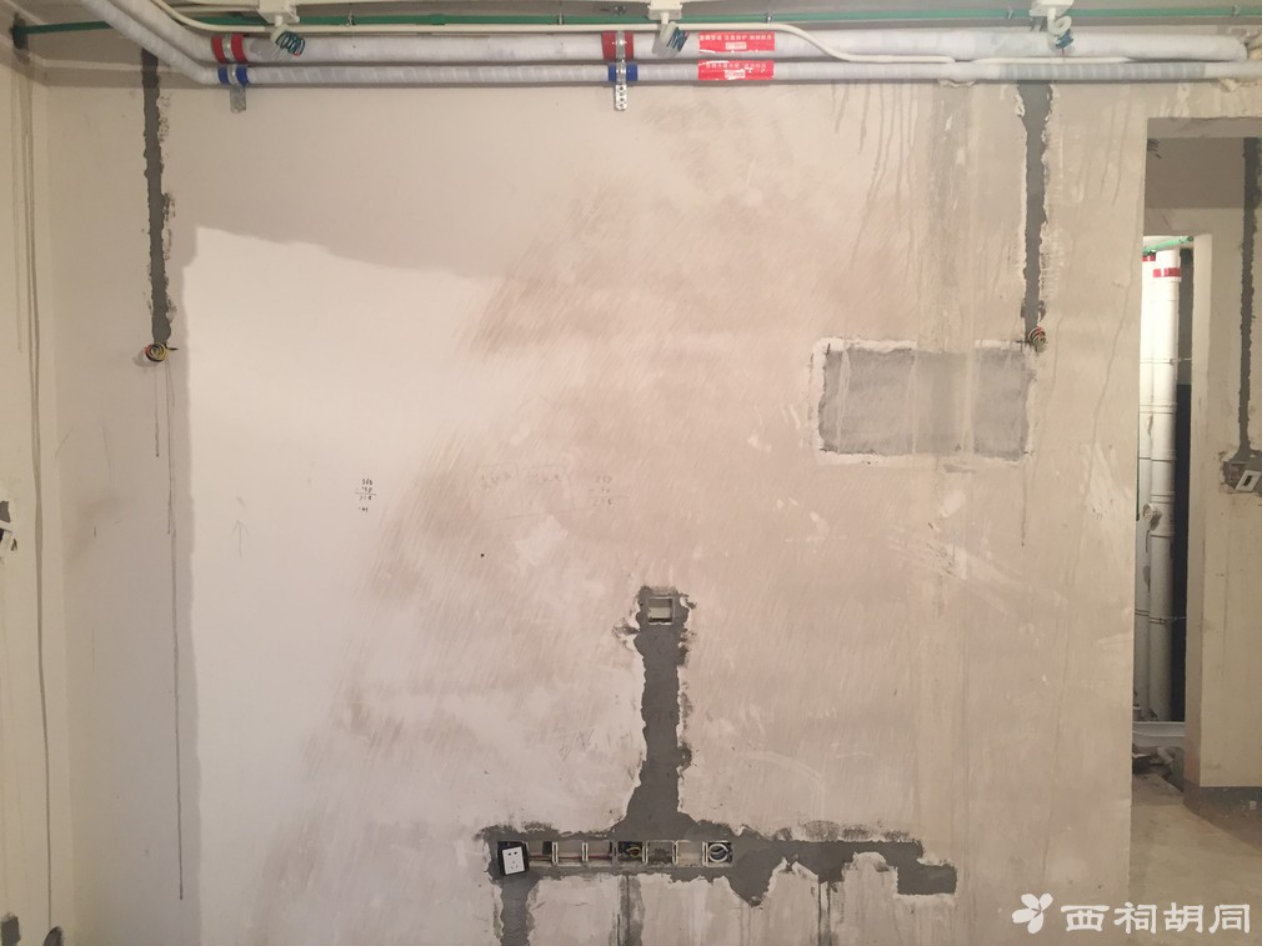

水电完工照:

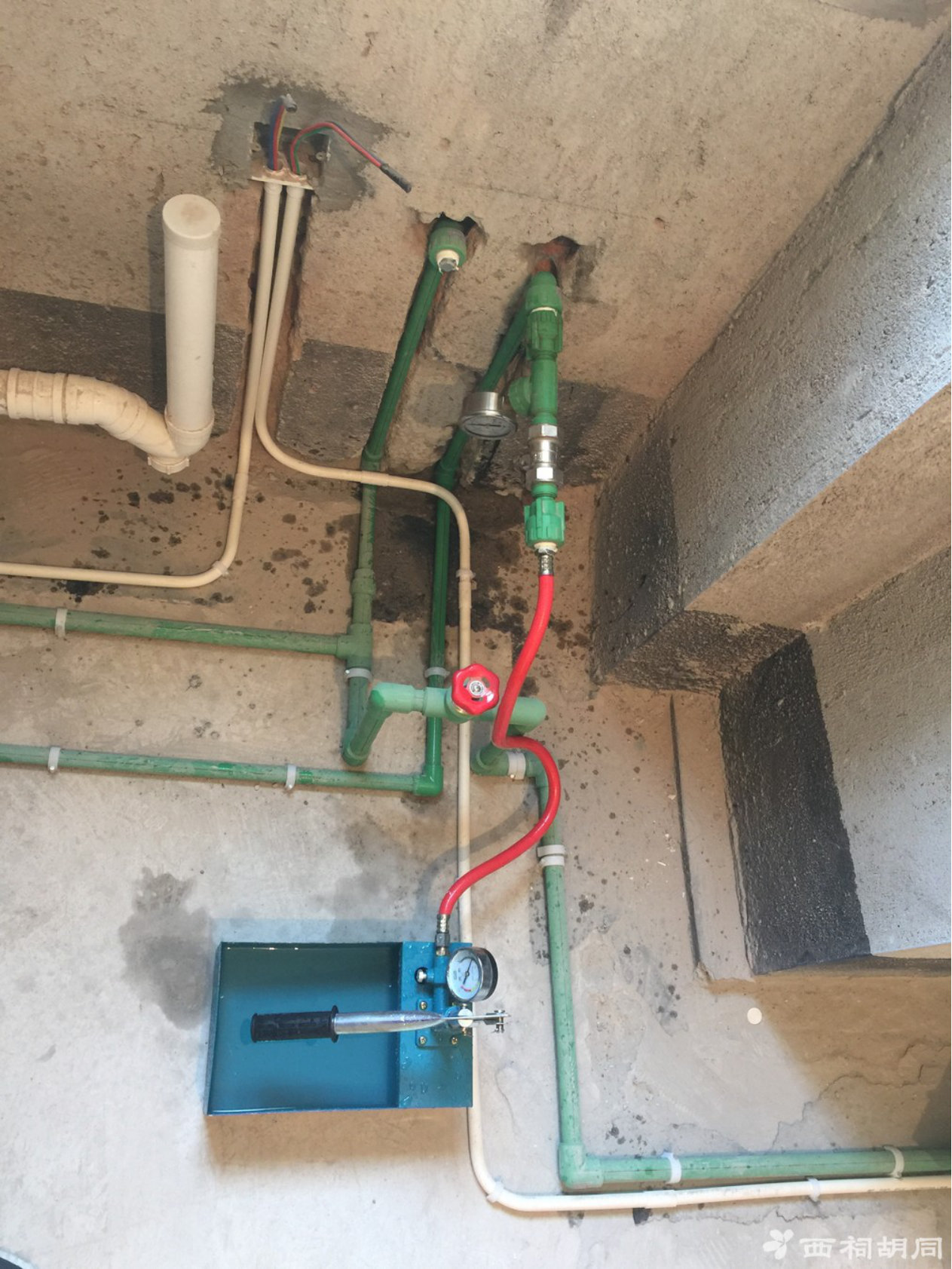

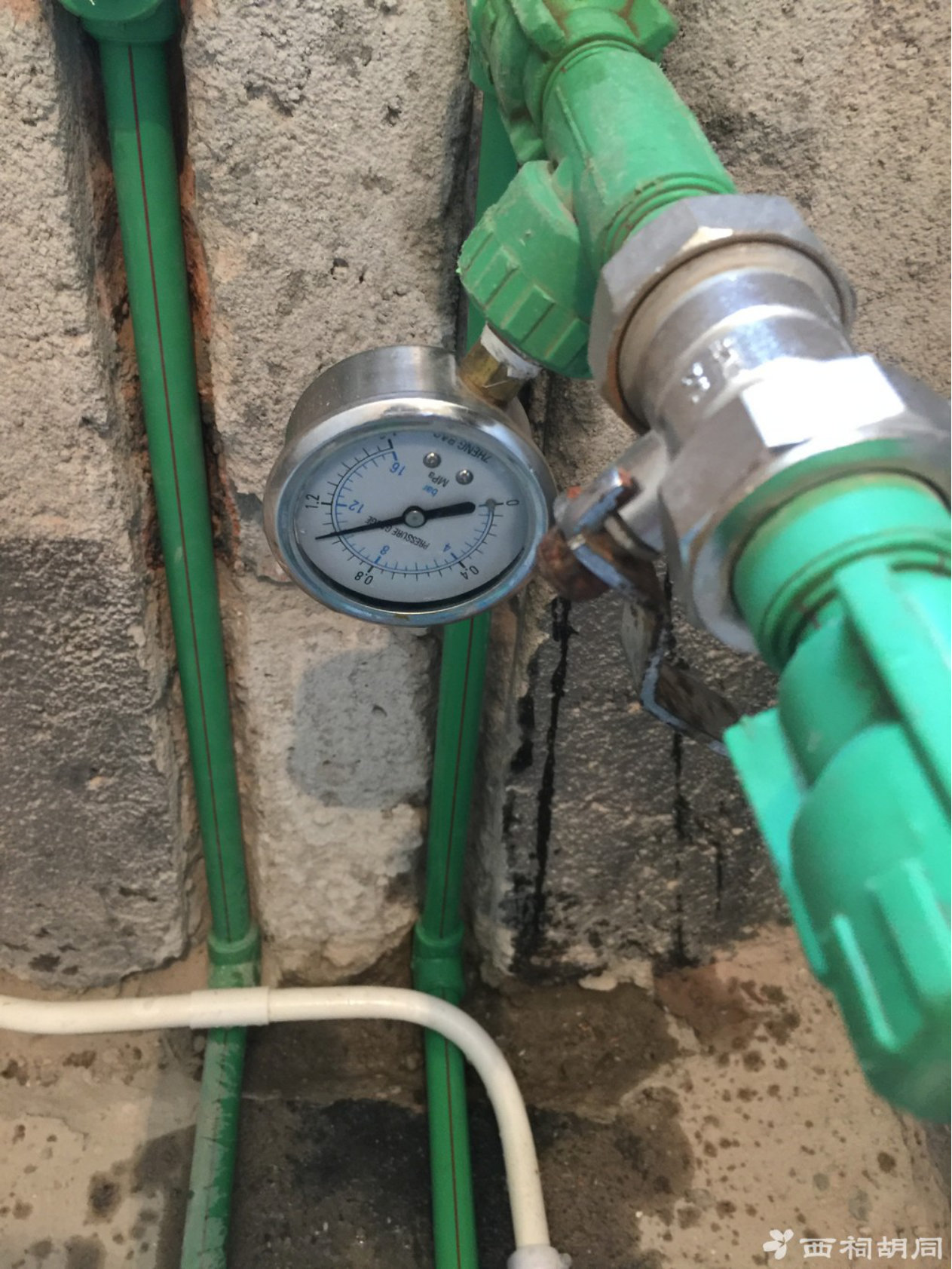

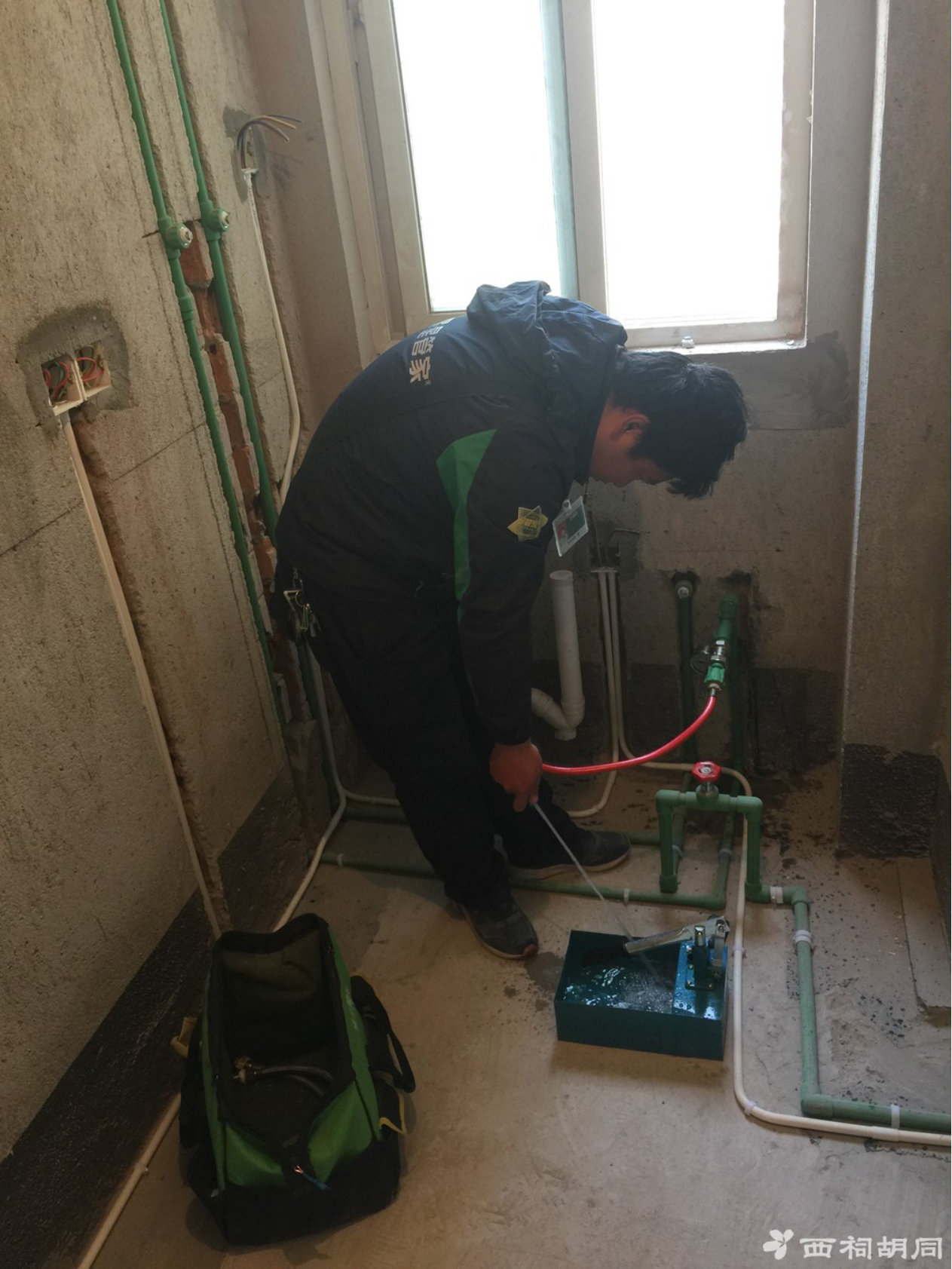

伟星水管厂家打压检测
第三步:瓦工阶段

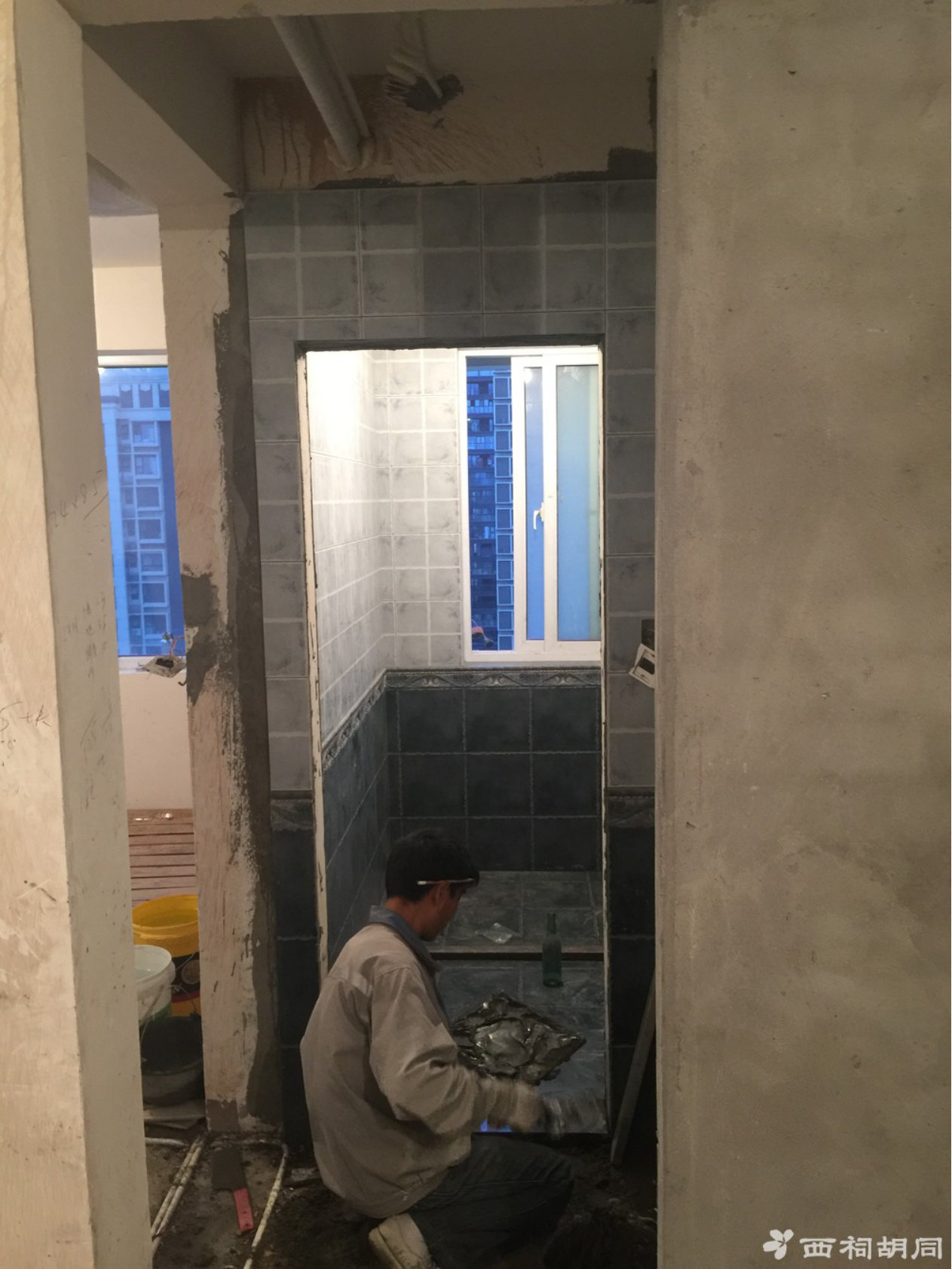

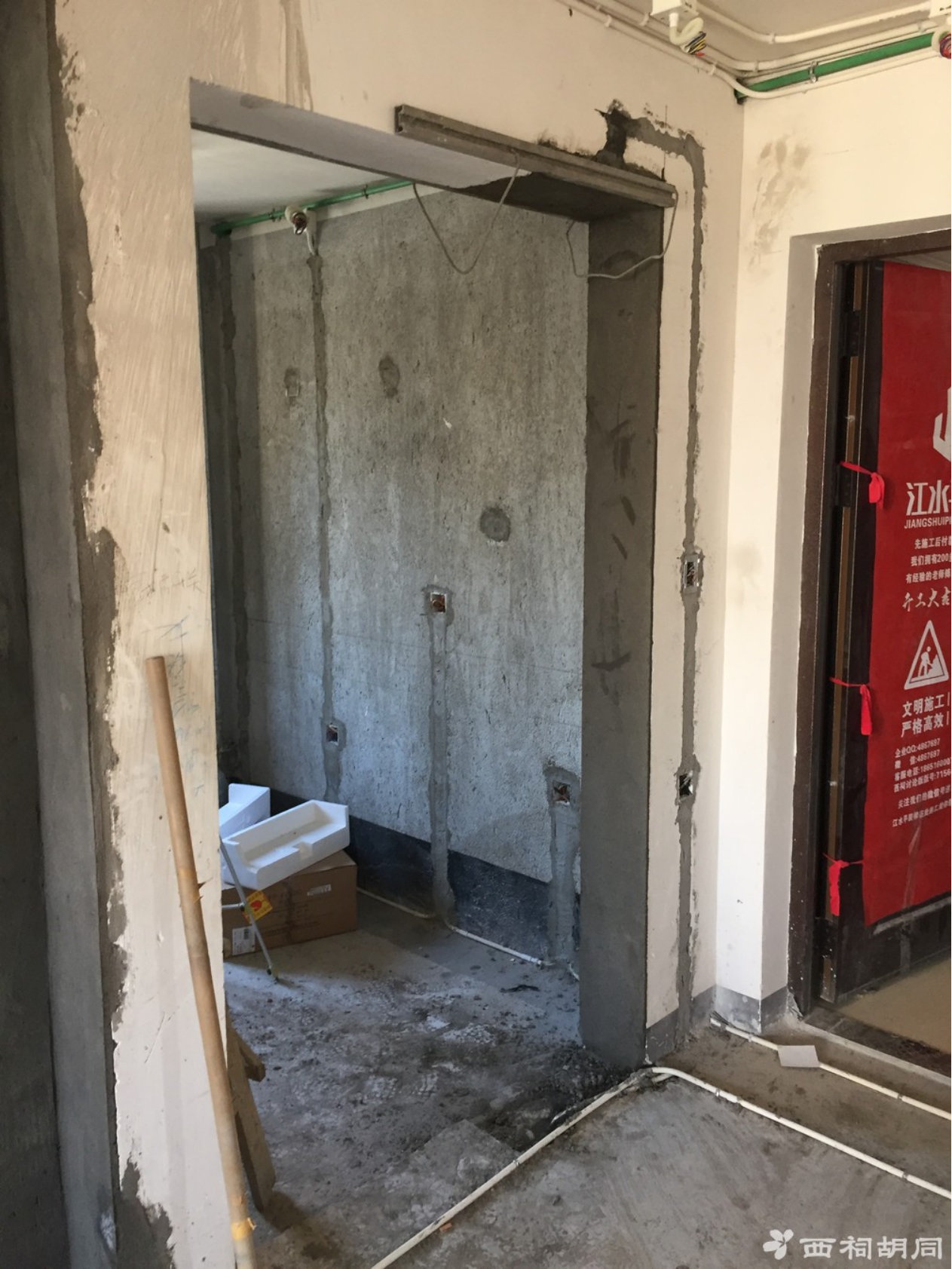

水电快结束的时候就等着预约瓦工师傅了,之前也看了网上的日记,觉得张志刚师傅手艺很好,业主的评价也是棒棒的,跟客服说了自己的一些想法,等了一段时间之后安排上了张志刚师傅带我家进行瓦工的施工,第一天确认张师傅,第二天就来交底了,张师傅话不多,做事情也不急躁,给了我很多实用的建议,把自己的想法和需求告诉之后,张师傅量尺寸算瓷砖数量,询问需要准备的工作及送货时间等,就等师傅进驻工地了。

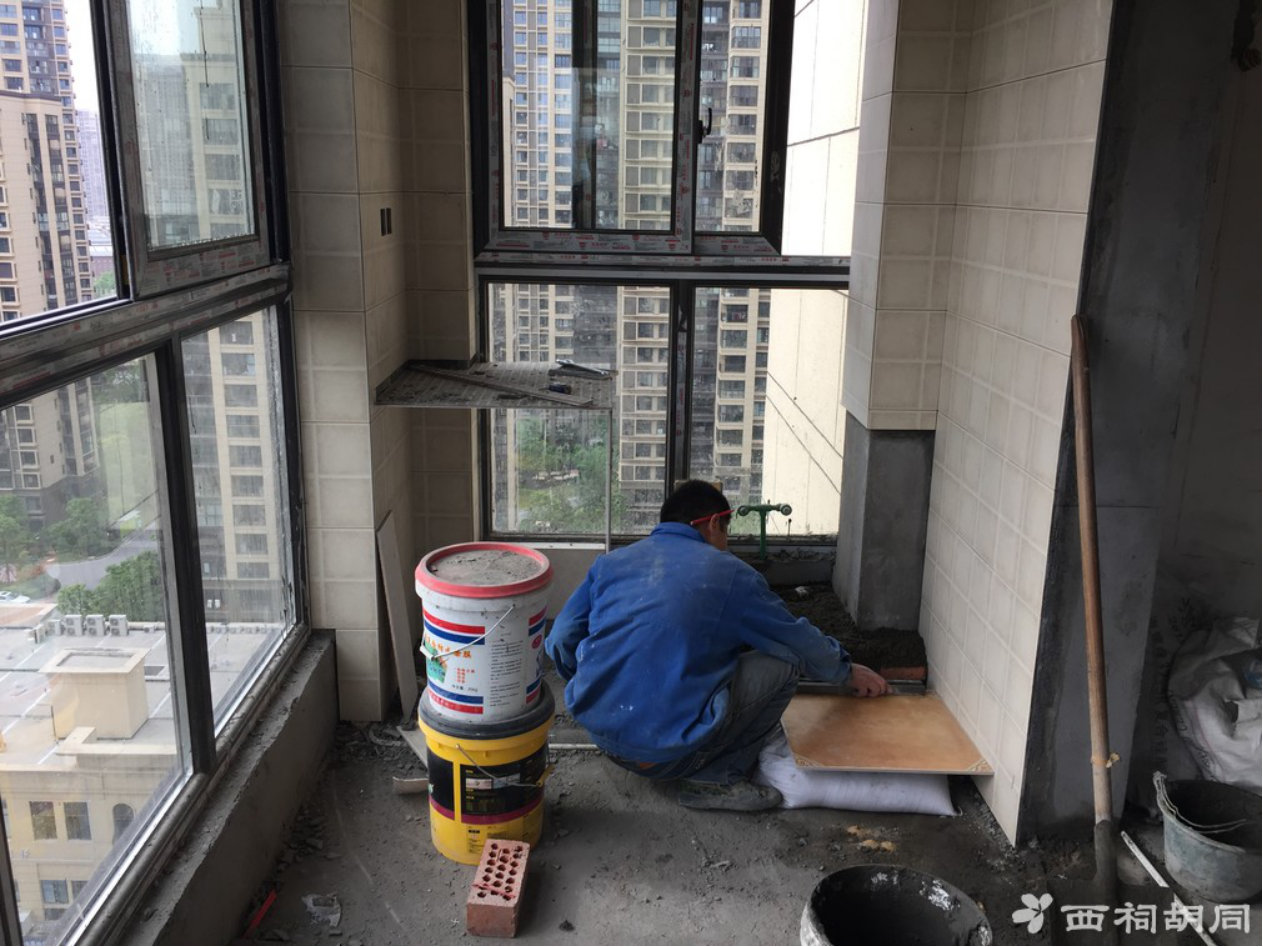

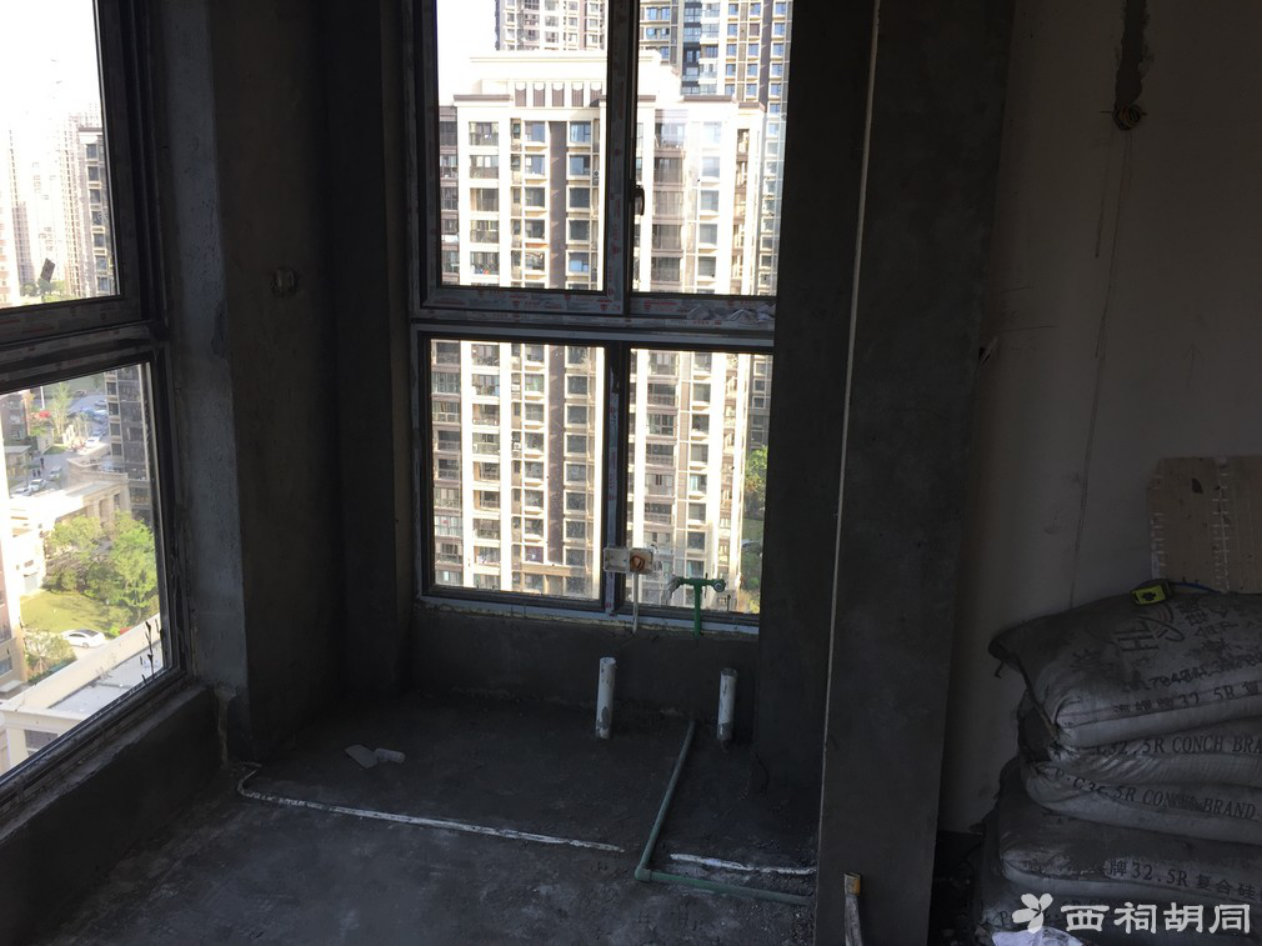

前期“杂活”(封门边、门头、墙面拉毛、厨卫阳台找平、包立管等),为期2-3天
角钢封门头

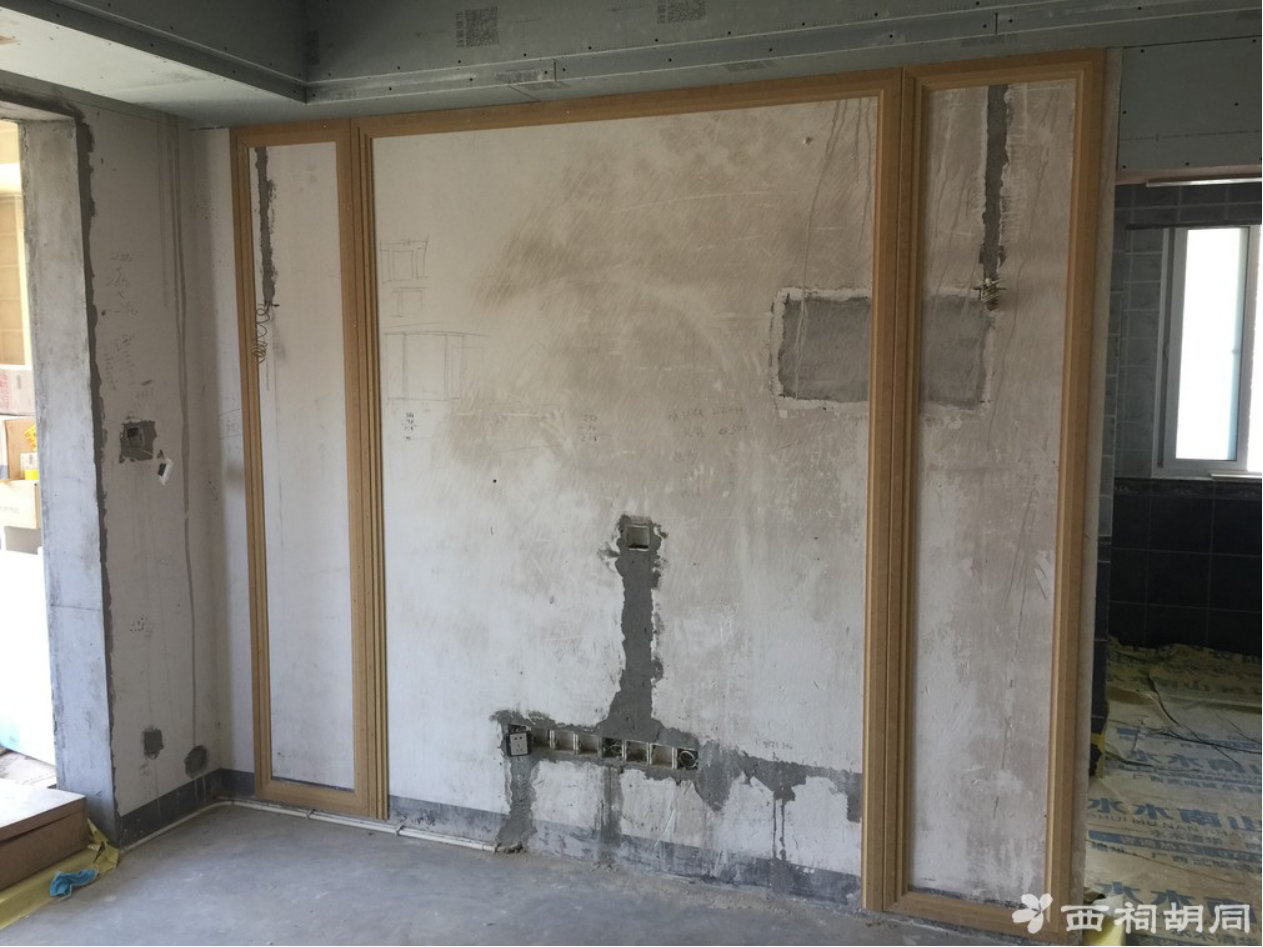

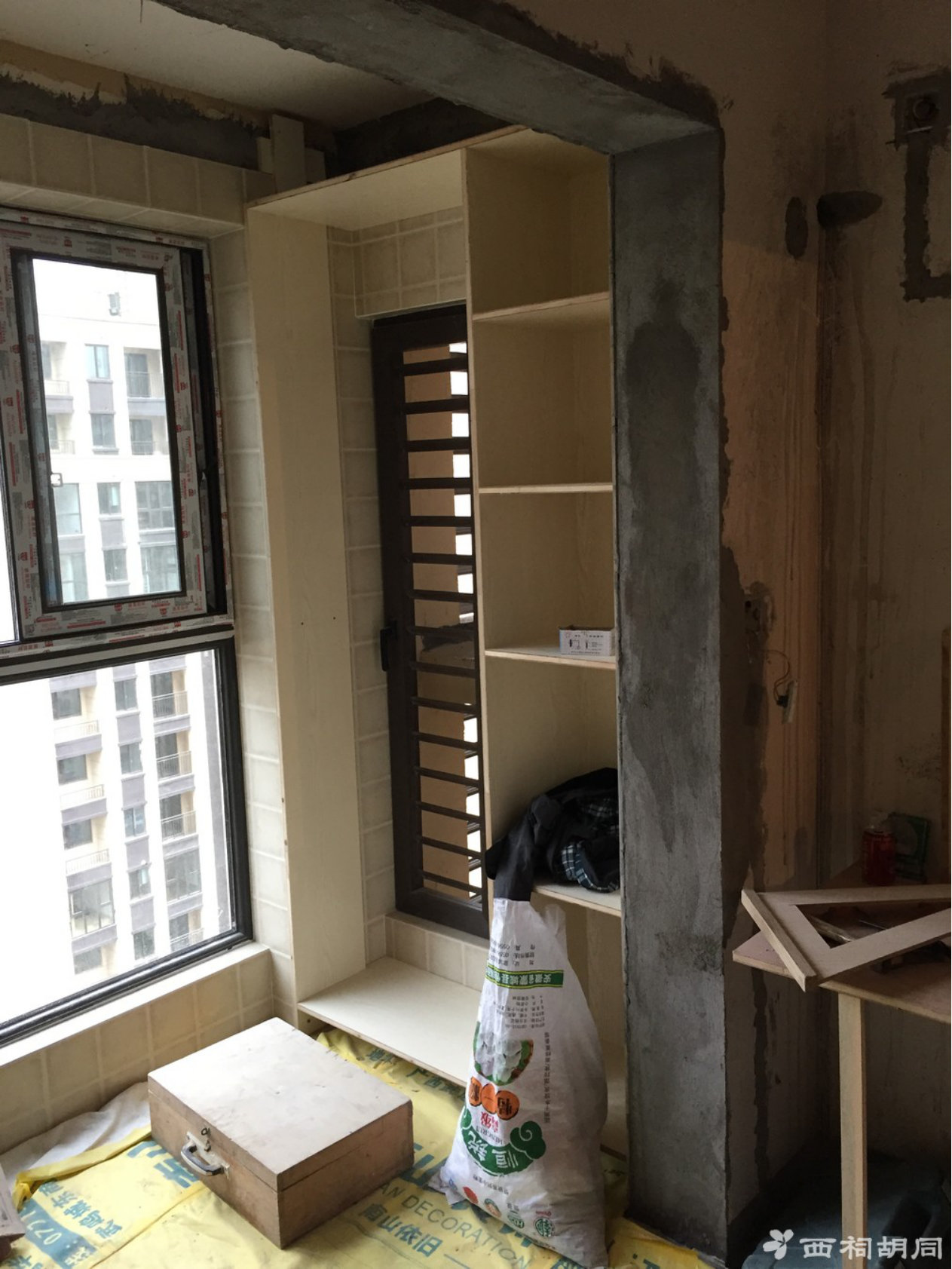

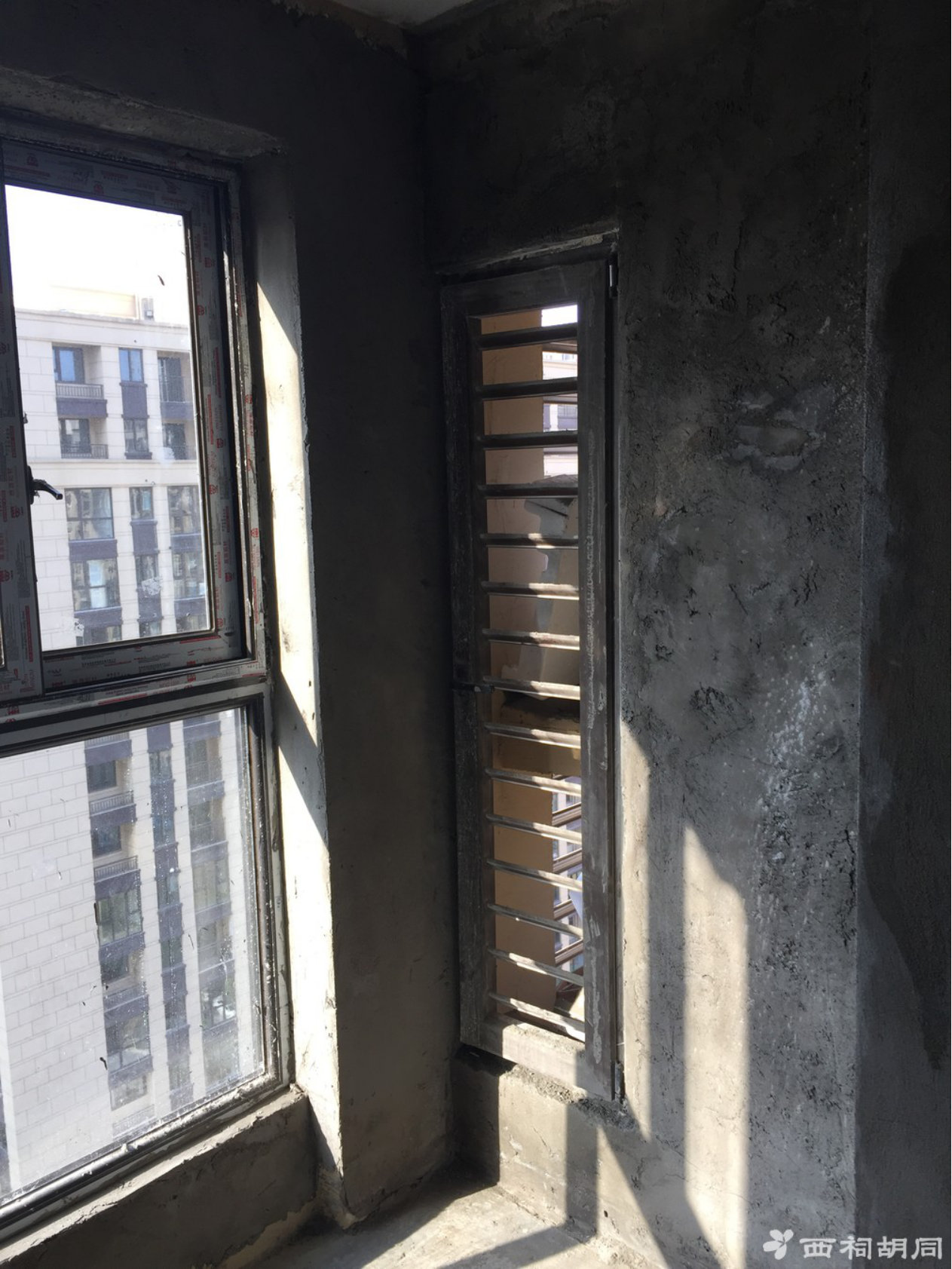

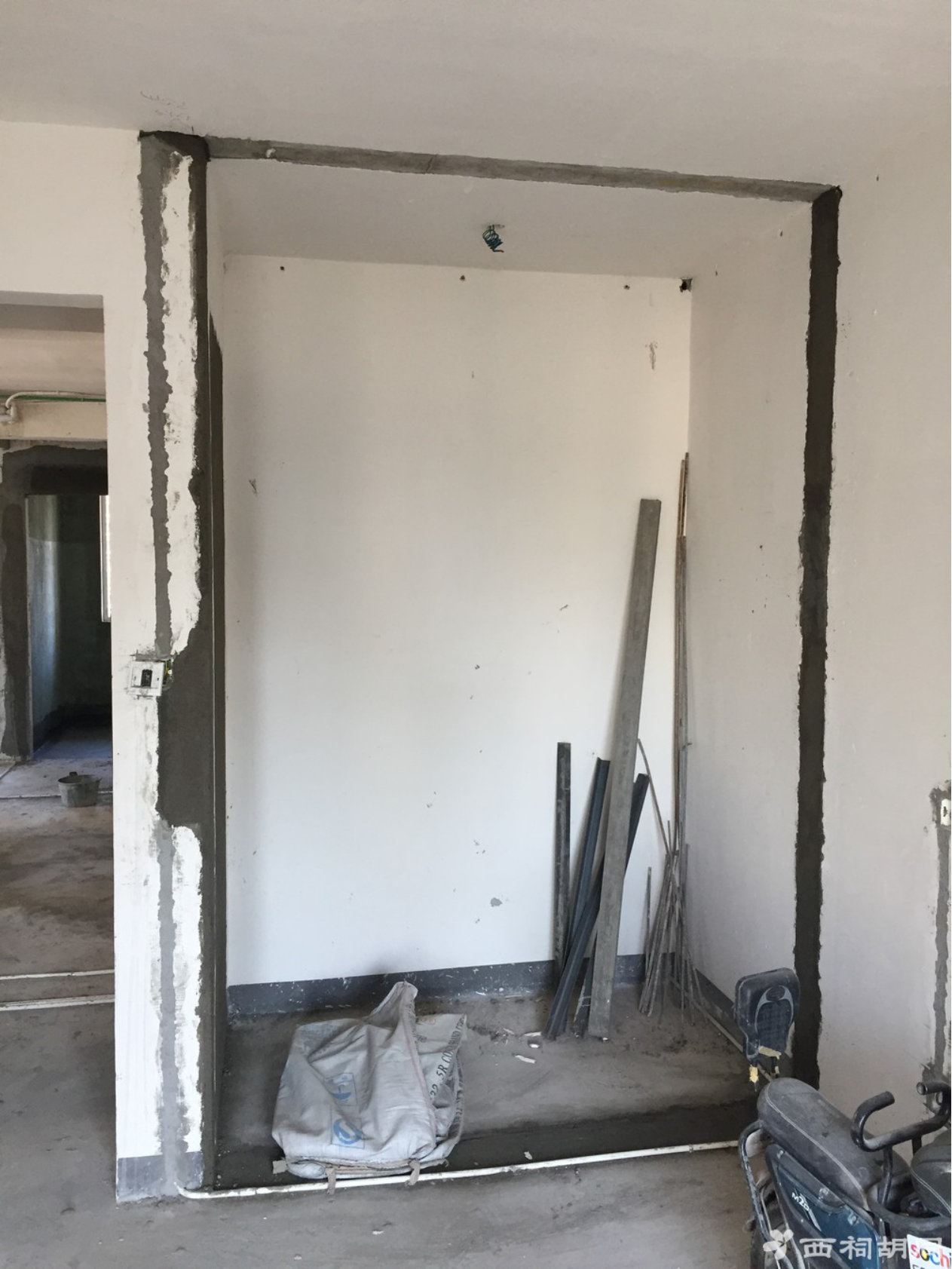

壁龛雏形

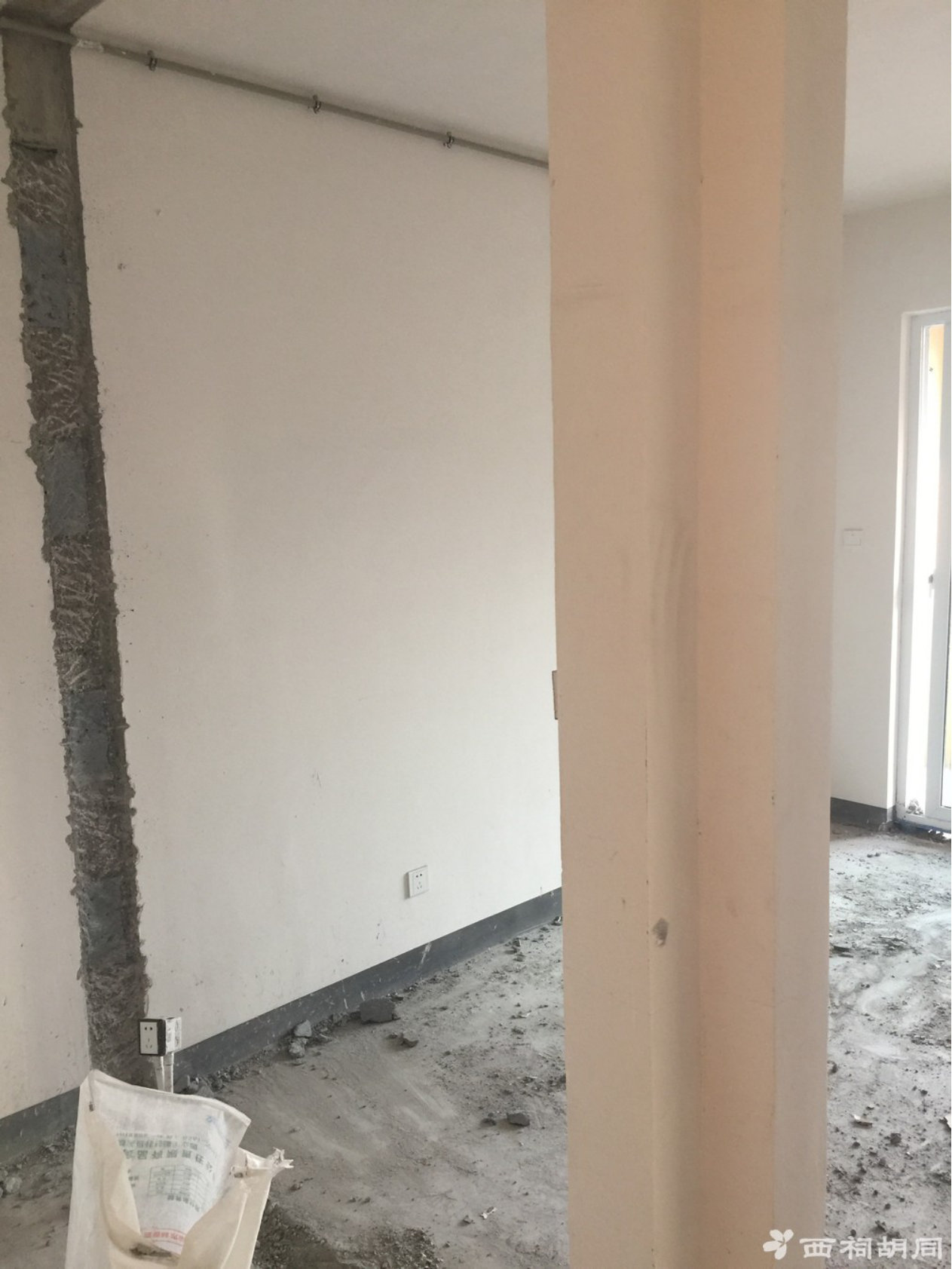

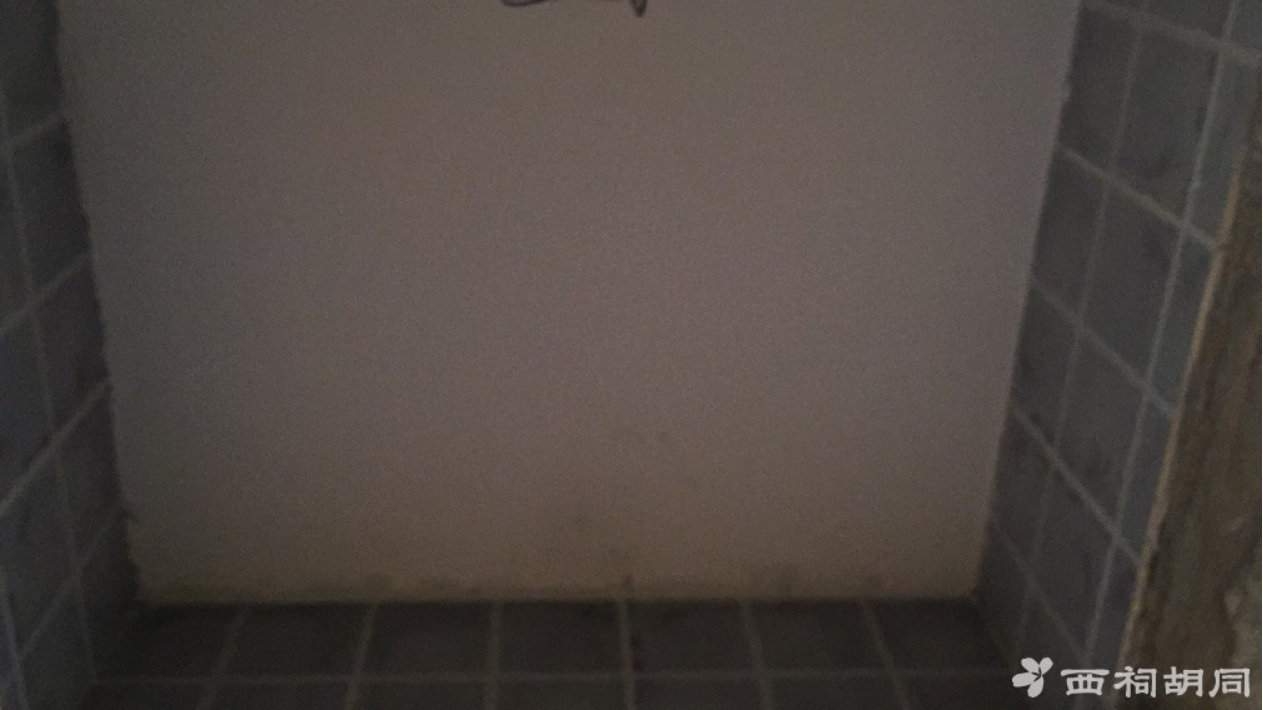

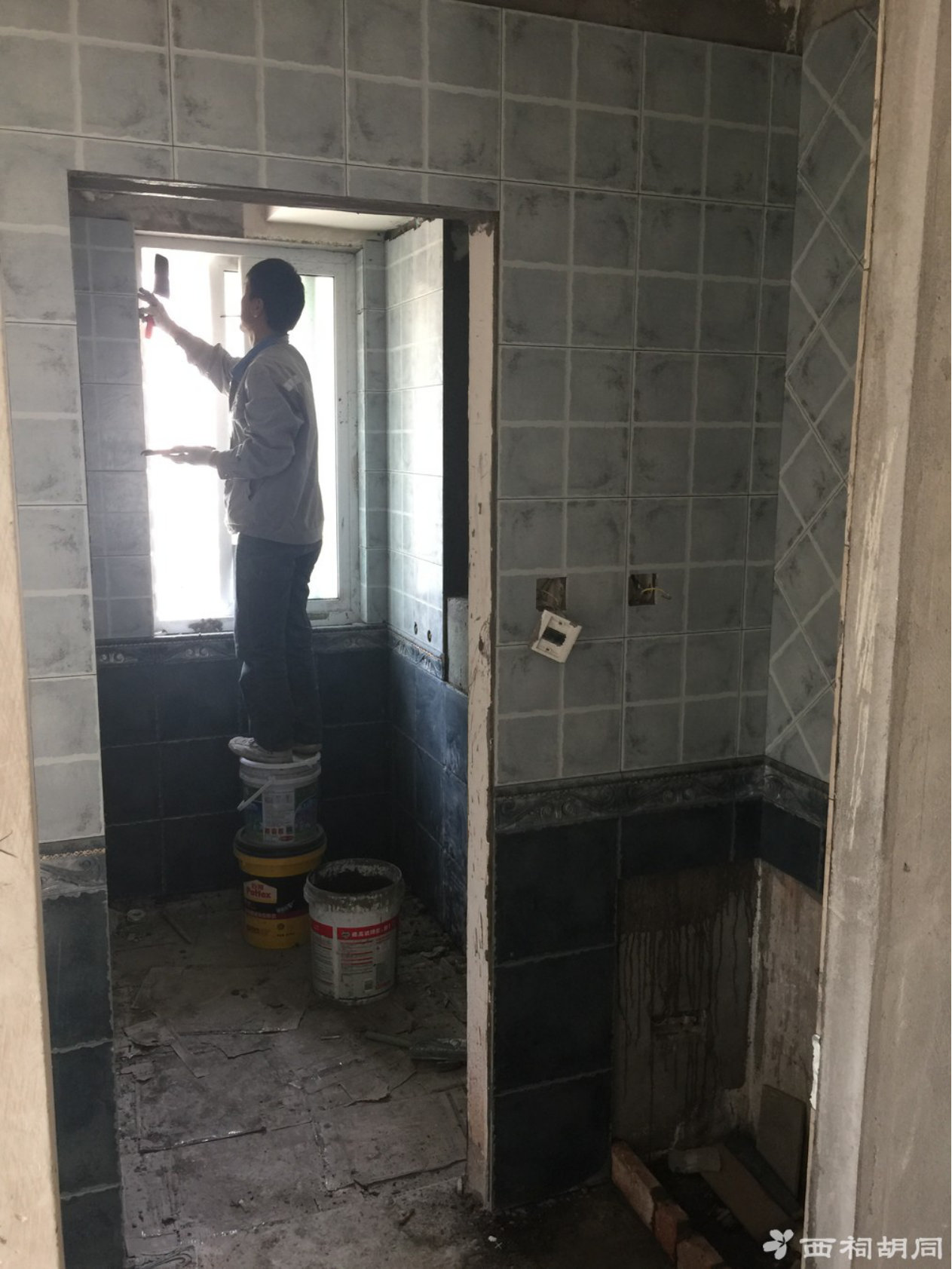

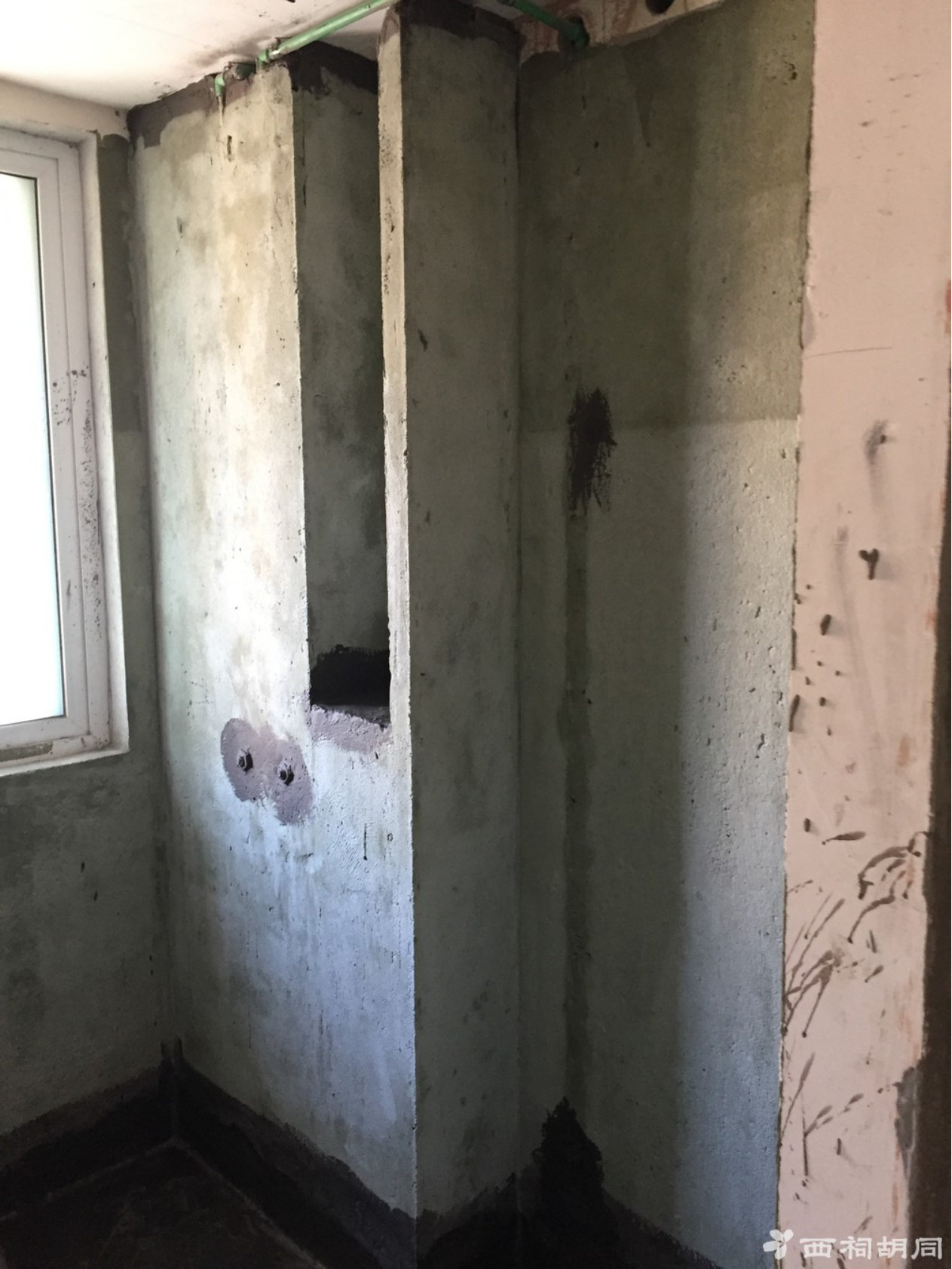

这就是之前周师傅砸墙之后敲掉的空鼓区域,由瓦工进行找平修补

收货准备工作进行中。。。
感谢神韵瓷砖老板及送货师傅,虽然送货当天由于绕城事故堵车等了好长时间,但是服务还是不错的

砖夹洗手台准备的台上盆

开始贴砖(张师傅一共4人开始正式贴砖,由于师傅都是住工地的,所以也比较辛苦,每天晚上估计都做到八九点钟才开始吃饭)
为期一周时间

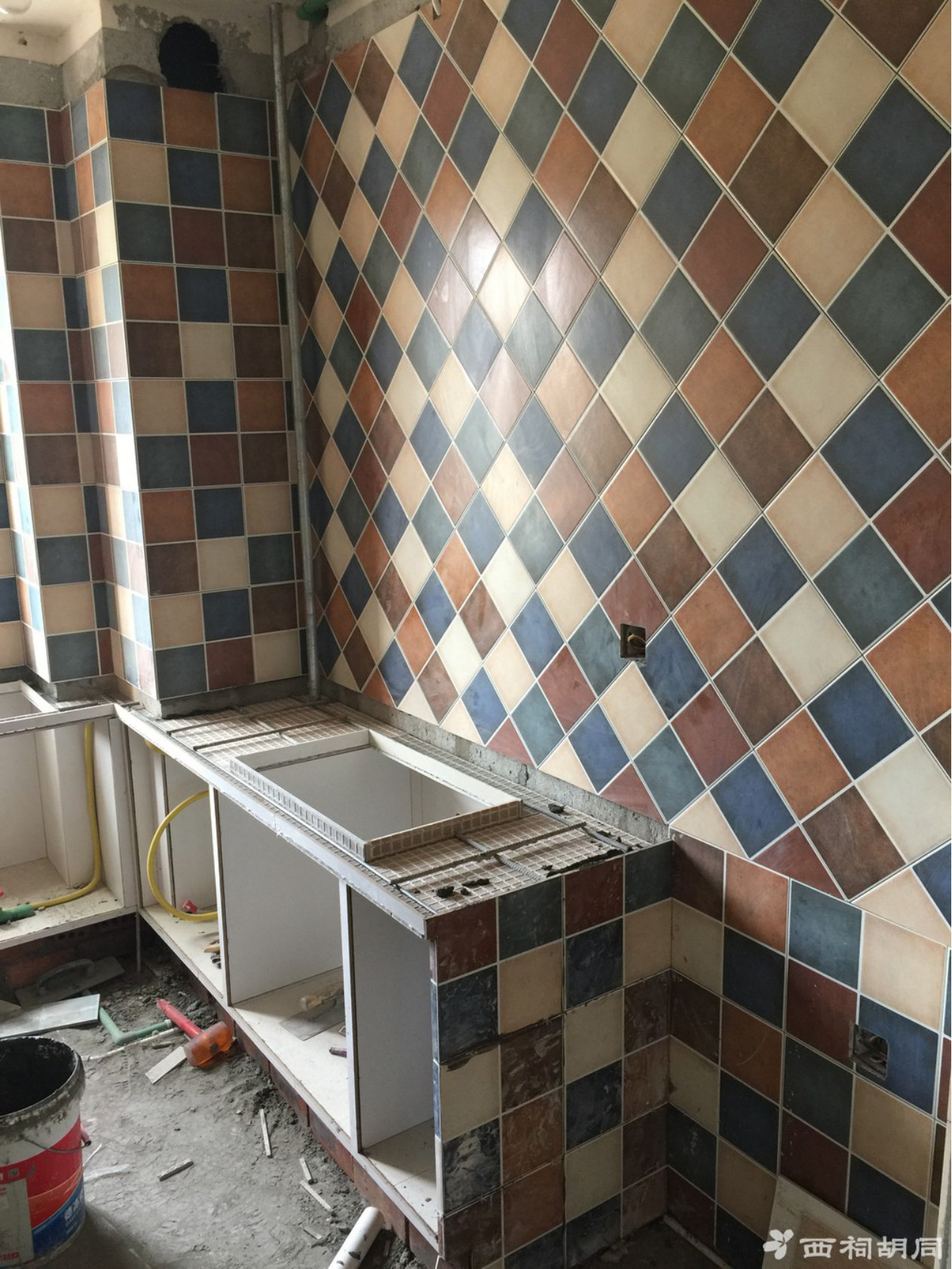

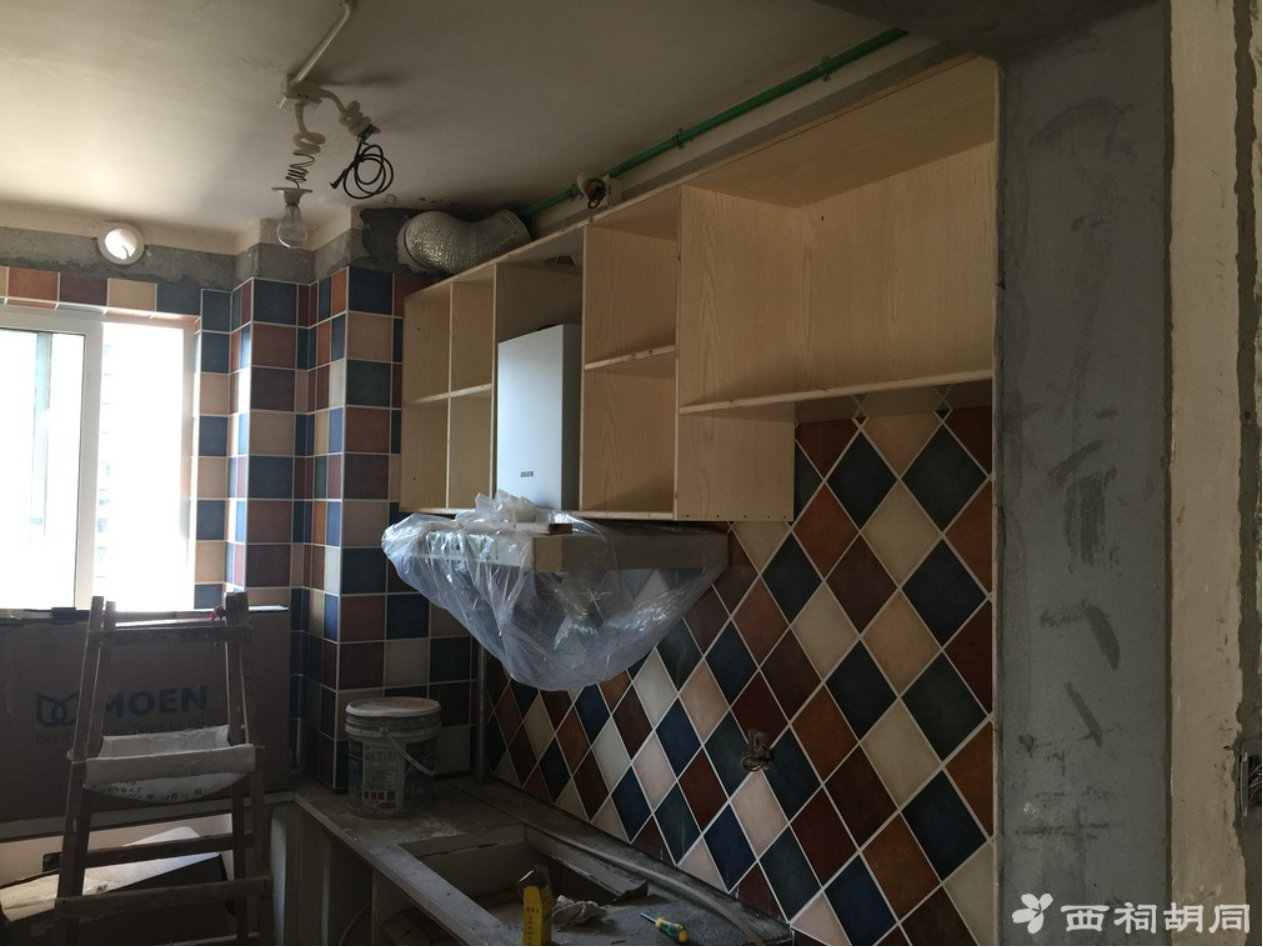

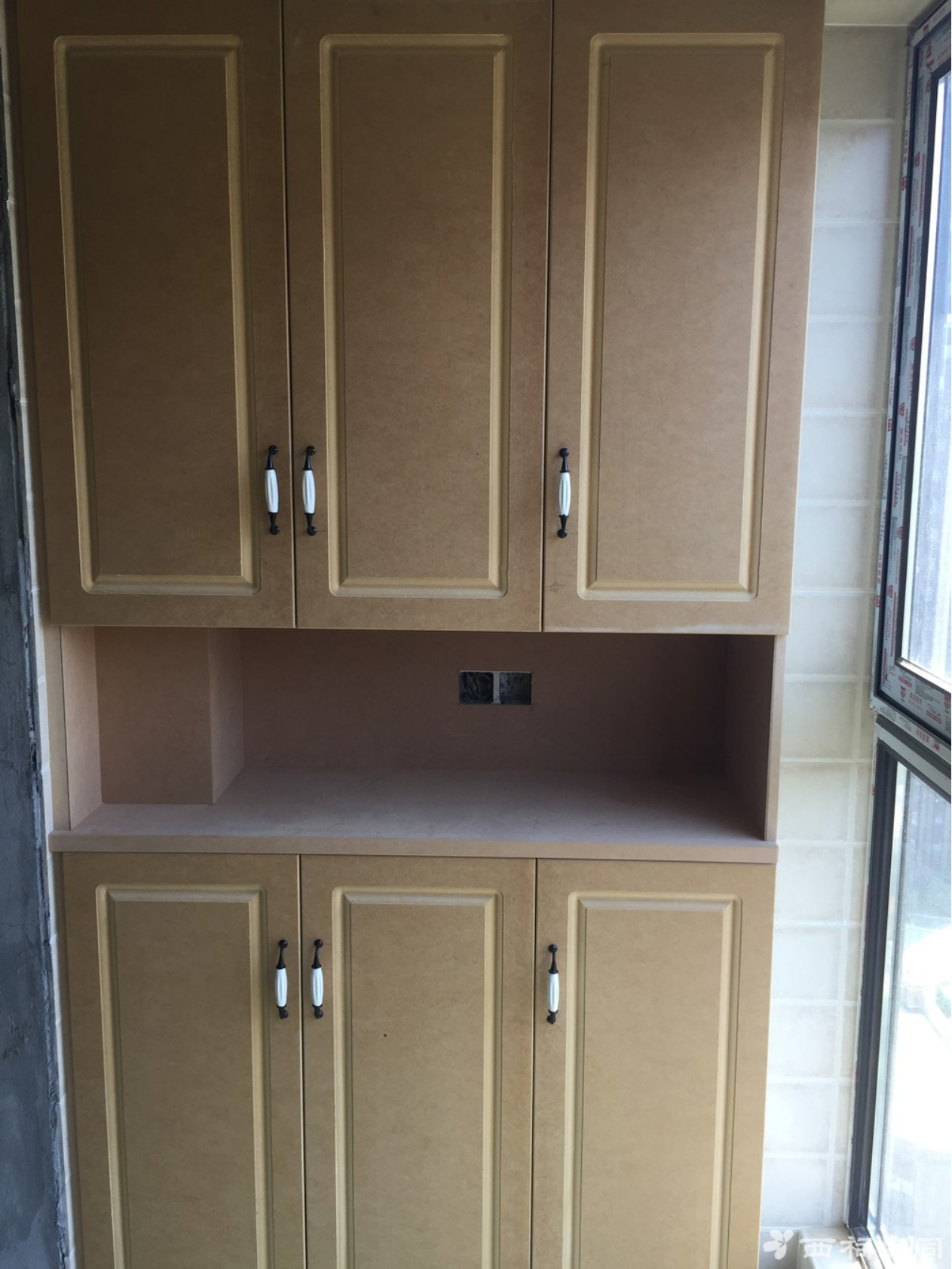

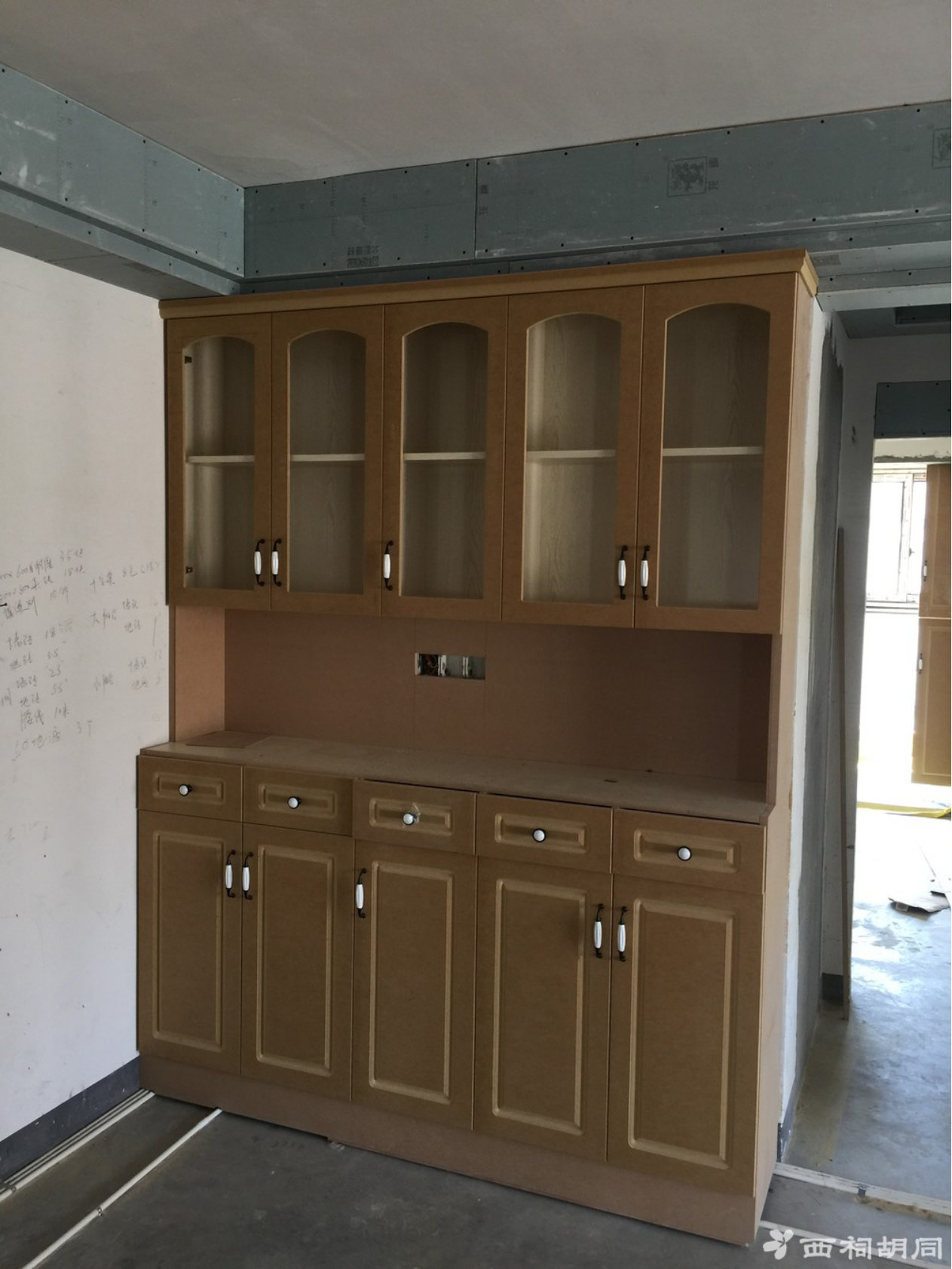

砖夹橱柜、砖夹洗手台、砖夹洗衣池架子已经搭起来了

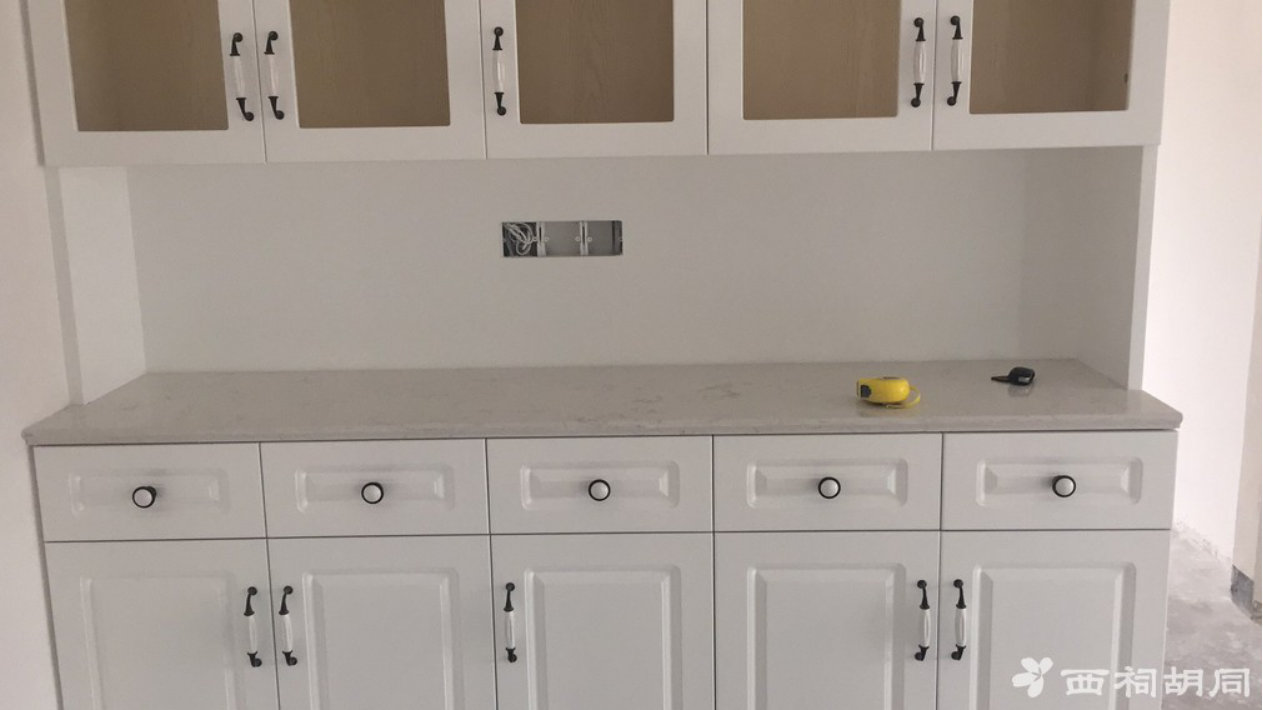

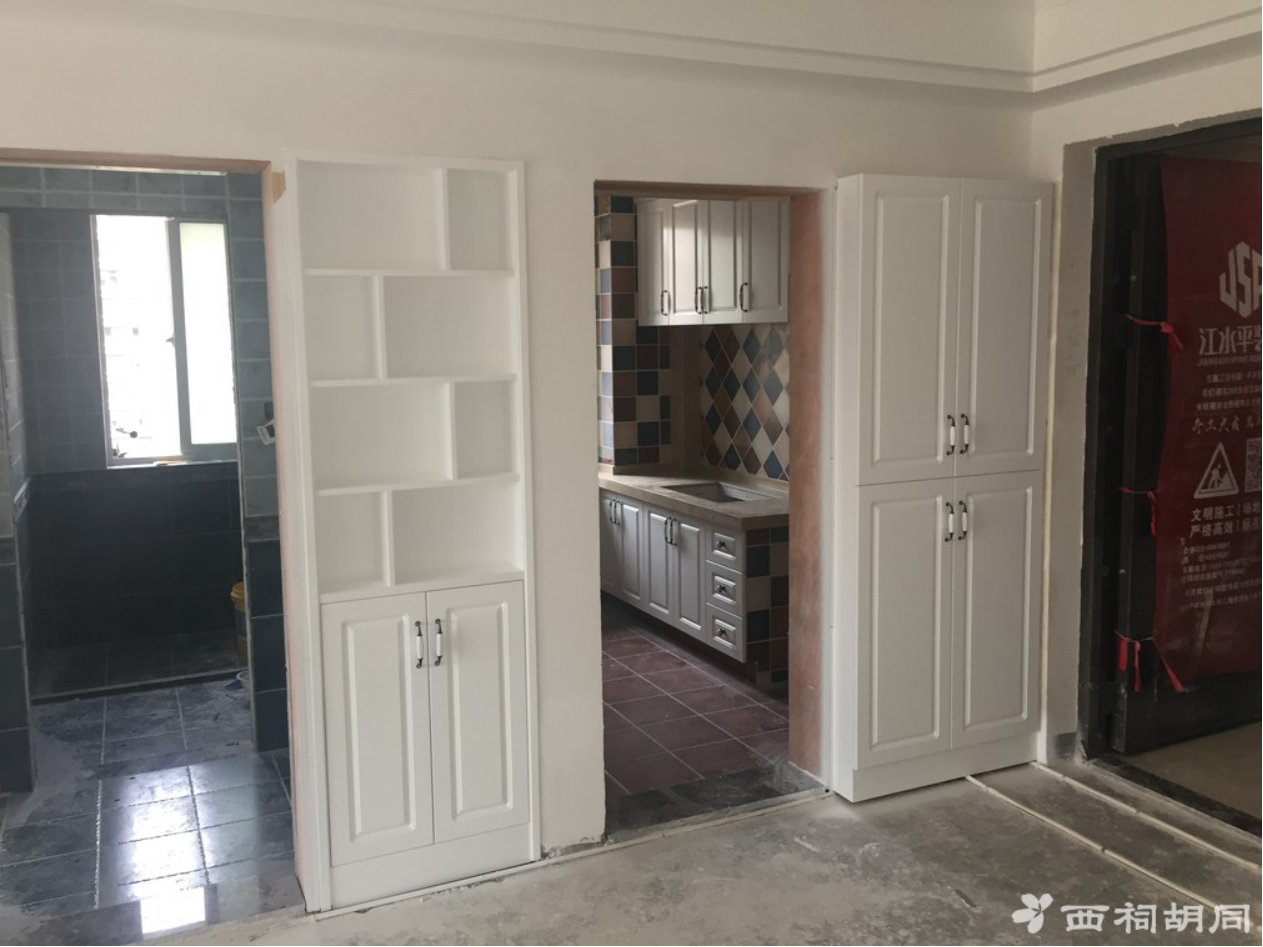

完工成品照

超级实用的壁龛(同事来看都说这个不错)

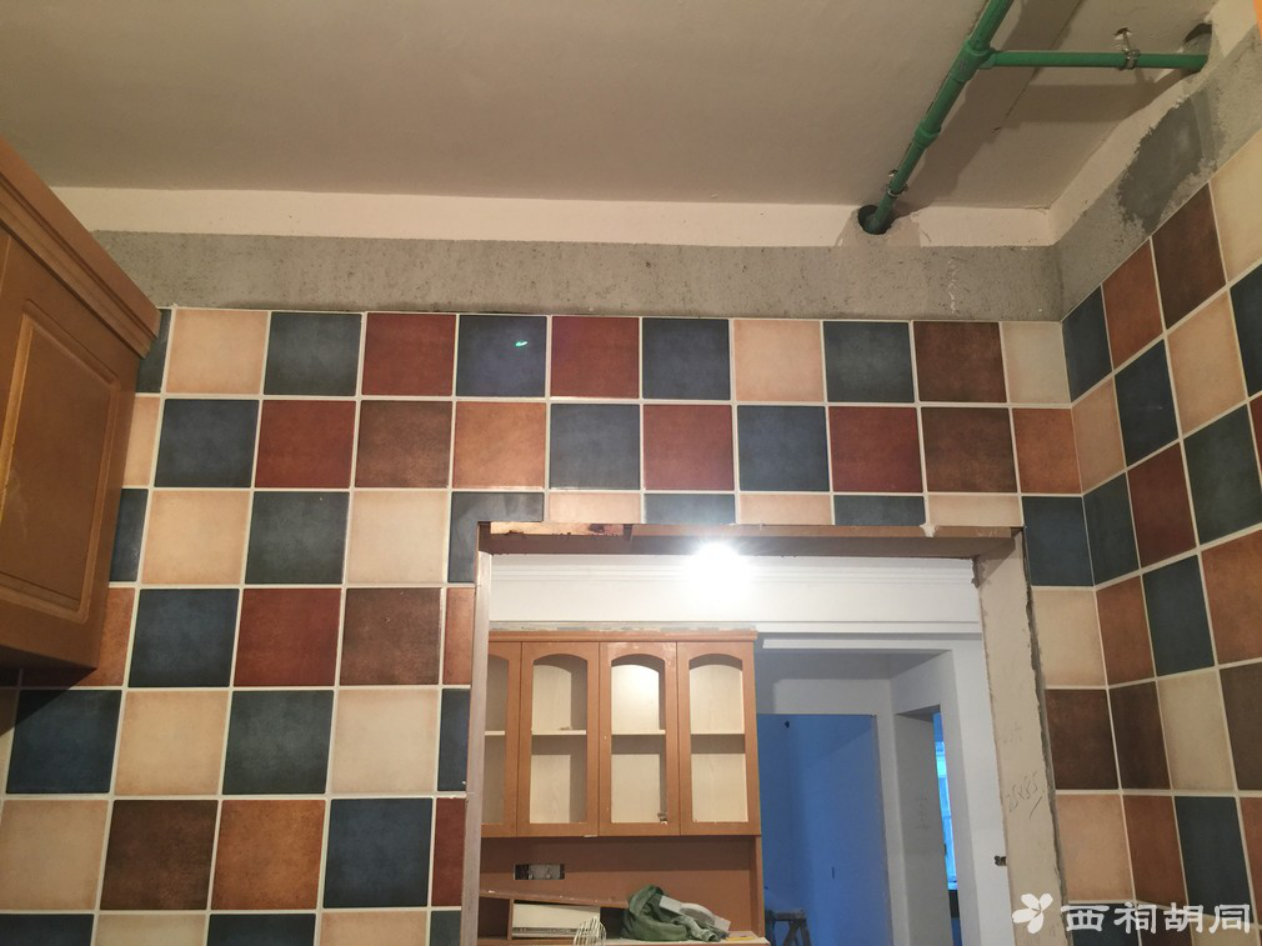

厨房

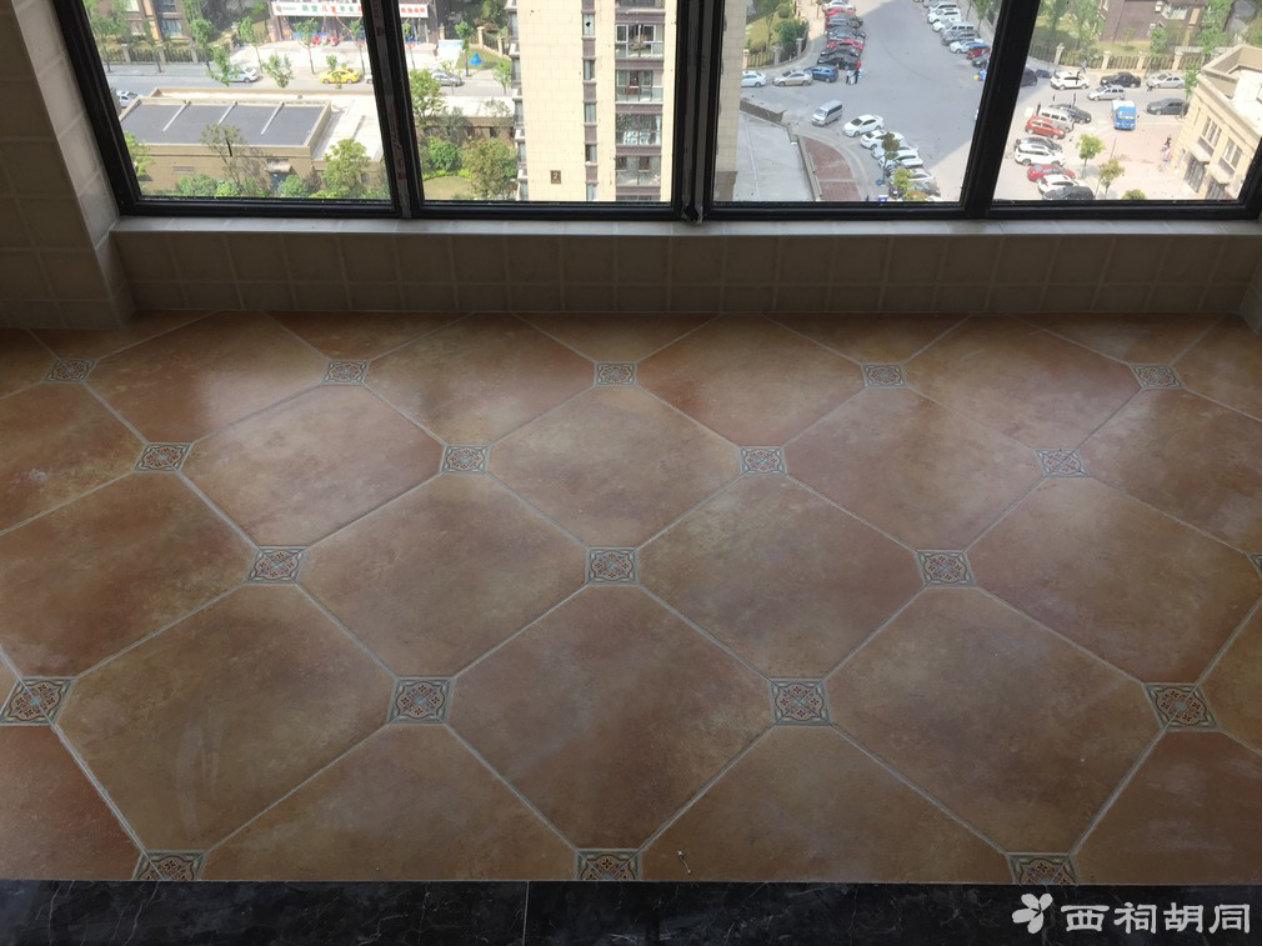

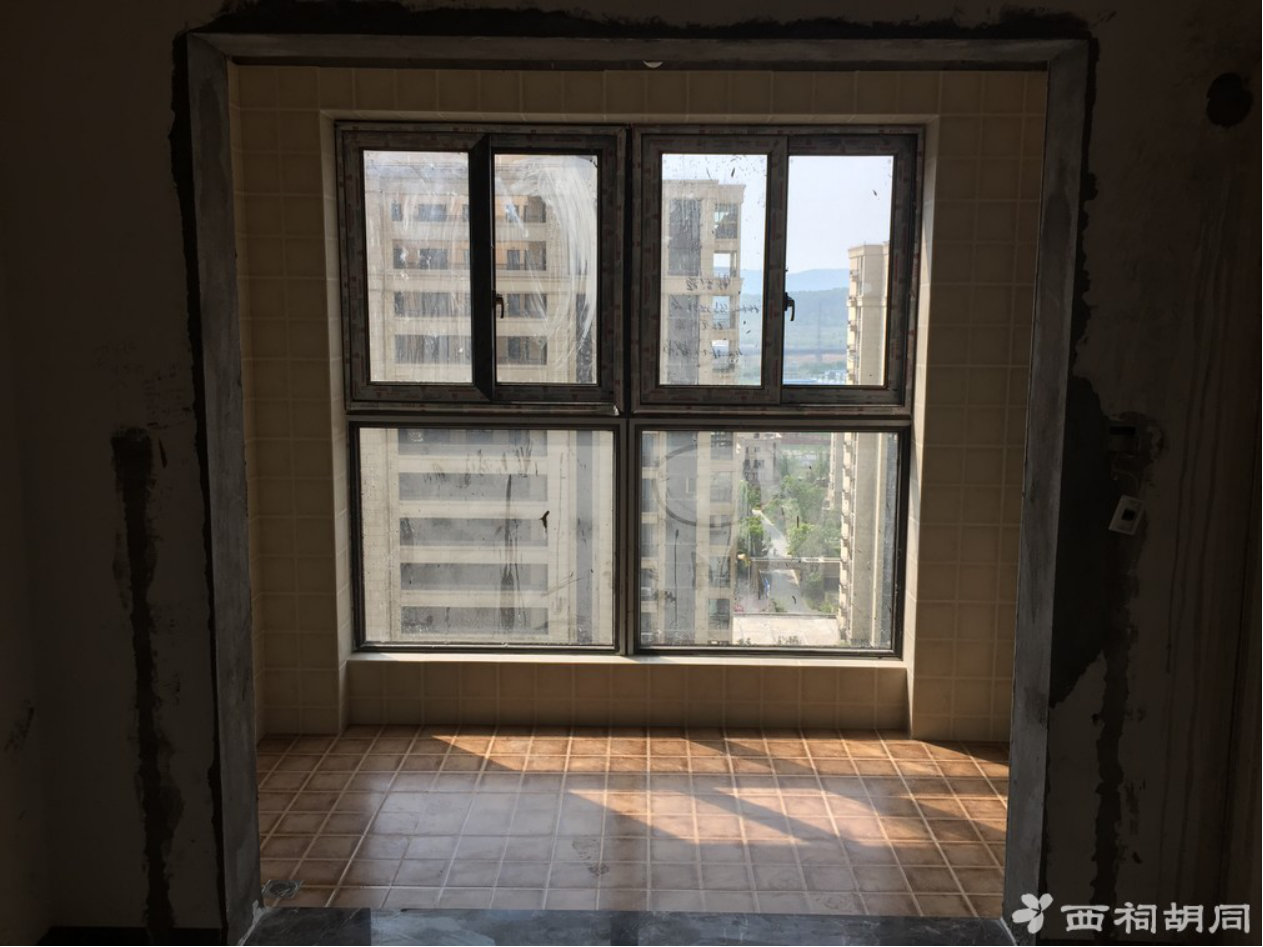

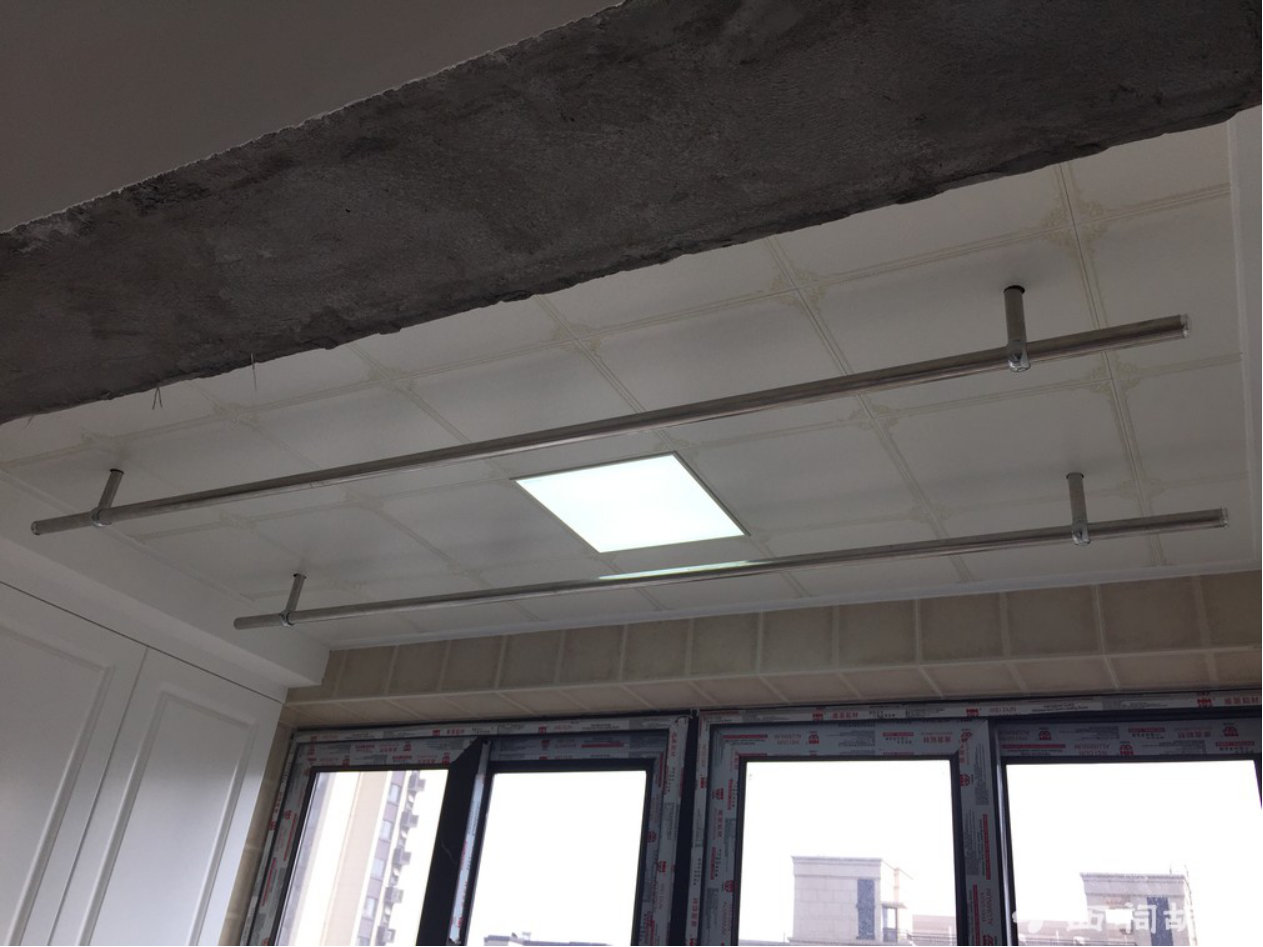

大阳台

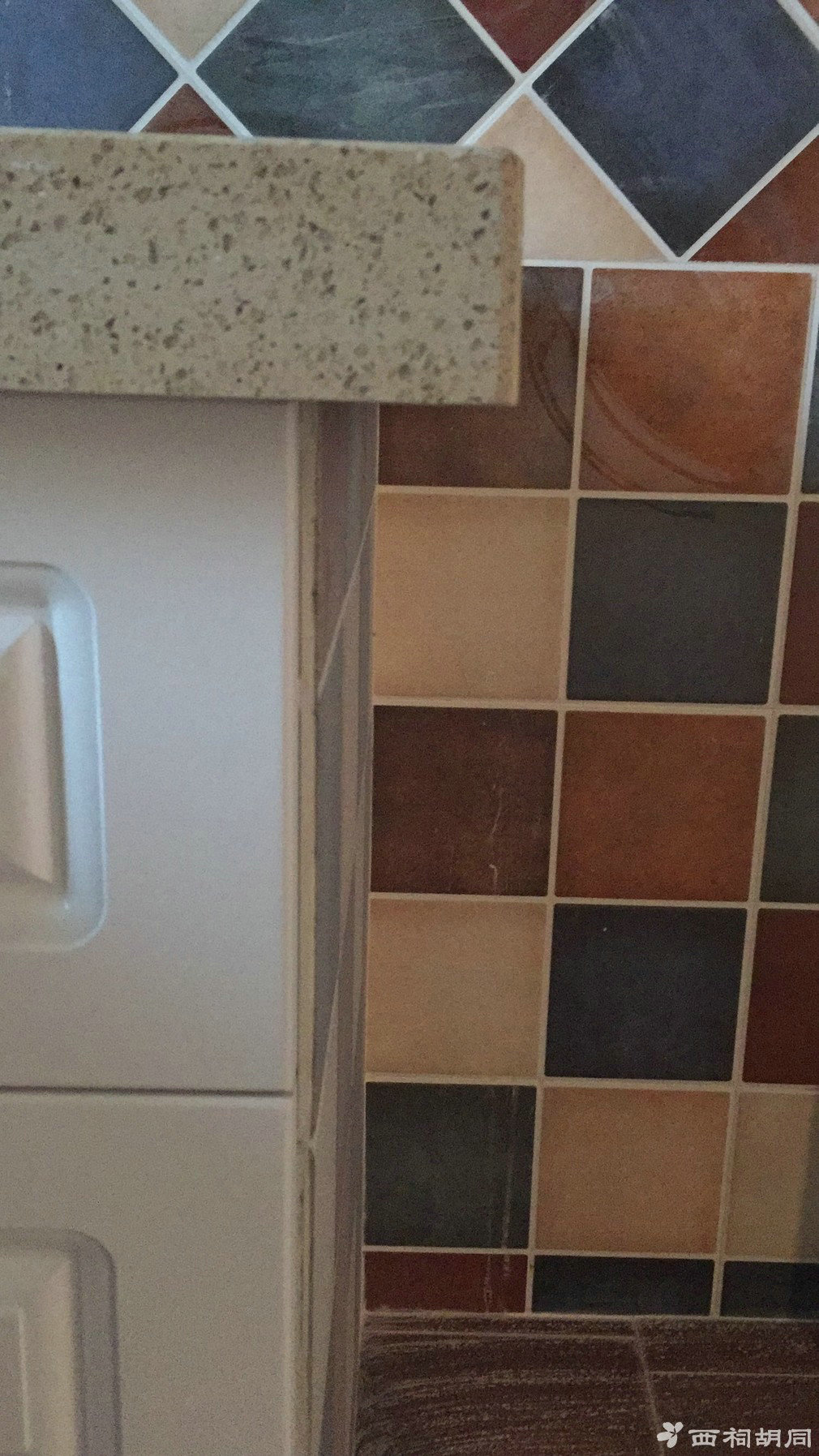

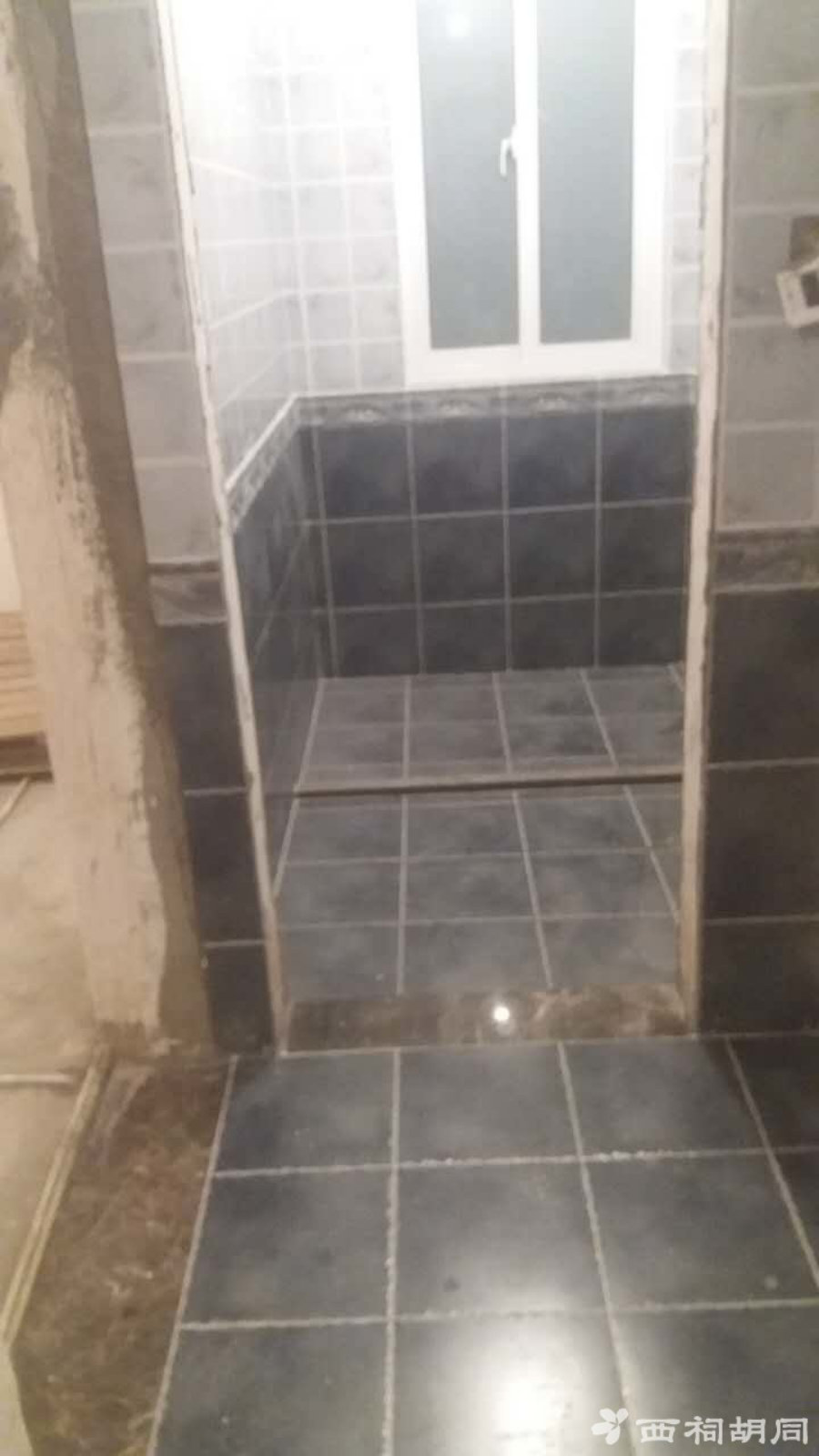

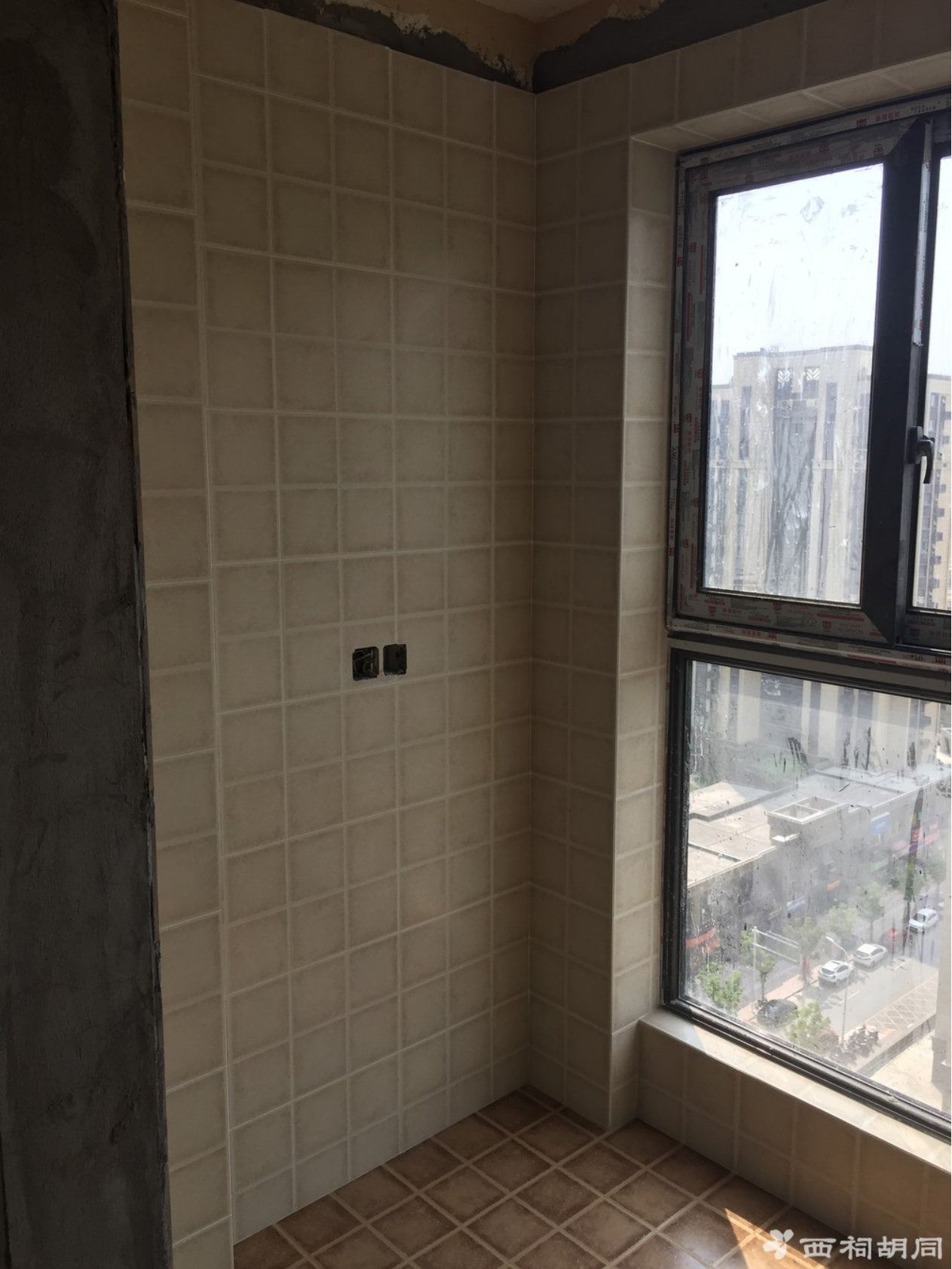

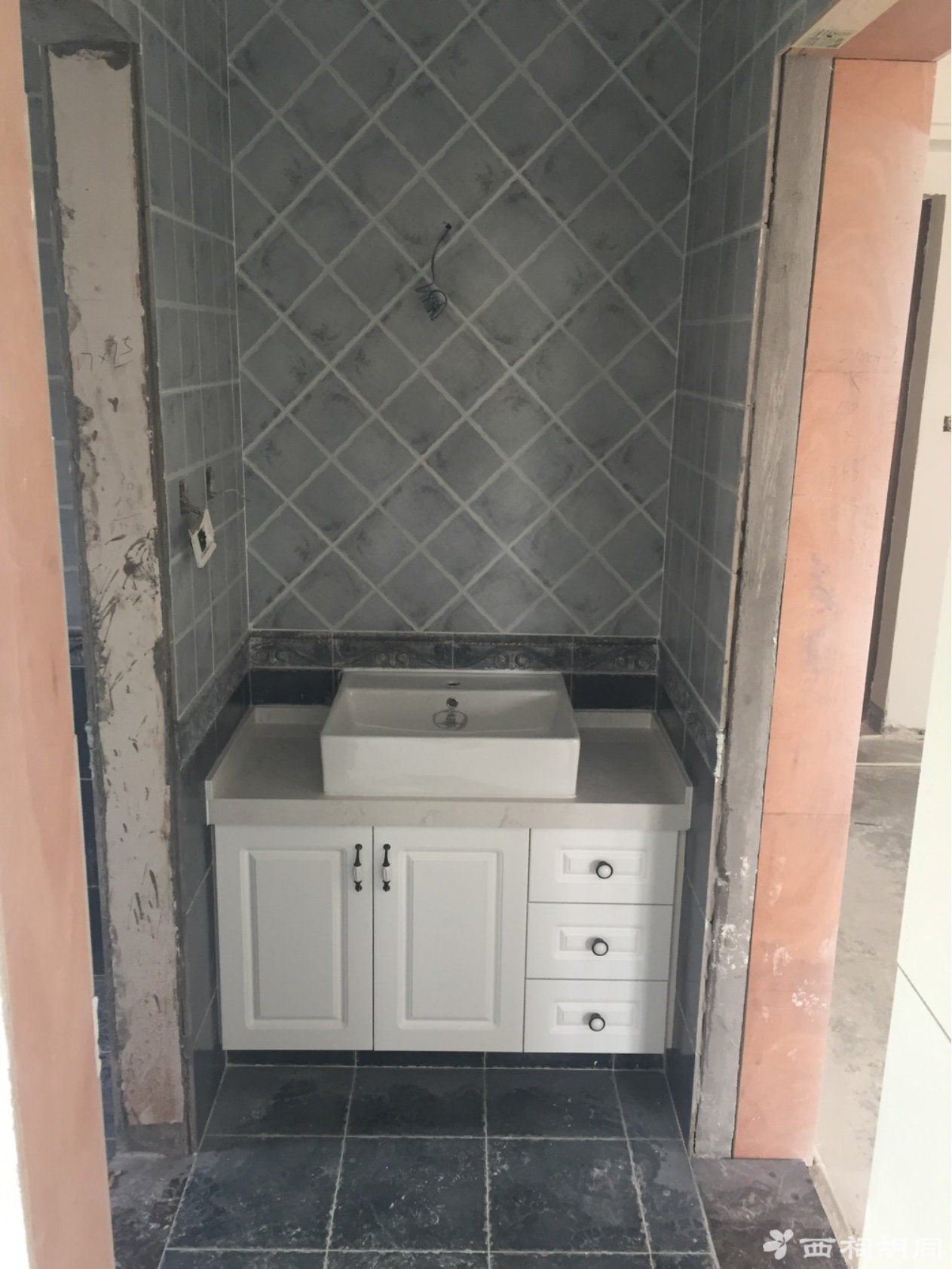

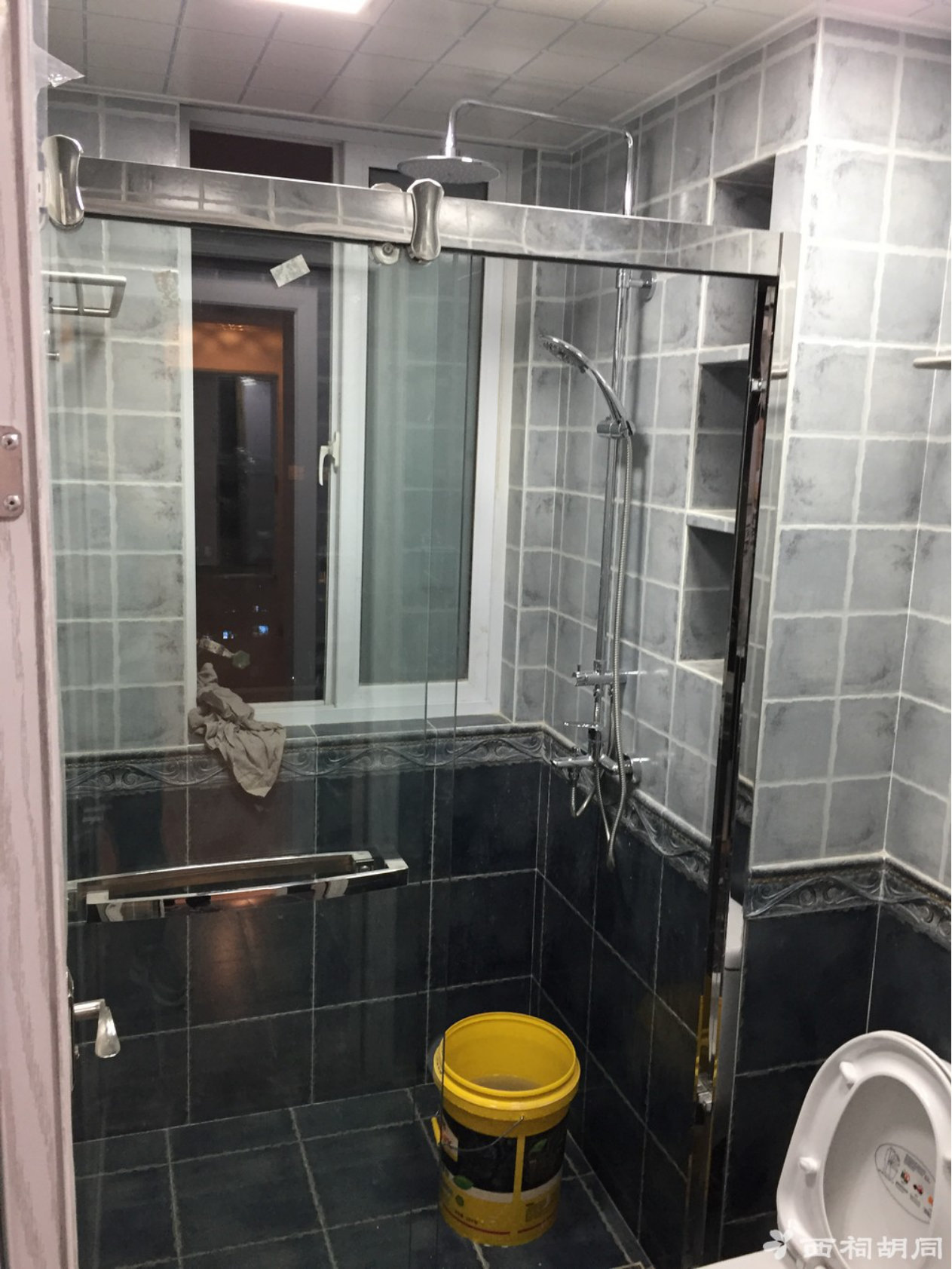

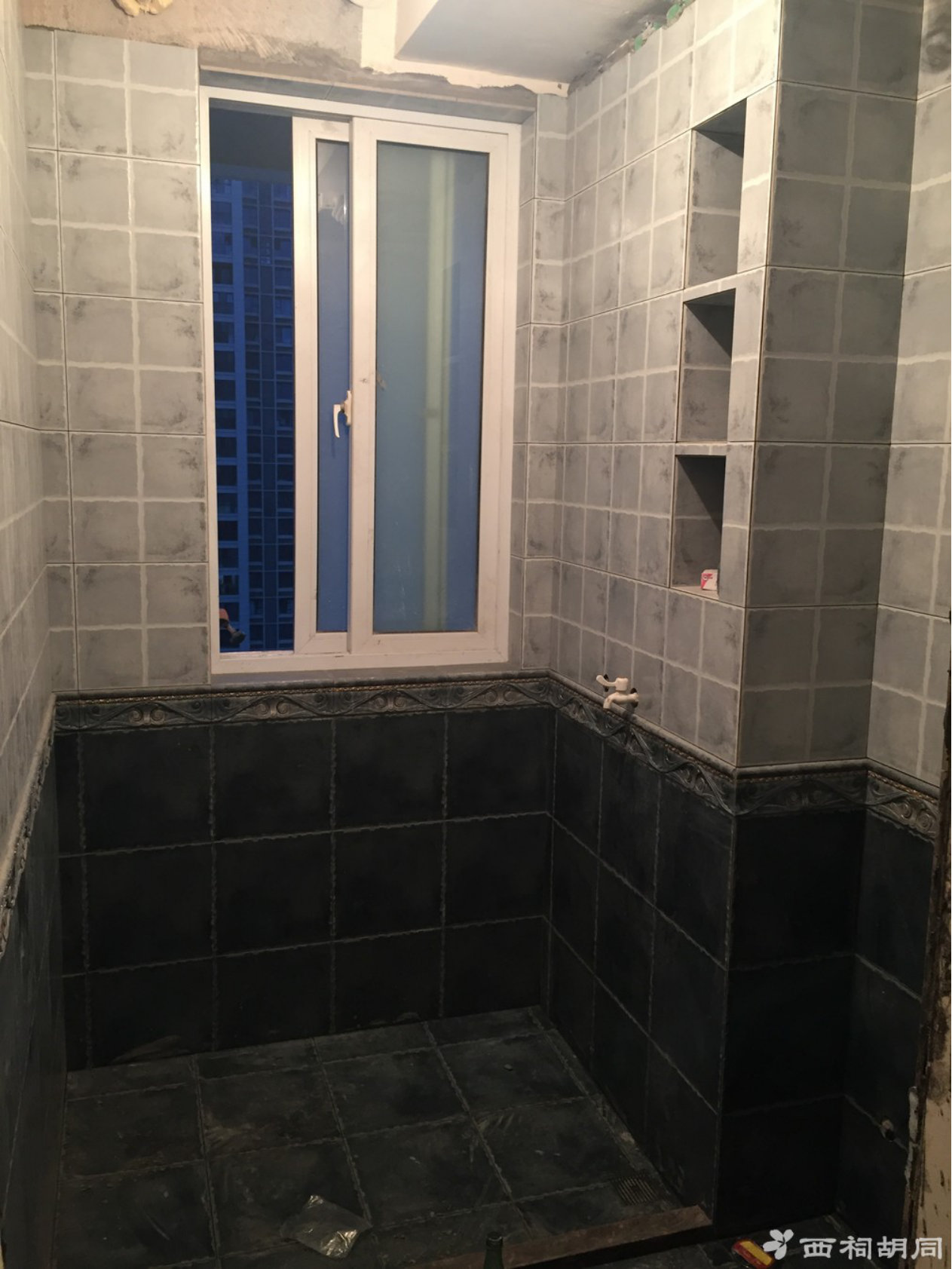

卫生间干区

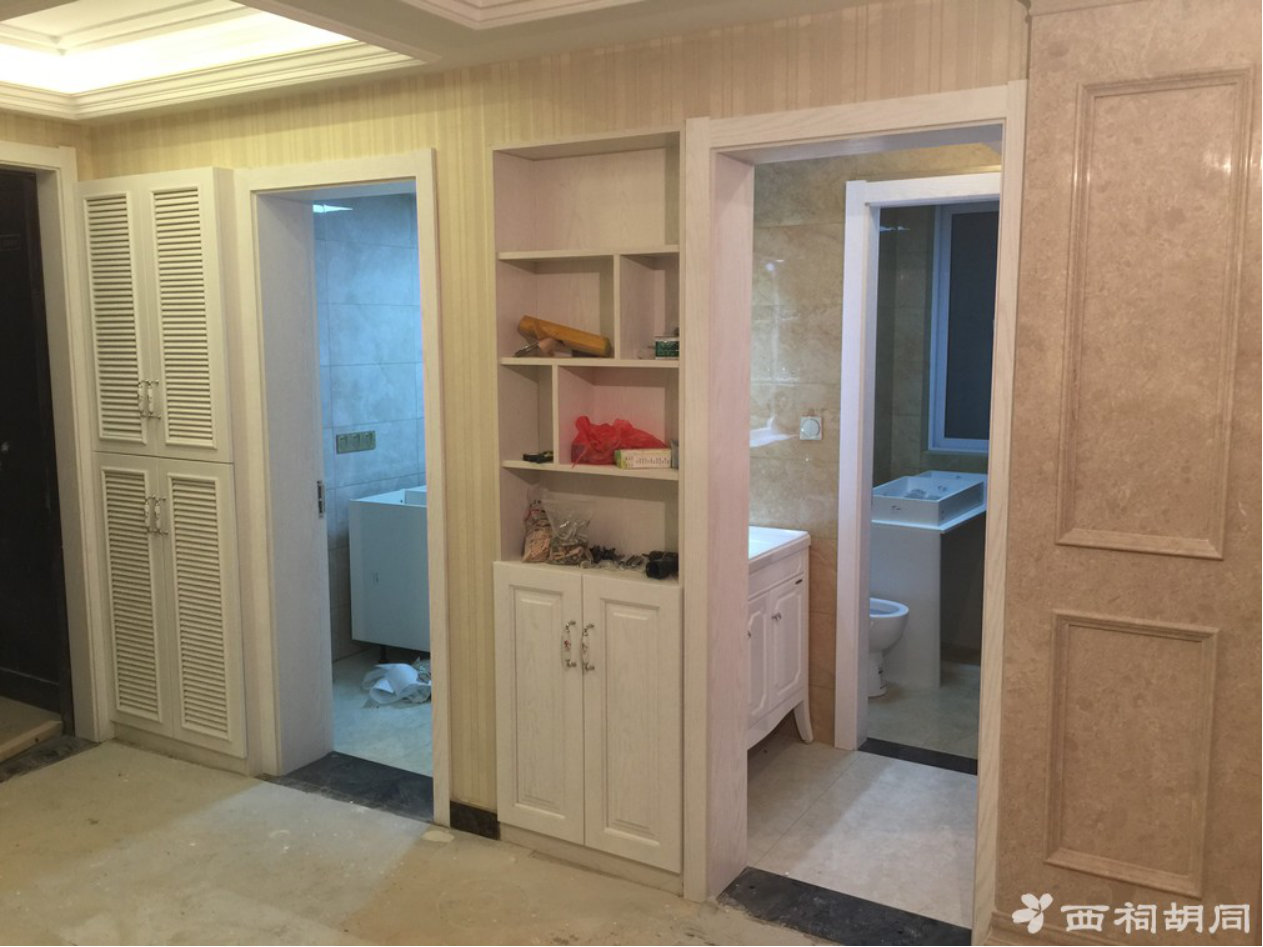

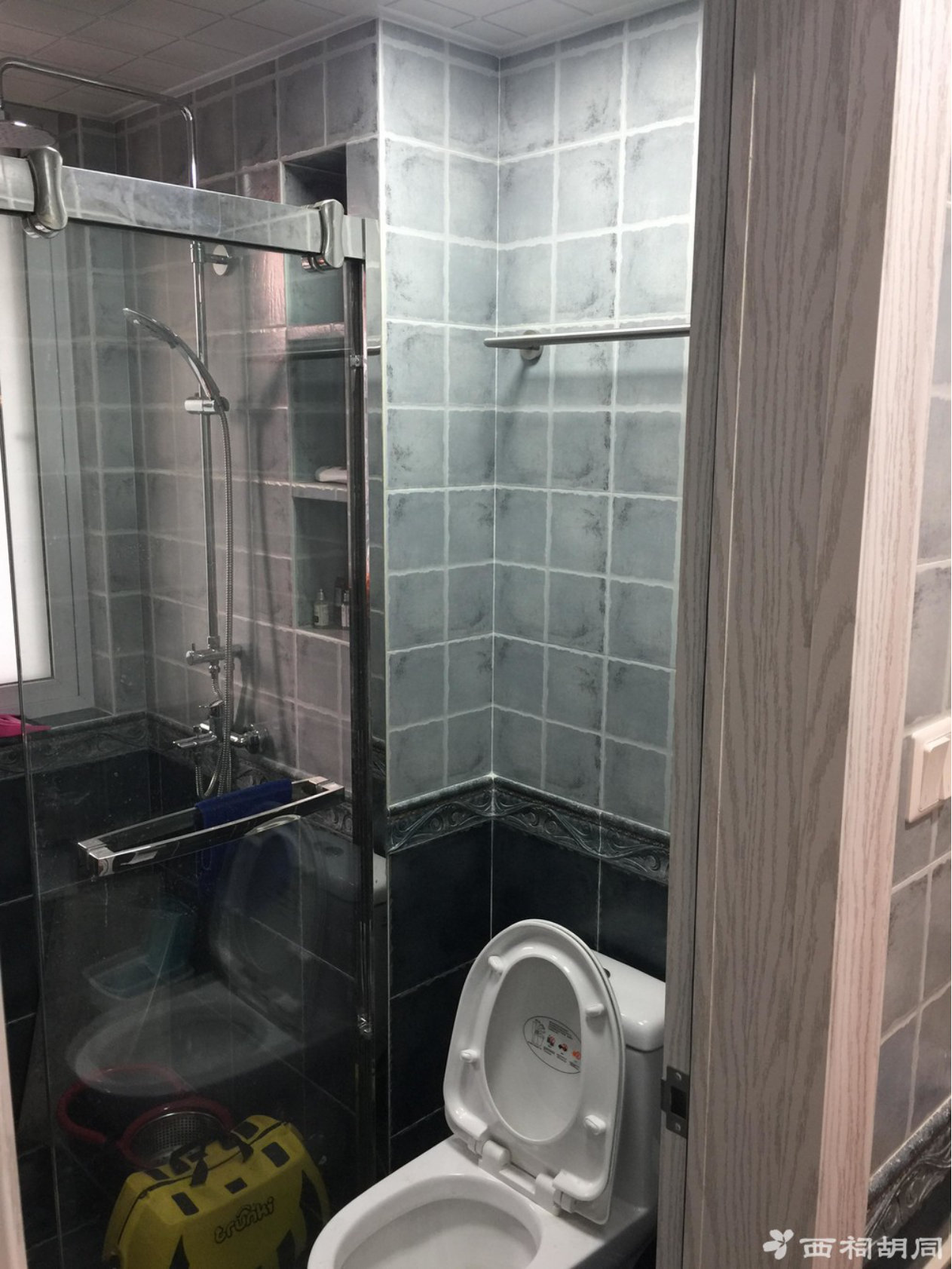

卫生间

小阳台
第四步:木工阶段
瓦工临近结束联系客服安排木工师傅,安排了余师傅,余师傅之前施工过启迪方洲、中海国际等几家木工活,联系好交底时间,交底时说了自己的想法师傅给了建议,达成初步框架,自己把需要打的柜子图从网上下载打印成册以备施工使用

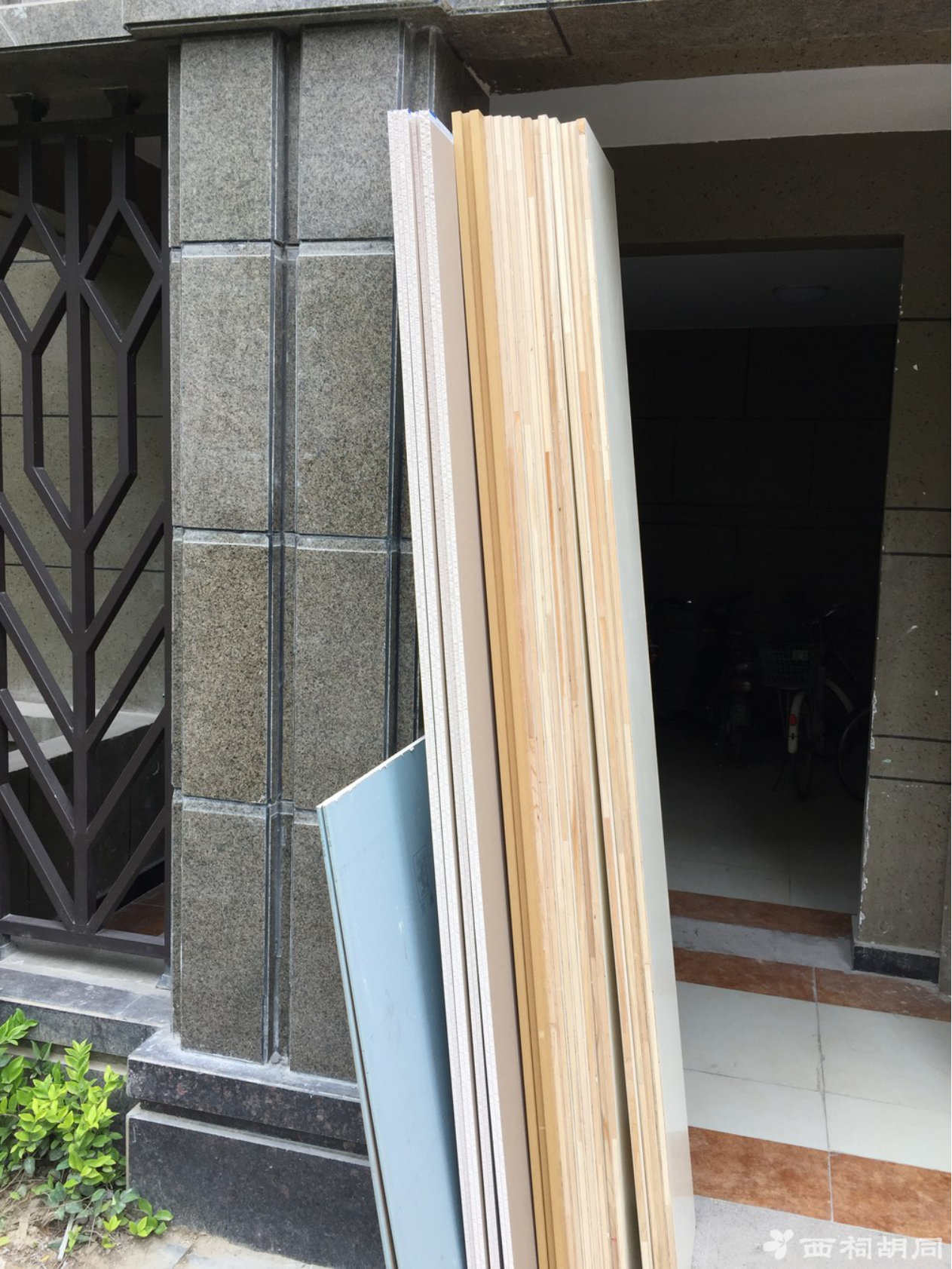

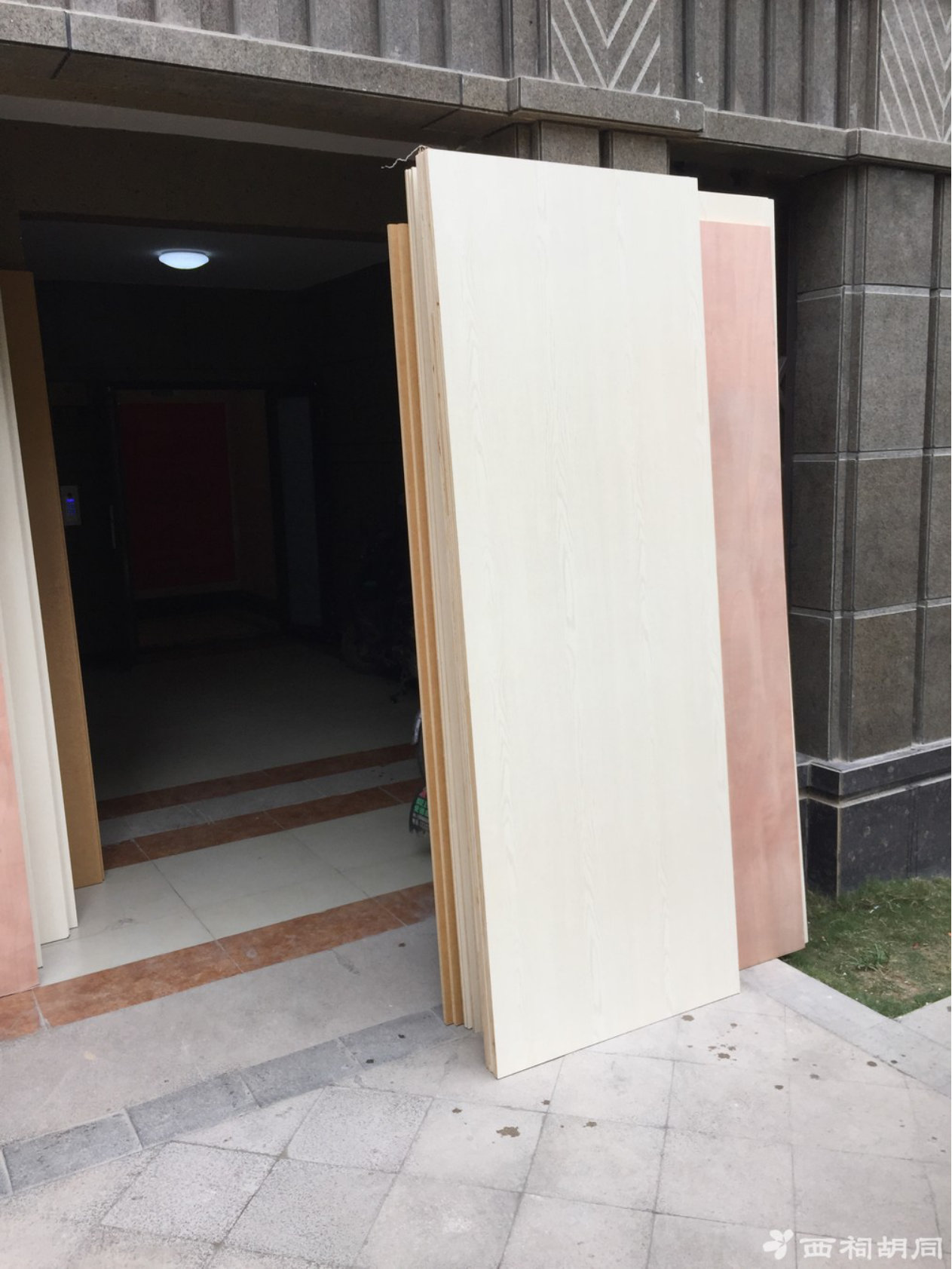

材料采购及进场
选择生态板对于纠结症的我很是麻烦,
最终考虑到玻璃柜门以及博古架生态板外露需要搭配柜门颜色选择了主流款式-象牙白柔光生态板,个人建议北欧风格灰色系业主可以选择春深似海或者步步为赢系列

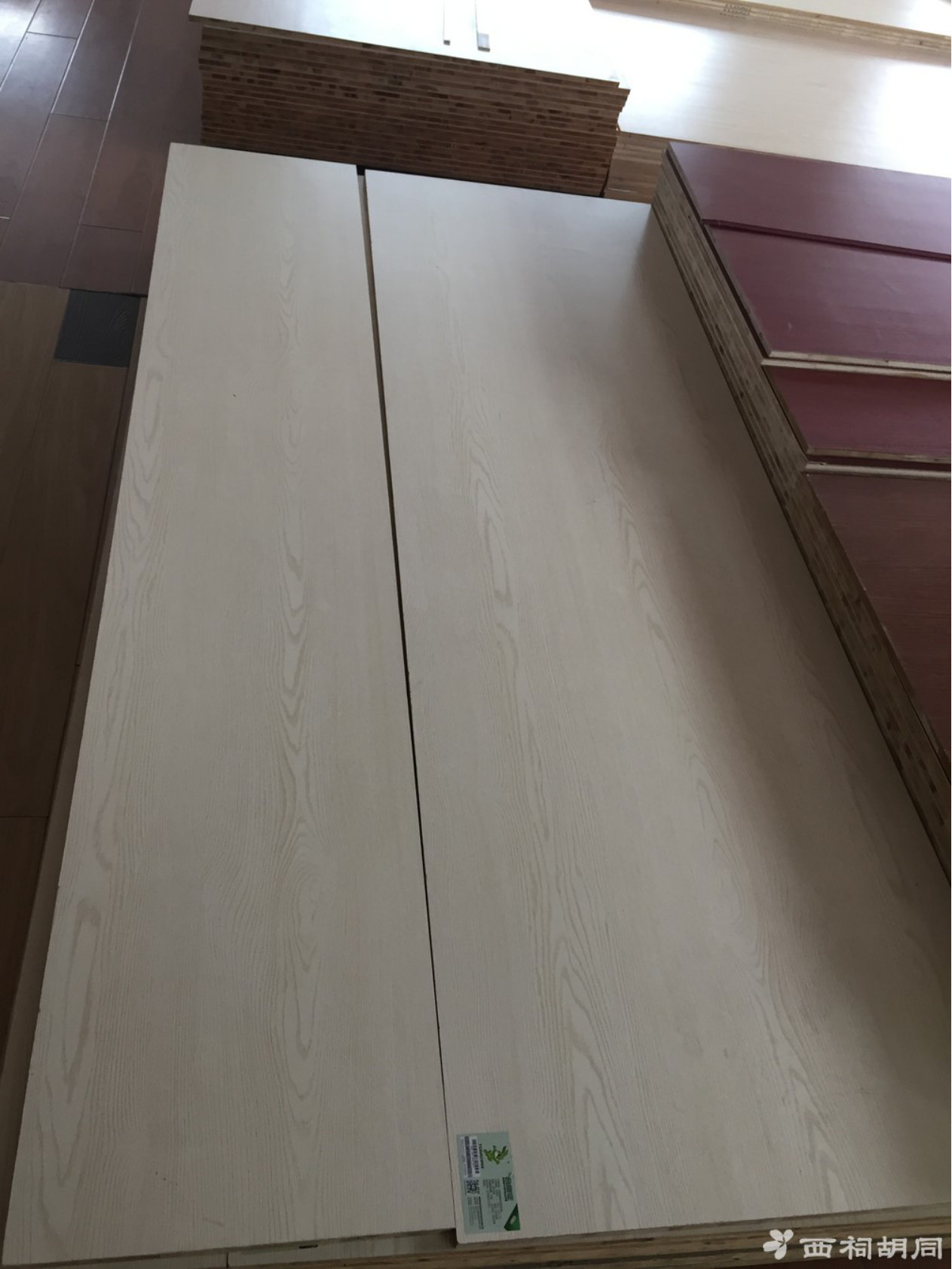

(亿源装饰城象牙木生态板样板)

材料进场了,期待余师傅定制家具
木工正式开工干活(木工活比较多预计要20多天)
PS:后面的油漆希望跟上节奏不要到梅雨季节了。。

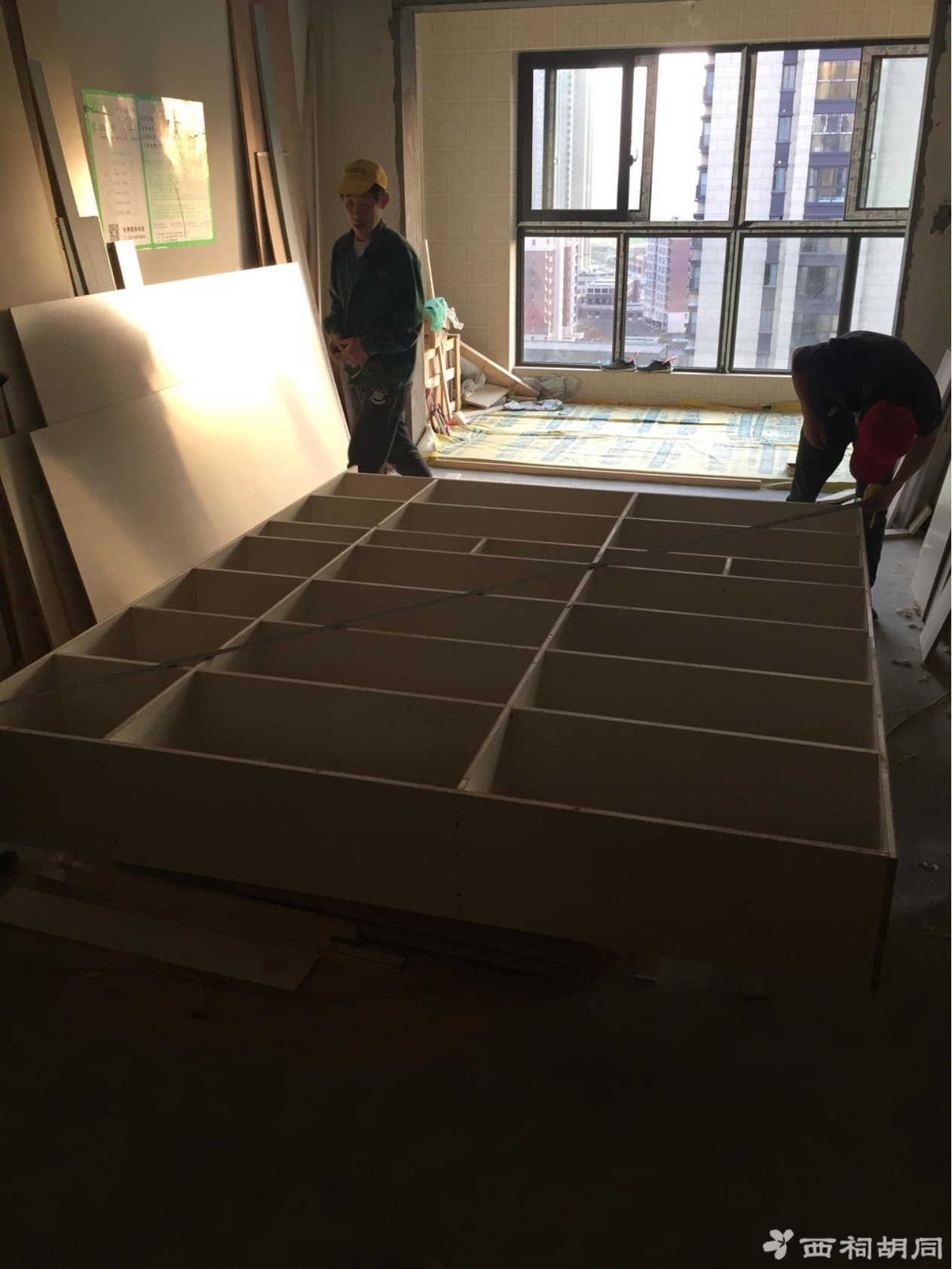

正式干活5天了,大衣柜、餐边柜、书橱等框架以及吊顶基本结束,自己买了木工白胶、发泡胶(除贴背景墙线条其余没用发泡胶)

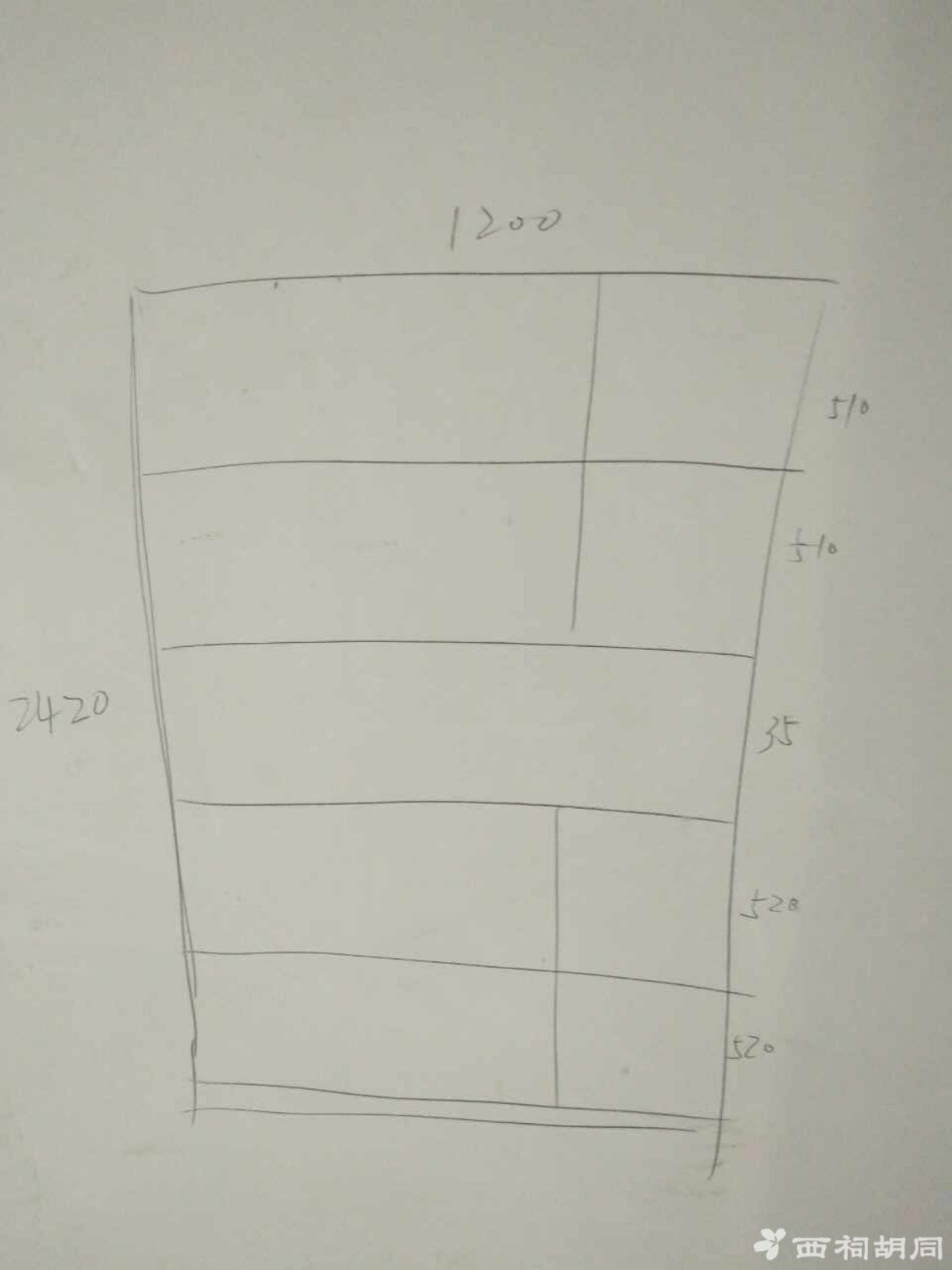

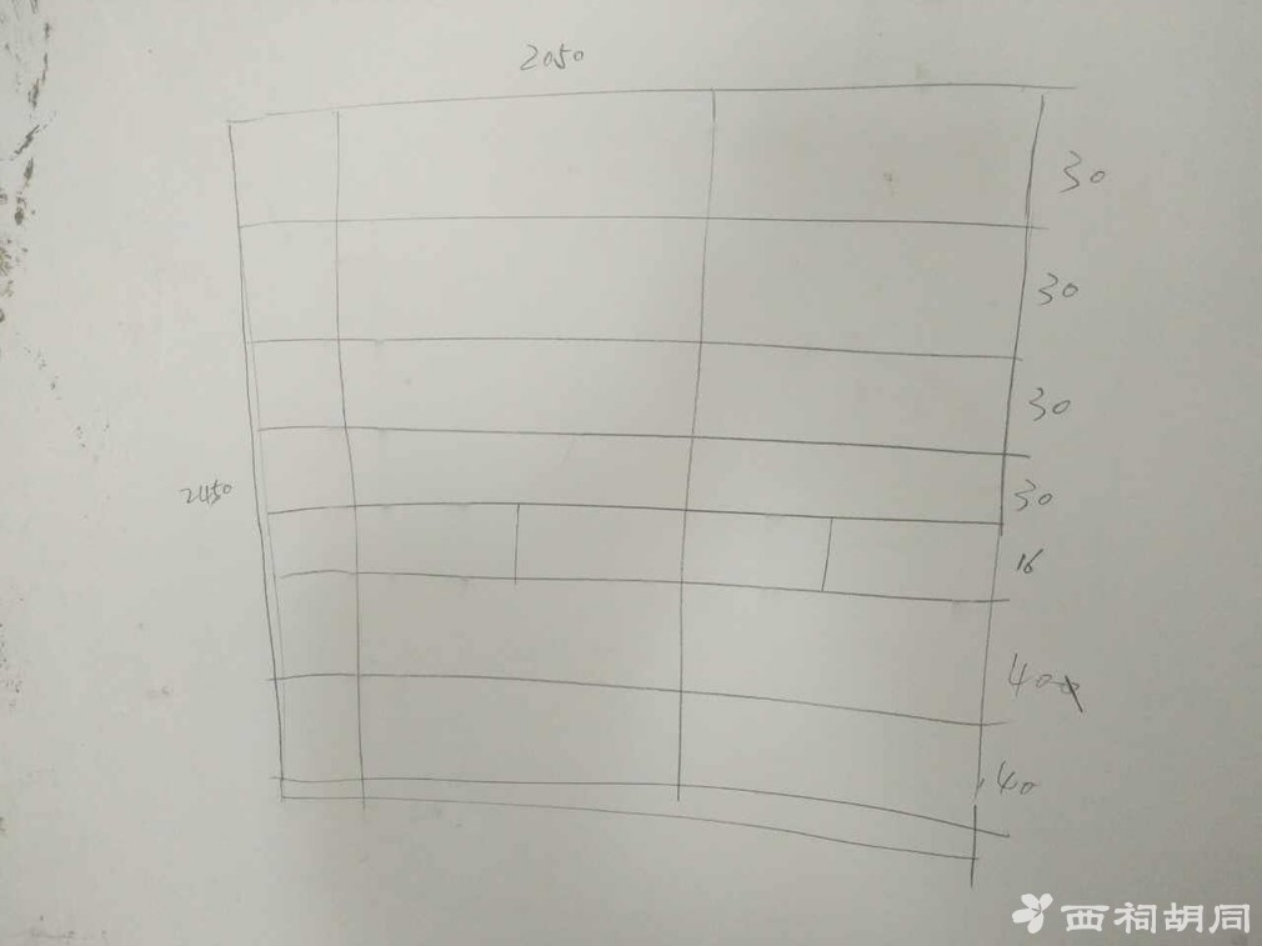

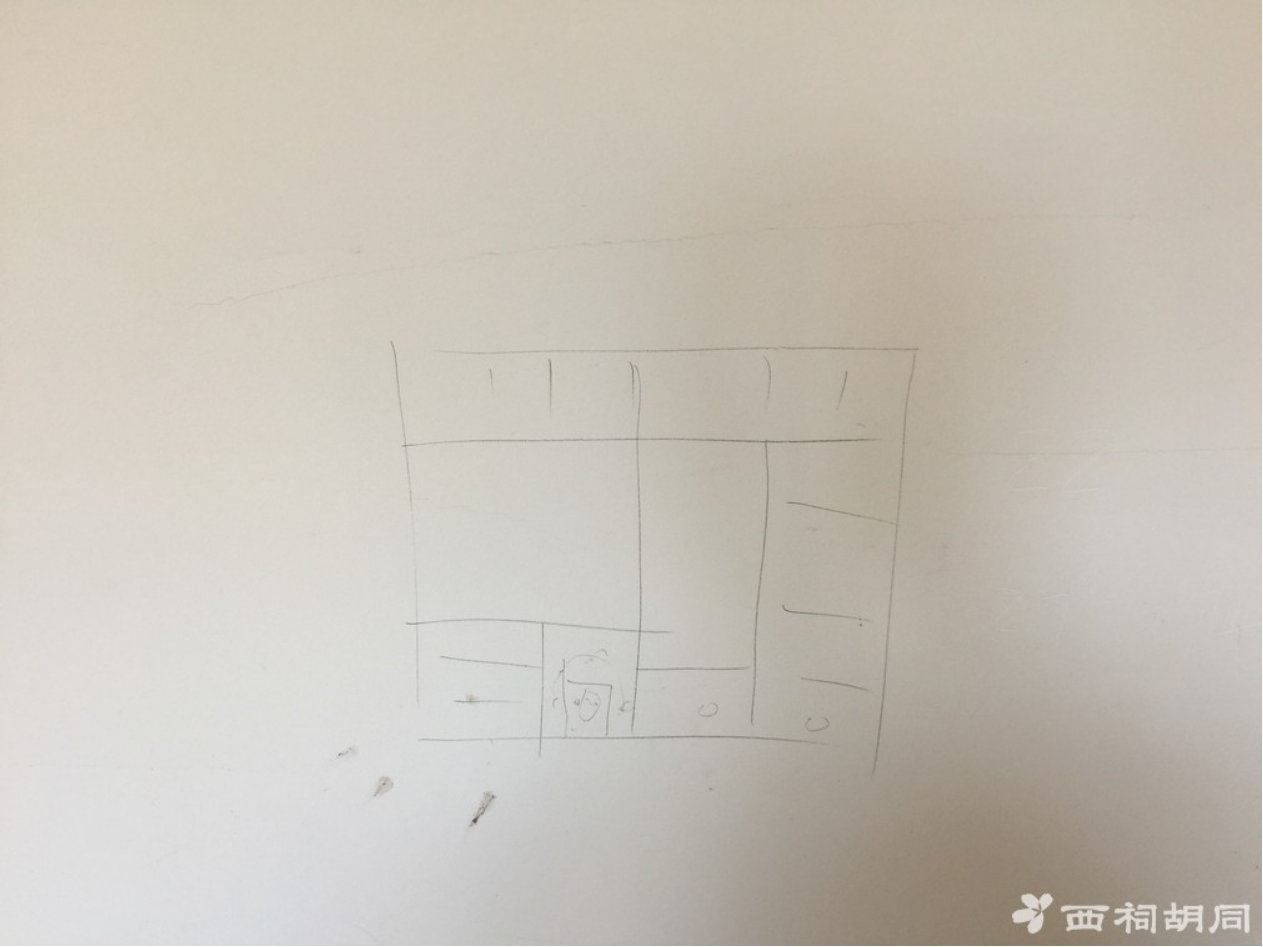

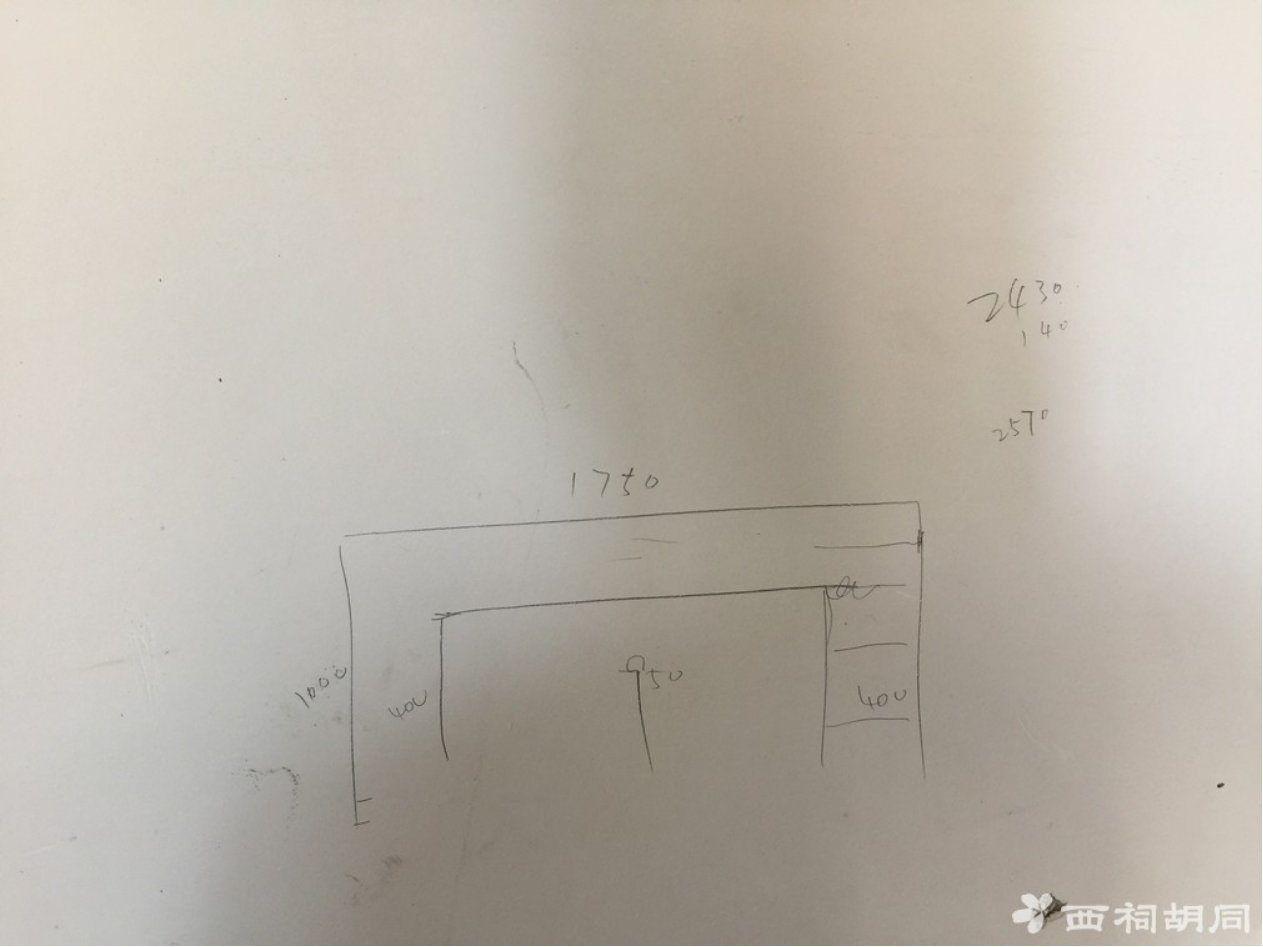

余师傅做柜子之前都会把框架草图画出来跟我确认细节

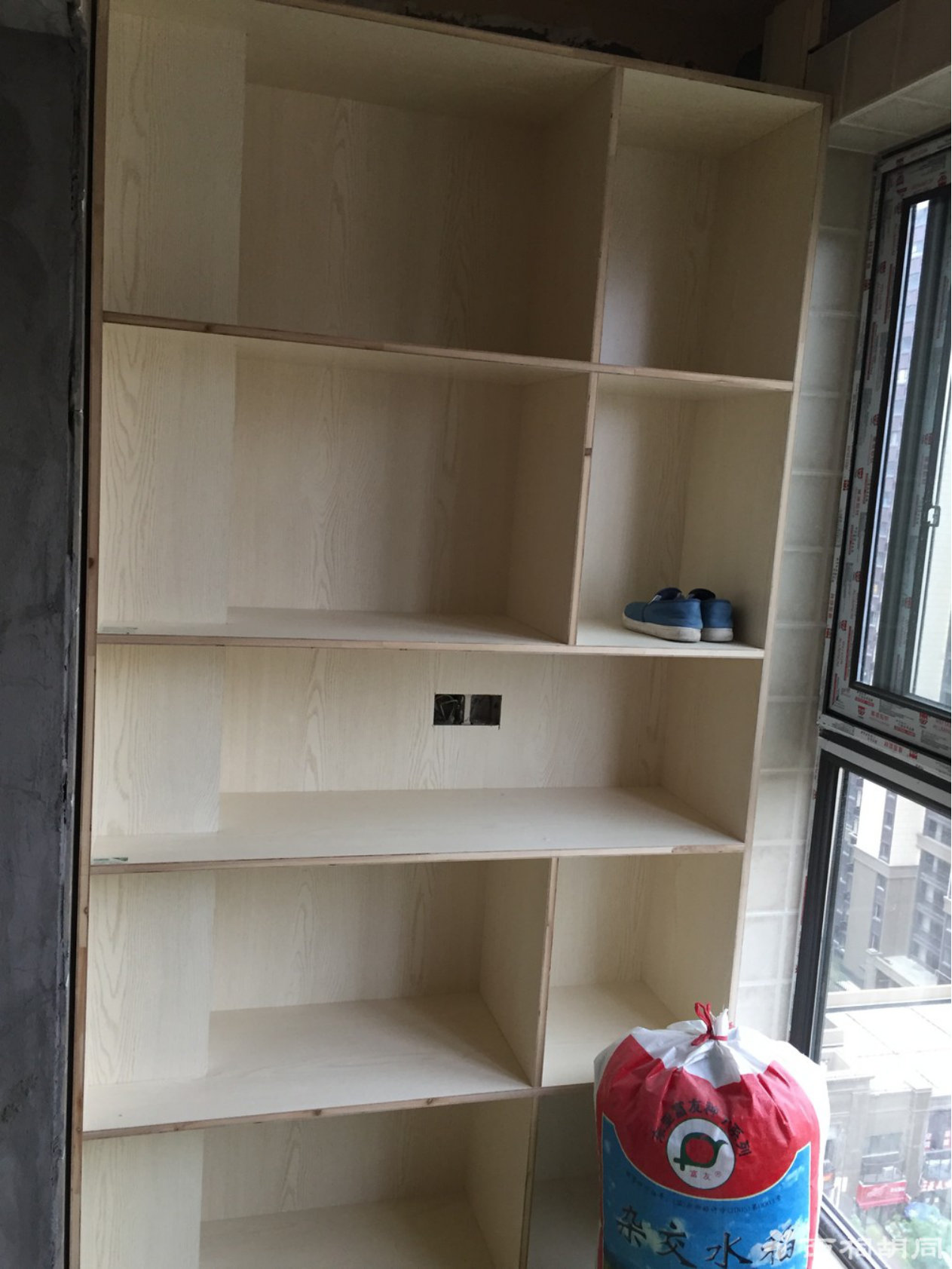

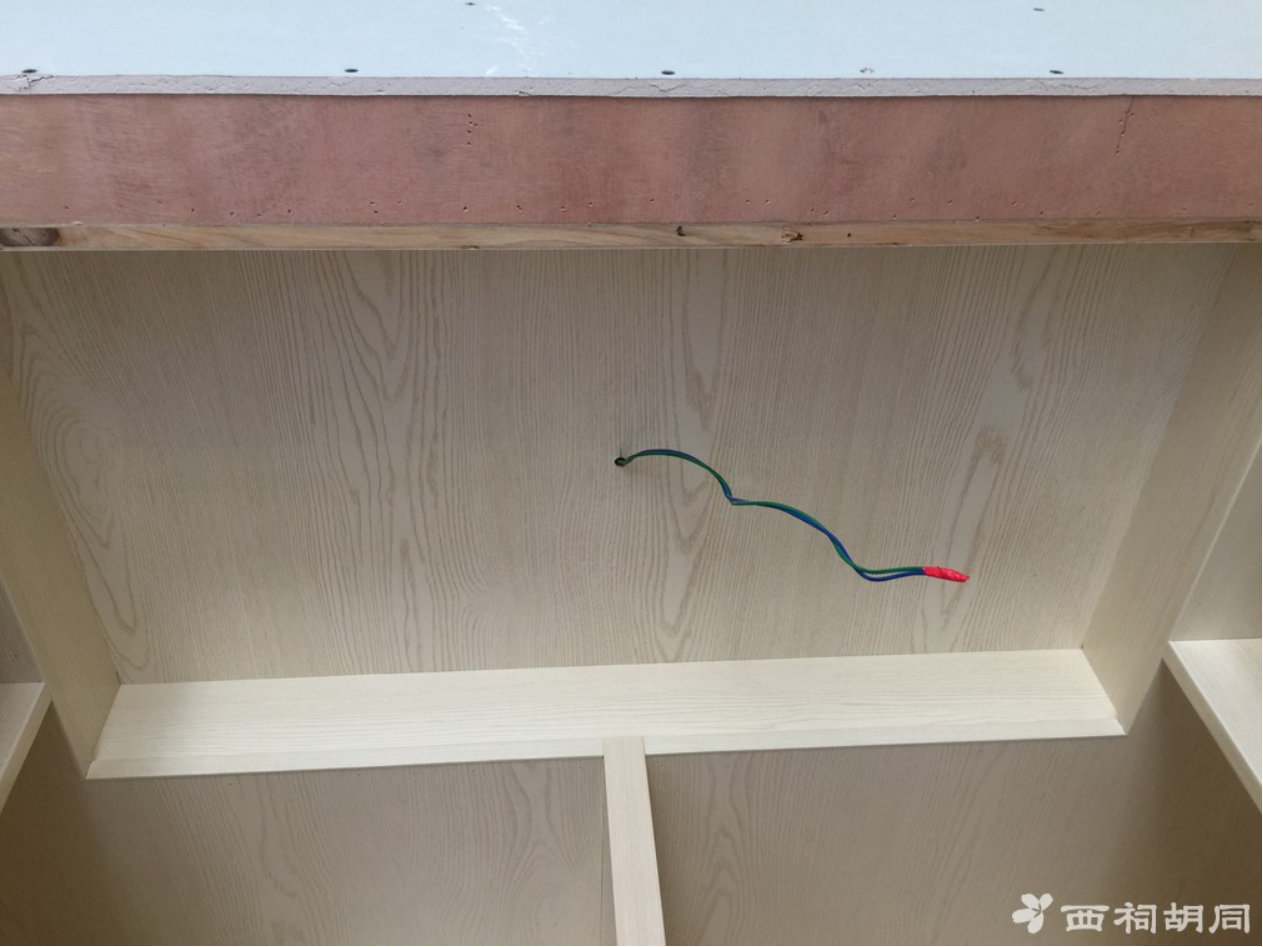

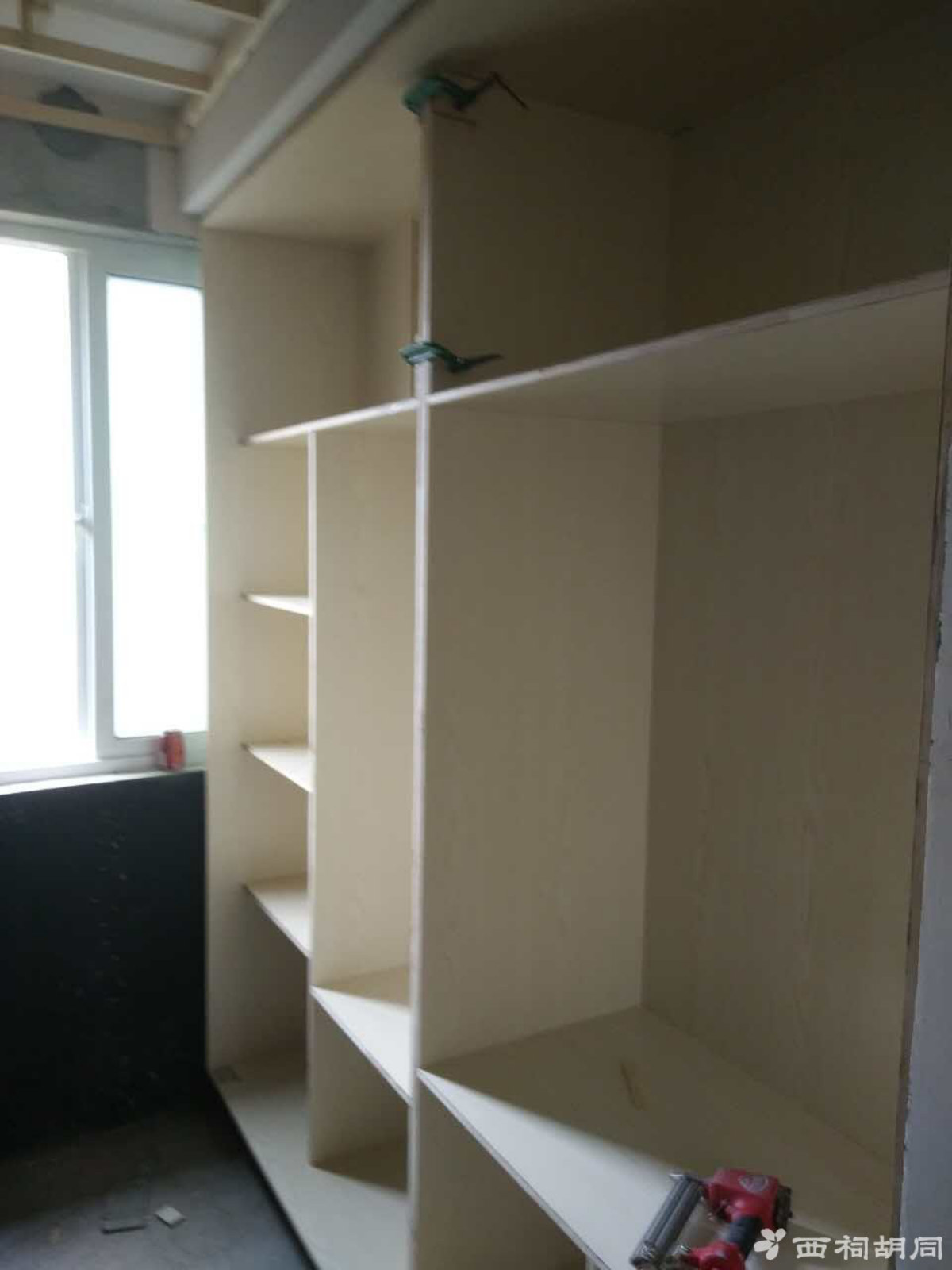

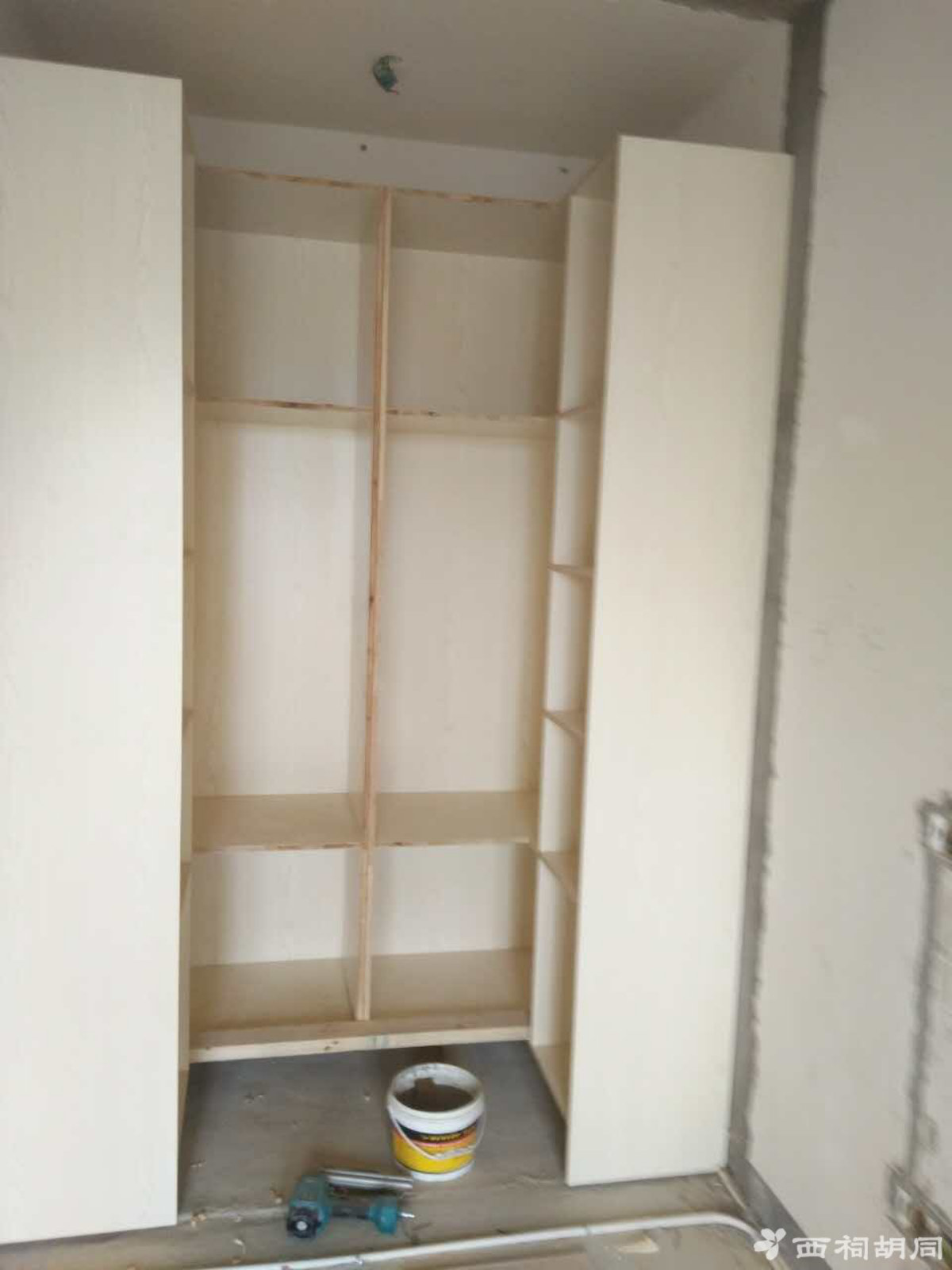

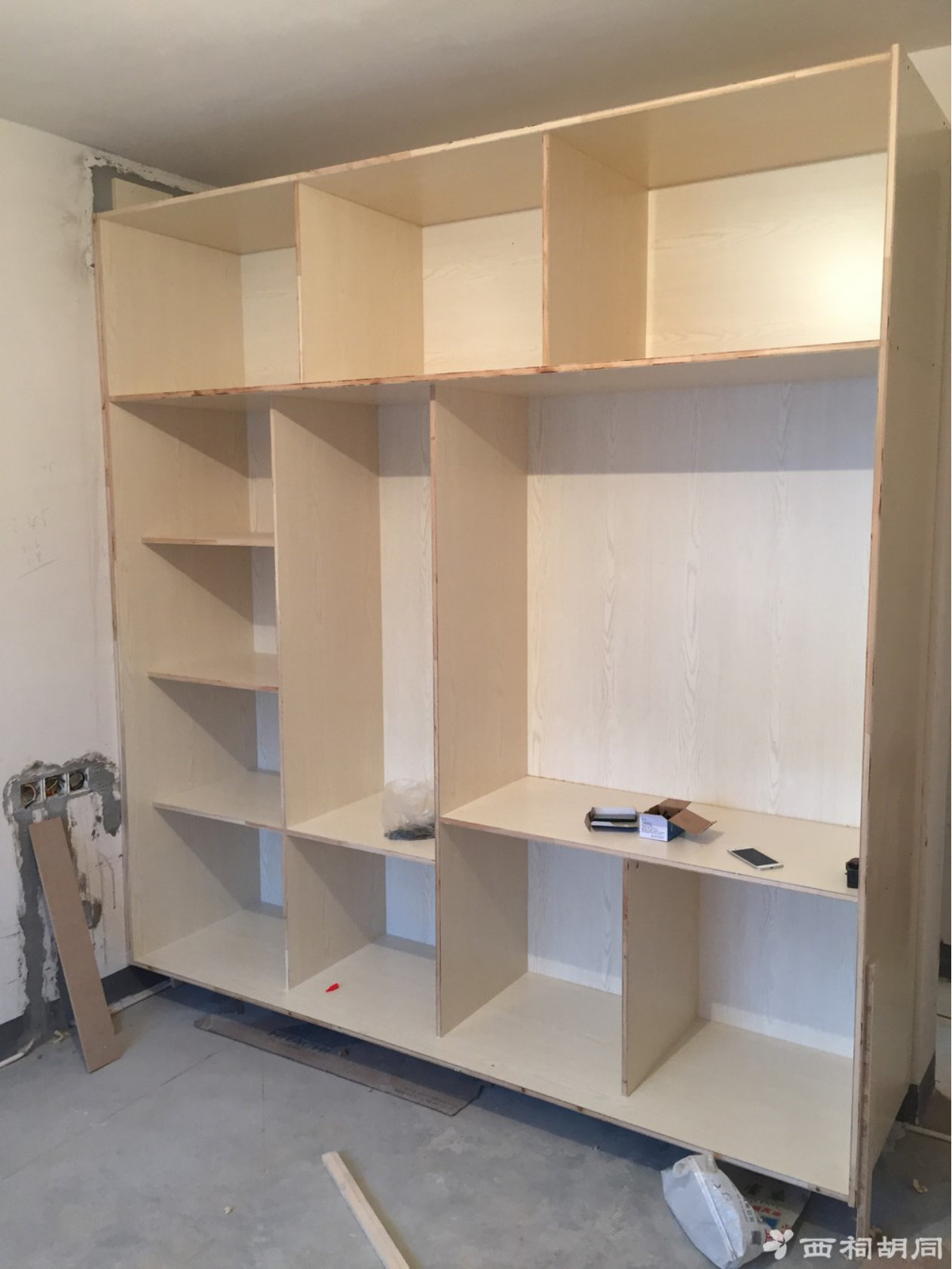

主卧衣柜(部分结构件固定)

小阳台储物柜

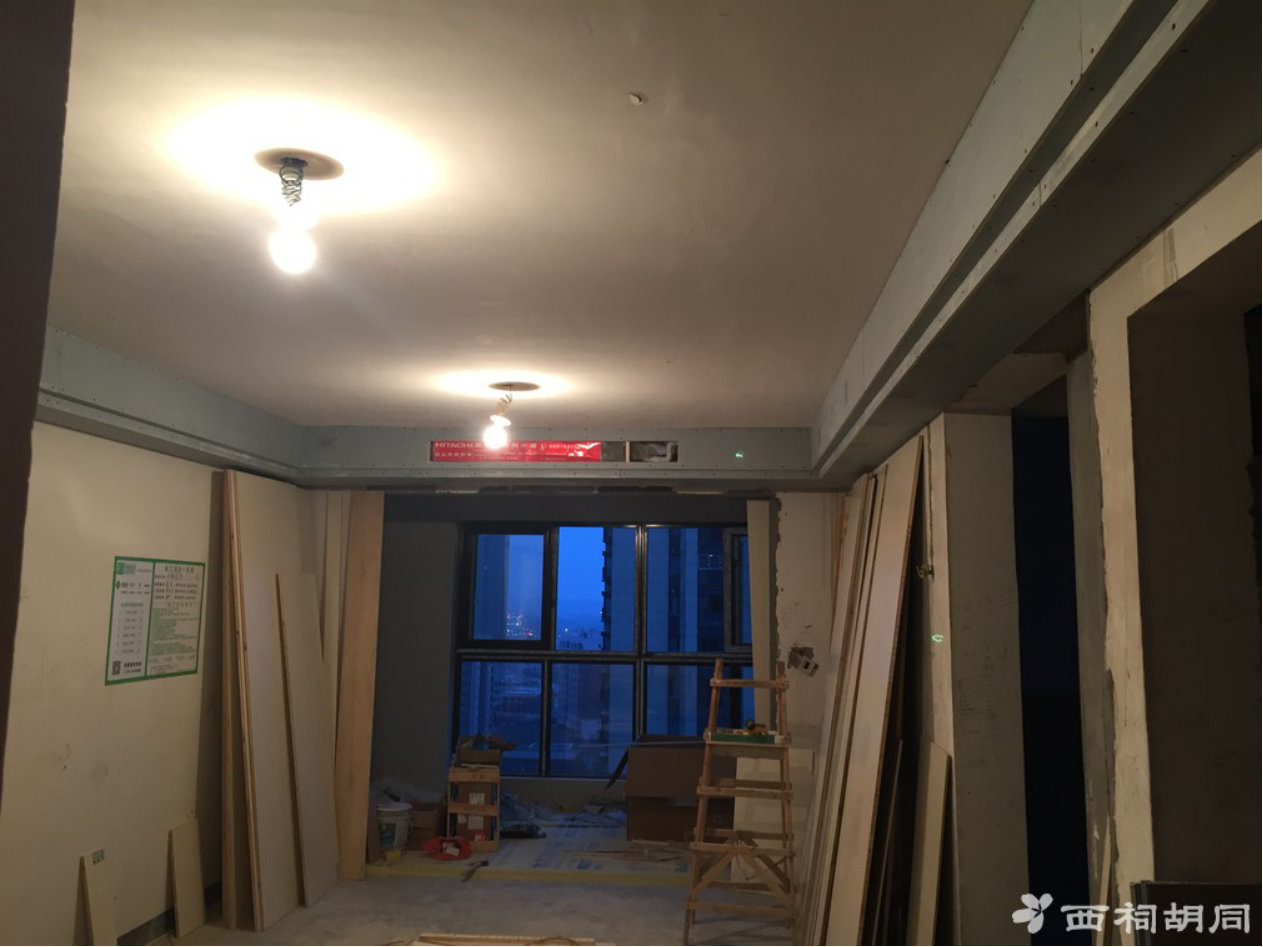

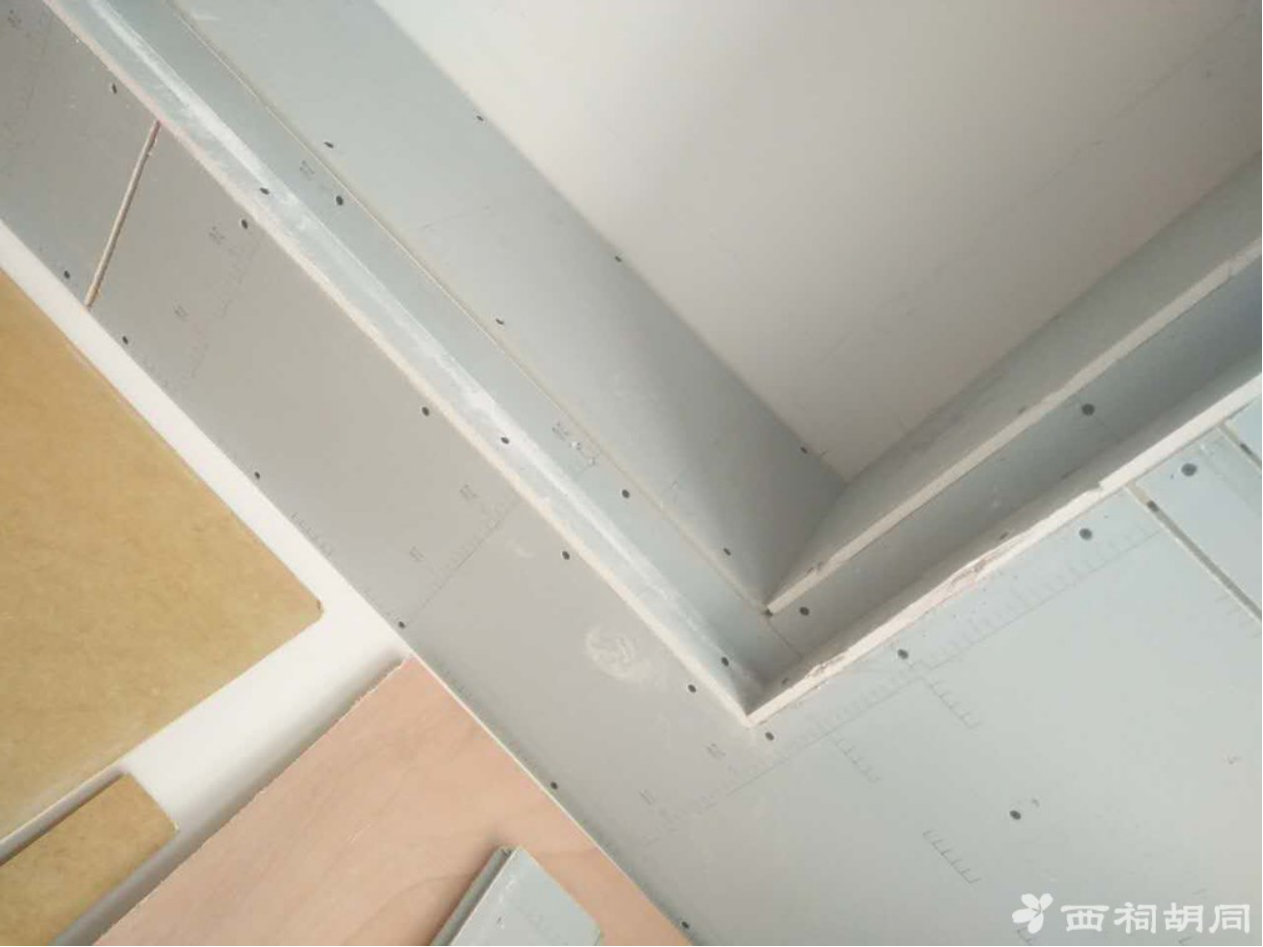

吊顶(转角L型整裁板)

主卫改衣帽间
次卧衣柜

餐边柜(上沿由于吊顶有叠级会有个错口,沿着吊顶深度也窄了点)

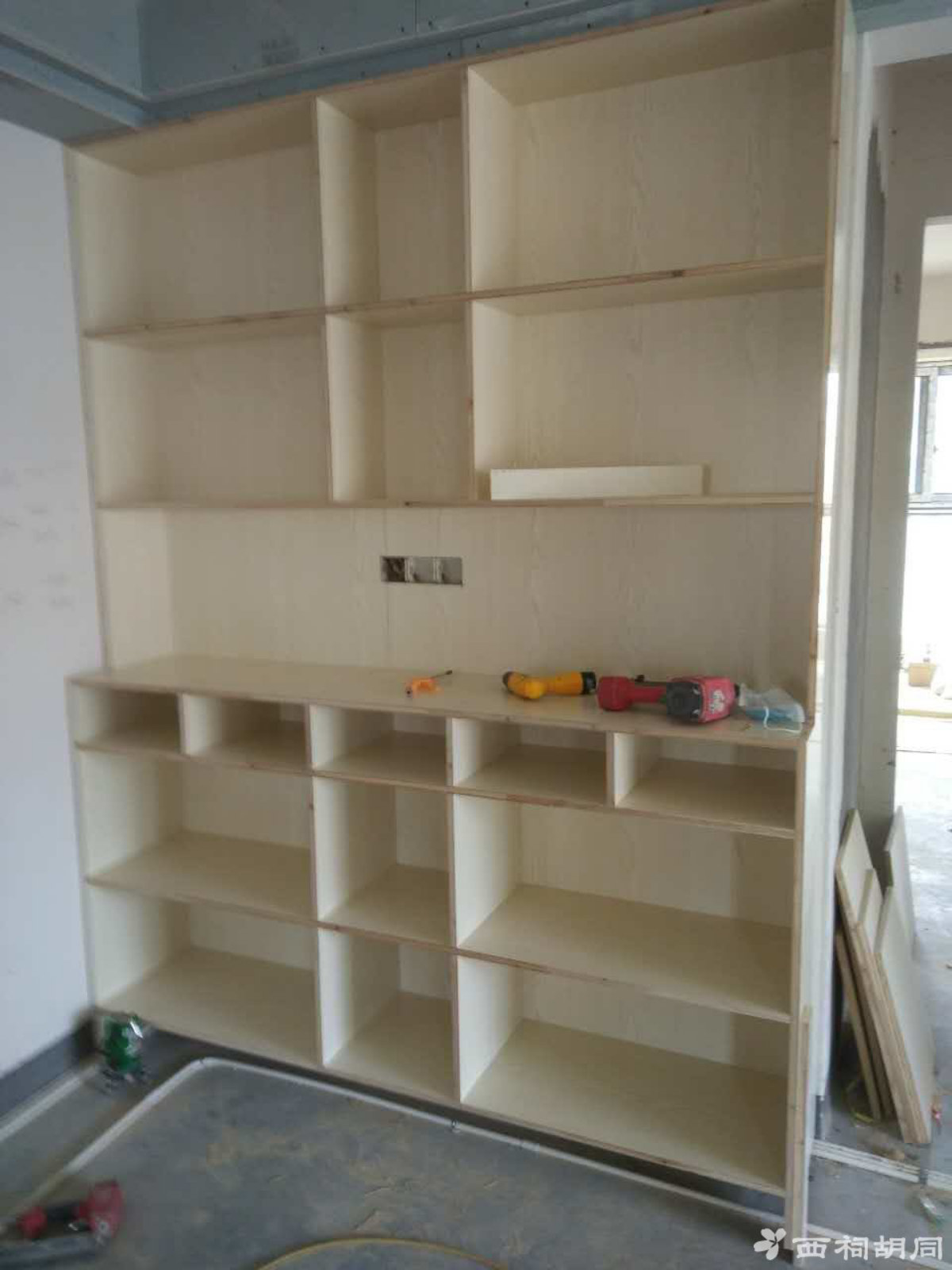

书柜(余师傅和他儿子工作照)

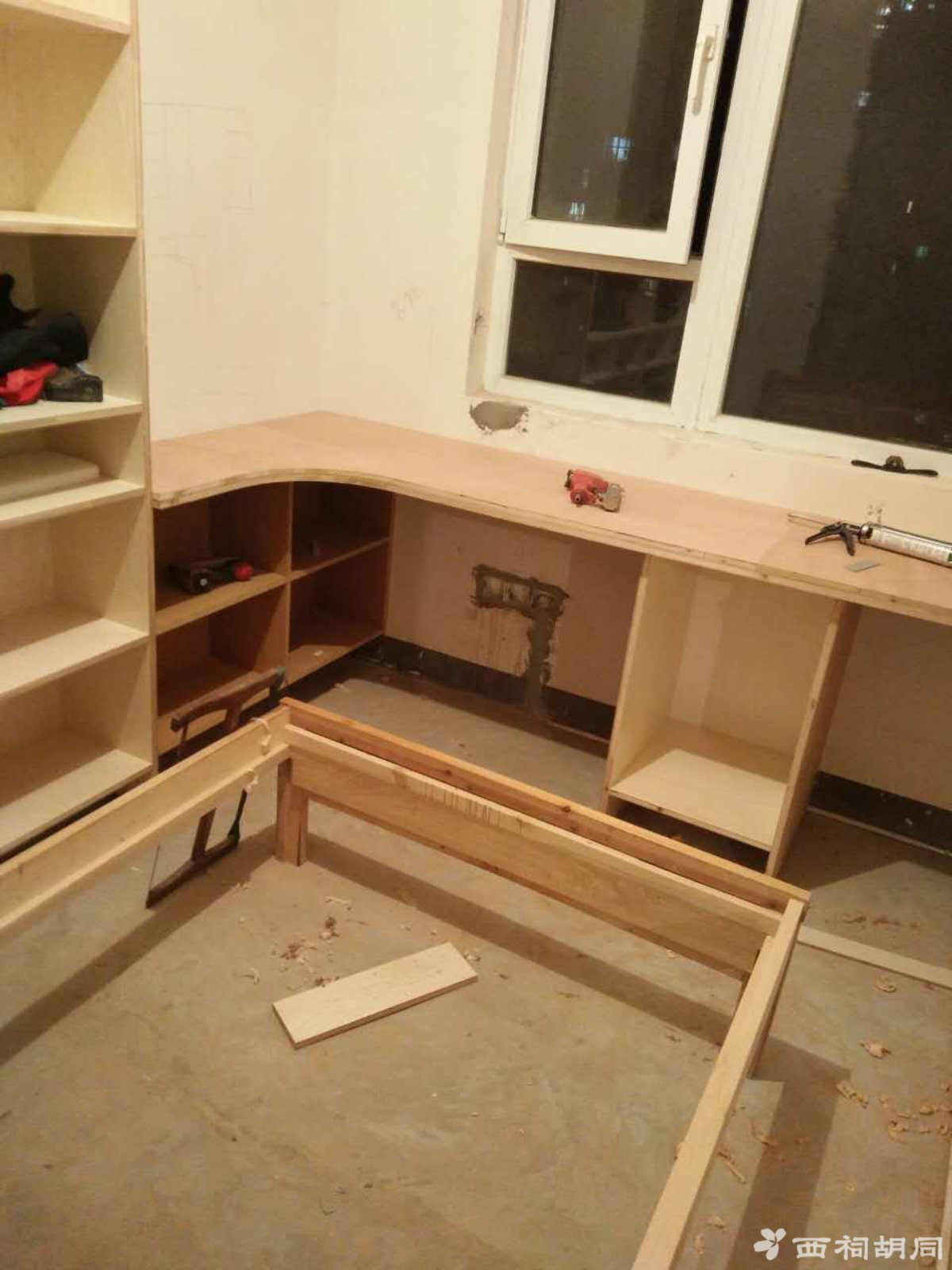

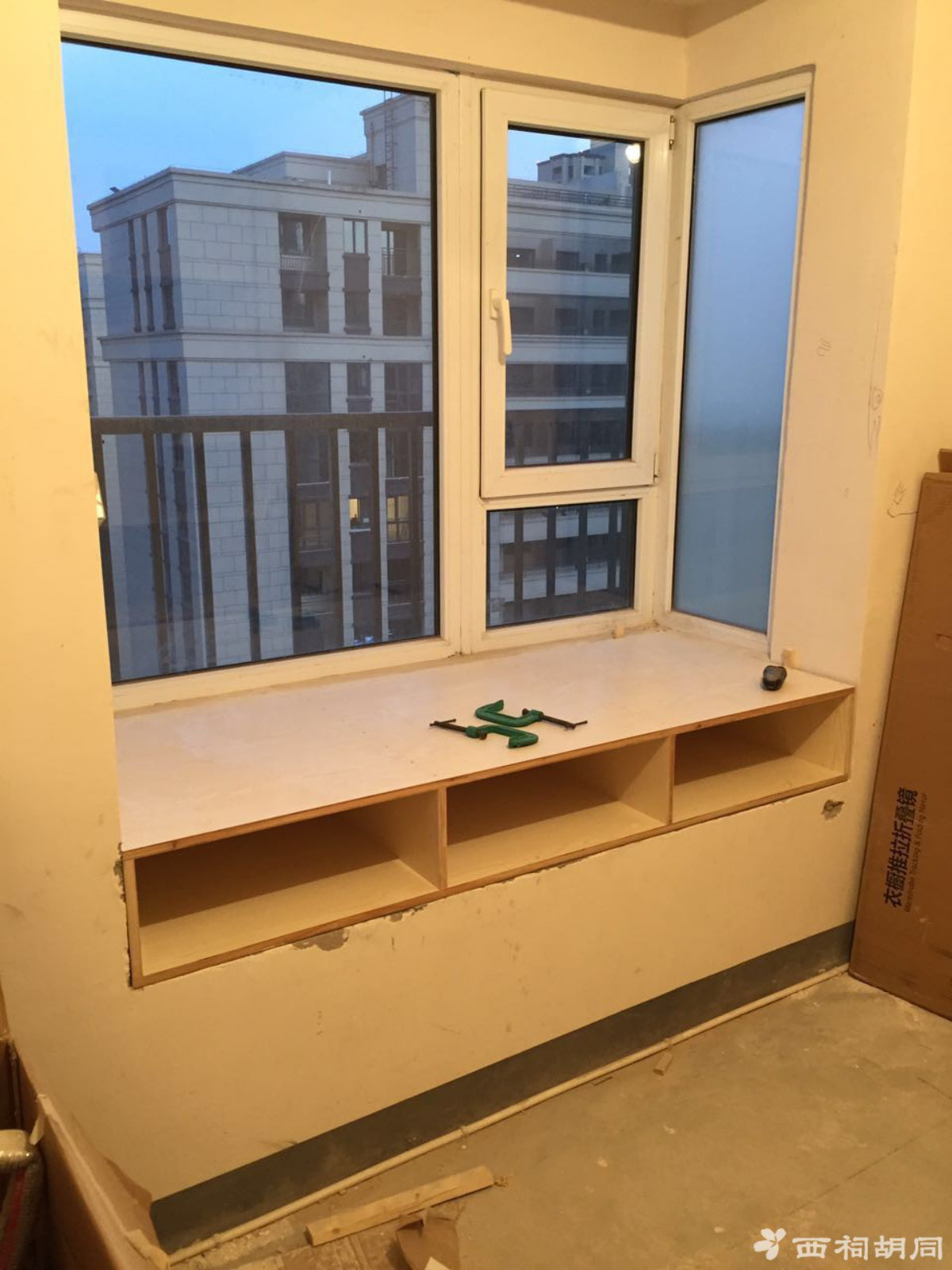

飘窗抽屉

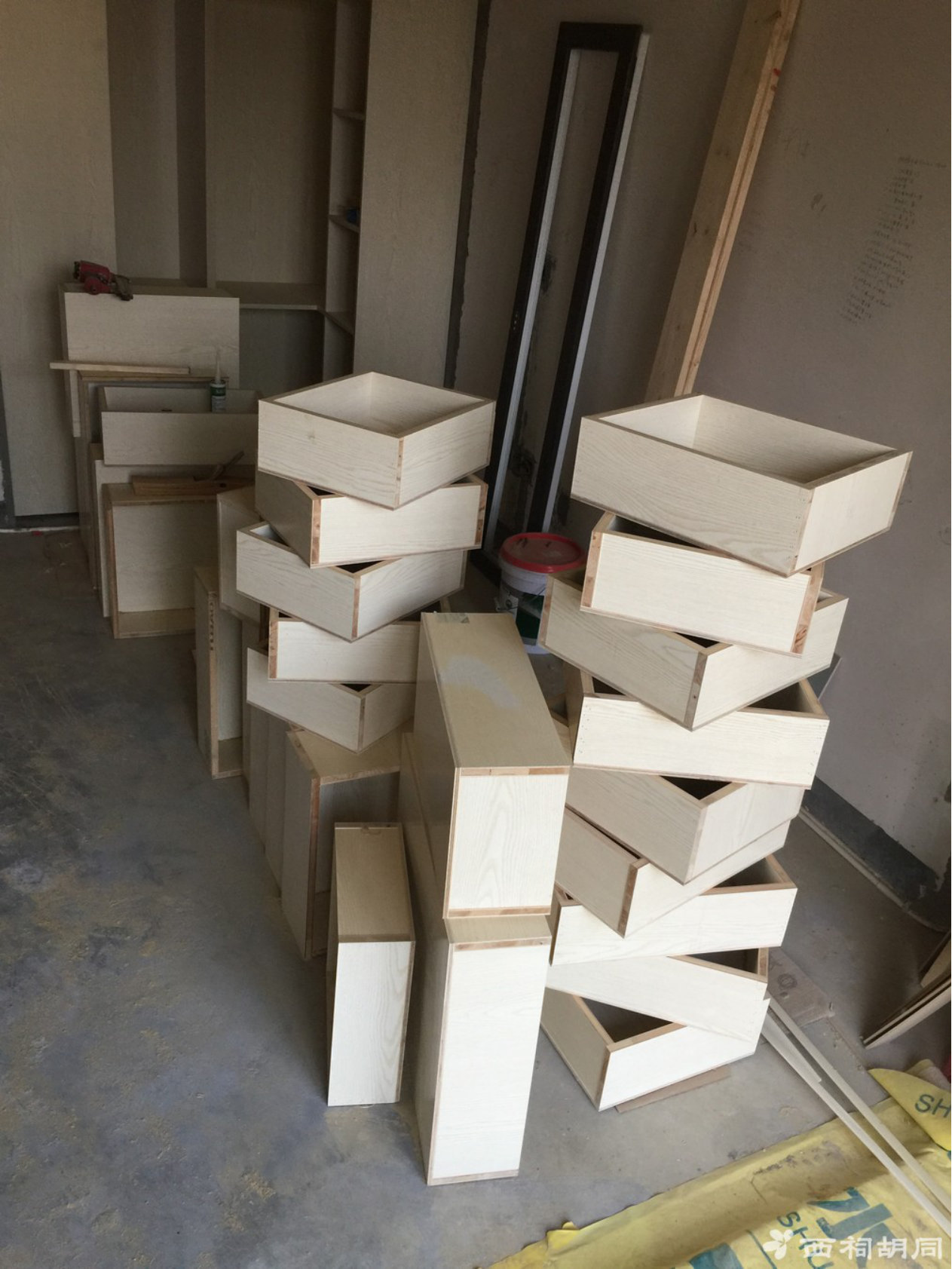

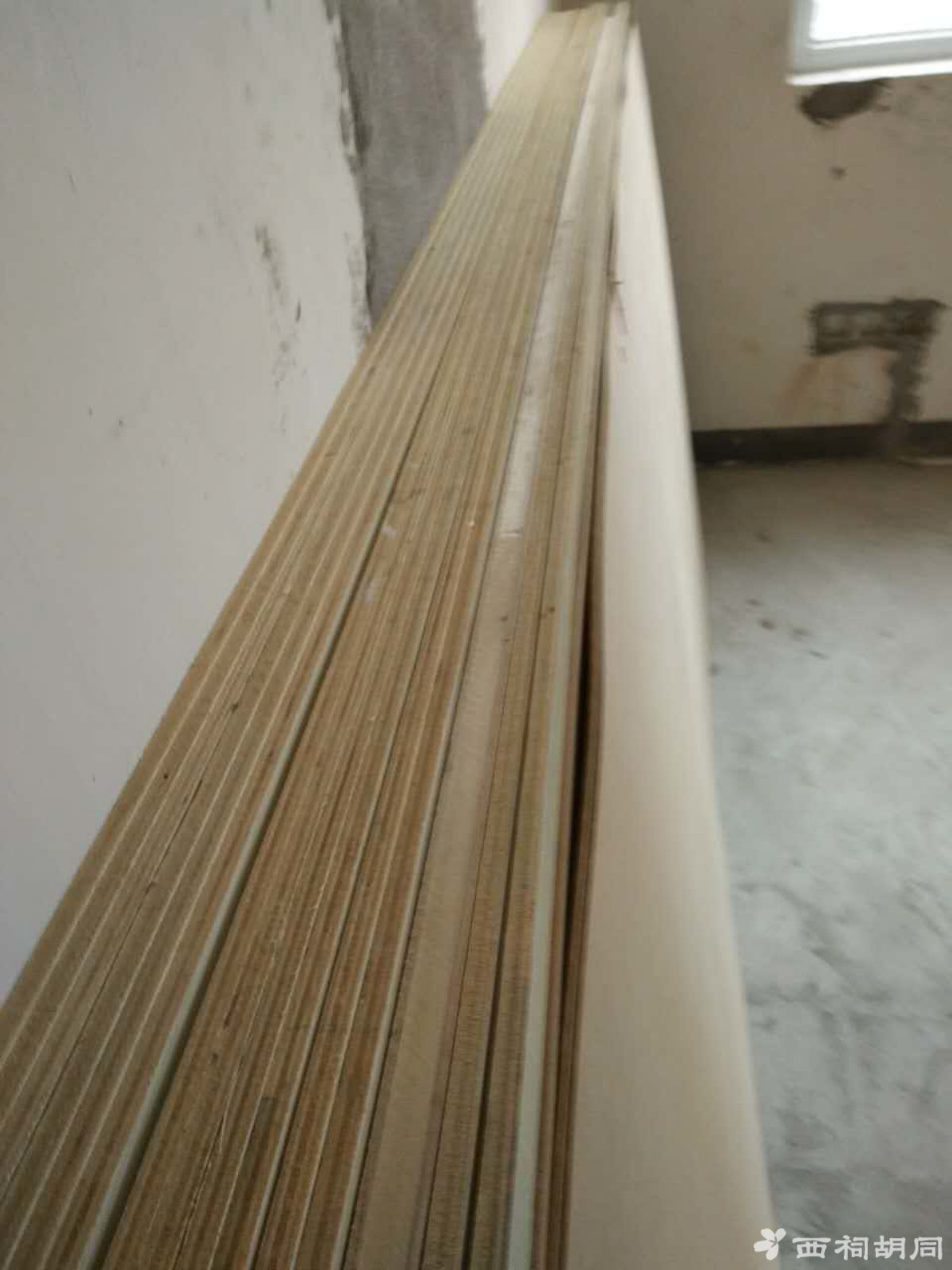

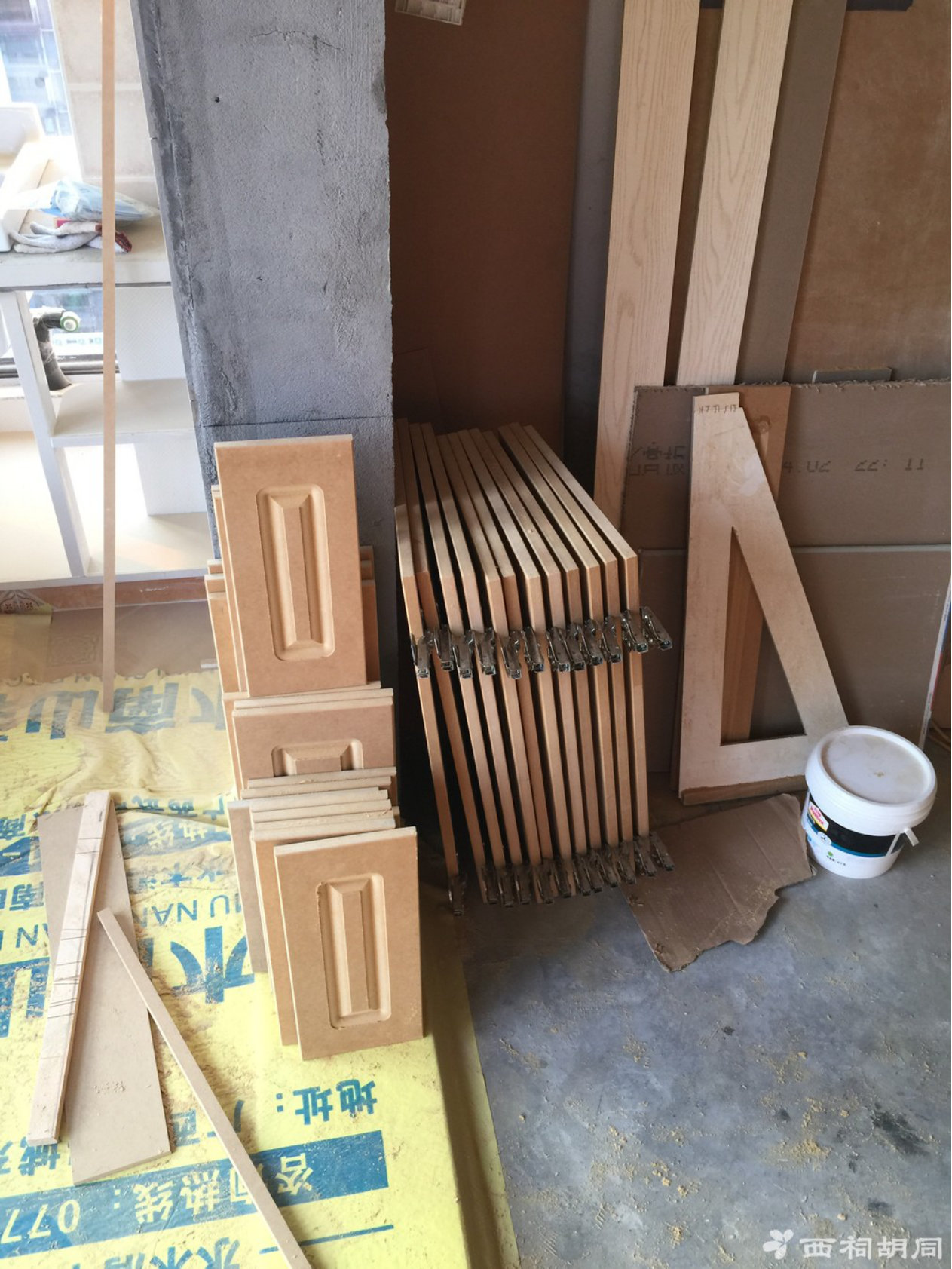

板材不够了又补了一次货,都是RMB啊

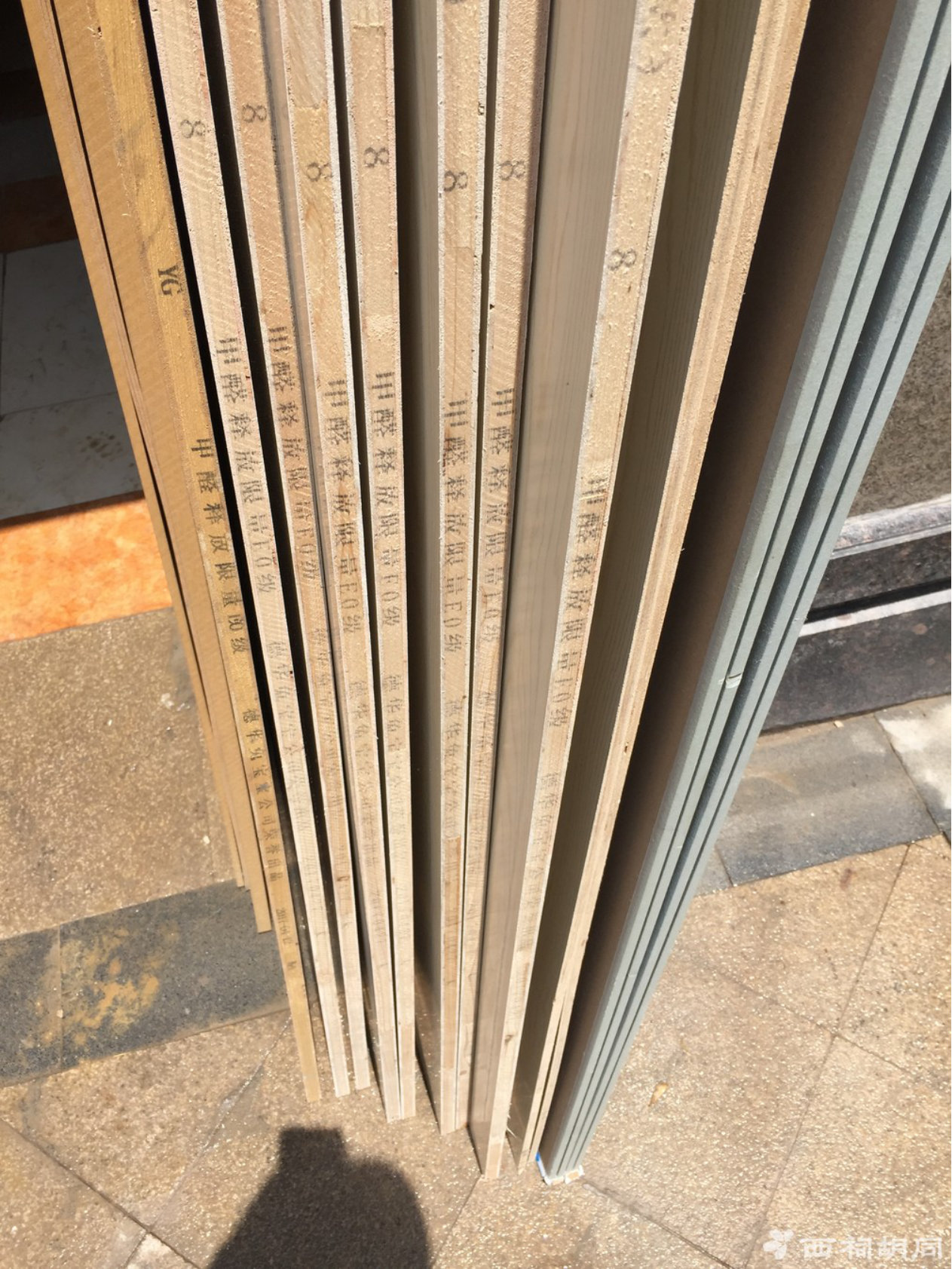

奥松板耐美力(澳大利亚),网上查了下算还可以的

厨房吊柜(加了背板也可以不加,纠结症的我最好还是加上了)

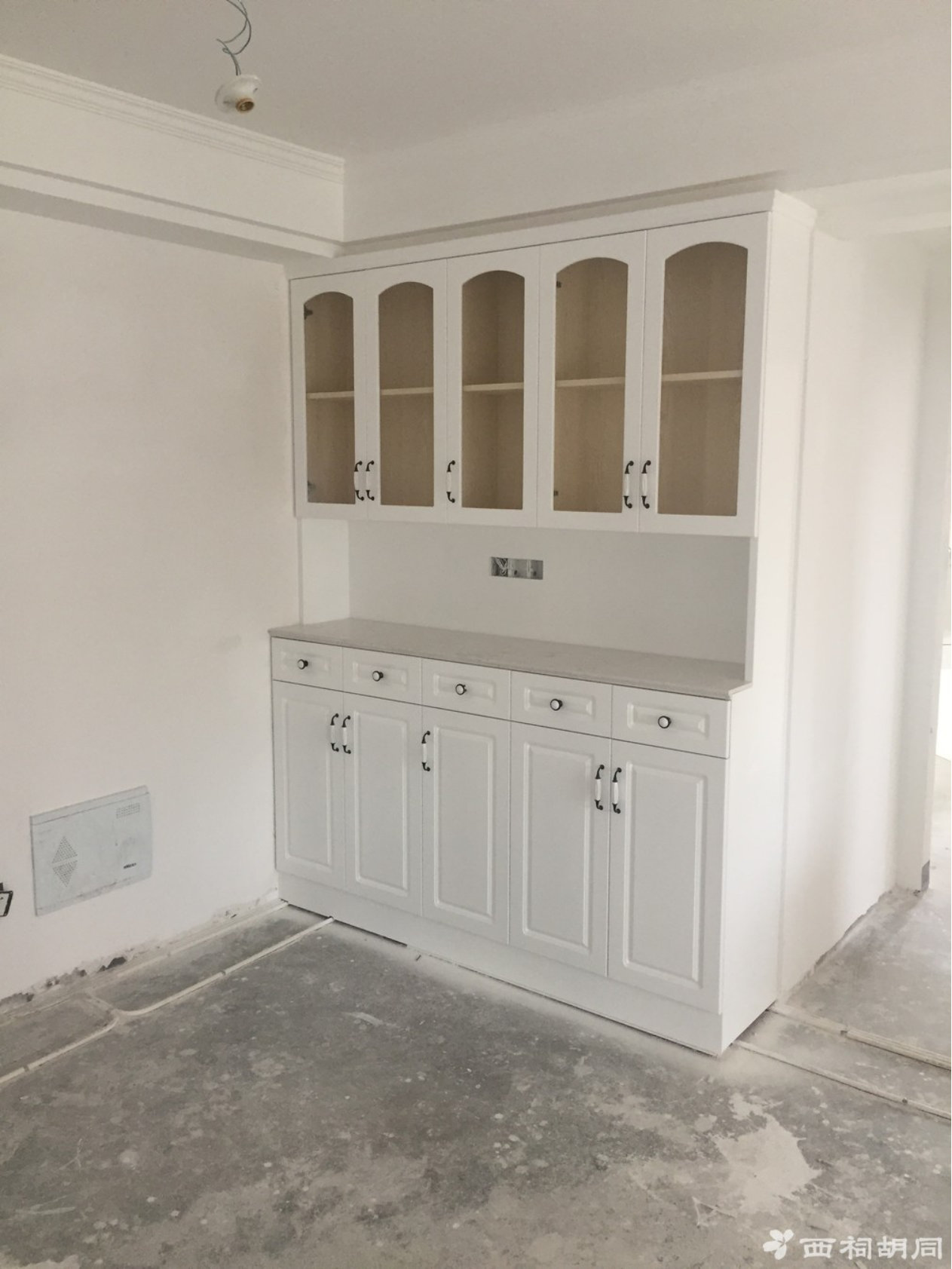

博古架+鞋柜按照邻居的做法做的跟照片还原度基本一致(上图为邻居家实际完工图,下图为余师傅打造)

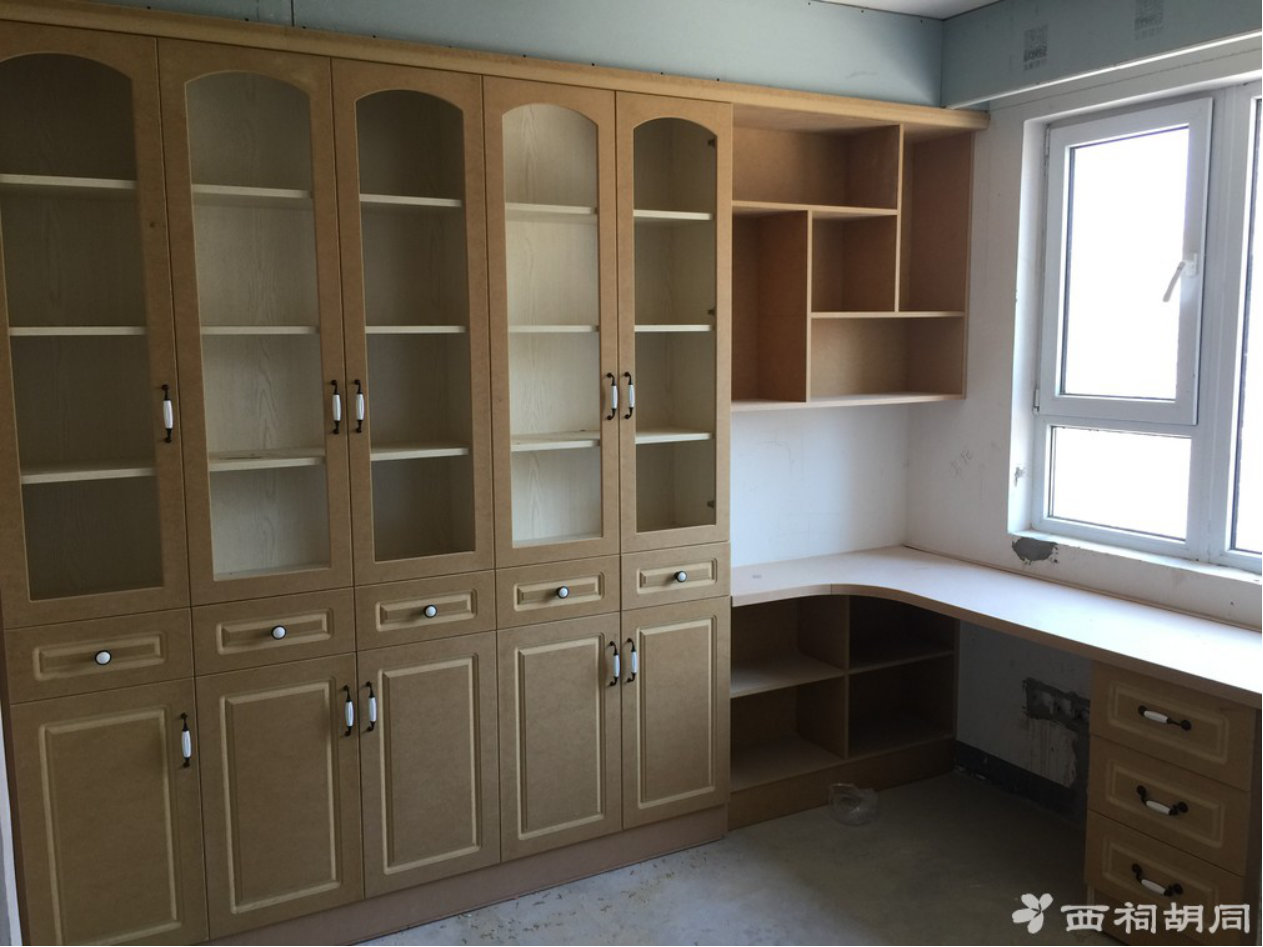

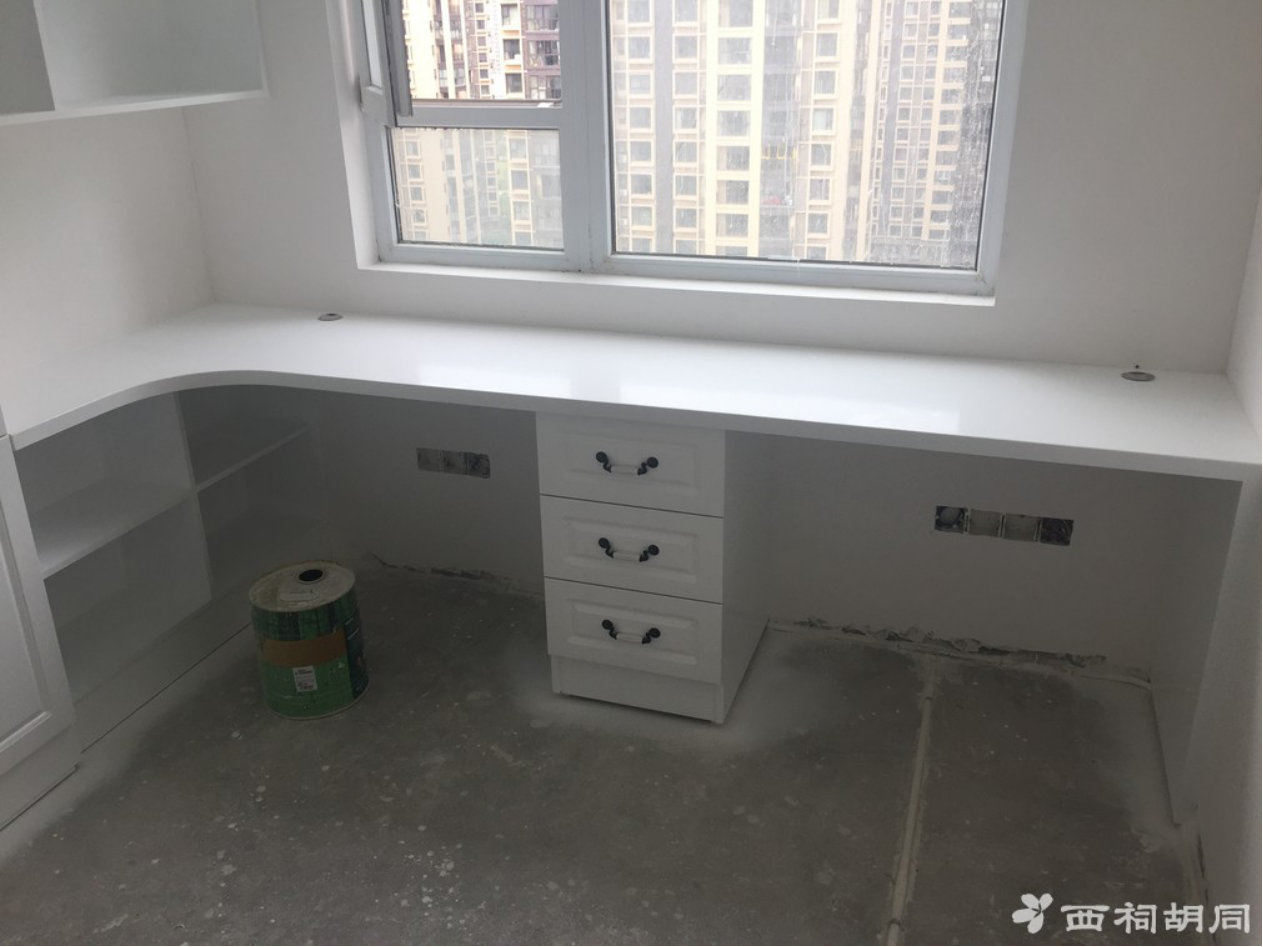

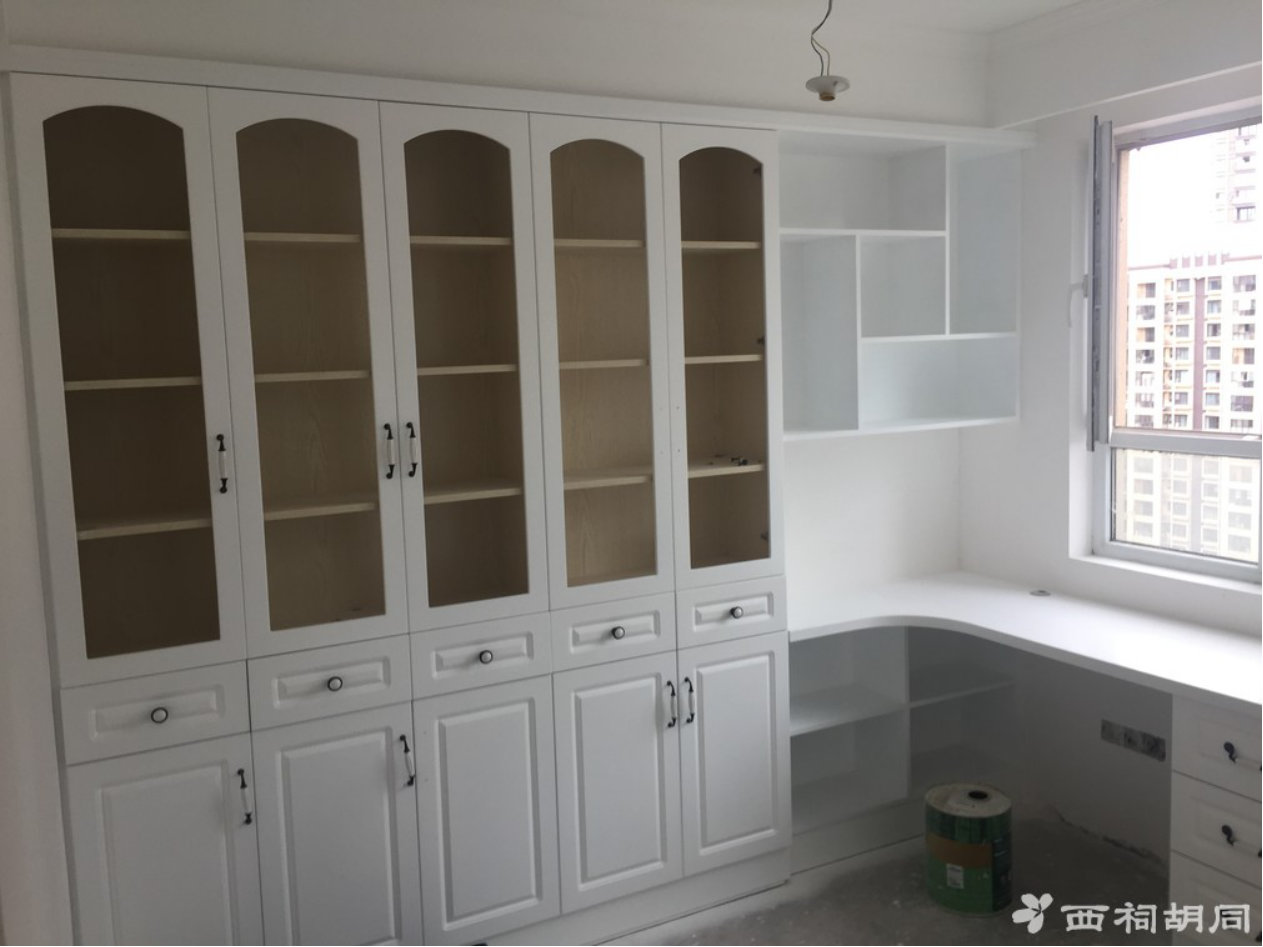

写字台
(书房书柜+书架网上效果图)
书房转角书桌左上还有个书架造型基本按照给出的图片还原
周末开始做柜门了,估计再有一周时间左右可以木工完工

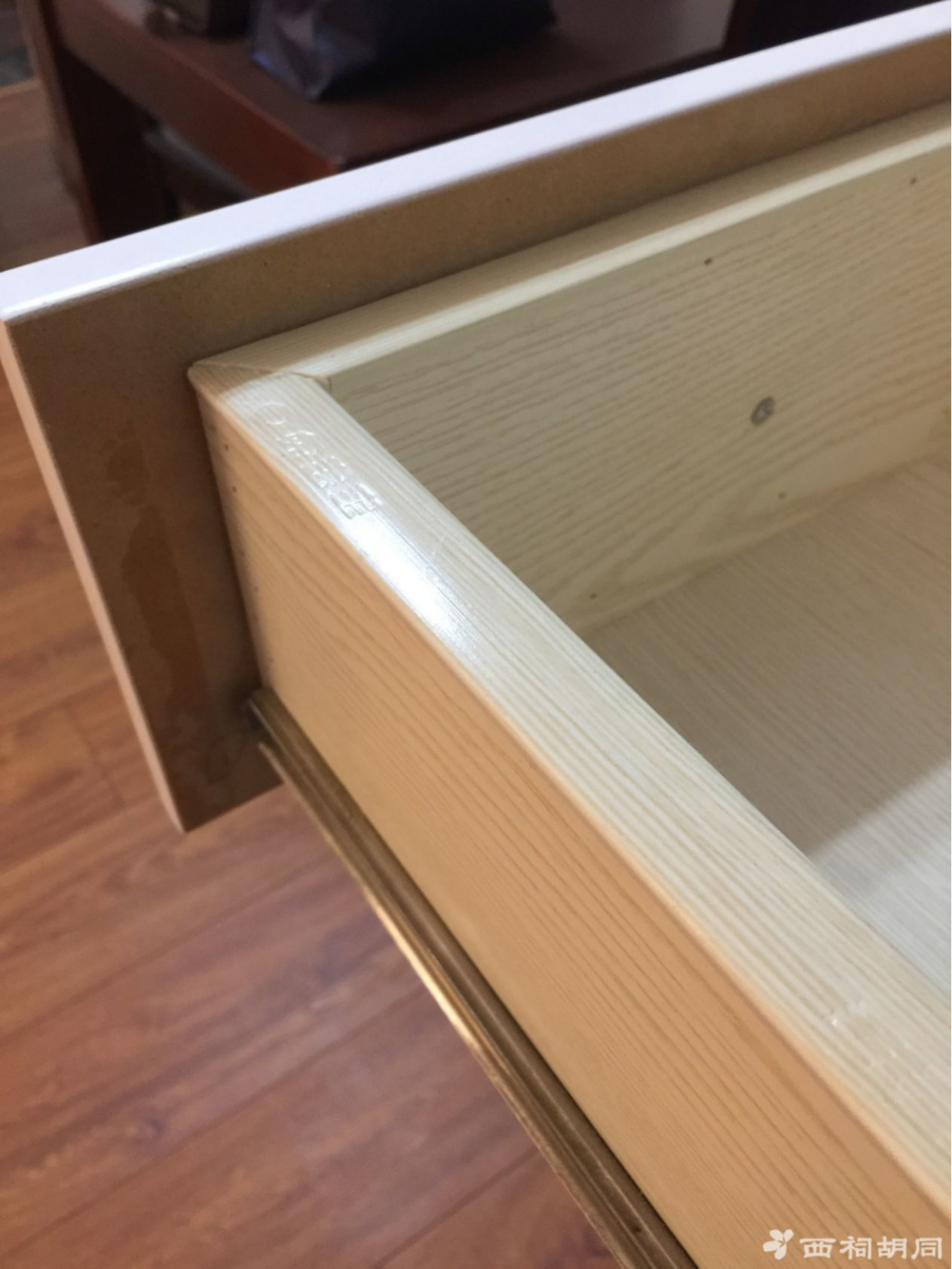

抽屉比较多,RMB啊

木工为期25天终于结束,余师傅一个人干活所以时间比较长,对我这个急性子纠结症来说有点着急。上木工完工照
本来想二段式中间留空档计算了下空间不够了太小,就简单走了下木线条,中间贴墙纸搞简单些
这个窗帘盒应该直接听取余师傅建议自认为可以装等吊顶结束发现搞不定了,又重新改了下
免漆板做的衣帽间顶
张师傅得知我比较急补砖安排了时间过来

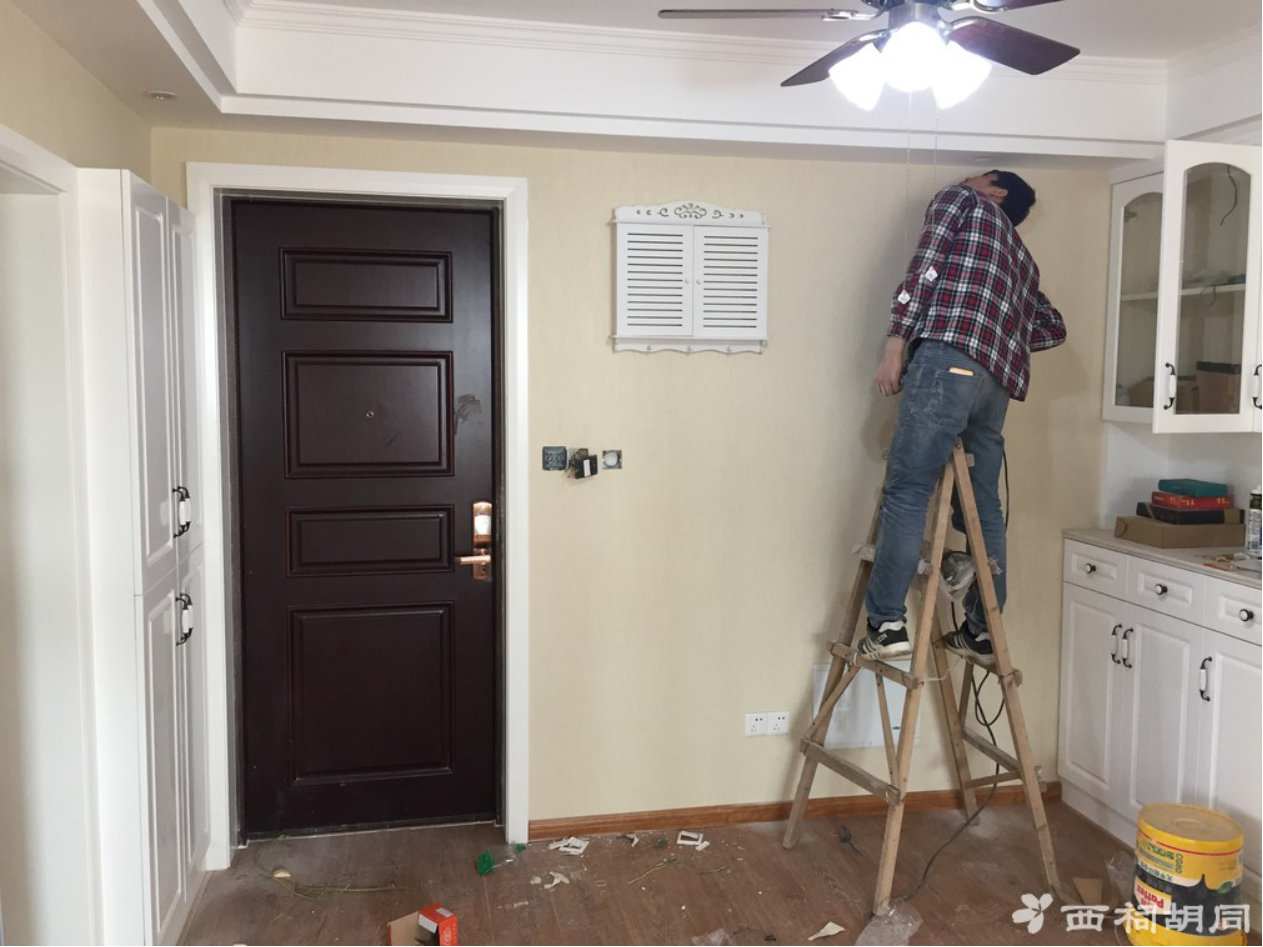

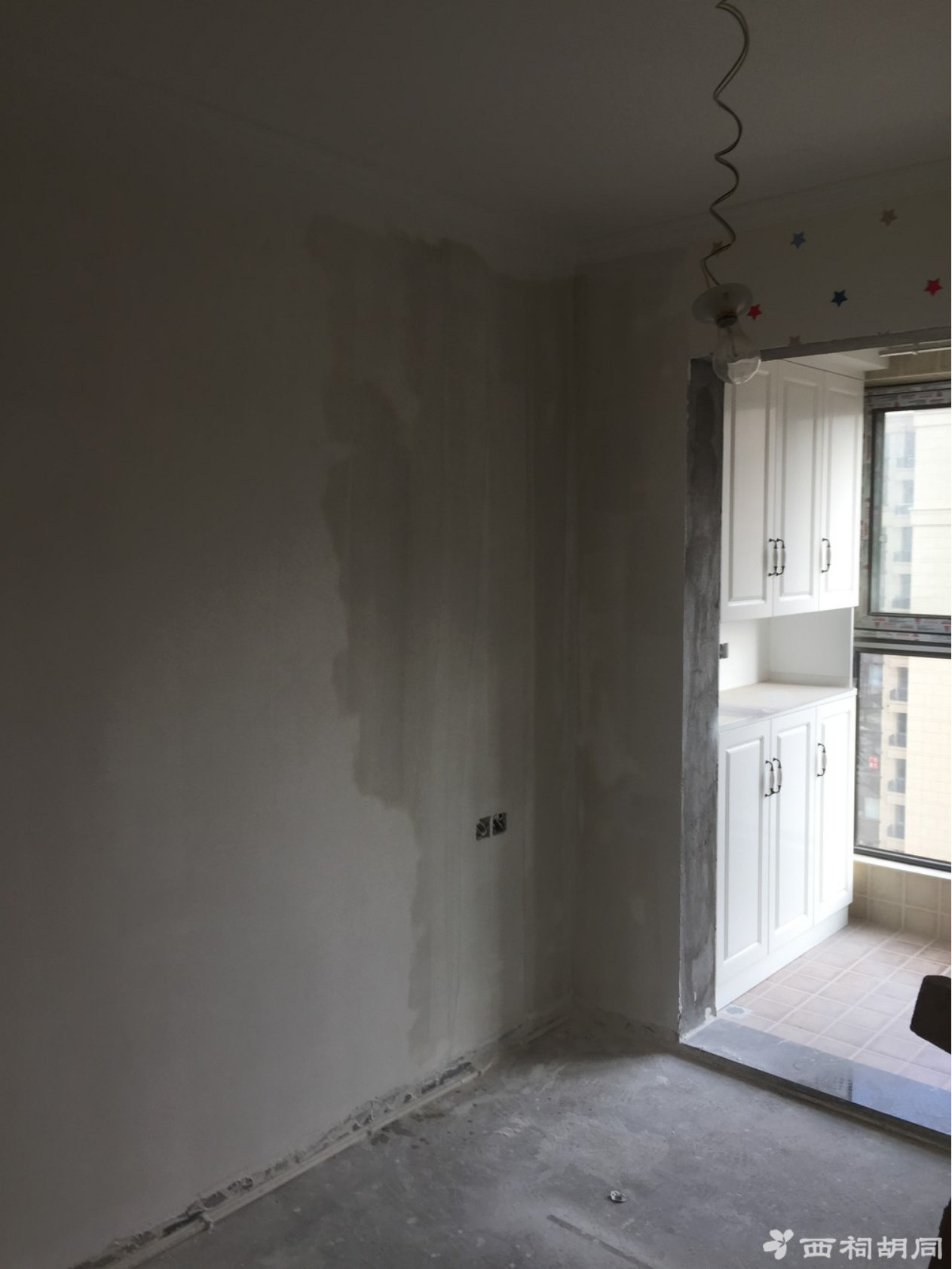

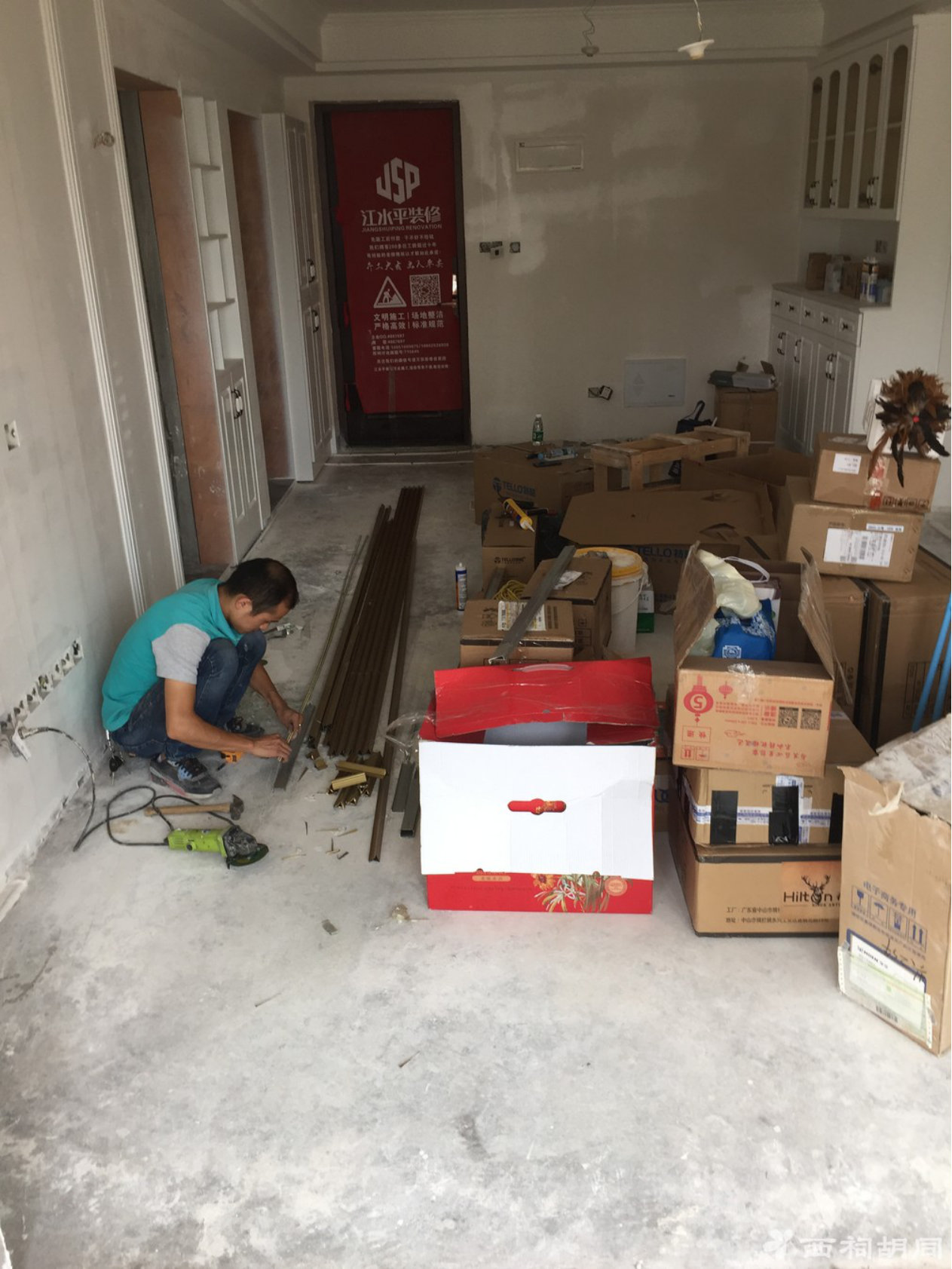

端午节放假前,油漆张军师傅带着团队师傅来交底结束,已经铲完墙皮进场施工,希望师傅抓紧时间太阳天辛苦下,后面下雨可能要停工
前面也说了油漆环节是最不顺的

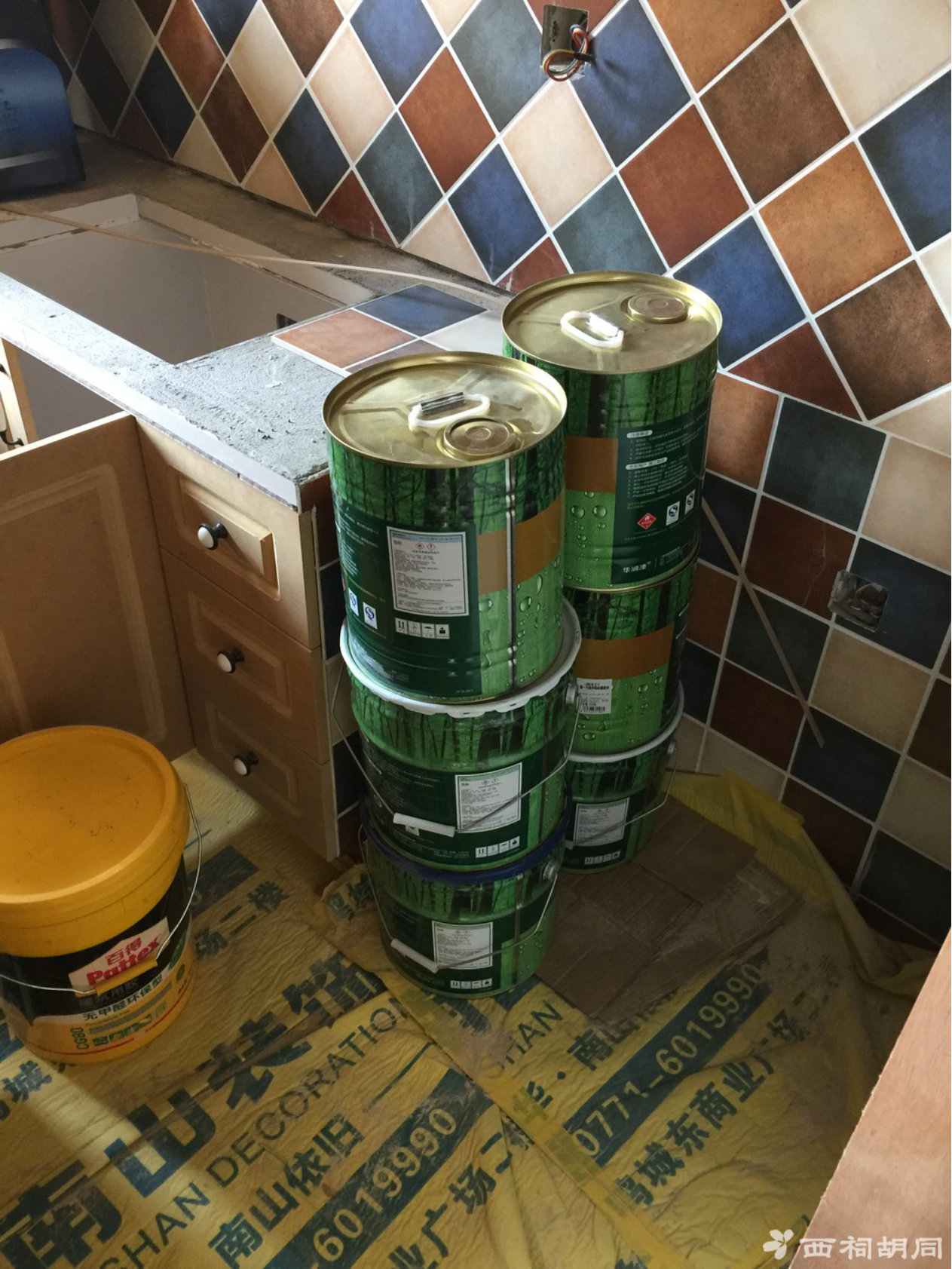

到货的与后期用过的桶数空桶不一样 具体什么原因不想深究

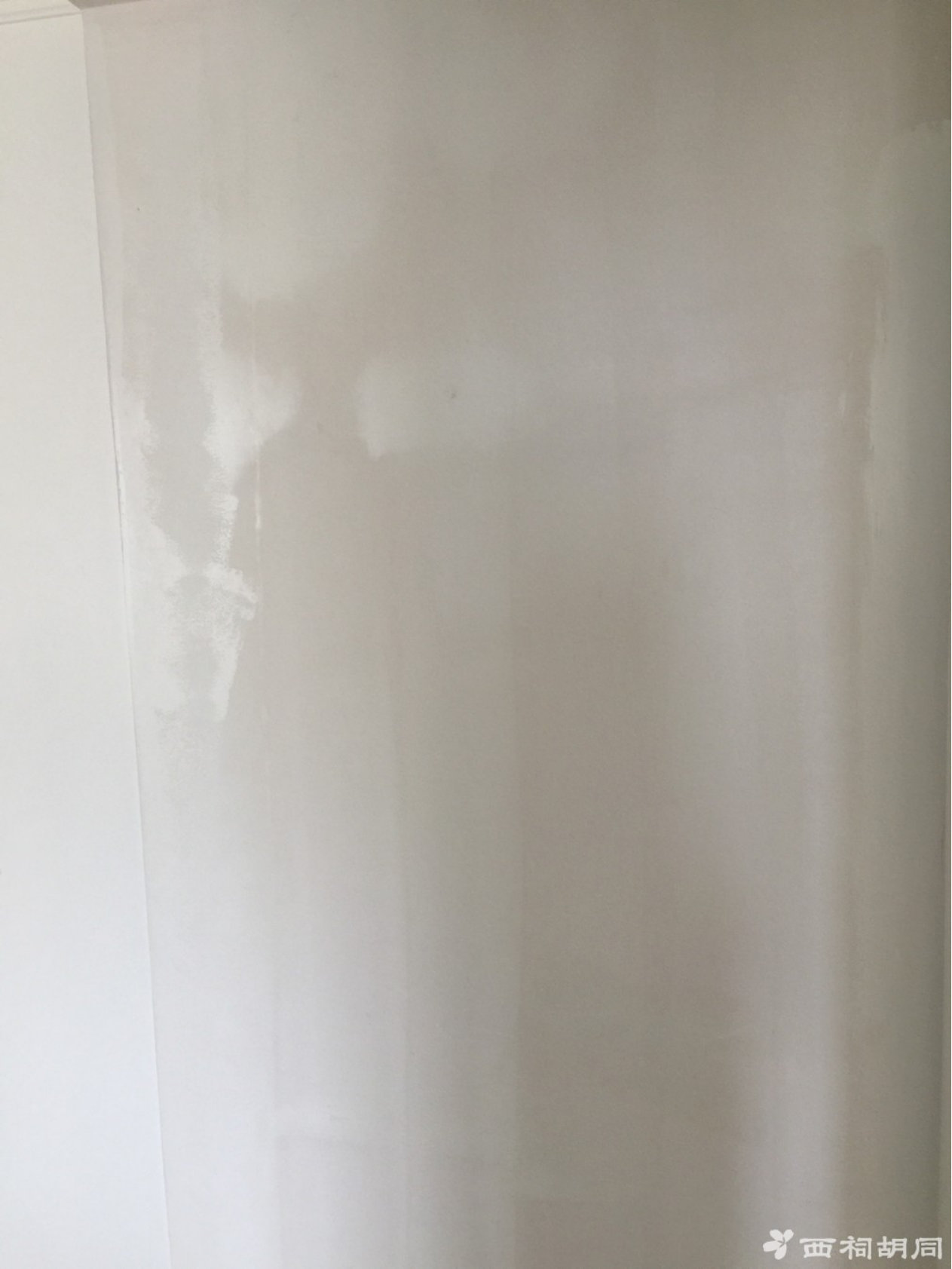

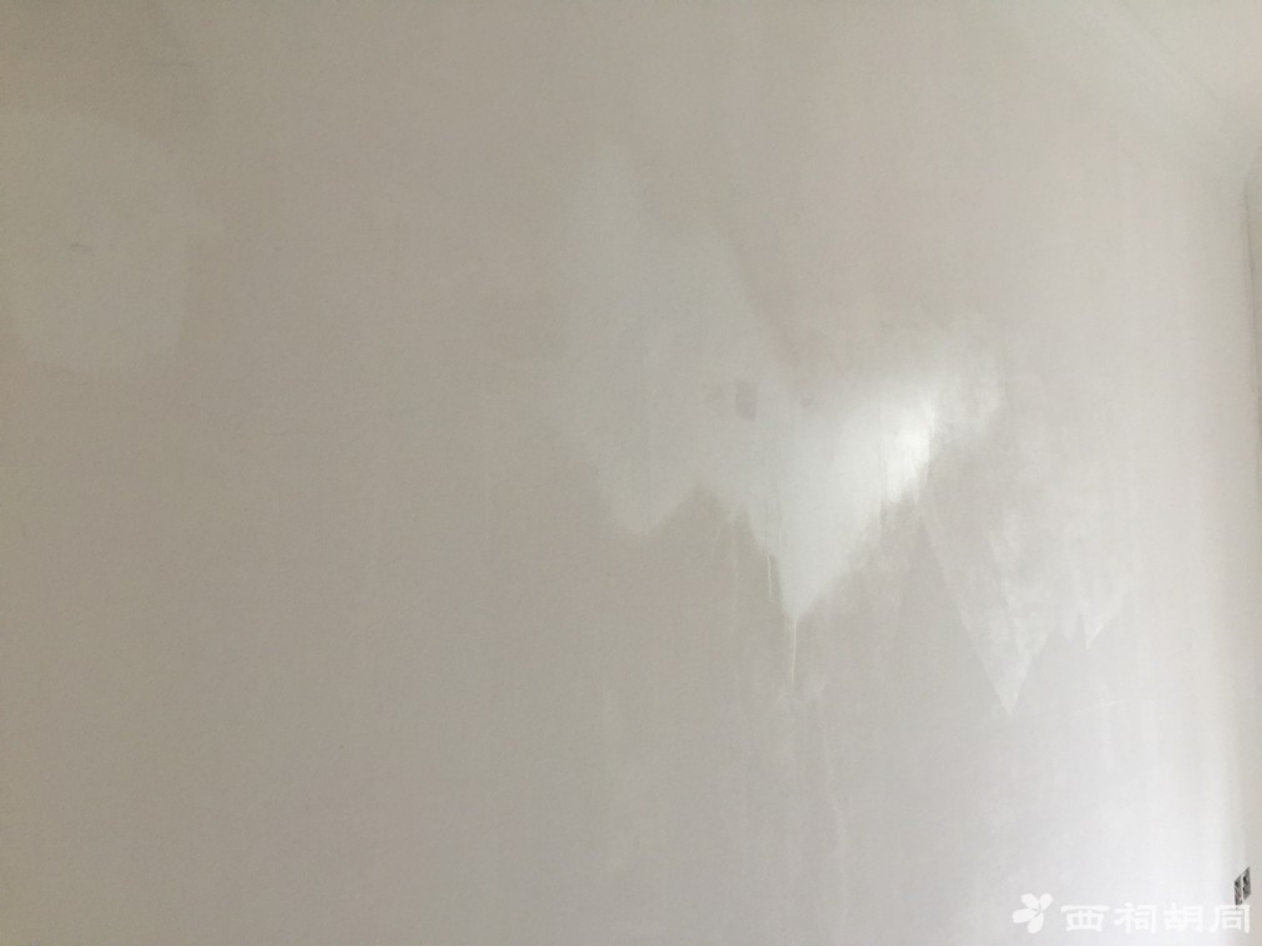

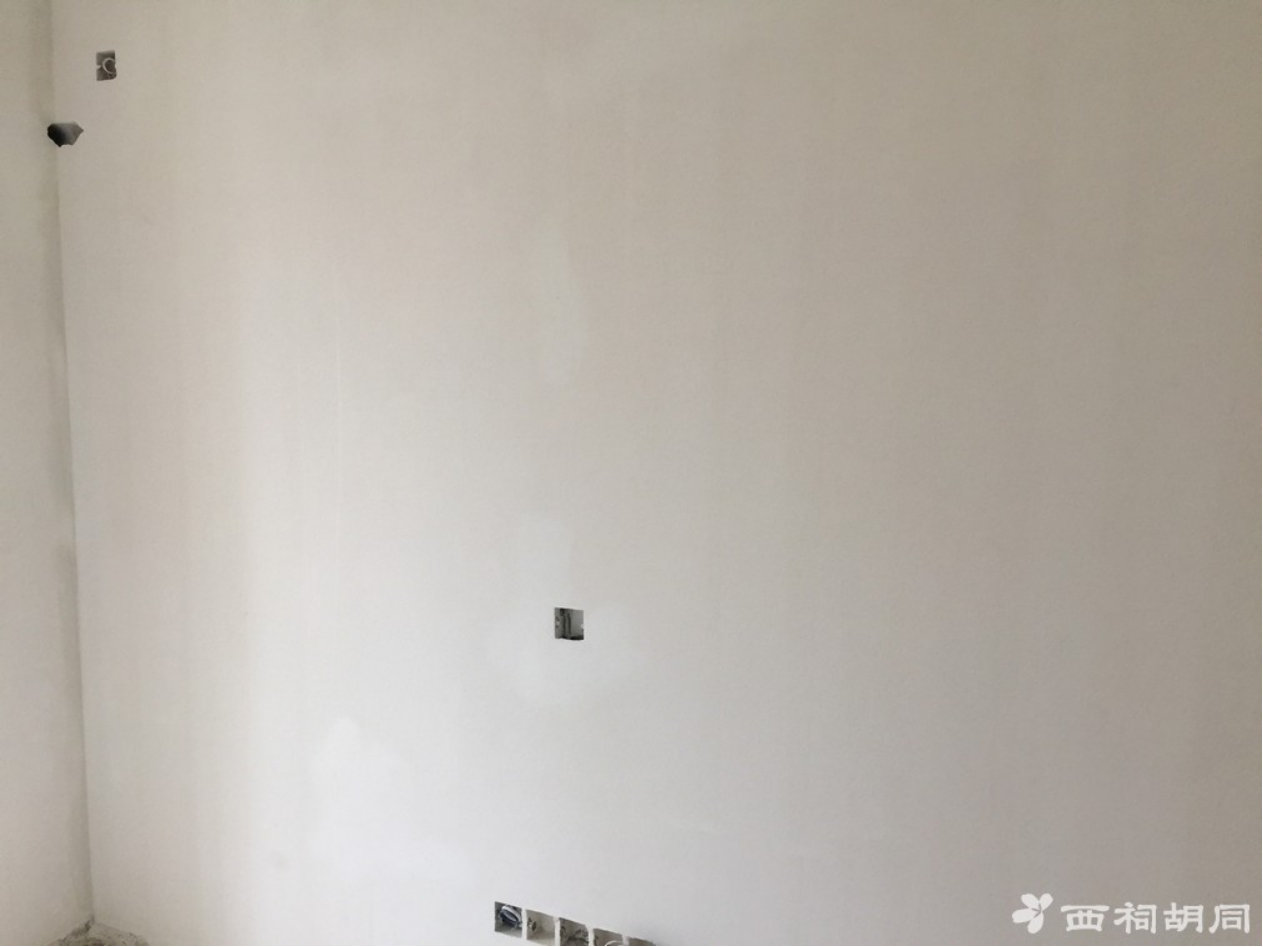

墙面处理我父亲之前懂一些漆工的事情 质疑了下工艺 打磨机打磨很多露底了 用的乳胶漆修补的 刷完墙纸基膜就看出来了
我这个人比较细心 所以对于细节方面可能会有点挑剔
油漆完工照
油漆完工开始安装阶段 石材安装和墙纸安装也折腾了半天
石材:江水平合作商家 水槽切台下盆左右开斜了5厘米 门槛石分段问题也有点不好 合作的不是很愉快 一个石材搞了3、4次 由于木工时期长结束后油漆等着进场所以石材安装放在了油漆后 这点很麻烦全程看着石材安装怕把油漆刮花 虽然很仔细的在“吃灰”但是还是有小地方碰掉了油漆 木器漆补漆也花了时间经历 水槽开斜了5公分的问题承诺把台面拆了重新做由于担心厨房的木门漆面被刮花以及水槽损坏就没有重新做
厨房台面突出来5公分 直接导致我放冰箱位置比原先预留的小了一点散热空间
贴墙纸再此强烈不推荐用米素 由于平时工作比较忙 就在网上填好花色去实体店下了订单 因为之前装修也在米素搞过一次 总体还可以 但是这次的师傅不是米素固定工 米素长期合作的安装工 可能贴墙纸比较赚钱 浪费大不说还图快 米素的花色问题不对花扯下来把腻子层带下来了(PS:这点还是要说下油漆 按照施工层数来做的腻子层应该不至于一撕就成片脱落) 后期接送油漆师傅来补腻子(正常付费施工)
总体来说米素的墙纸服务让人很不舒心 折腾了补腻子 风干之后 重新贴墙纸完工
墙纸重贴补腻子 (折腾啊)

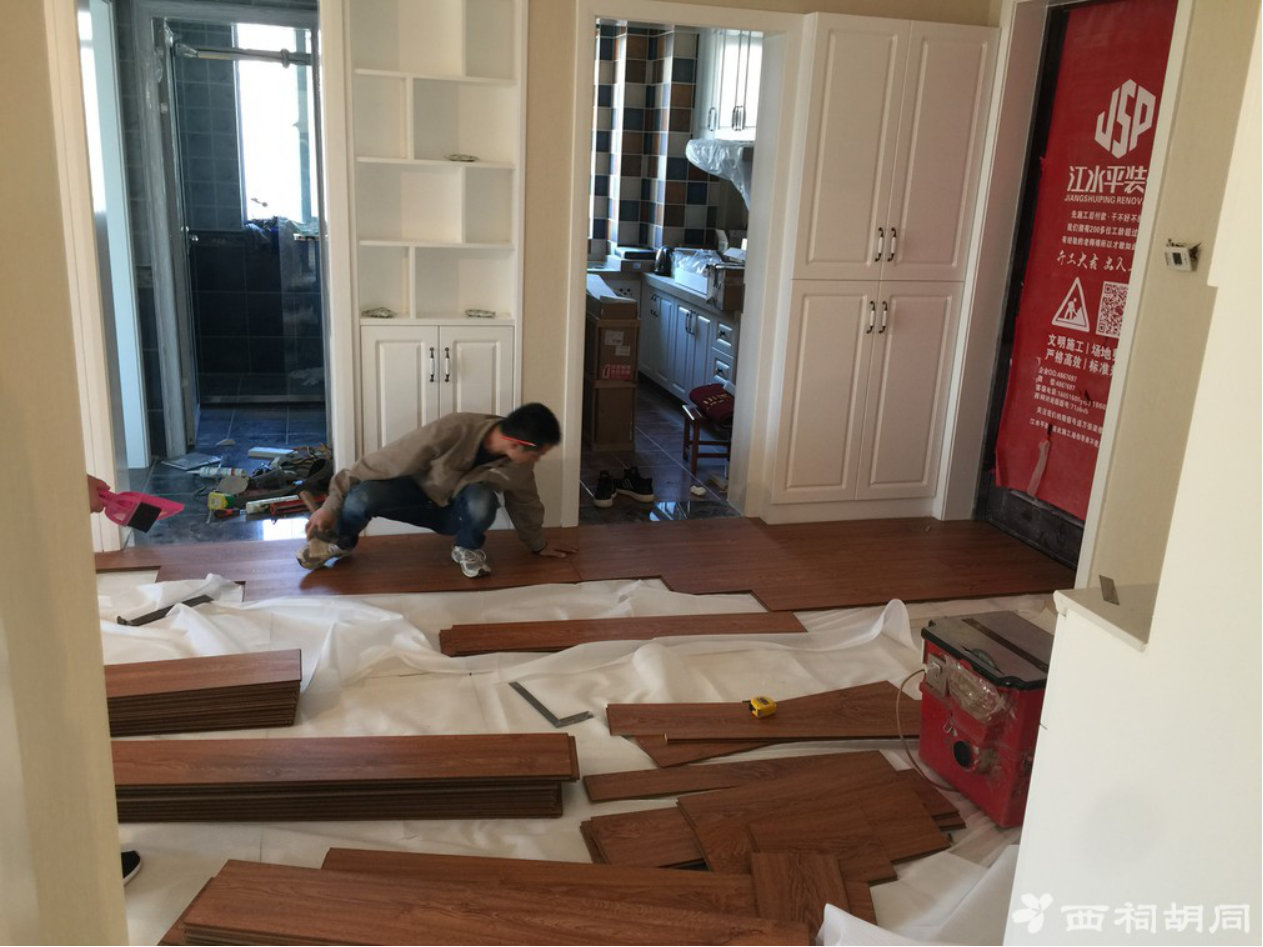

后期安装重点表扬集成吊顶江水平合作商家(虽然少了板子但是服务总体来说不错)、移门、木门、地板等都是前年装修的老商家(材质、安装服务都比较了解)

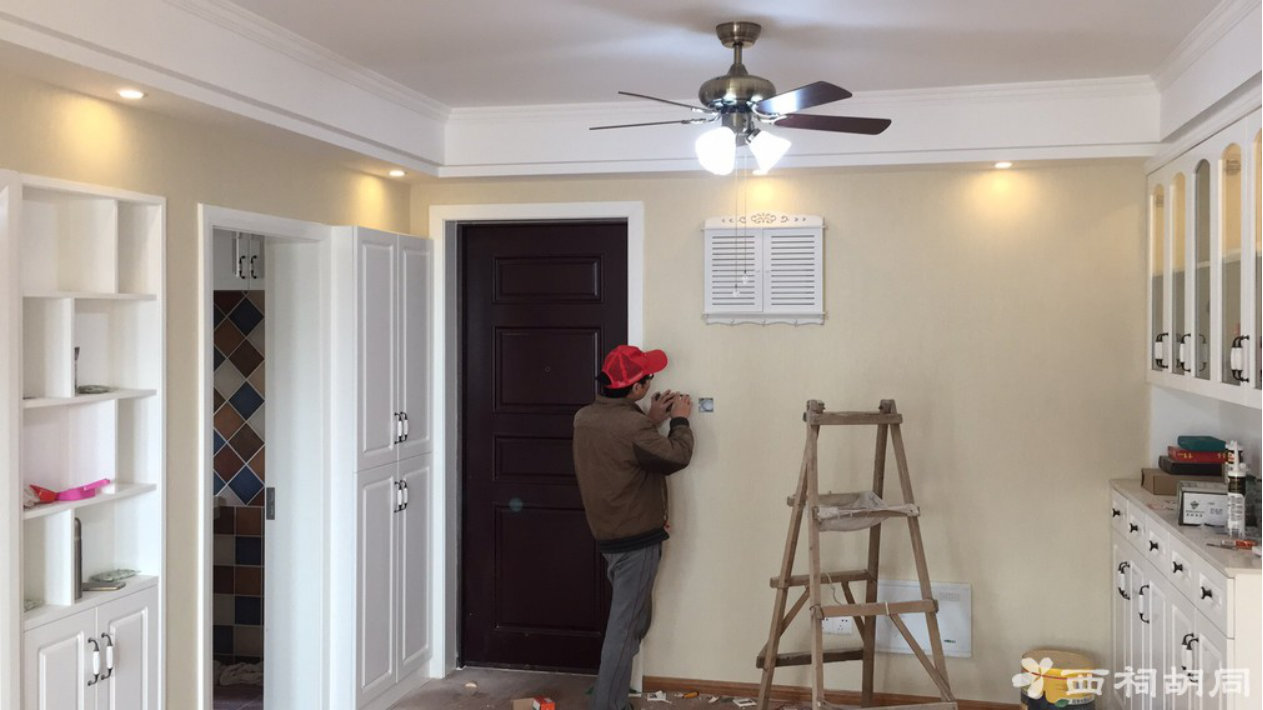

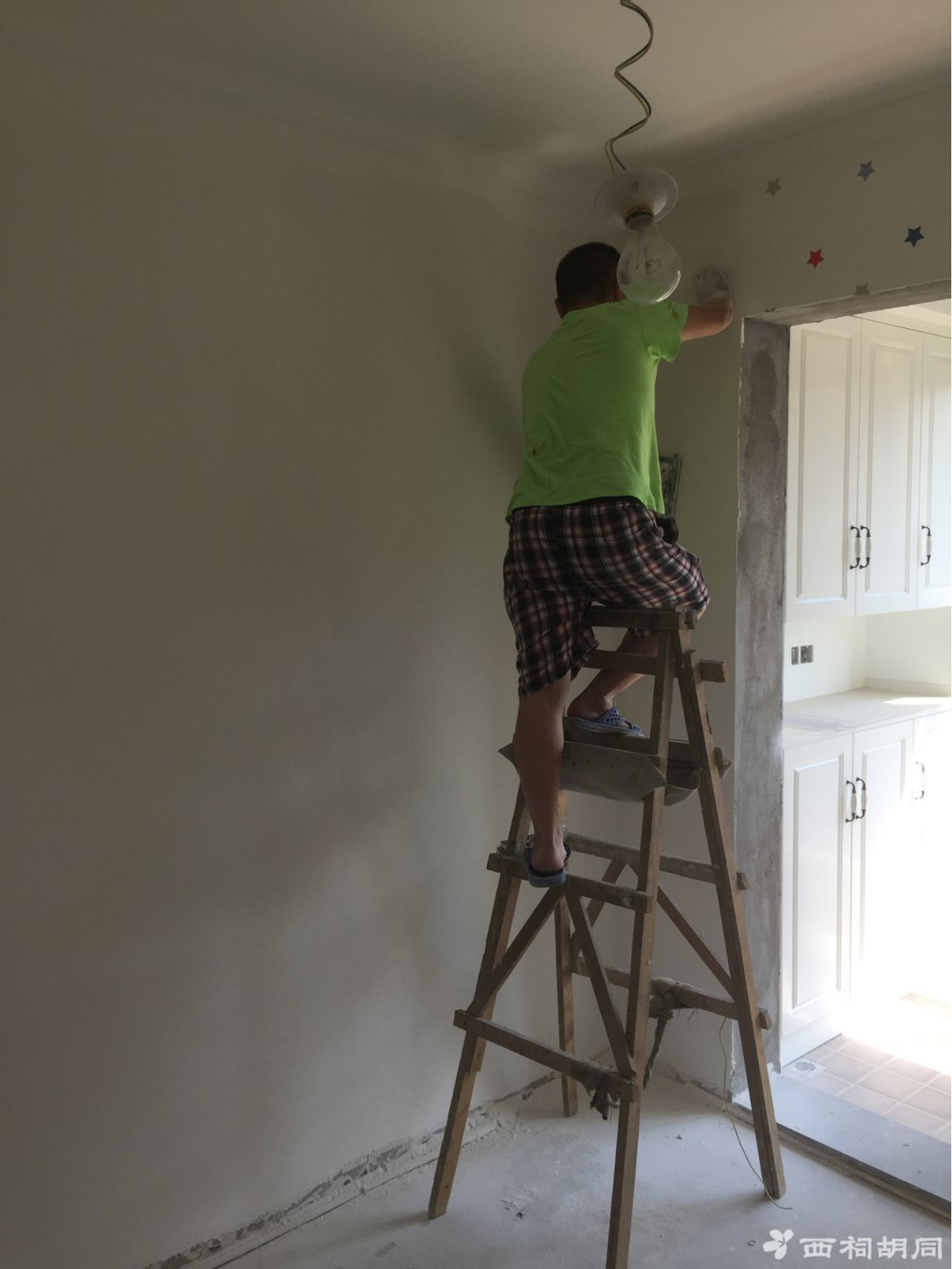

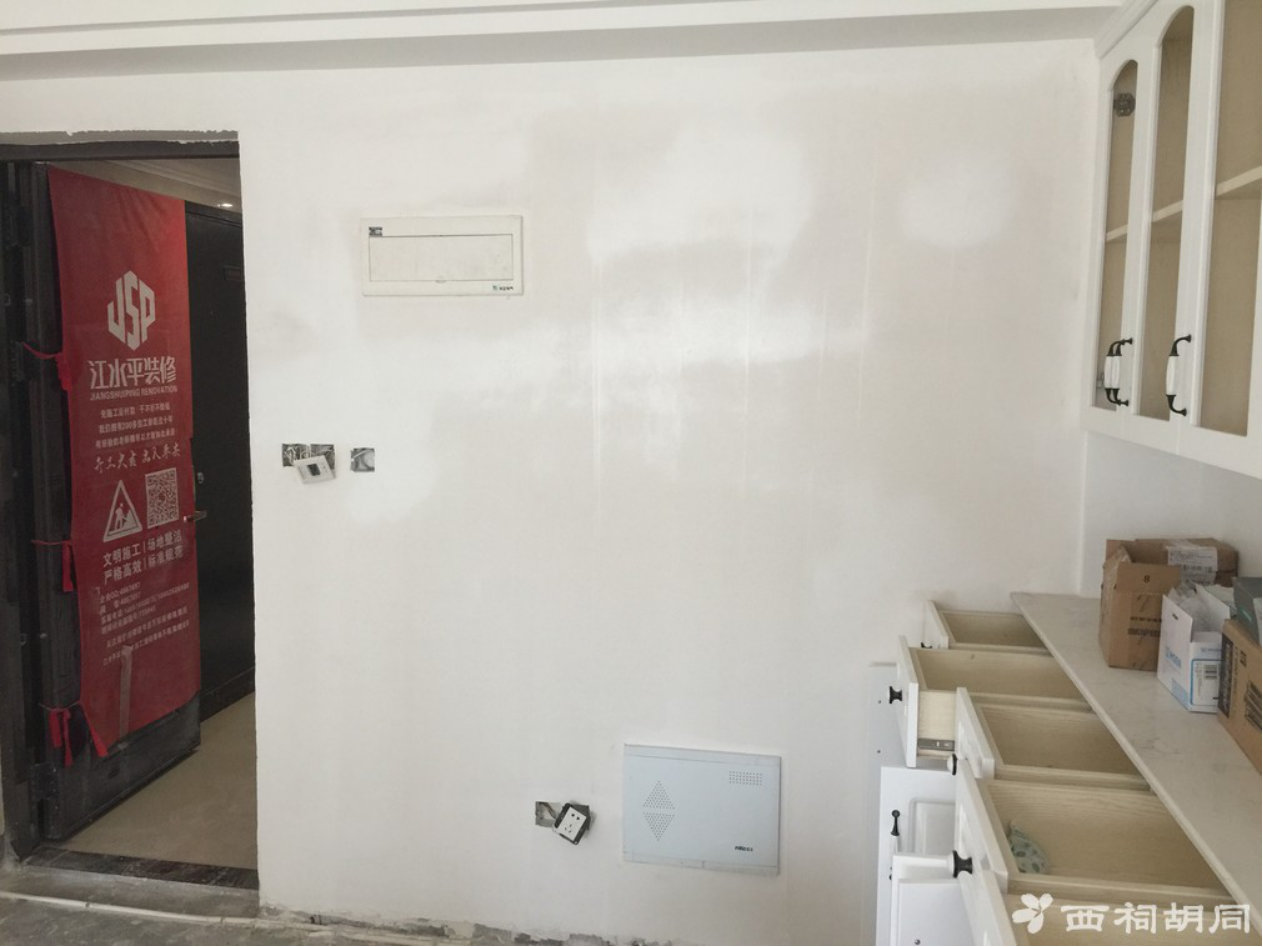

硬装基本结束,水电师傅上门安装(PS:水电师傅离场前看下灯位置是否需要调整后期调整灯位置上门需要收费)
安装完毕(阳台洗衣机下水希望不要有问题)

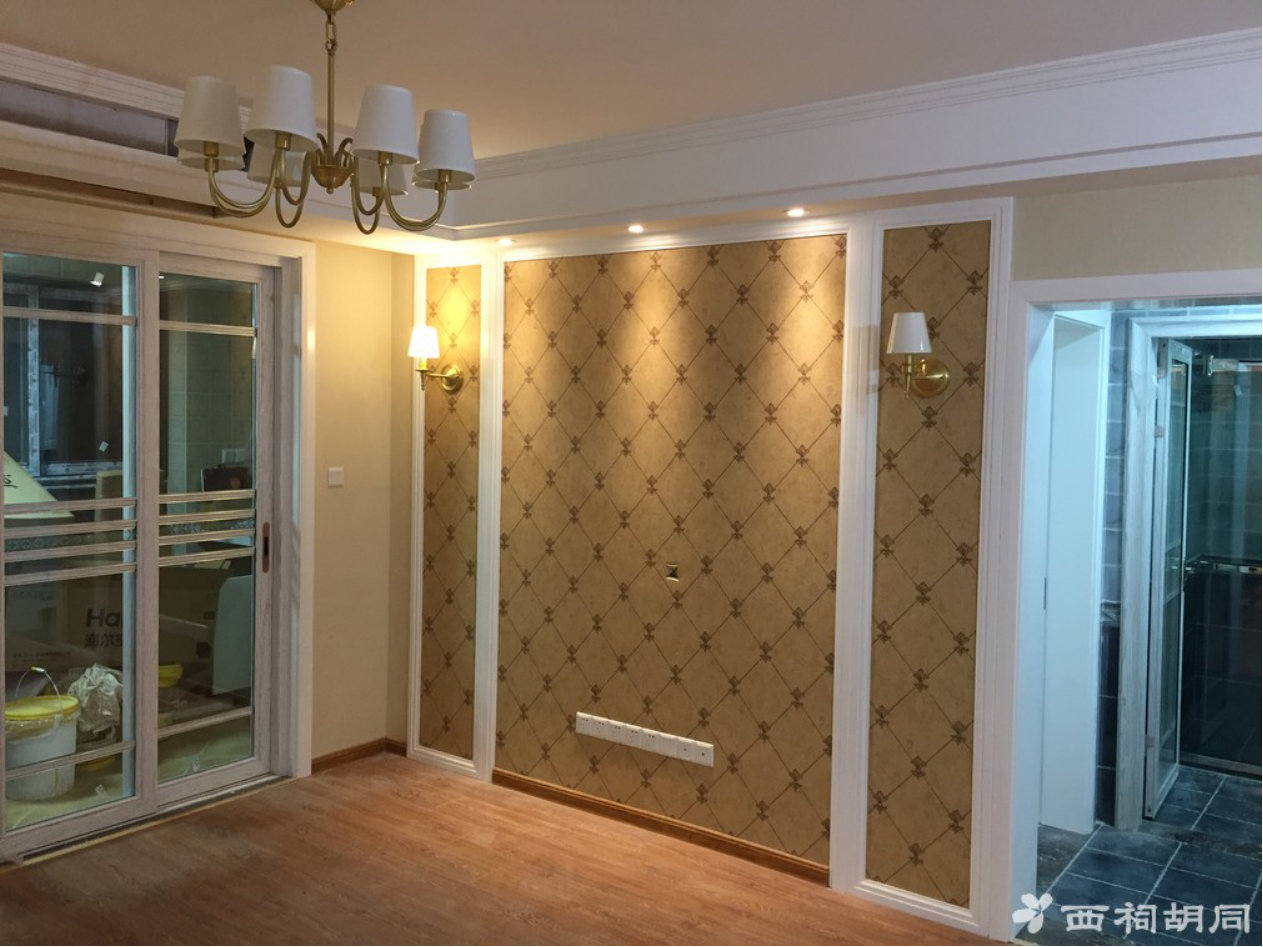

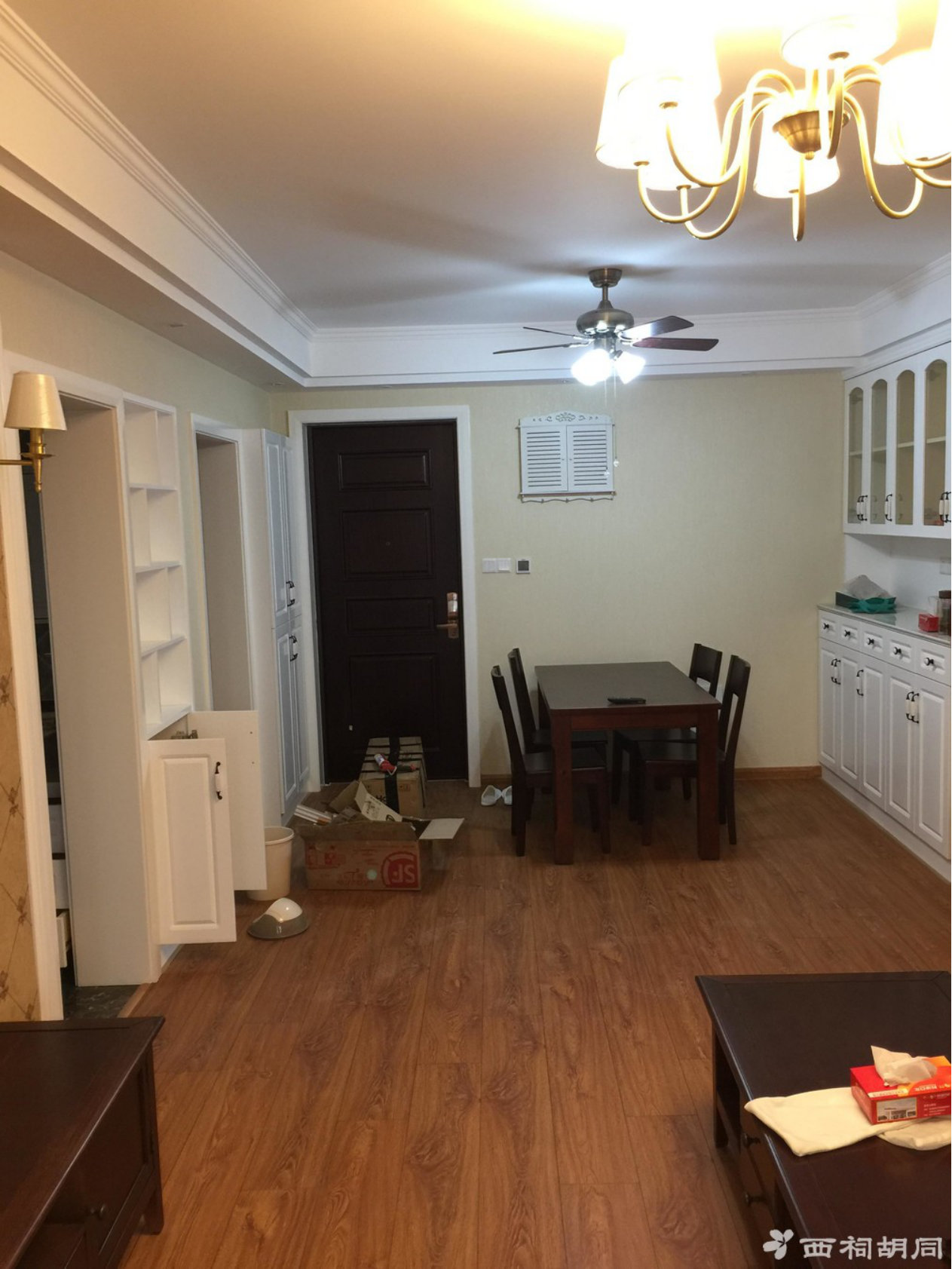

最后附上完工照,历时一年时间再次更新日记,这次装修选择了江水平说实话价格并不便宜(计算价格方式比较细),最大的亮点在砖夹橱柜 自己更像个项目经理需要与施工人员进行沟通,包括用什么铰链、把手、晾衣杆、家具样式等,比找一些装修公司比起来要费心很多 真真正正的学习了一次装修经验 希望后期的服务江水平可以做的更好
最后还是要说下油漆的问题打扫完之后才发现:
1,沙发背景墙不平

2,木器漆抽屉背板没上漆
