合肥明发120平新房,简约三室装修日记
【小区】:明发新房
【户型】:原户型3室2厅2卫,装修后3室3厅1卫
【面积】:120
【设计】:自学+他学=设计方案
【风格】:现代简约
【施工】:江水平装修队。暖气李工、水电胡坤伟、瓦工郑国红......
【预算】:12W(含家具、家电,尽量控制预算,做个穷装高人)
【工期】:60天(尽力控制,交叉进行,争取暑期完工,减少对美邻孩子学习环境的影响)
【购材】:7.1国展中心团购活动订购:冠珠瓷砖、千年舟板材、地板及木门。
厨房电器:老板电器......
因为是穷装,结缘江水平装修队,基本放弃再找装修公司。但工期和个人精力有限,无法完全自找工匠装修,经邻居推荐,初步意向江水平装修队。
装修前准备:
1、苦逼学装修设计,AutoCAD,自己做设计师,因为只有我才最懂我自己。
2、狂览家装网站及论坛,学习装修宝典,掌握九阴真经。
3、参加建材团购会,主要是询价和了解新产品、新技术。
4、掏出家底,凑出装修银两。
1、设计
施工中感受:设计体现简洁风格,尤其是卫生间借鉴日本设计理念,实现如厕、洗浴、洗漱等空间三分离,可以互不干扰,提高了卫生间的利用效率。在方便生活衣食起居功能外,突出储物以及阅读、悦读的设计,通过改造,很好滴弥补了客餐厅进深过长采光不够的缺点。
不足之处:原卫生间改造设计时,对原来下水管道的改造考虑不充分;厨房中燃气锅炉安装位置考虑不充分。

改造前户型图

设计后的平面图

2、(7月3日周一)开工大吉,砸墙、铲墙。
施工中感受:1987拆除队的师傅们很棒,砸墙、拆墙等很认真负责,如砸前将下水管口包好等考虑很仔细,不用业主提醒。6个壮汉子,干了3天,而且垃圾清理的很干净,就4000块工钱,师傅们太辛苦了,真的要给他们点赞。
不足:我们对物业垄断砸墙垃圾清运业务不知情,与物业沟通不充分,导致物业和砸墙师傅一度发生冲突。

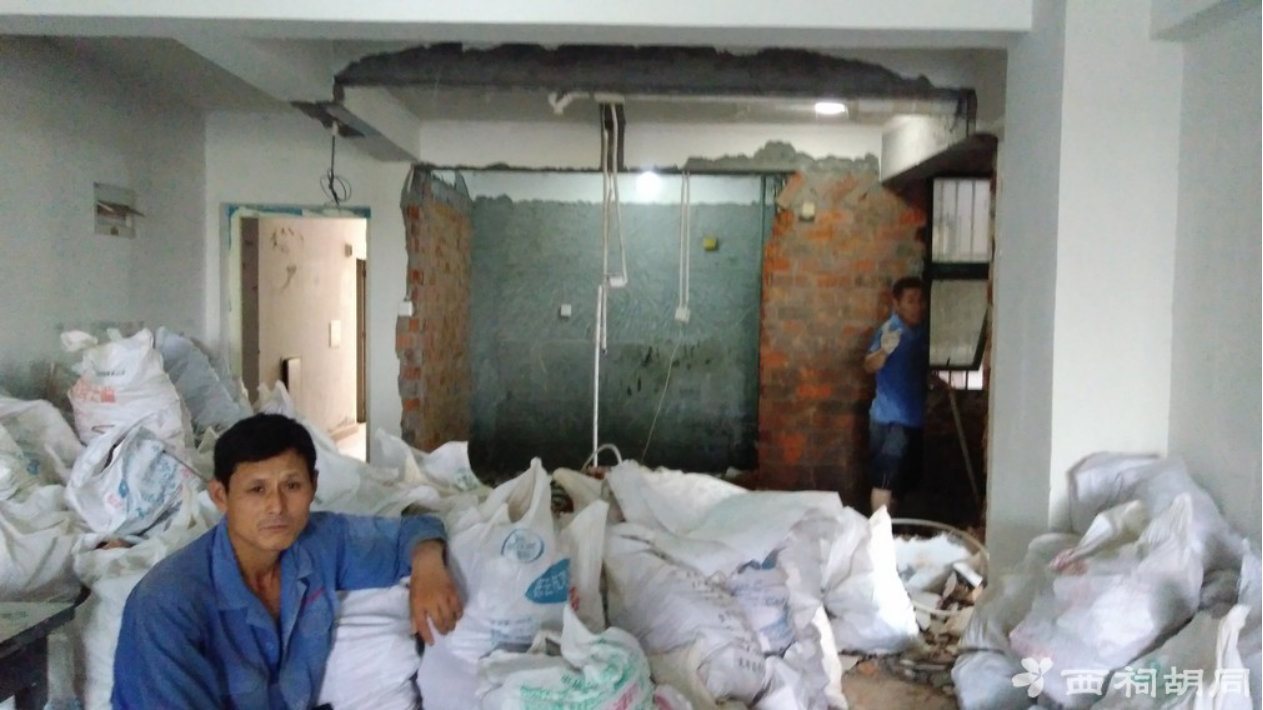

7月3日上午,六大壮汉,开始砸墙。
六月初十
丁酉年【鸡年】丙午月辛卯日
宜
祭祀
捕捉
取渔
修饰垣墙
余事勿取
良辰吉日开工啦!
2.1砸墙、铲墙师傅很认真、很辛苦,也受了物业不少委屈。宝宝在此只能说声谢谢工人师傅、你们辛苦了!

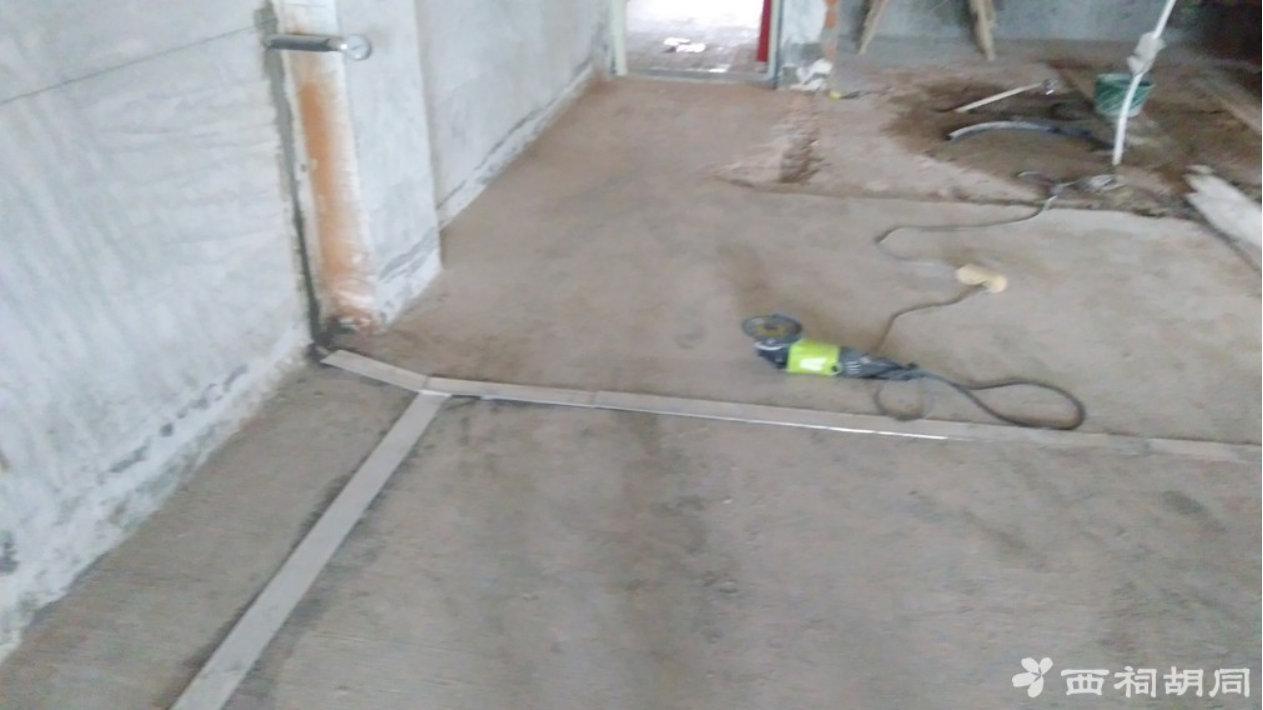

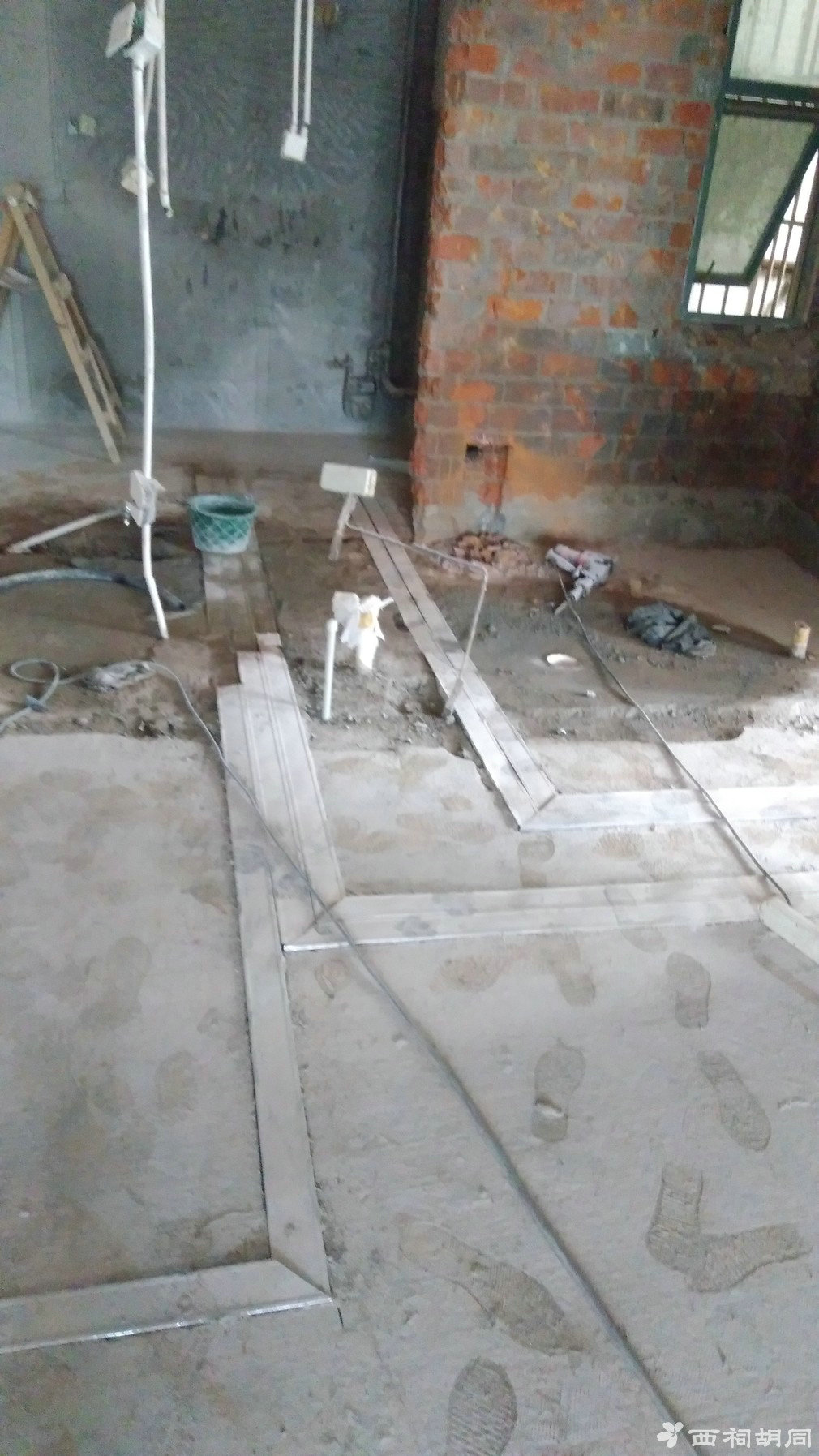

3、(7月6日周四)暖气施工。7月5日铲墙结束,7月6日暖气开槽、布管线、试压,工期1天。
4、(7月7日周五)水电交底,江水平胡师傅进场。电工考虑开槽有噪音,双休日停工,虽然我想抢工期,但还要为胡师傅文明施工点个赞。下周工作日继续。
施工中感受:水电工施工技术好,布线规范,工期紧凑。
不足:涉及卫生间、厨房改造方面设计前,缺乏与水电工的沟通,造成现场变更设计,设计整体效果受到影响。

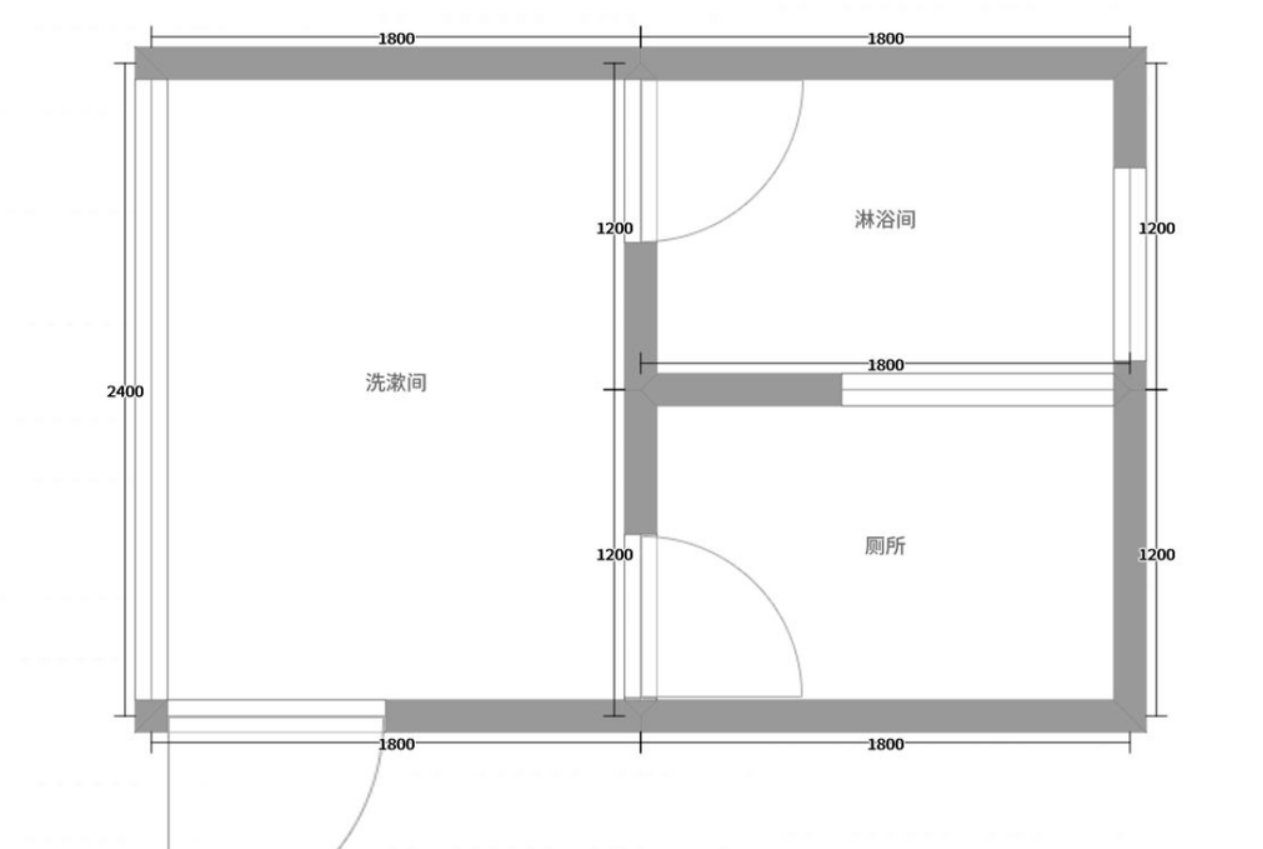

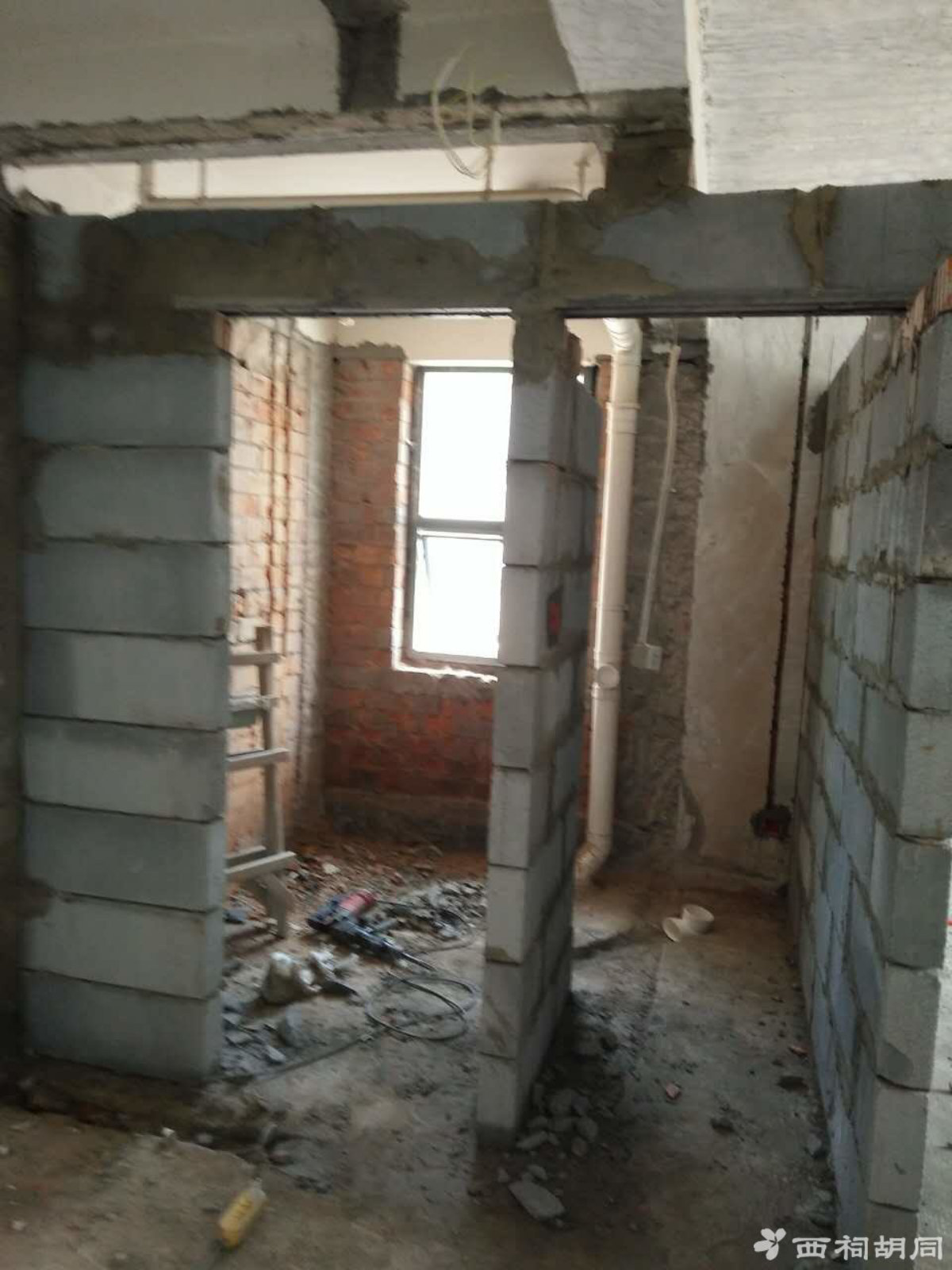

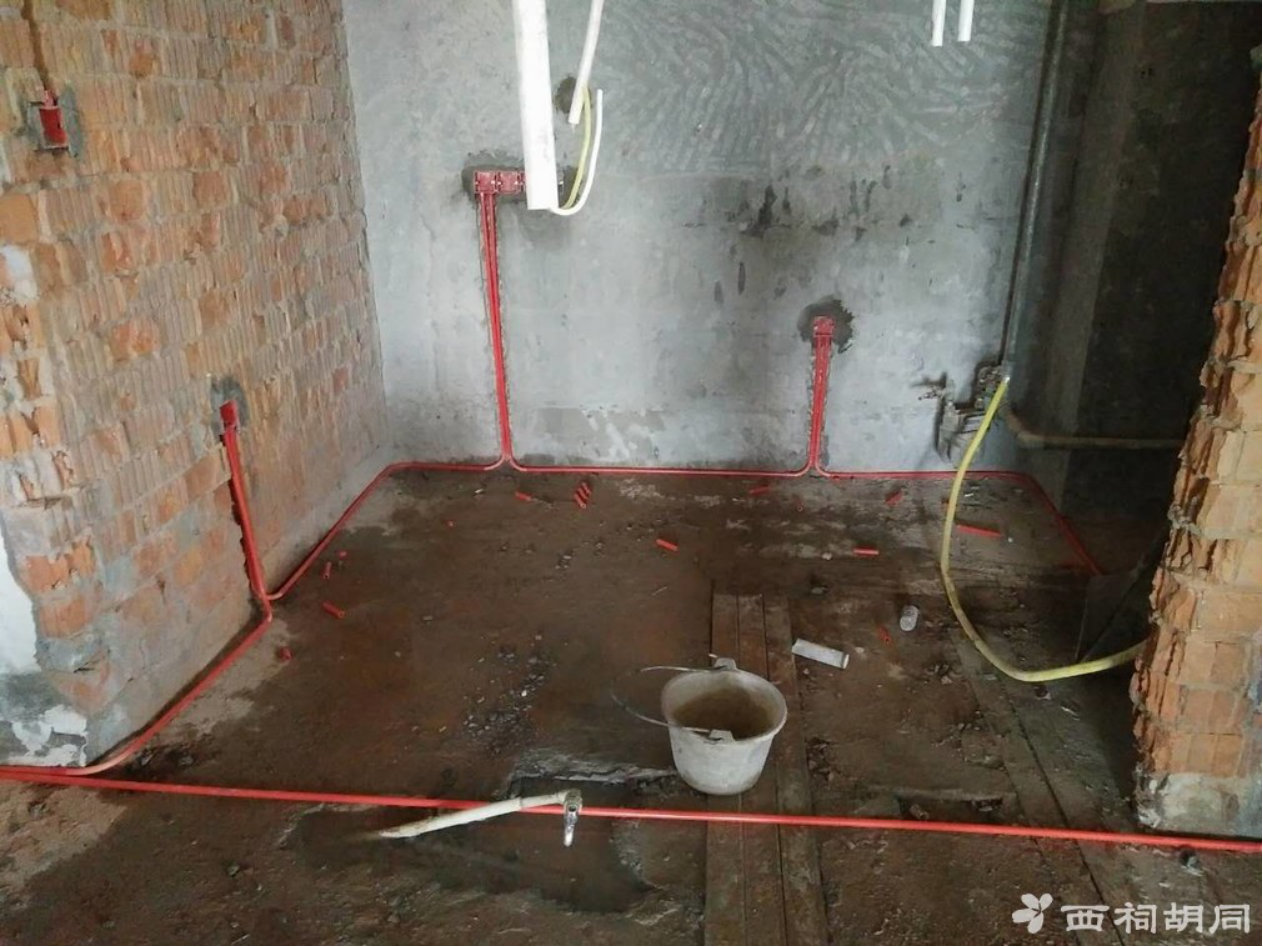

4、7月10日(周一)卫生间水电定位,先请江水平瓦工郑师傅砌墙。先上卫生间结构图,再补砌墙后实景图。

4.2 卫生间改造后实景图
把原来卫生间拆了,扩大一点,只是为了“三分离”。告诉大家一个秘密:仅仅干湿分离已经过时啦。
砸旧墙,砌新墙。折腾好几天,就是为了“洗浴、如厕和洗漱”三分离,减少相互干扰、提高卫生间使用效率。

4.3 水电材料关

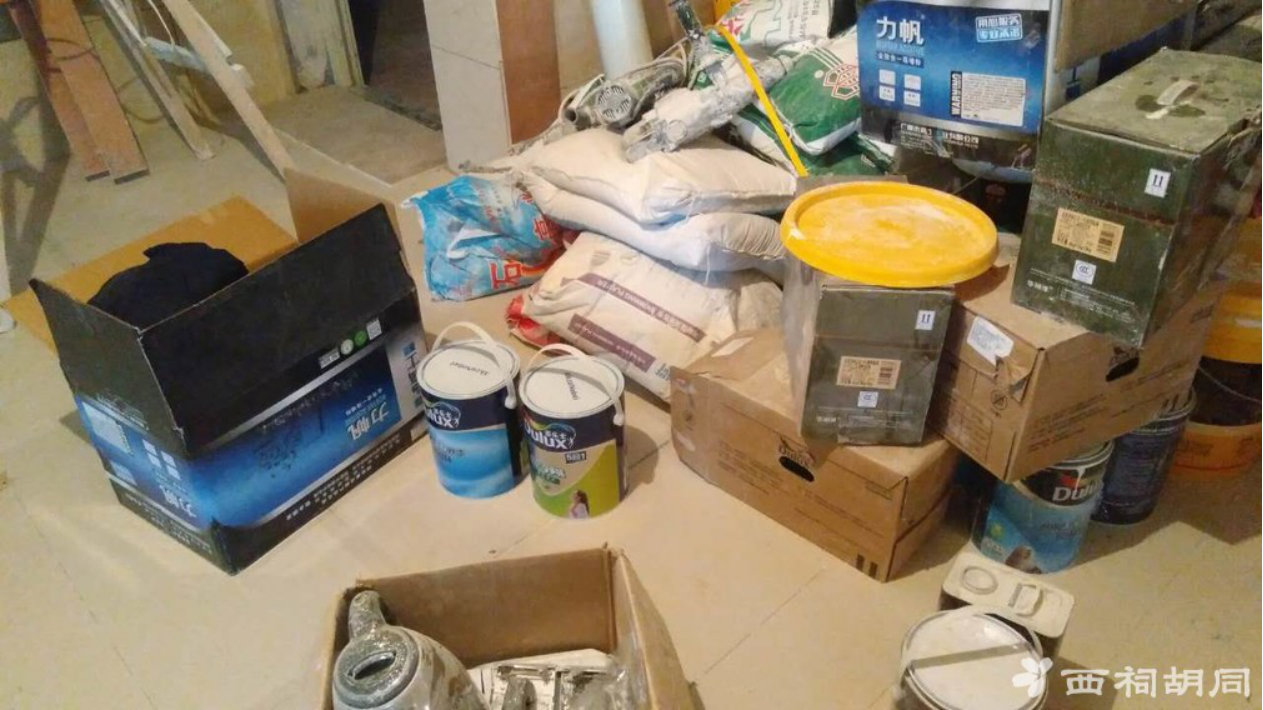

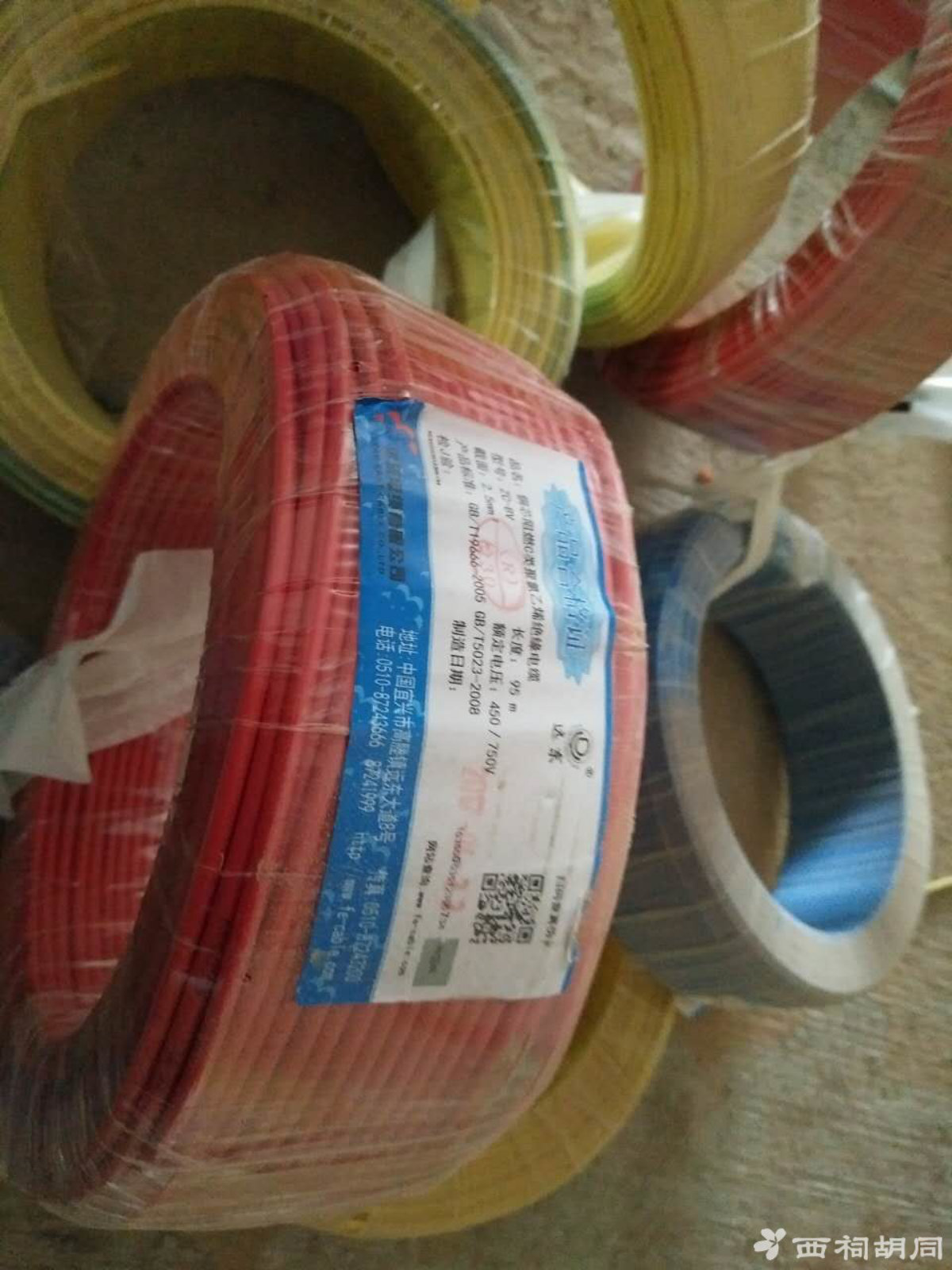

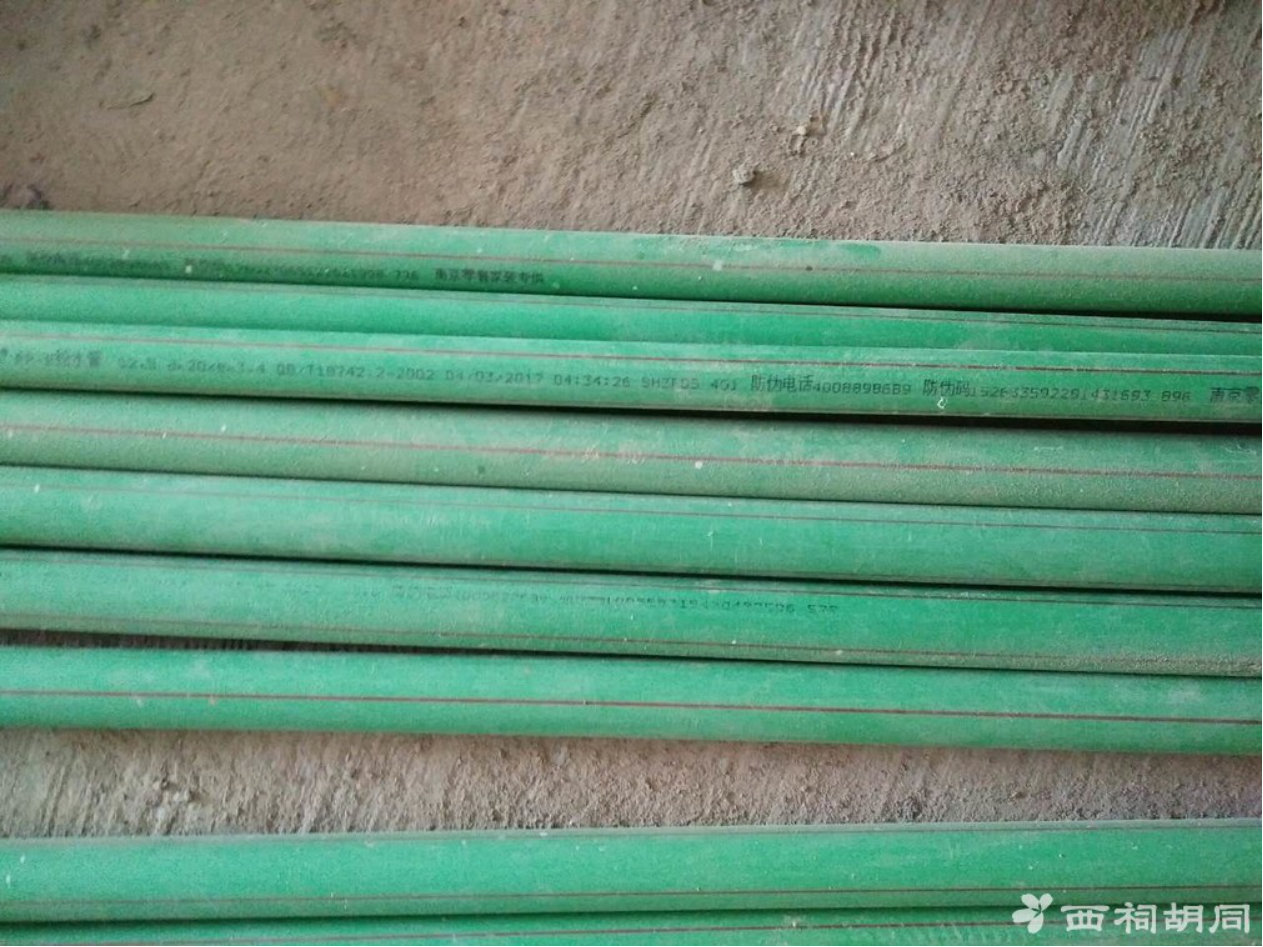

伟星管,合肥零售家装专供。
宜兴,远东电缆。分为2.5m㎡和4m㎡

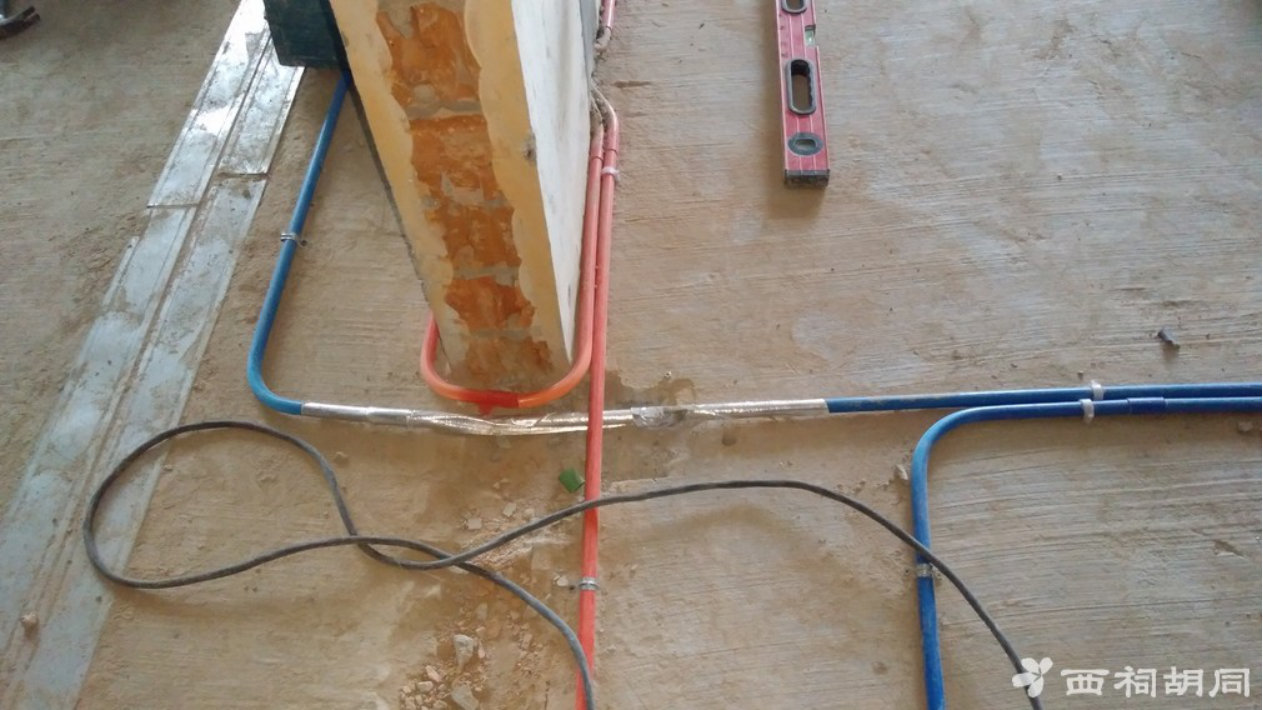

4.4 线管布置现场图
4.5 天气炎热,师傅们辛苦了,一定要注意安全。
施工现场图
4.6 水电验收现场(胡师傅等丈量尺寸,按照报价计算)
4.7 水电现场关键节点图

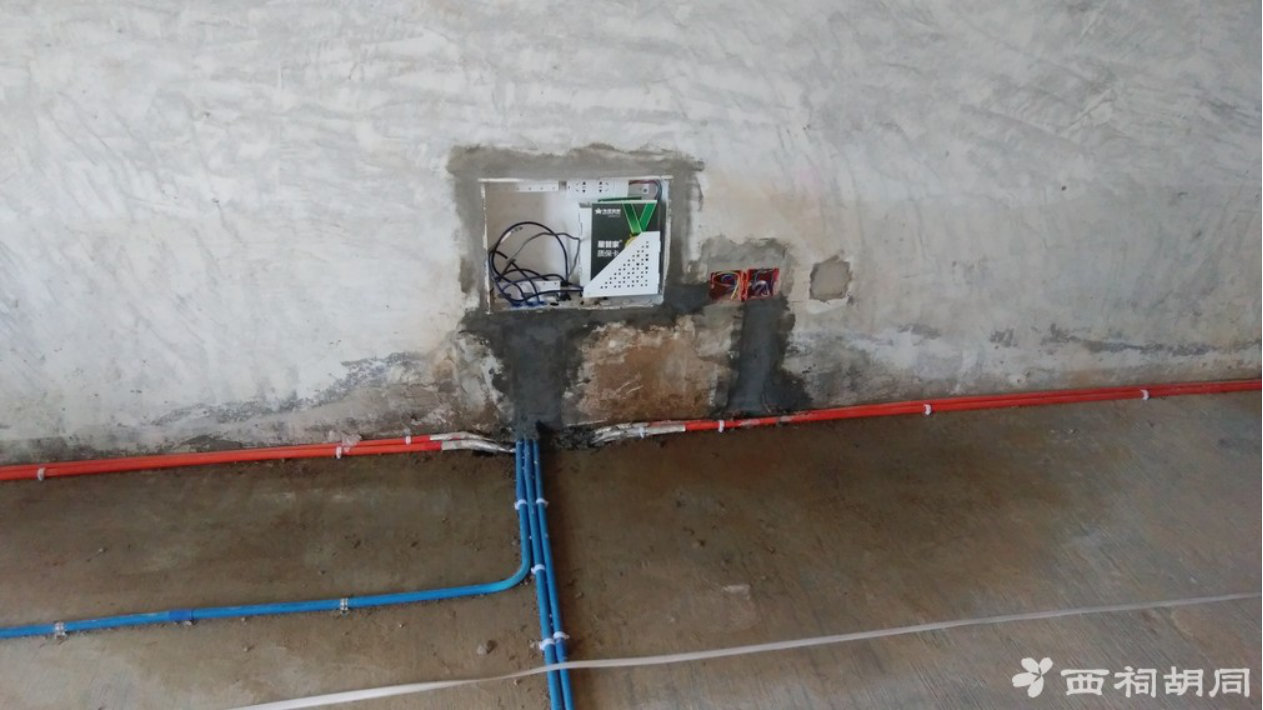

更换弱电箱

阳台雨水、洗衣机下水等水管延伸
强弱电交汇、跨越处理(锡箔纸包裹,减少电磁干扰,提高数据通信的安全性、稳定性)

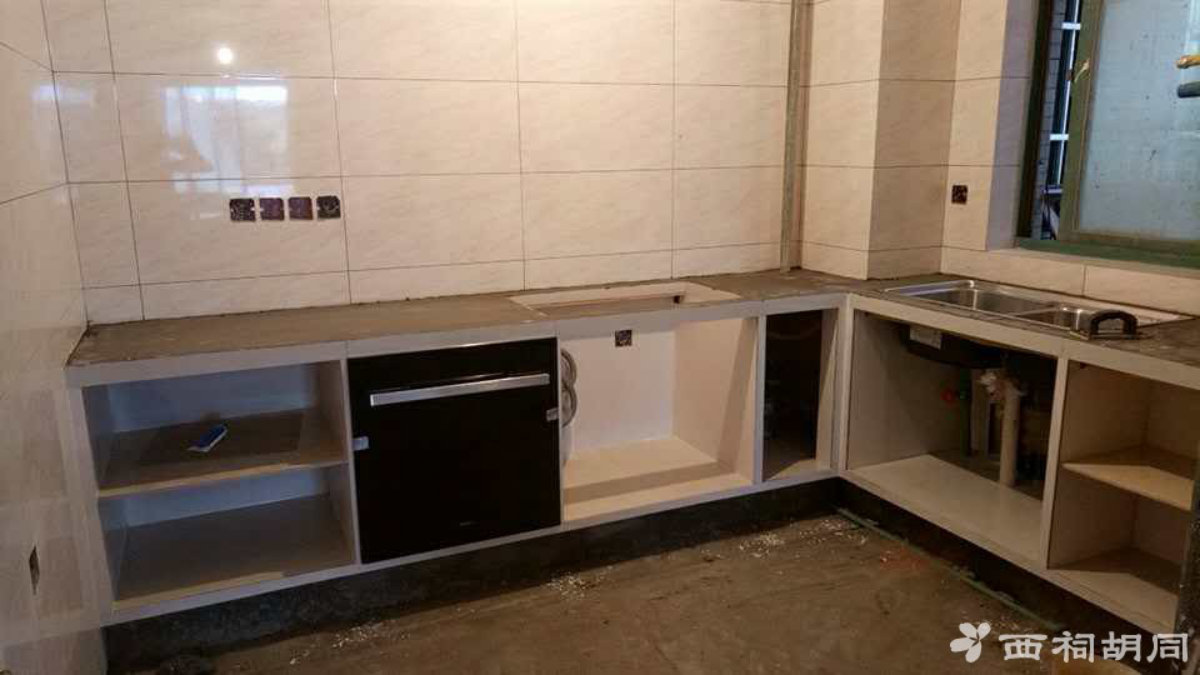

5.1 瓦工作业之砖砌橱柜
1、全貌图

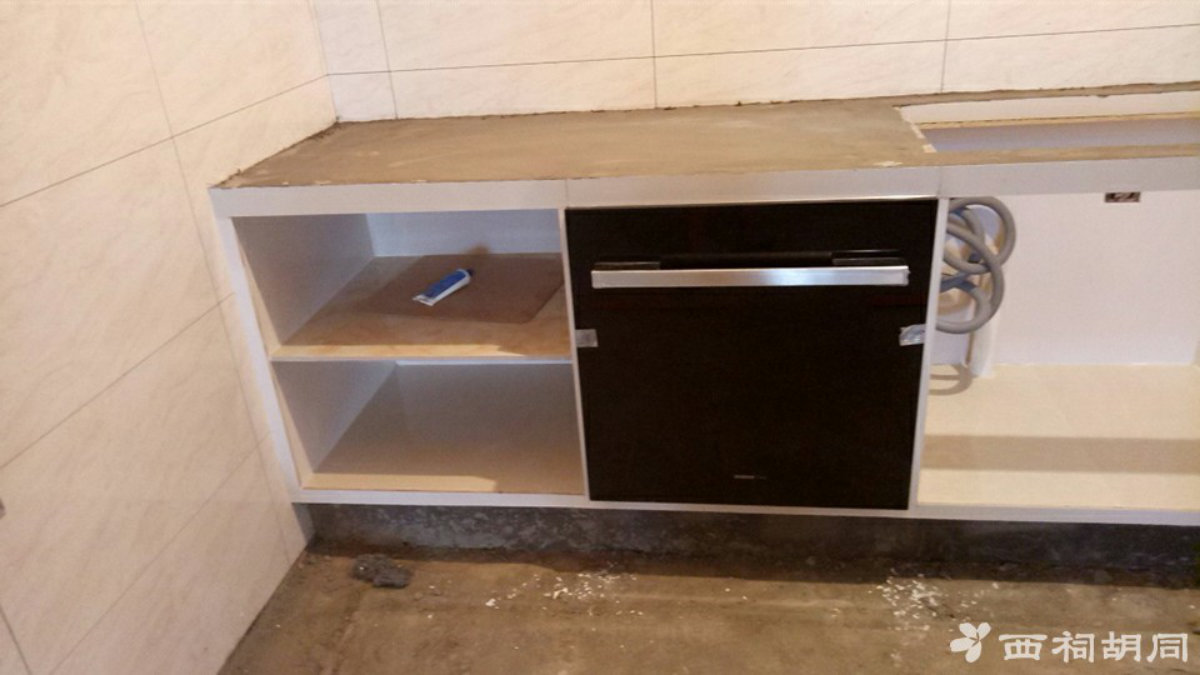

2、洗碗机特写图
3、洗菜池局部图
5.1 瓦工作业之砖砌洗漱柜

6.1 木工之大厅吊顶

6.2 木工之卧室墙裙
6.3 木工之橱柜、餐边柜
6.3 木工之客厅储物柜

7.1漆工已经完工
厨房
三分离卫生间
正面图
洗手间
淋浴间

洗脸盆
盆

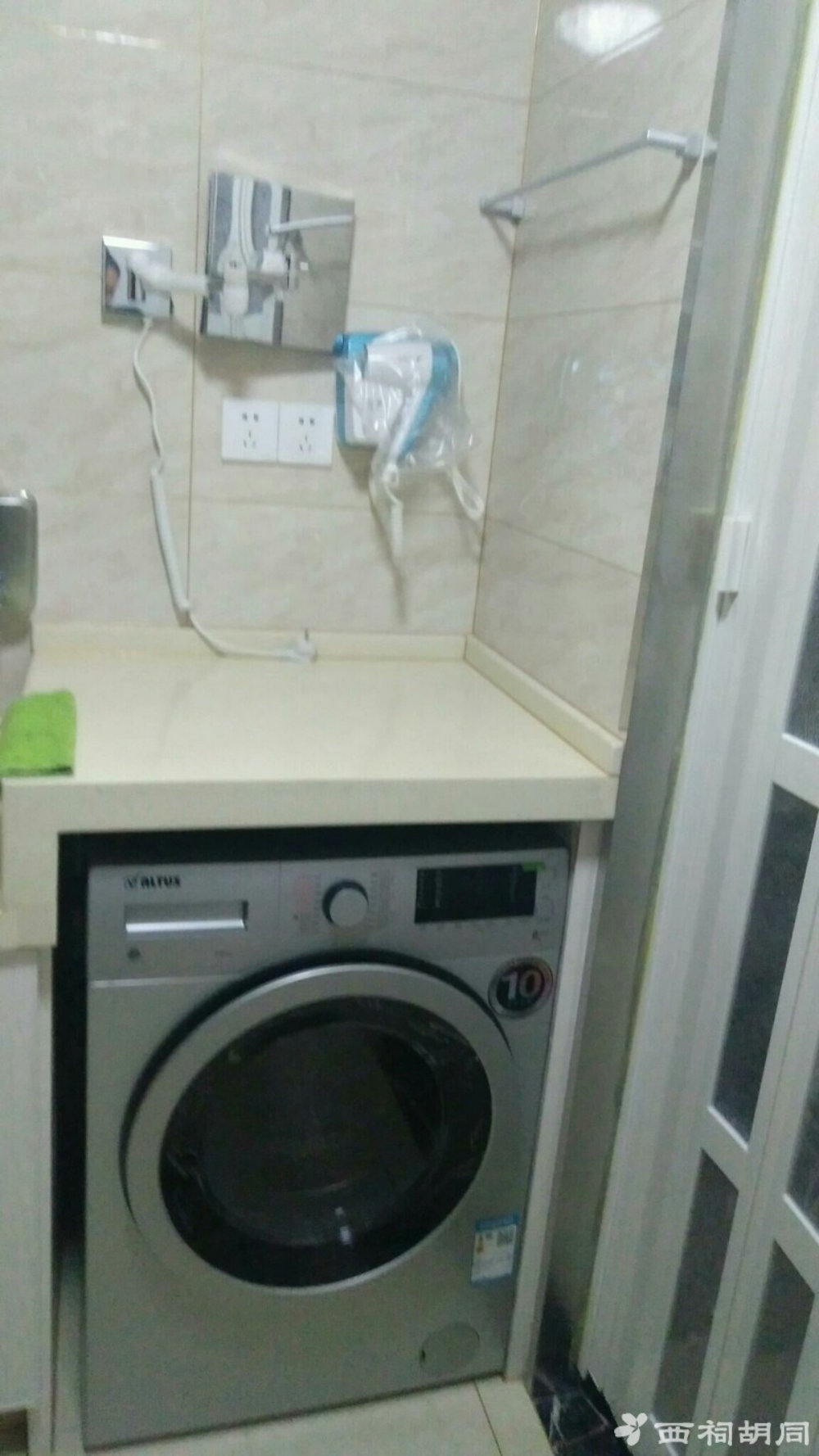

洗衣机
