合肥大明路二手房,123平装修日记
【小区】:大明路二手房
【户型】:4室2厅2卫
【面积】:123
【设计】:自己
【风格】:现代简约
【施工】:江水平装修队

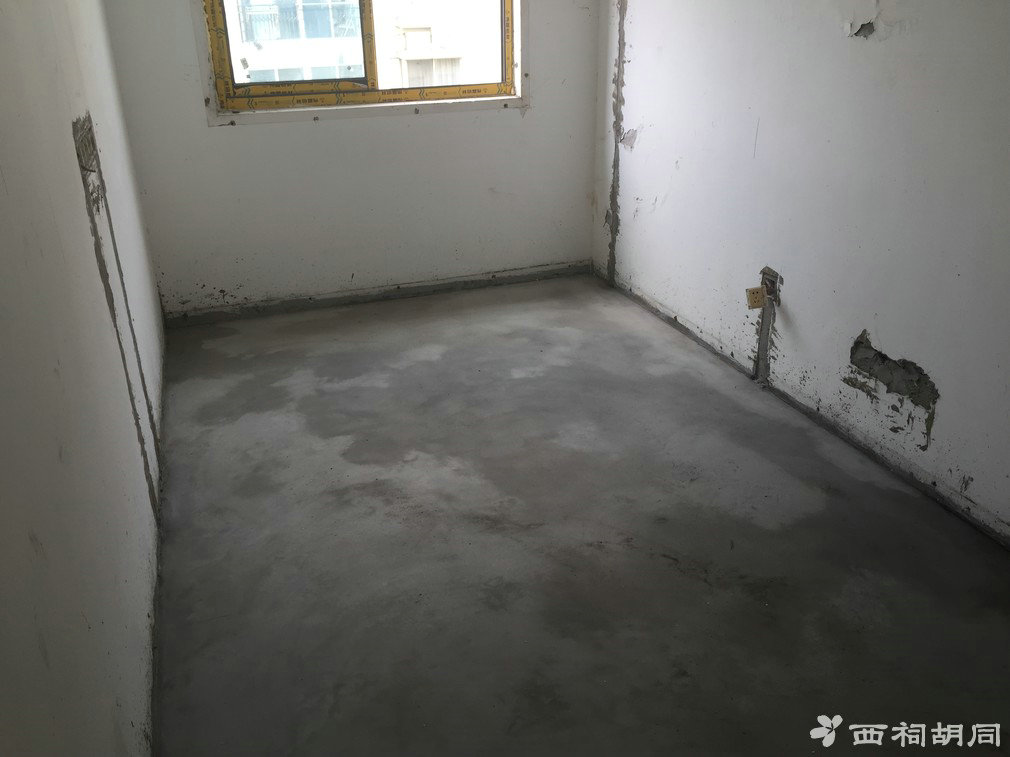

【进度】:购置材料,6.15拆除-李师傅,6.23水电开工-张宏师傅、管永生师傅,7.1瓦工-张新路师傅、乐师傅,8.5木工-王年强师傅团队,8.14油漆-叶国章师傅,汤师傅。8.30油漆结束,硬装基本完成,软装开始。
【预算】:20W(理论上来说,包不住)
【购材】:顾家家居、特略吊顶、同事家瓷砖(貌似有红贝壳等三种品牌,虽然没听过品牌,但质量确实不错)、E代家园大号弱电箱。施耐德,生活家地板,悍高拉篮,汉斯希尔前置,卡贝水槽、五金挂钩,金大门业楼梯房门,楷奇衣柜门。
毕业,毕业啦。半年的时间,各种辛苦估计只有自己明白了。总算成品不差,清新简约。放几张毕业照,供大家欣赏欣赏。
关注江水平确实挺久的了,终于在这次有机会合作。想着江水平排队较长,为了此次拿房便能装修,特地提前2个月就定下来了。
我估计我算是开贴比较早的了吧,还有40多天才能开工,就早早的把帖子开出来,一来是怕忘记,二来就是想把装修前选购材料啥的都记录上去,各位也能提提意见,合适与不合适都可以在做调整。所以,就写写咯,顺便在吐槽下好东西咋那么贵。。。

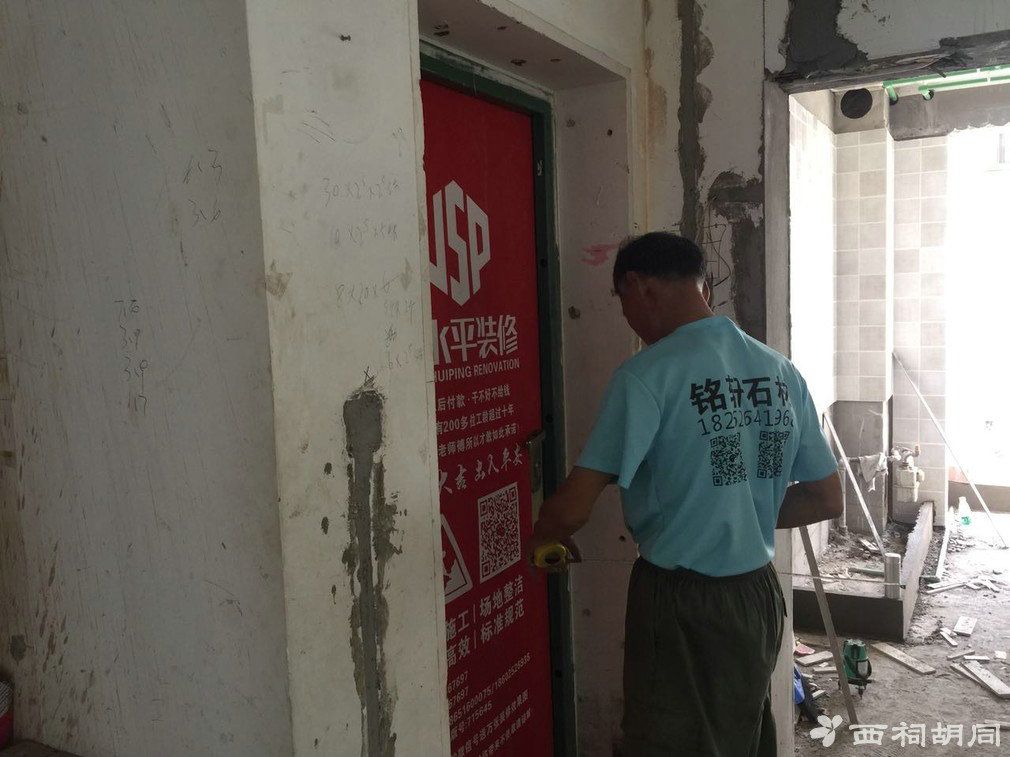

今天上午一大早李师傅就带人来在砸墙了,上班没时间过去,就交代老爹跑了趟,李师傅看完报价6800。我是和我爸交待的,江水平的报价就不用还了,不过李师傅非要我老爸打电话给我,让我点头确认价格,赞一个李师傅先。不过拆除项目多,需要6-7天,希望可以早点完工。等待了三个月,终于开工了!
正好五一活动,咱家靠着石林也近,就去特略把吊顶定了,老板这价格确实实在,所以赞一个先。因为还没选具体的吊顶,所以就没放图片咯,老板见谅哈。

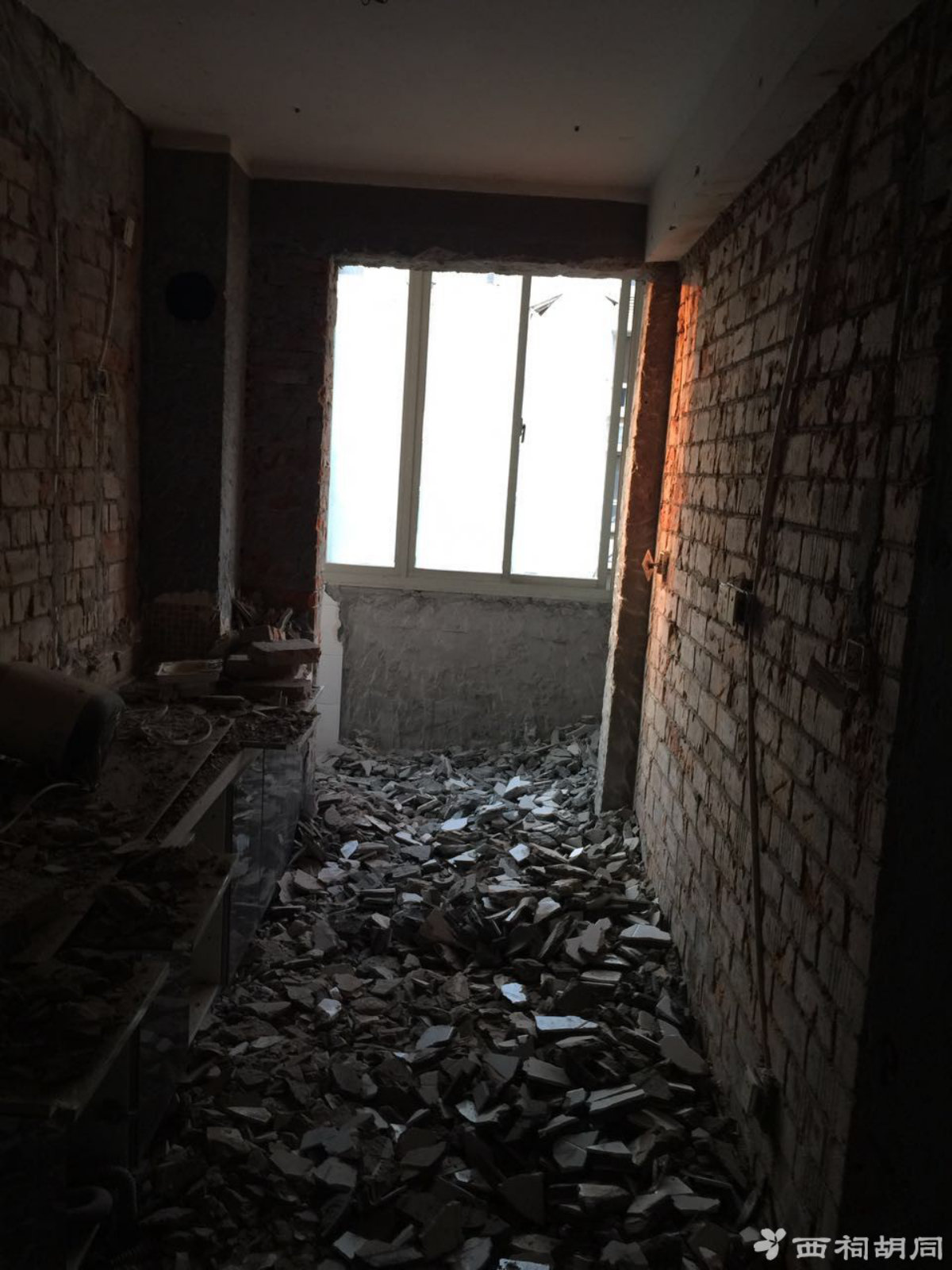

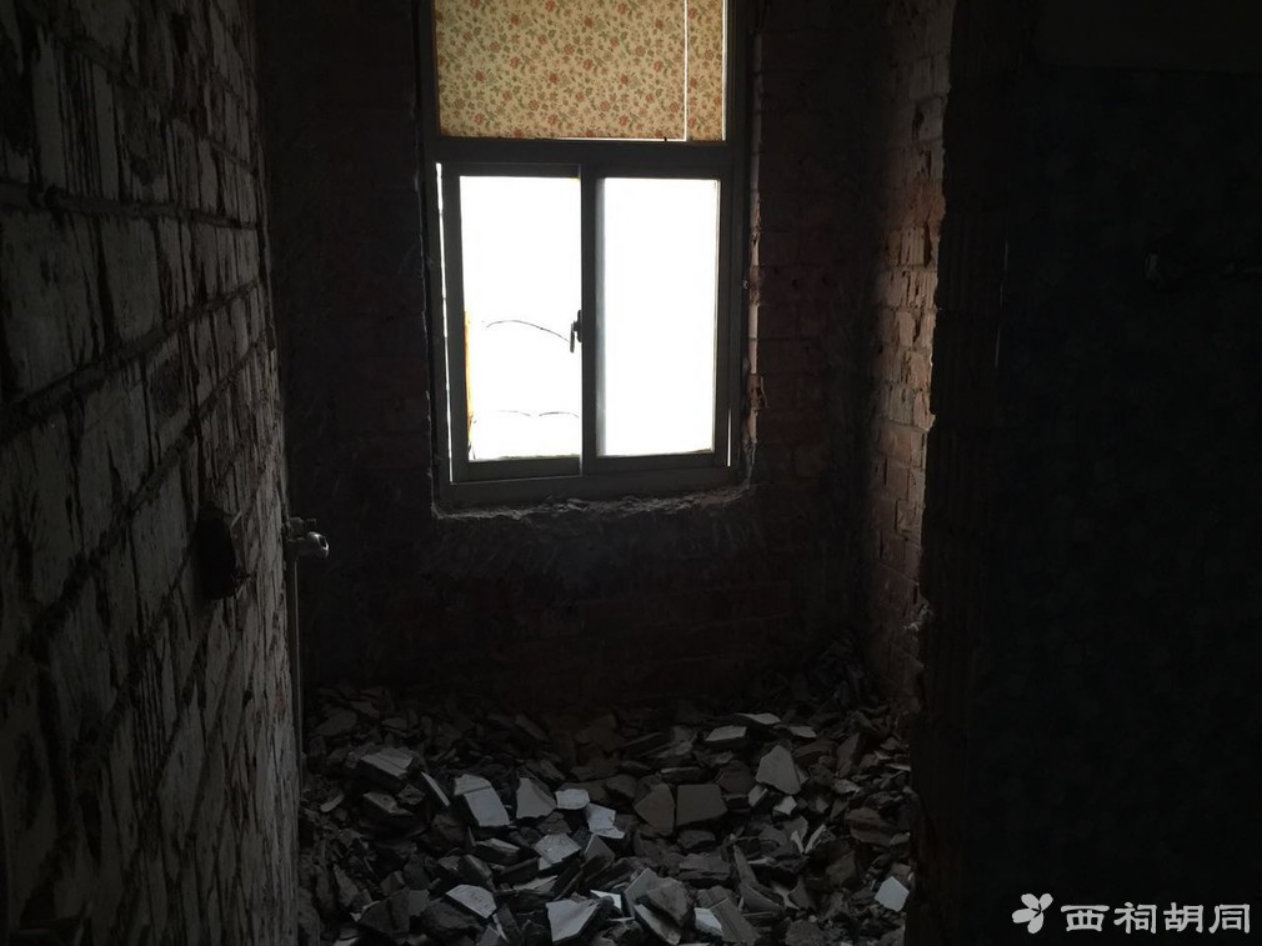

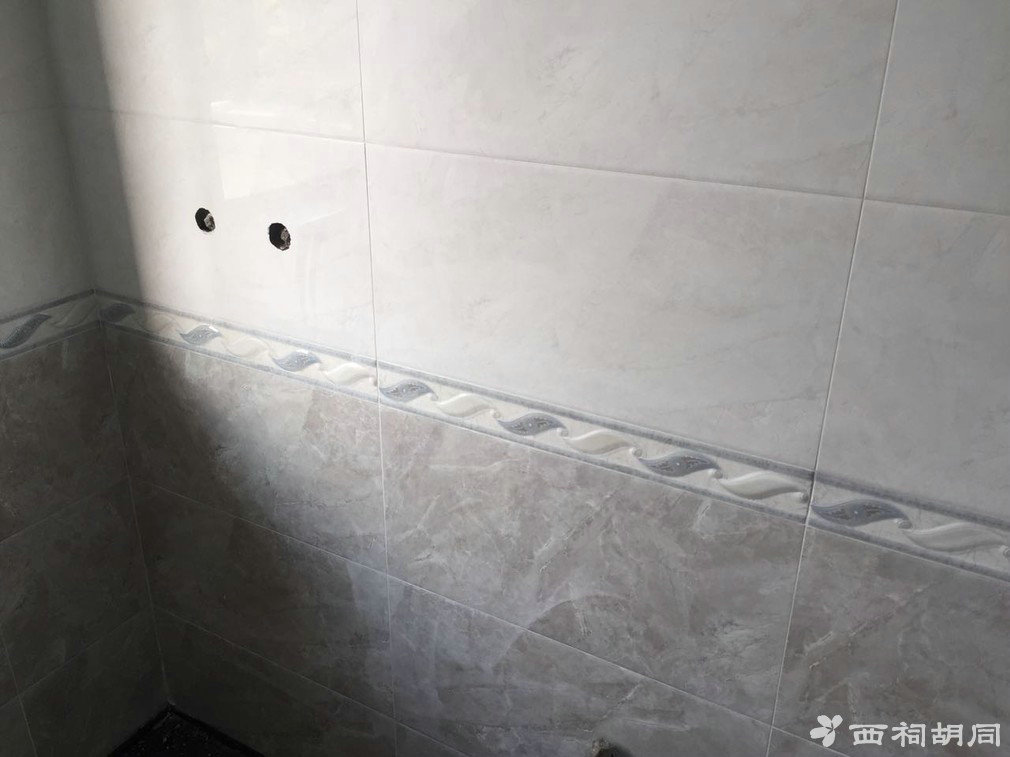

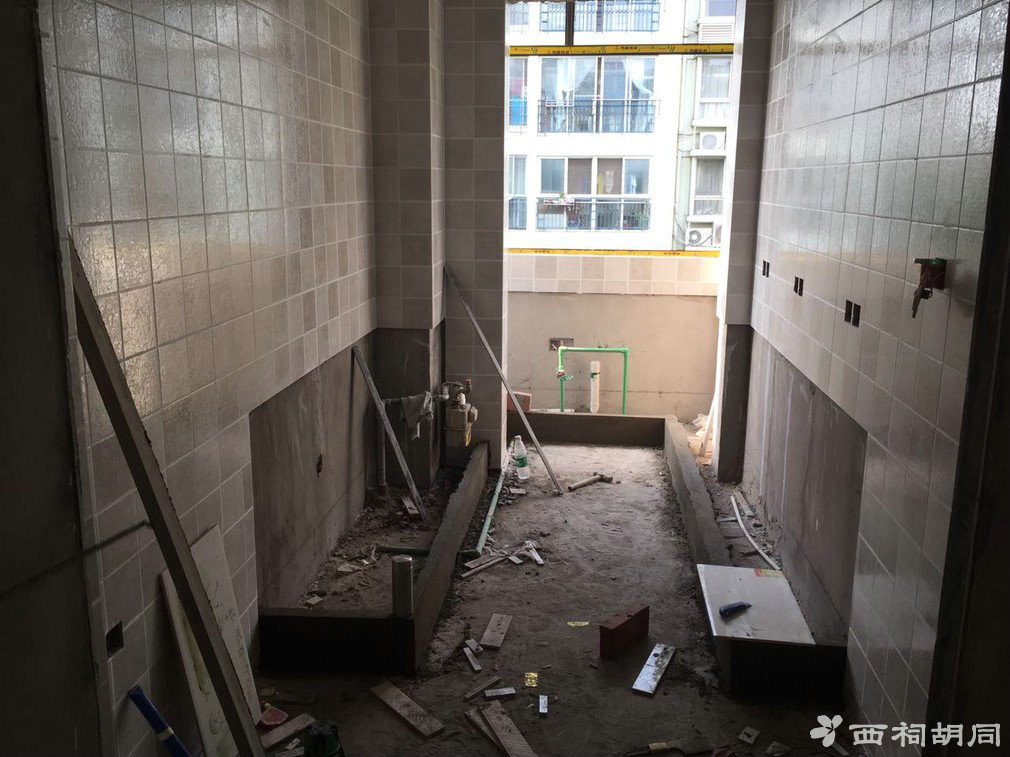

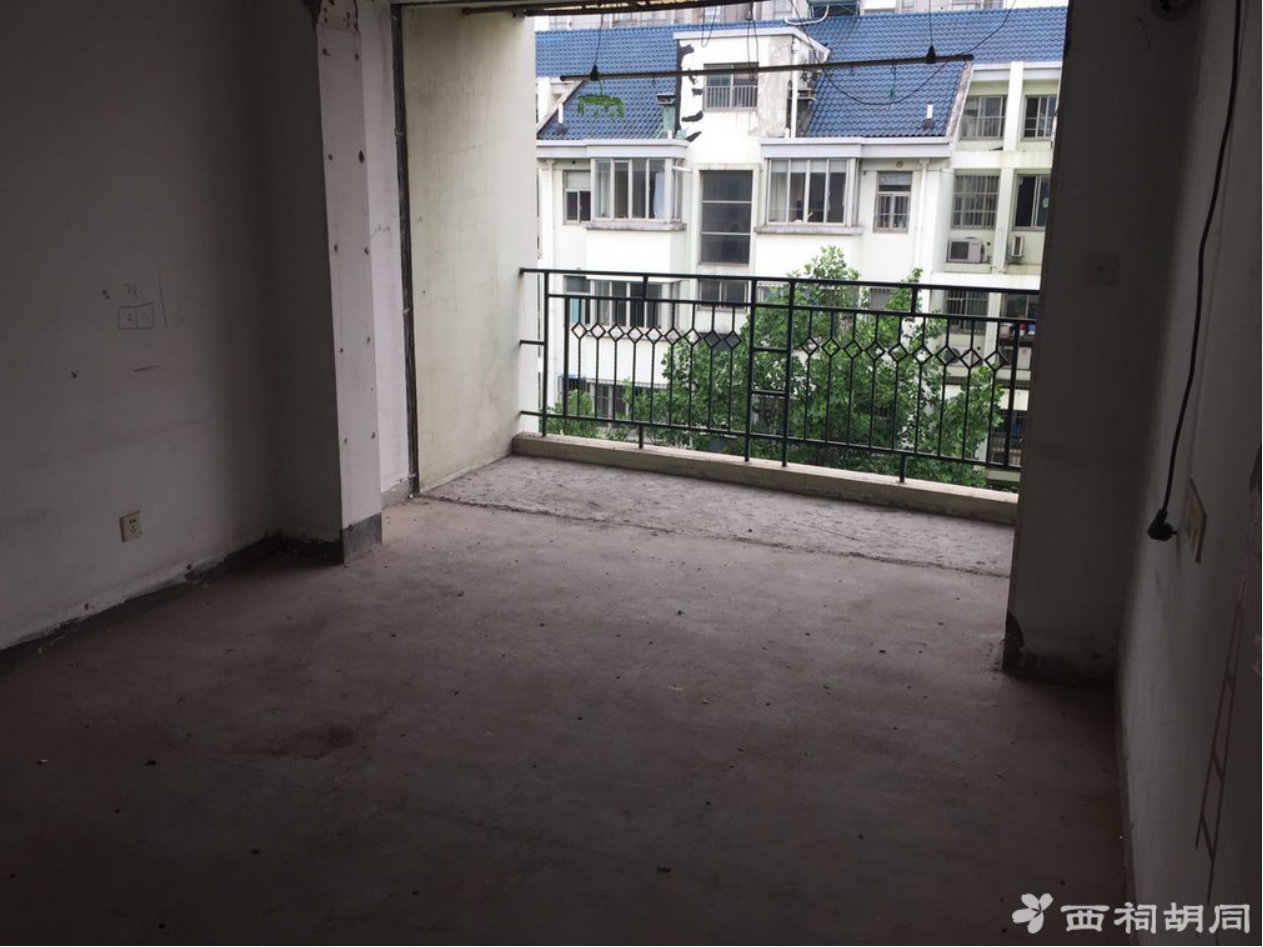

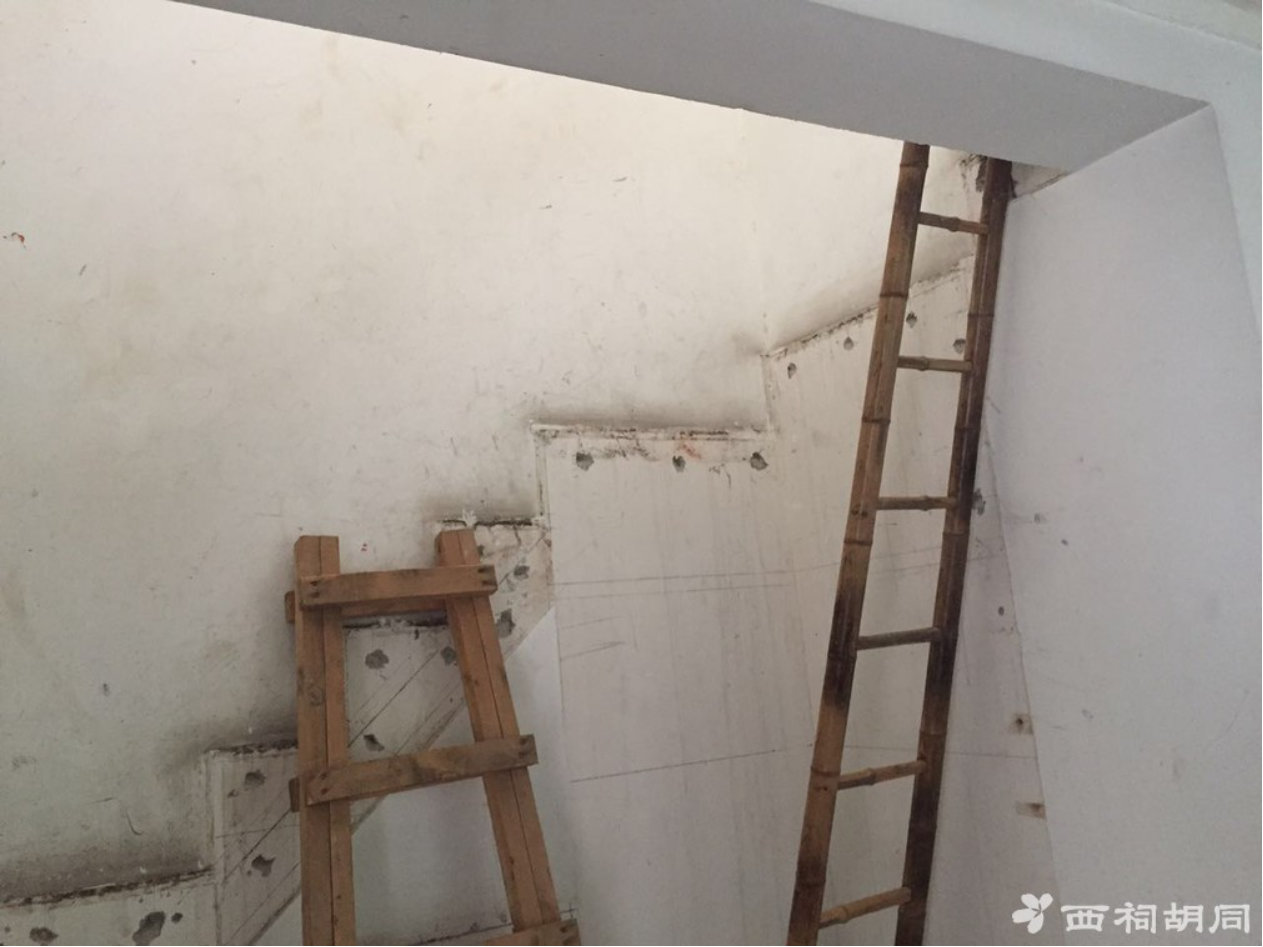

拆除开始了,师傅的效率真的是高。我感觉够拆差不多了。上几张图,不过周六过去没看到师傅。所以,没有师傅的靓照了。
拆除李师傅的团队非常给力,拆除的非常的干净,最后砸的一条小边也没多收我的钱。拆除6800,实际五天拆完,非常满意。

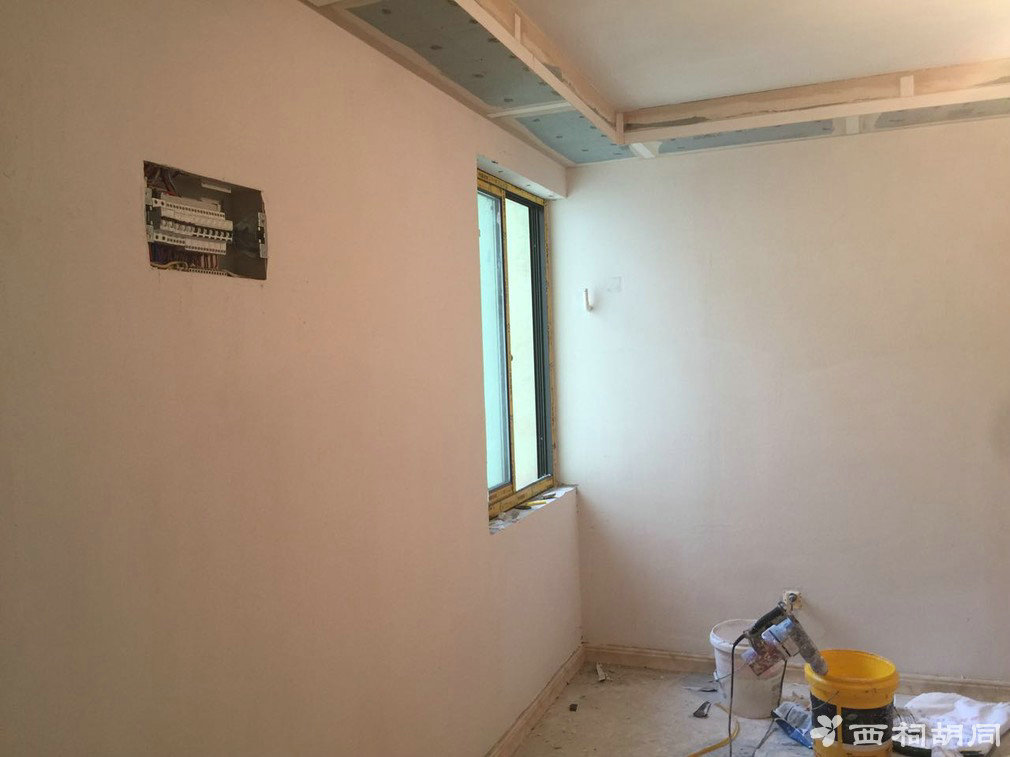

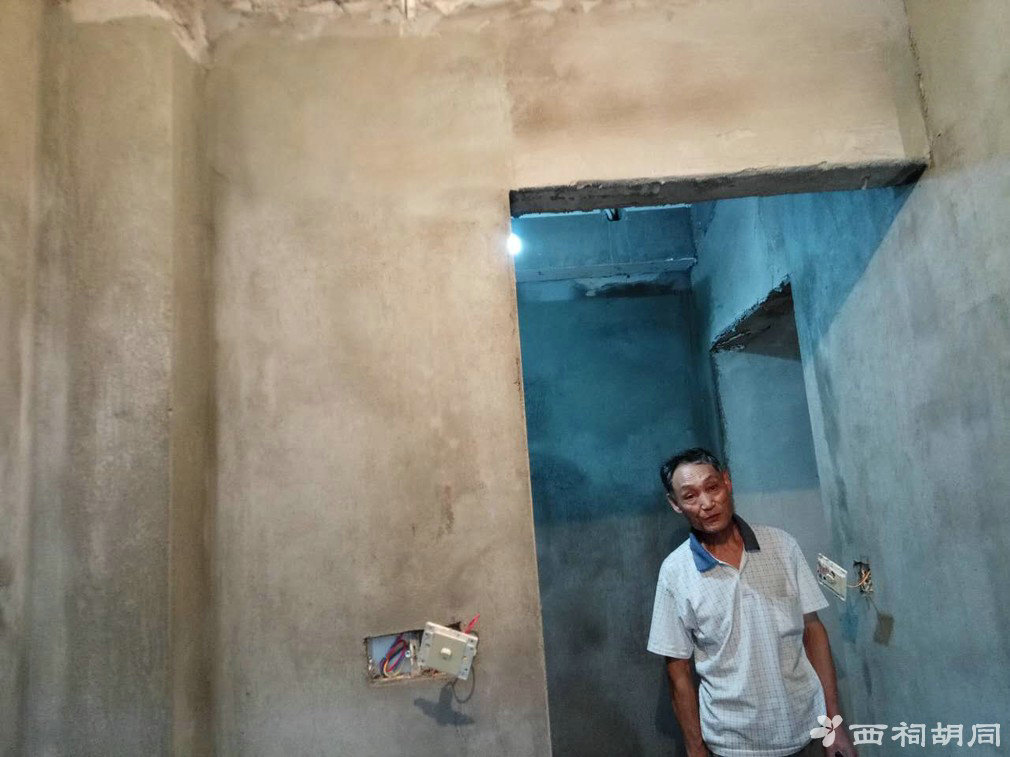

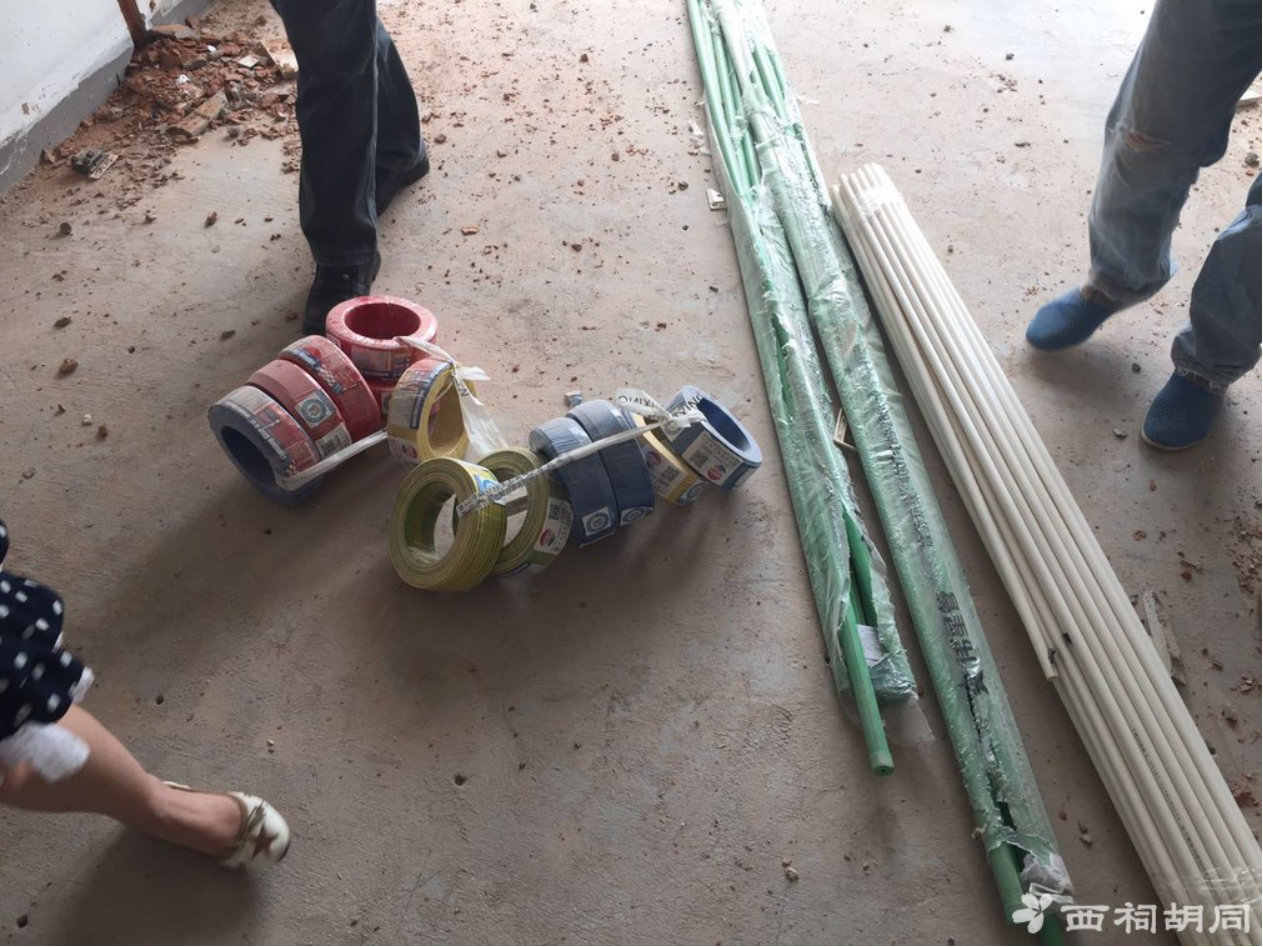

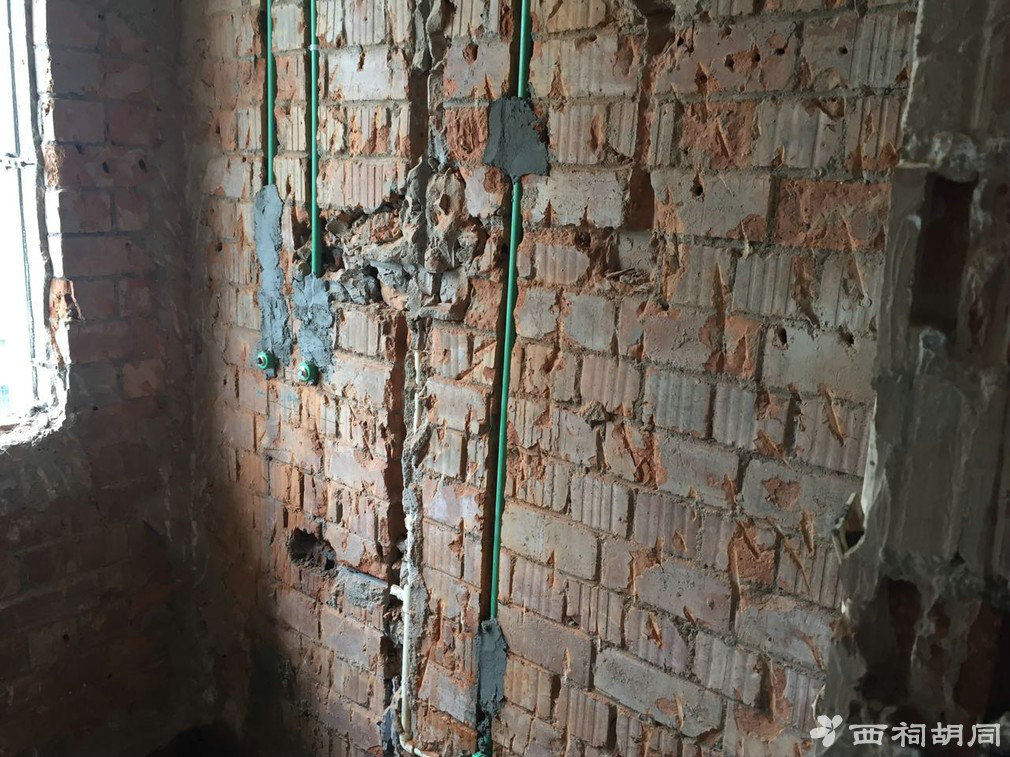

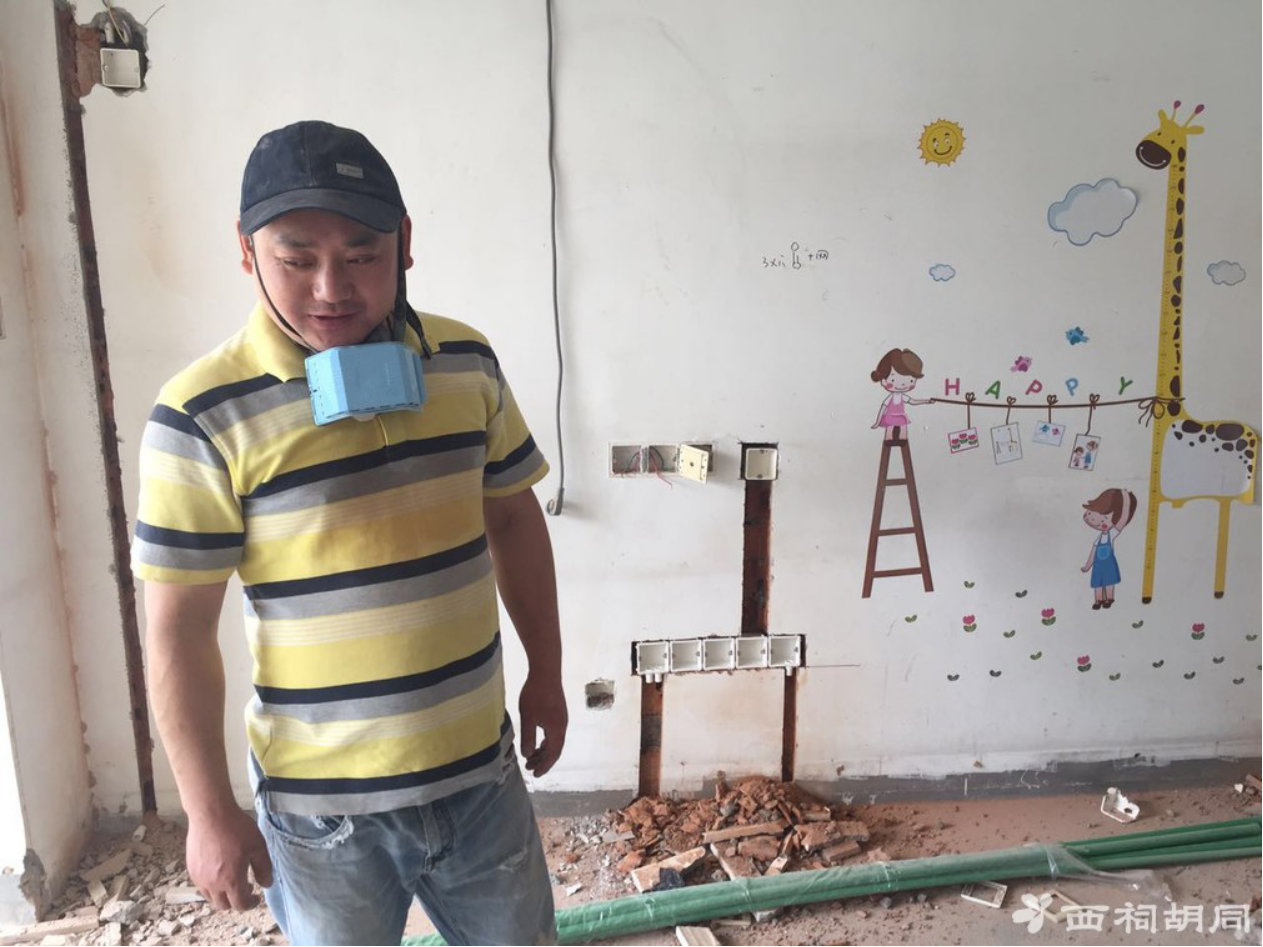

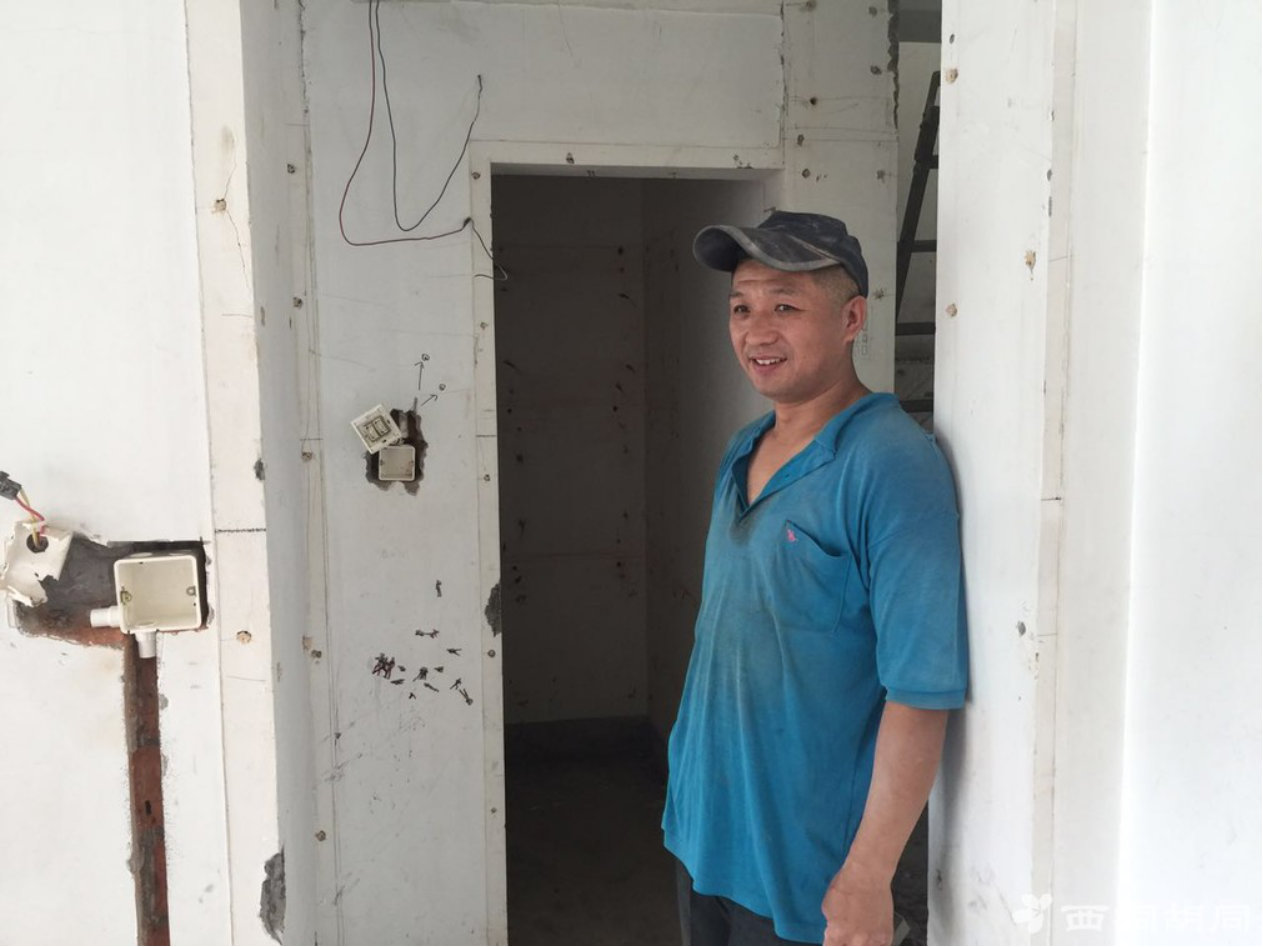

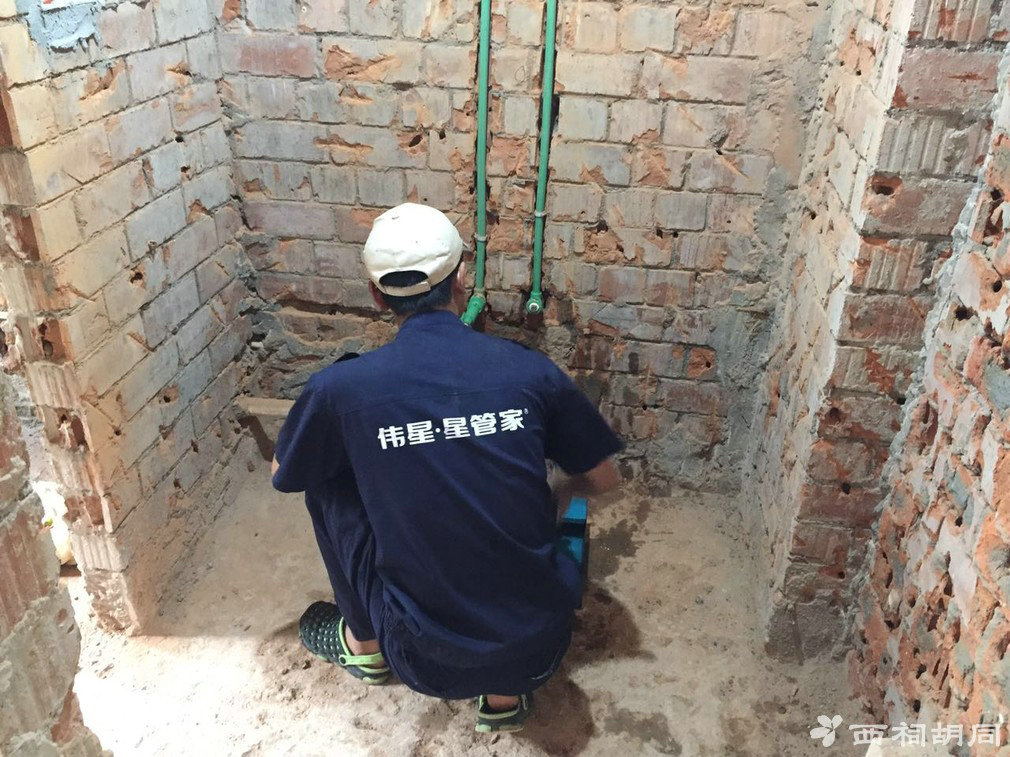

水电安排的是张宏师傅和管永生师傅。今天中午交了底。张师傅他们给了很多建议,还帮我规划了厨房电器的位置,特别是热水器的位置。电线和水管都升级了。用了阻燃电线和全屋的伟星六分管。
明天正式开工开槽,周末上图。期待漂亮的水电图。

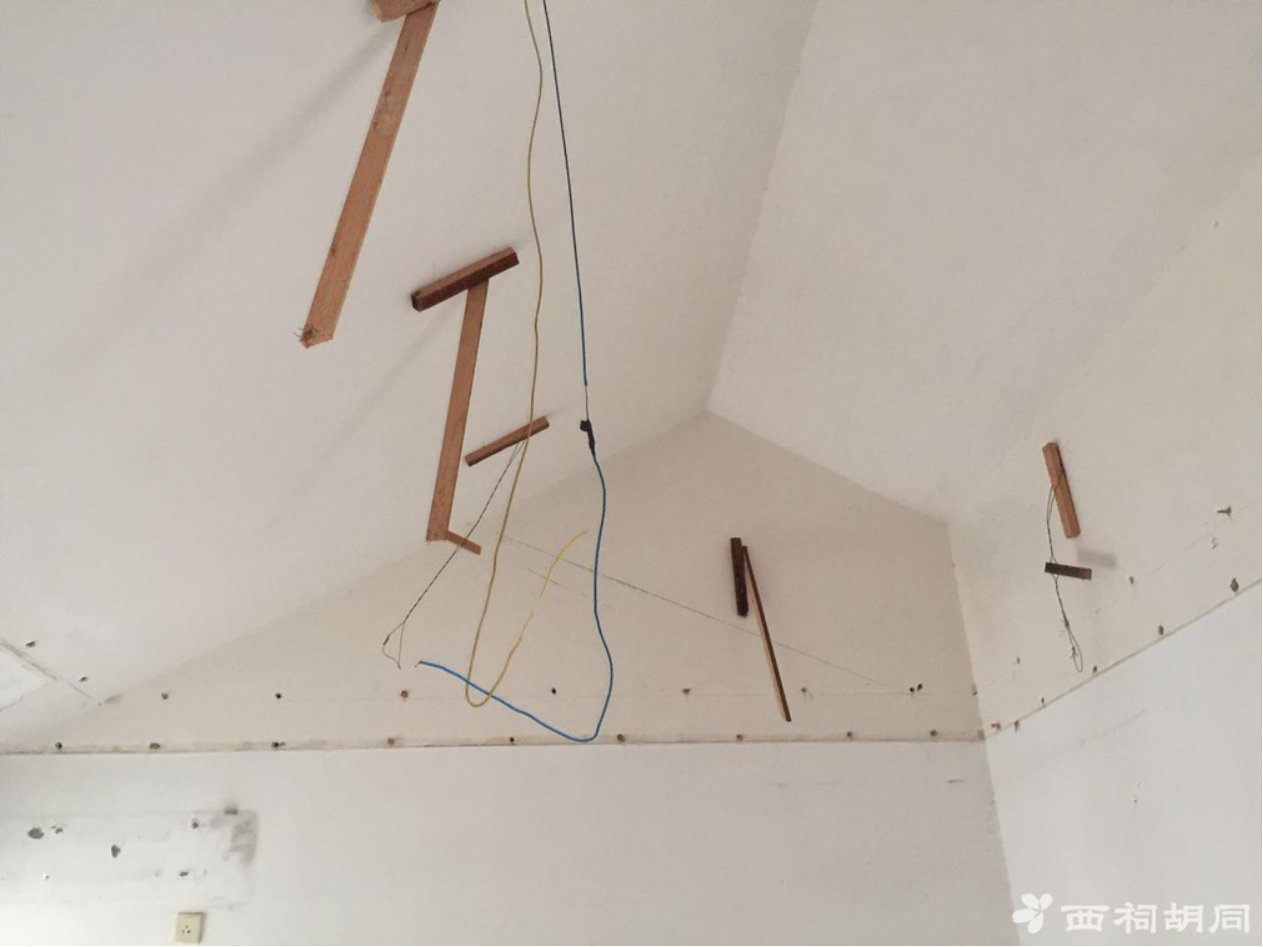

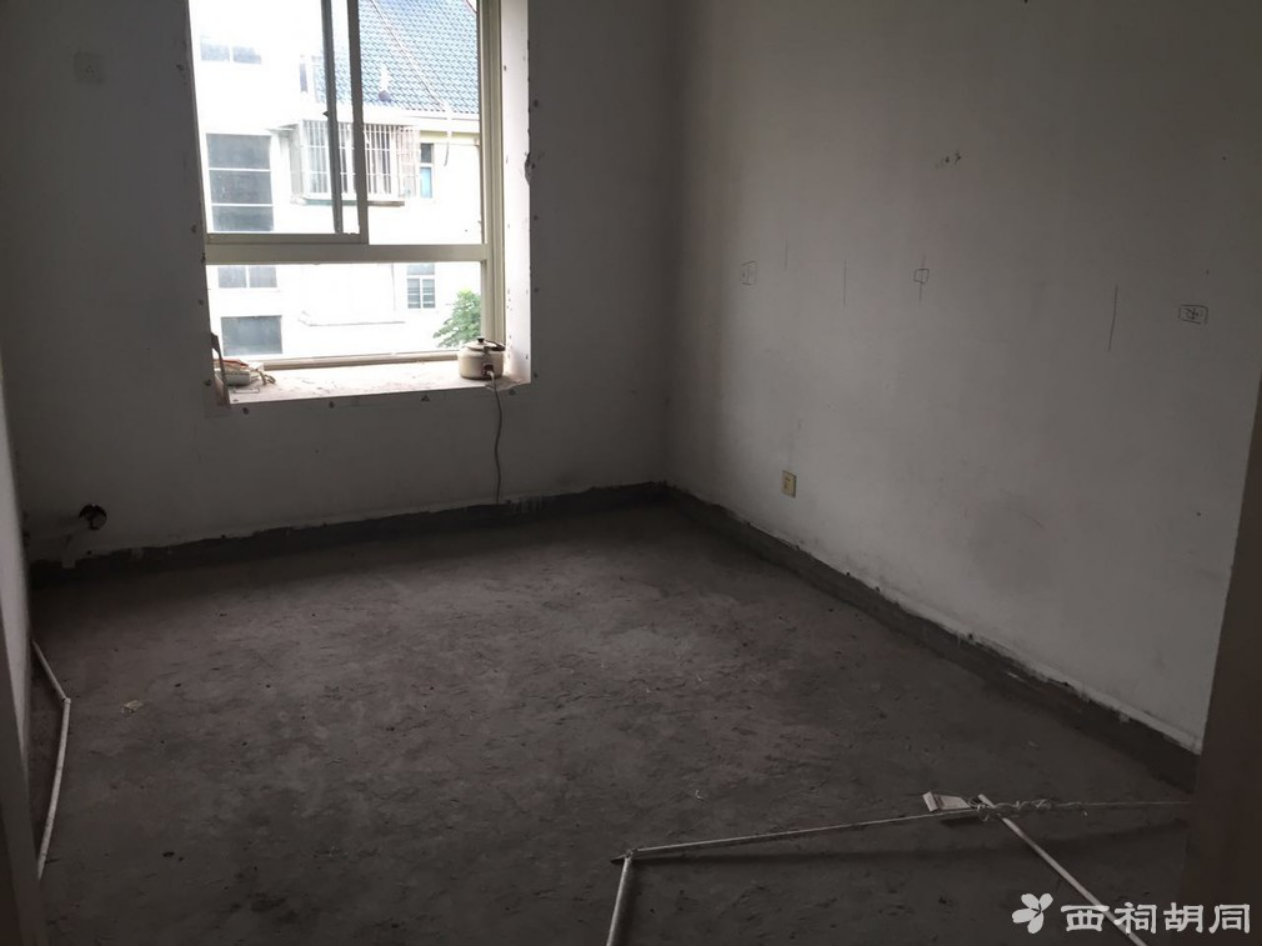

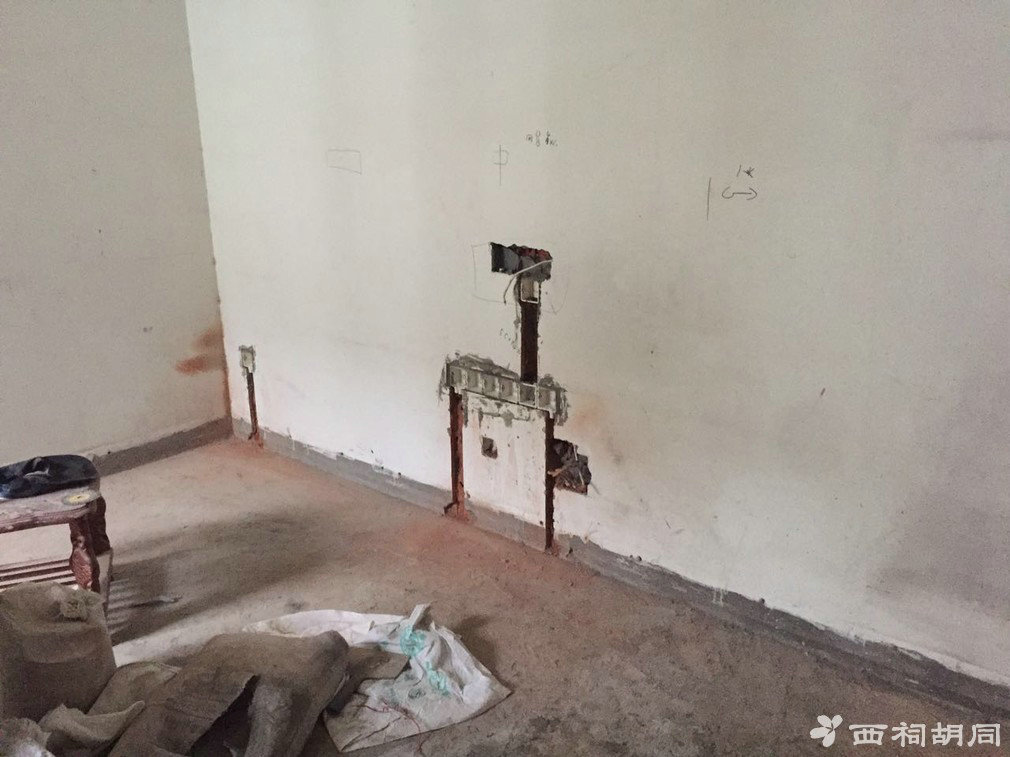

两位师傅干活飞快,2天就开完了2层楼的槽,还打了26个洞。装好了强电以及换了灯的线。

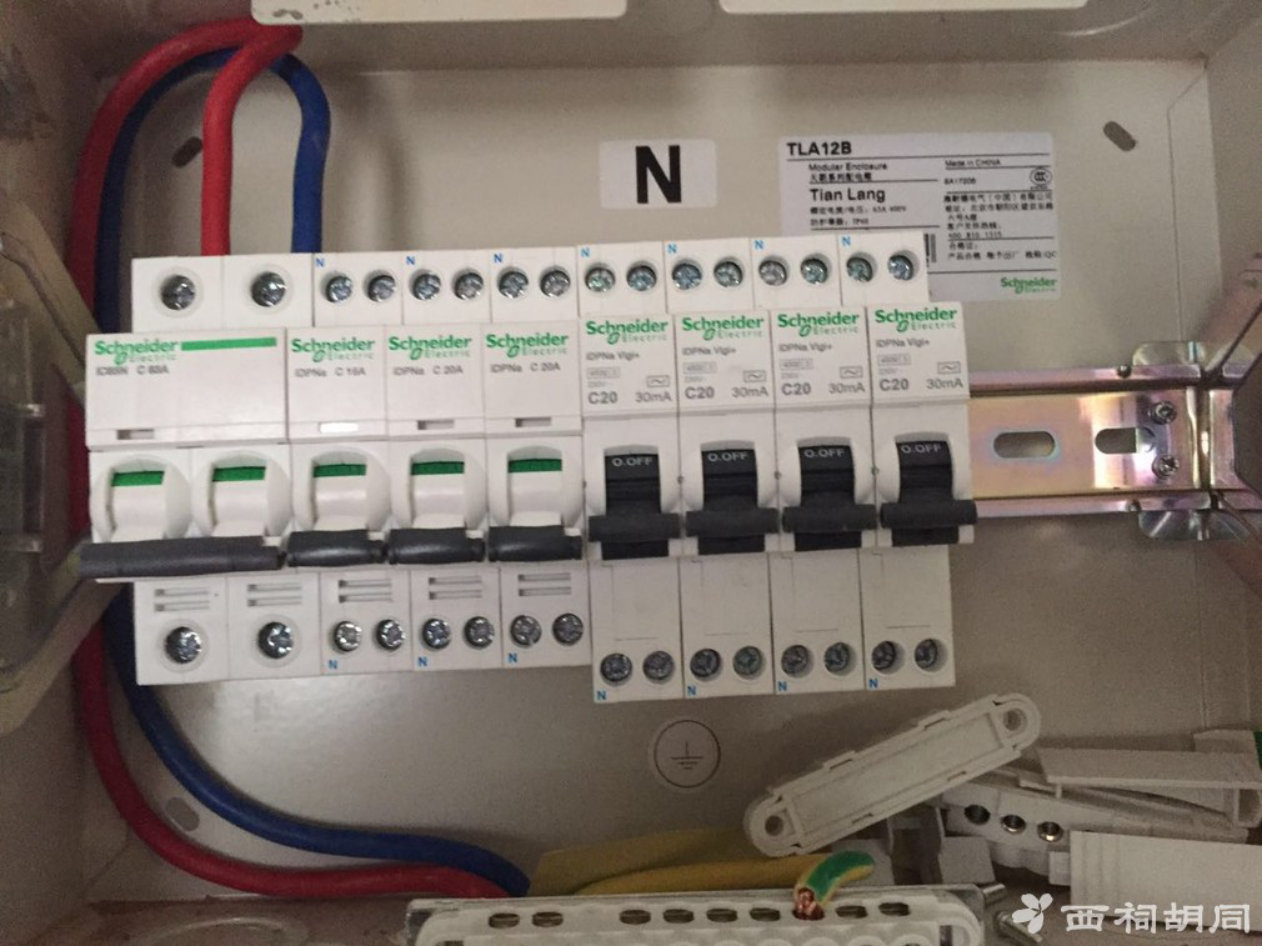

这边要吐槽下施耐德的空开,贼贵,这种长的1P的都是100块。不过这玩意是自带漏保的,感觉还是值得的。

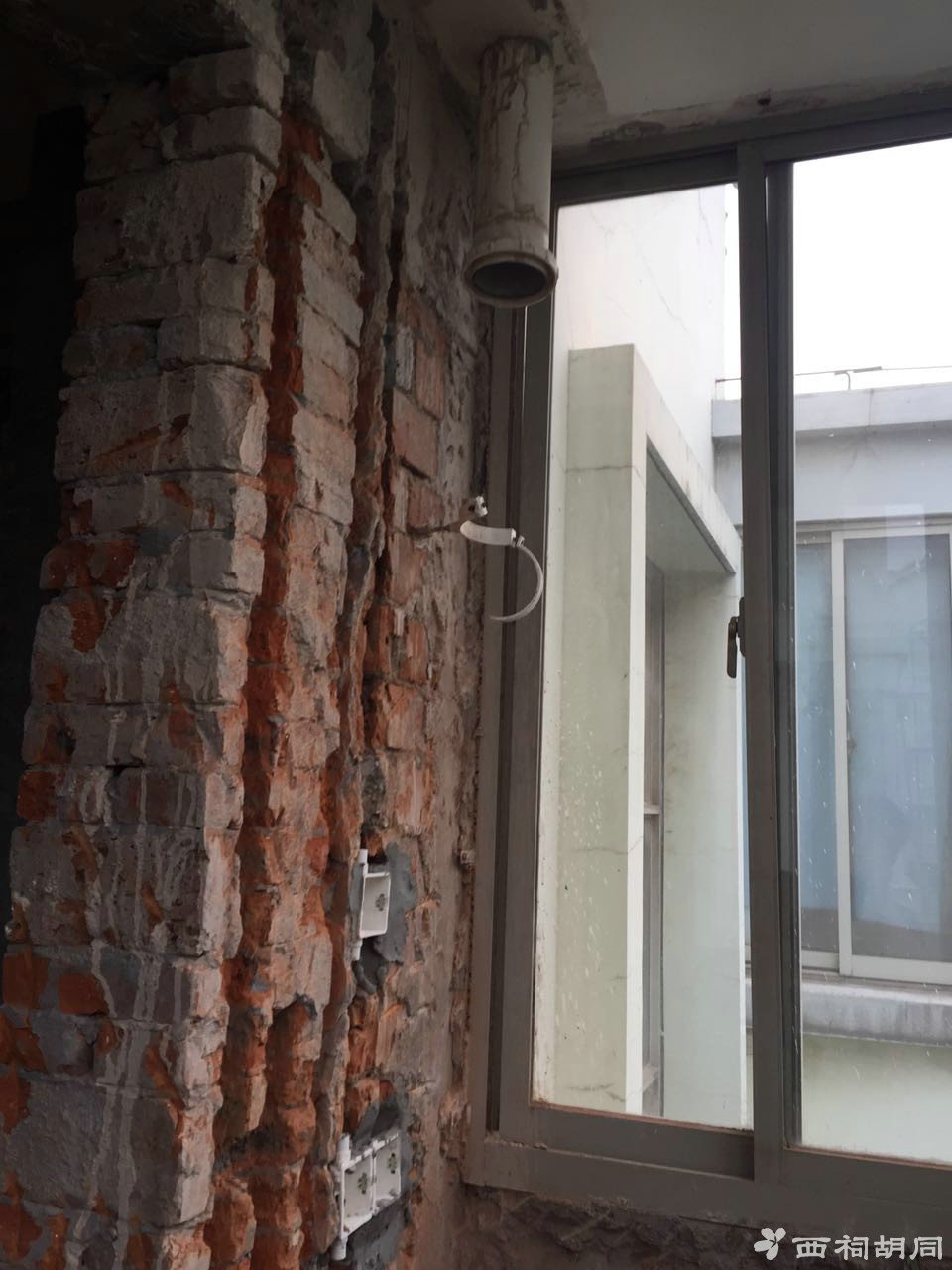

对了,厨房这边要非常感谢2位师傅给的建议,直接将这个管子改了外排,不用包柱子了,还留好了燃气热水器的空间,不用纠结热水器没地方放了。
先上部分照片吧,马上外地出差几天,师傅说周四能结束。等我出差回来发水电完工图。

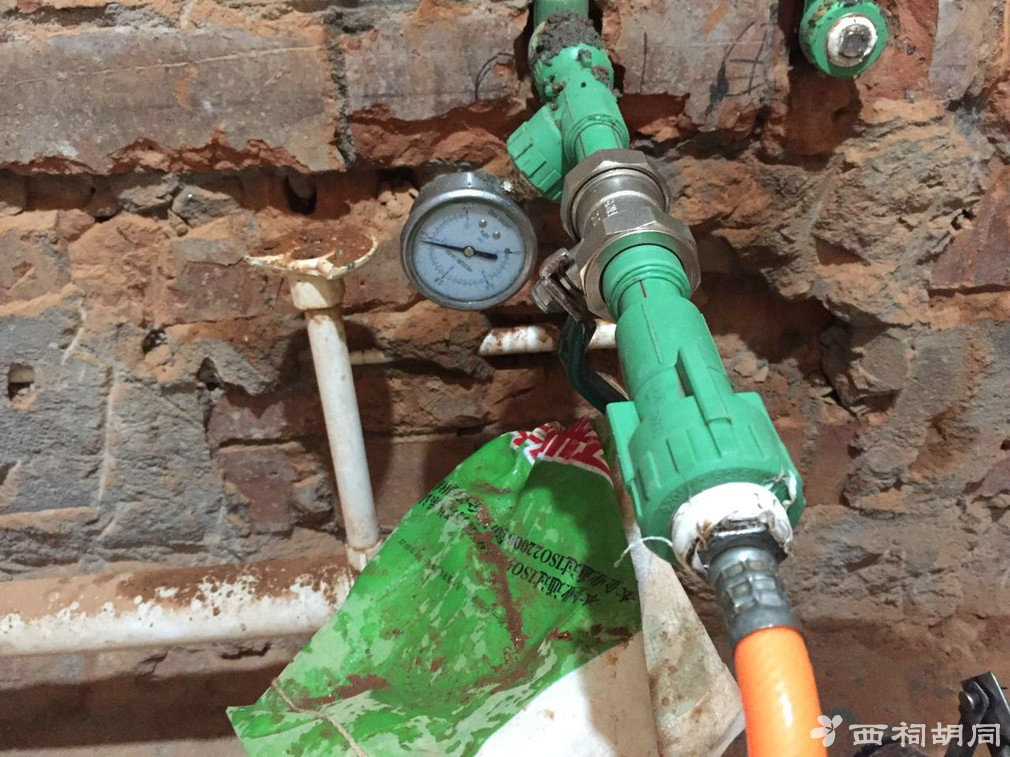

周六上午水电全部结束,伟星厂家也上门测压。一切OK。水电横平竖直,非常漂亮。张师傅、管师傅辛苦咯。

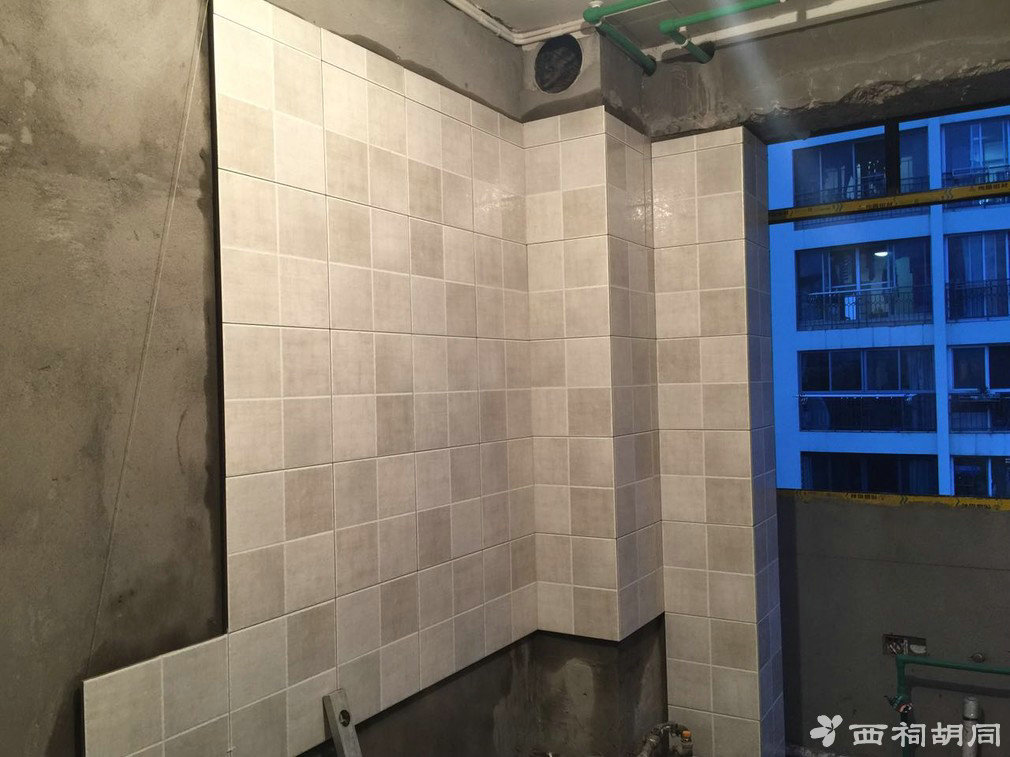

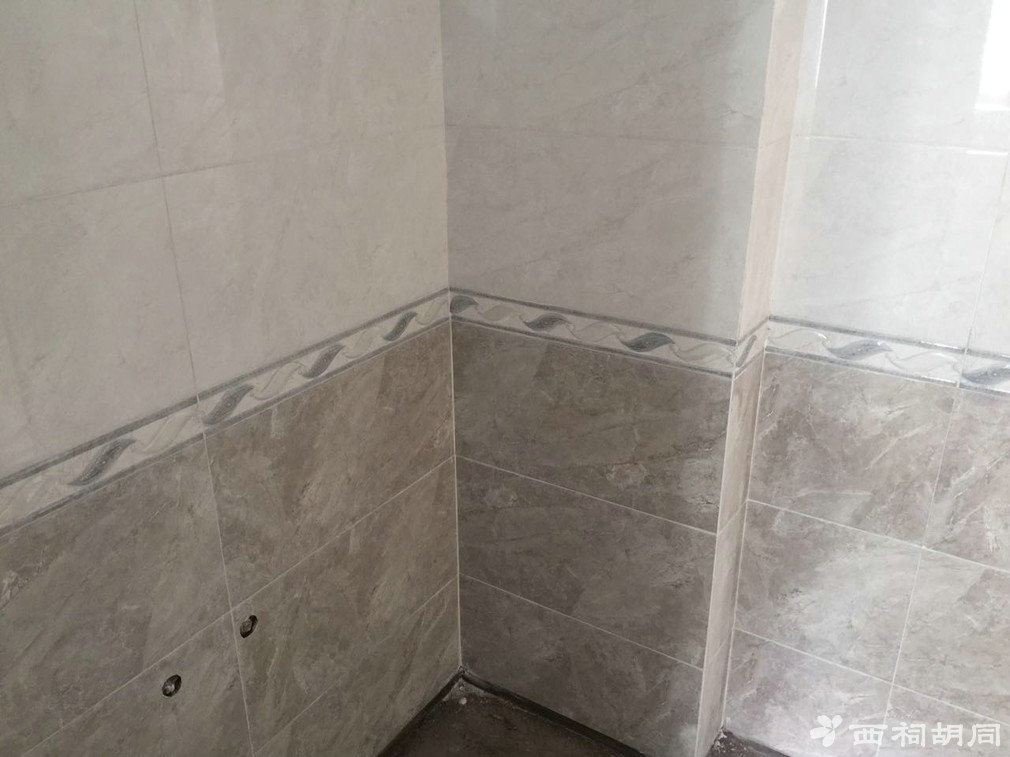

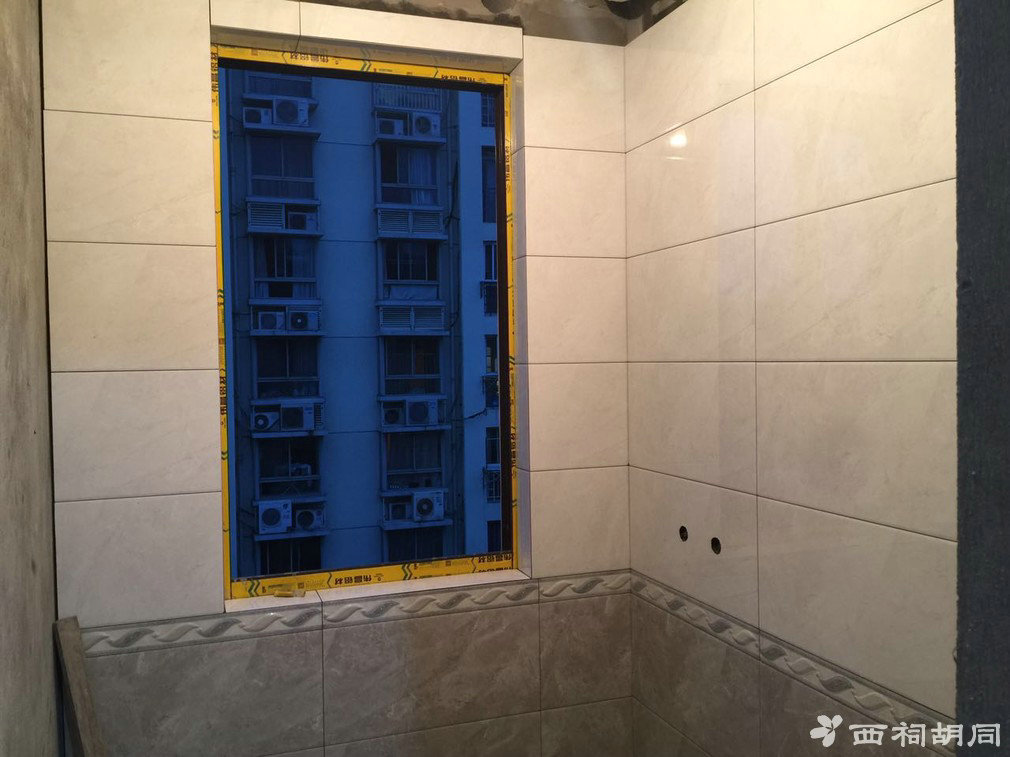

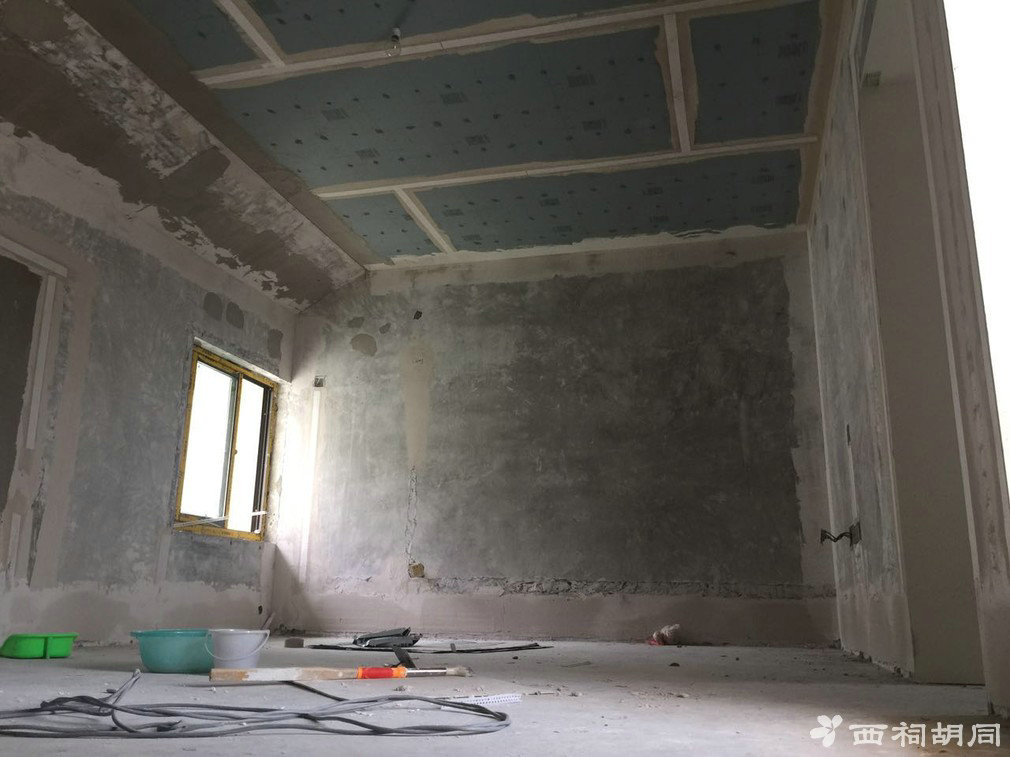

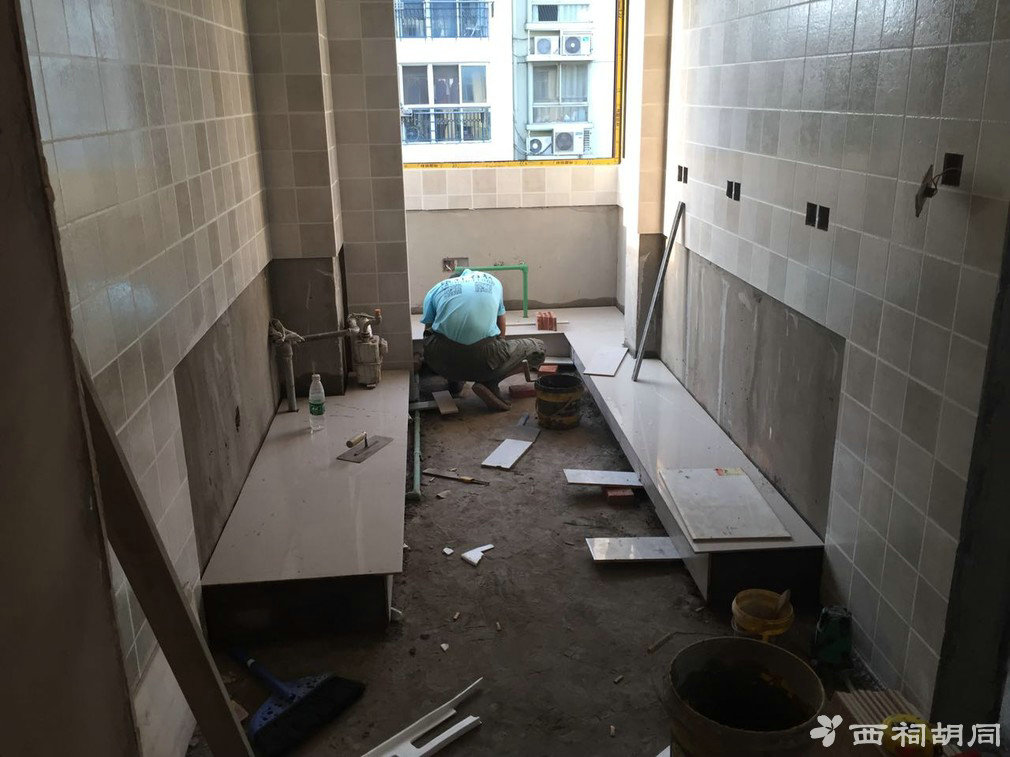

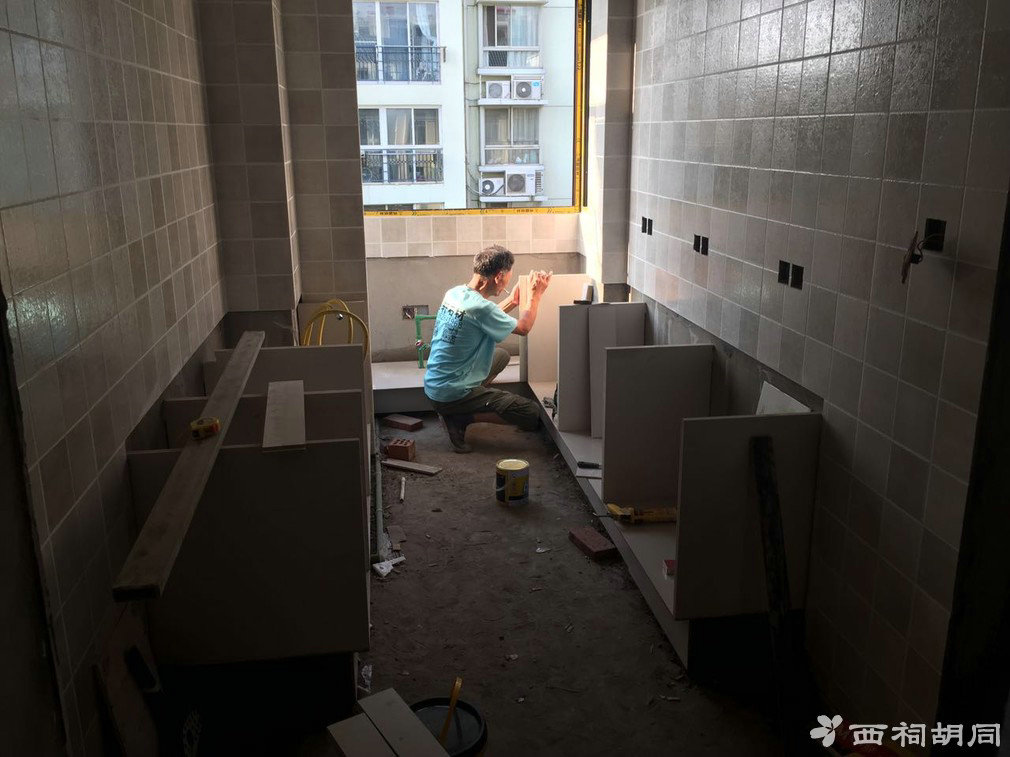

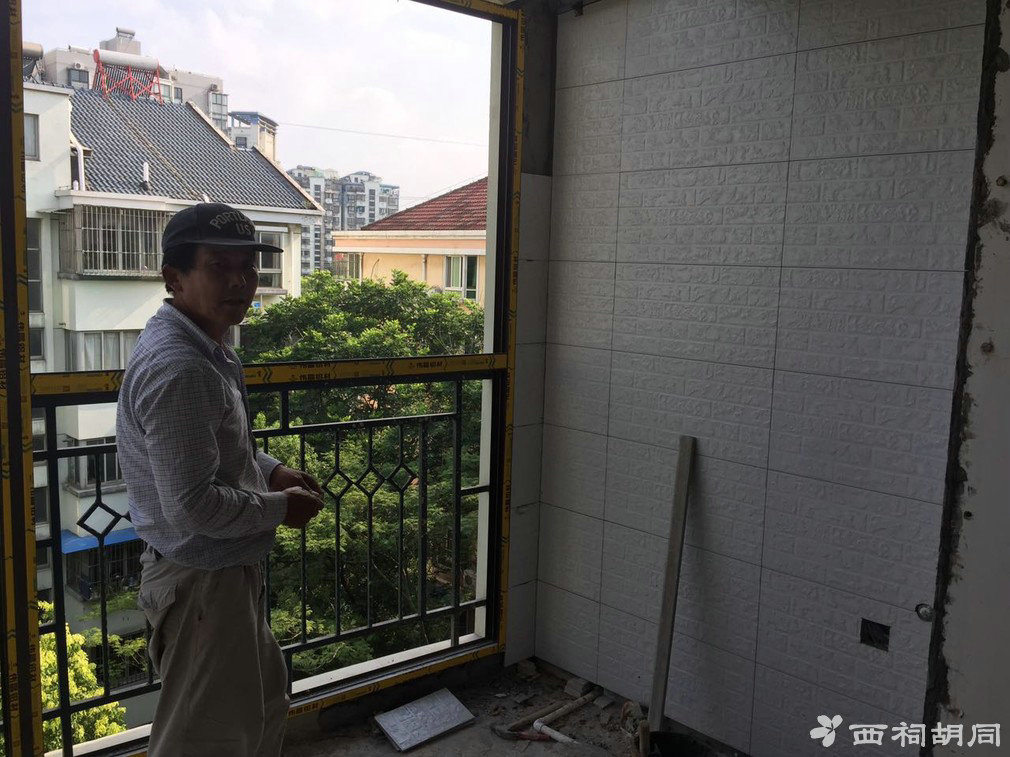

瓦工师傅已经干活了一个星期啦。说实话,两位师傅的手艺非常的好。墙粉的平平整整,瓷砖也贴的美美哒。特别是我们家阳台和露台的墙,如果不做处理很难贴瓷砖,两卫师傅帮我一点点的打磨,重新粉,真的是辛苦了。
这里不得不吐槽下老爹的拍照技术,有待提高啊。

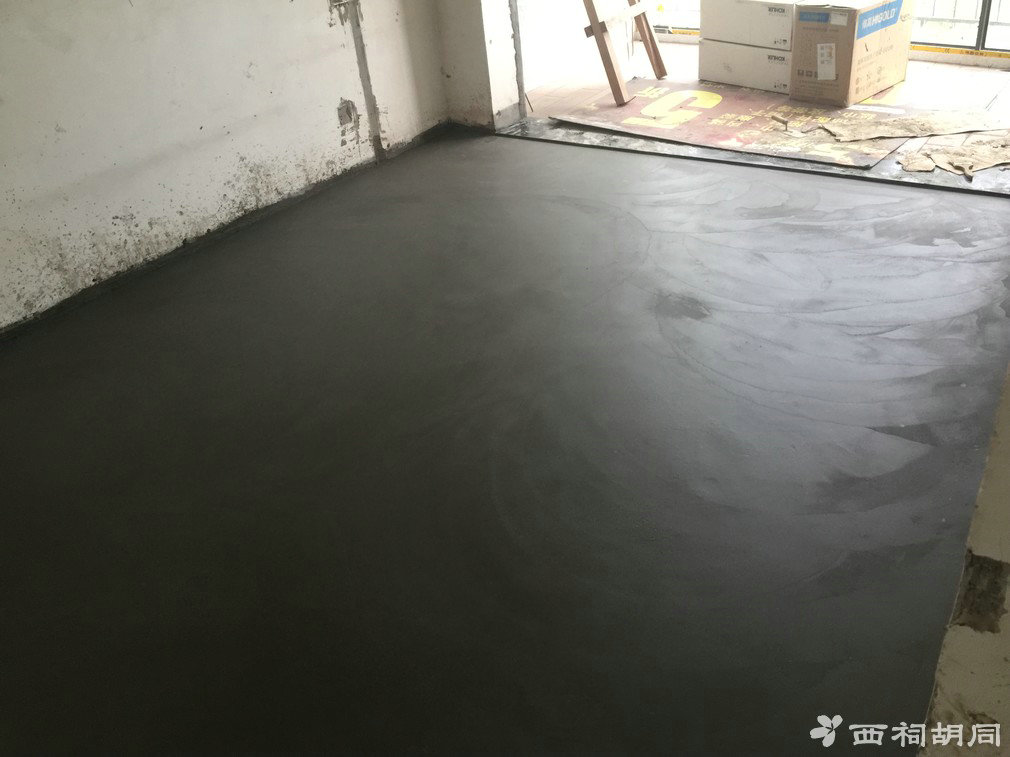

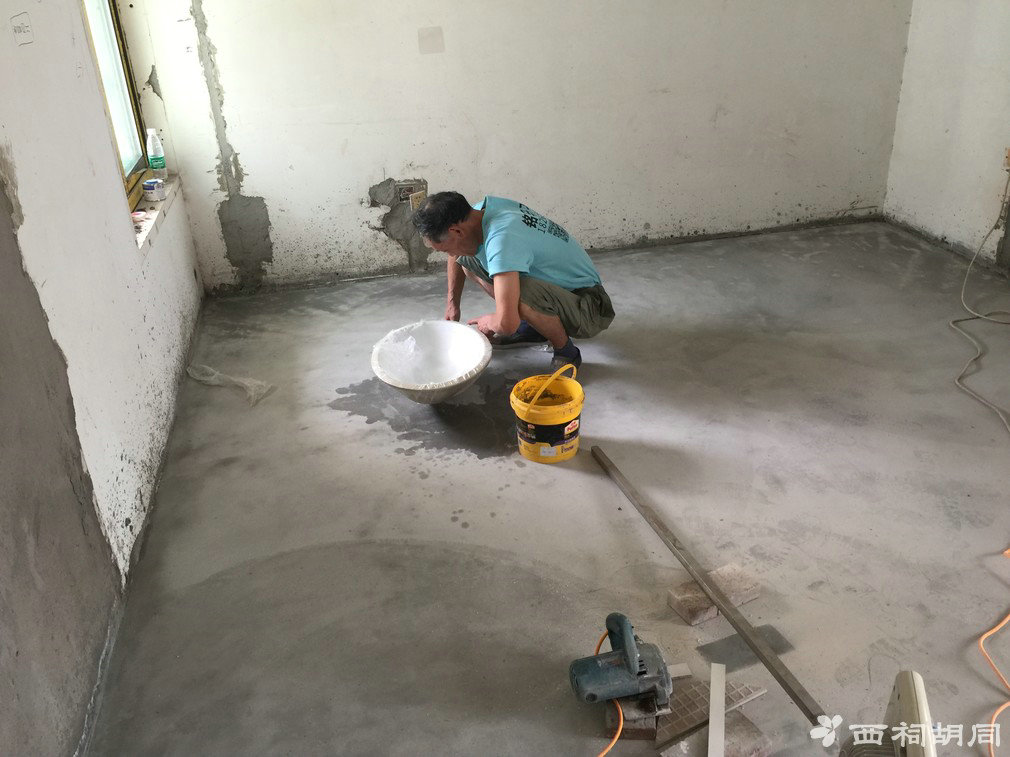

目前厨房和卫生间都贴了一半的样子吧,反正我觉得进度很快。老张师傅说这周就能做地面防水了。然后铺地砖,我现在特期待我家砖砌柜子。

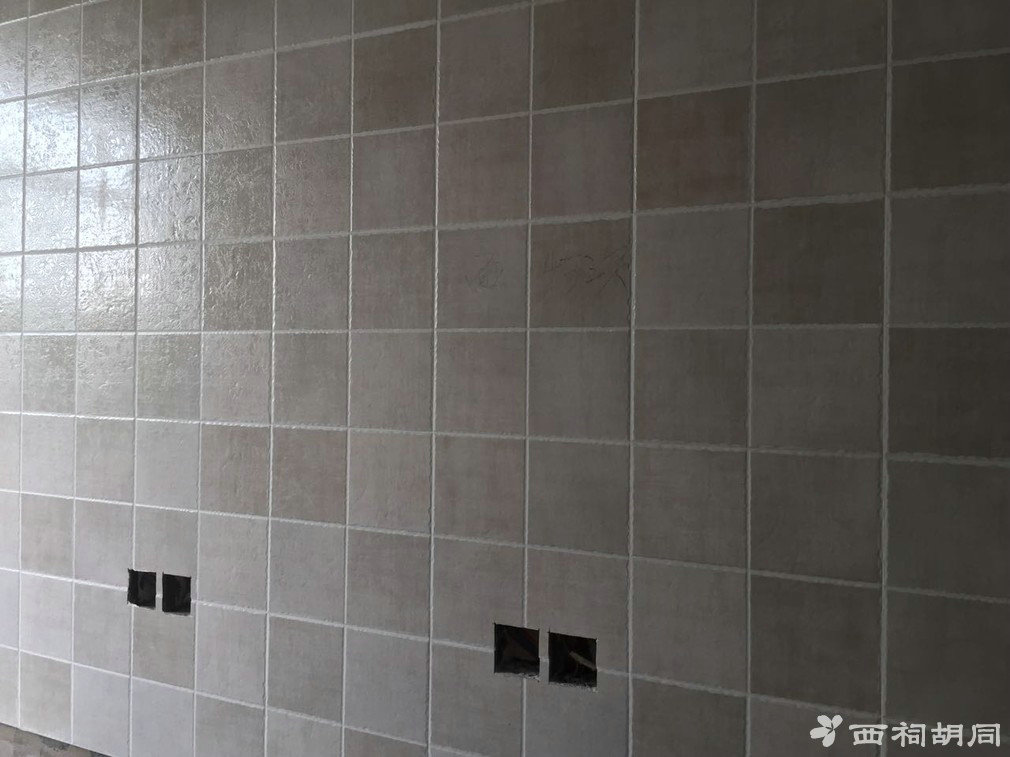

目前一楼的墙砖基本都搞定了,瓷砖贴的特别漂亮,本来打算斜贴的,不过为了减少裁砖,直接正贴了,不过效果还是不错。

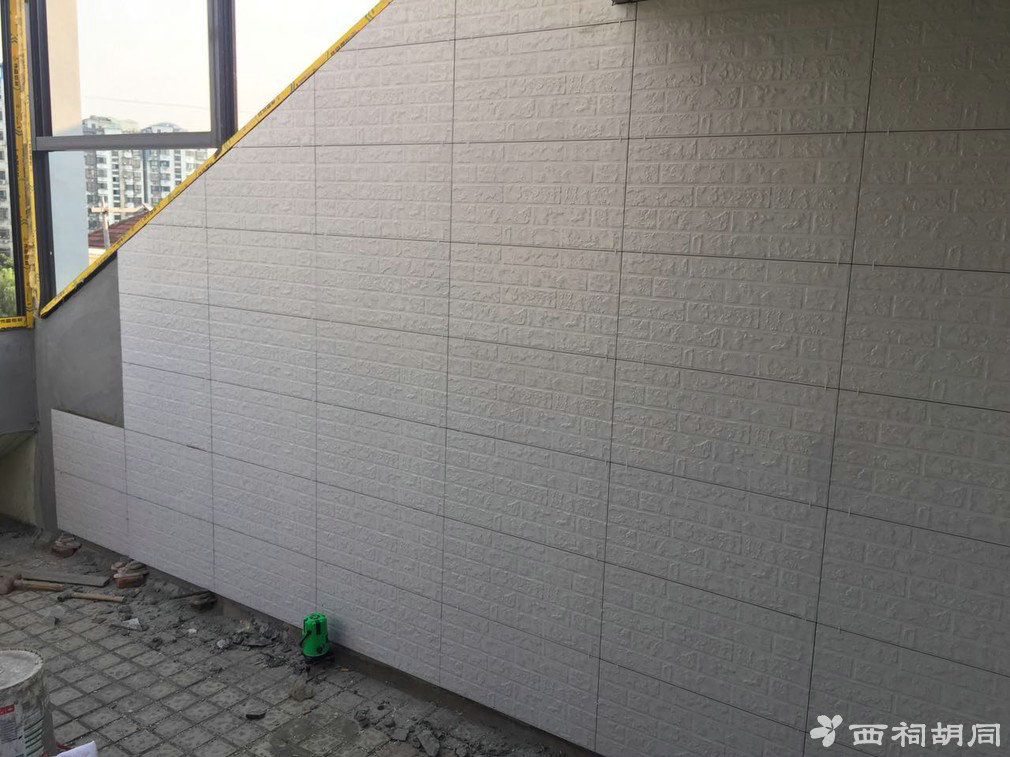

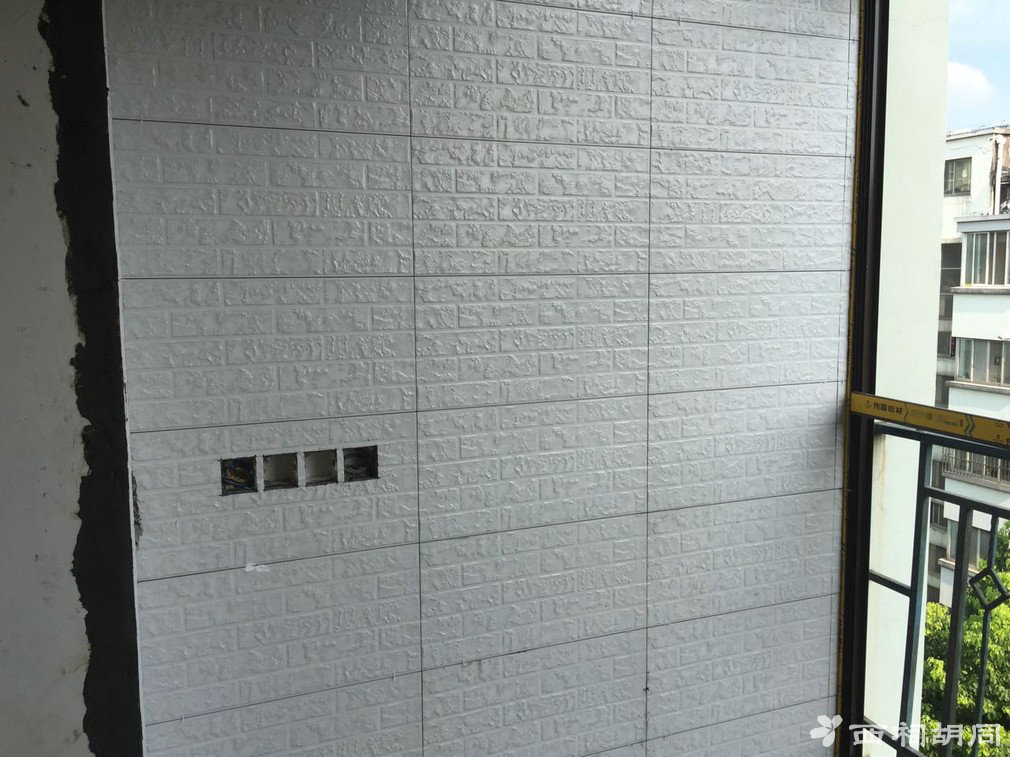

乐师傅一个人搞定了阳台砖,这砖上墙,感觉很有小调调,后期这边就是我的书房了。

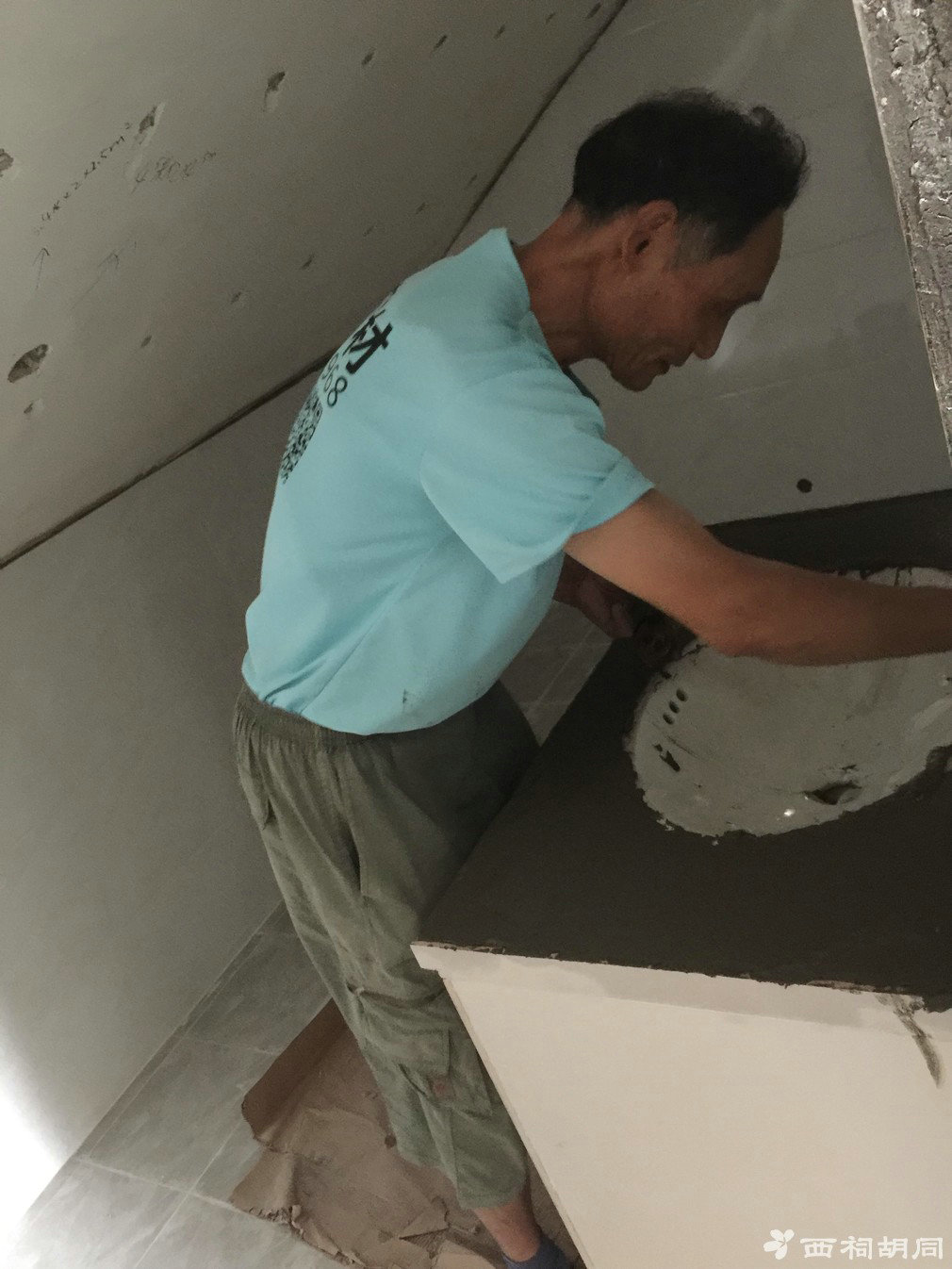

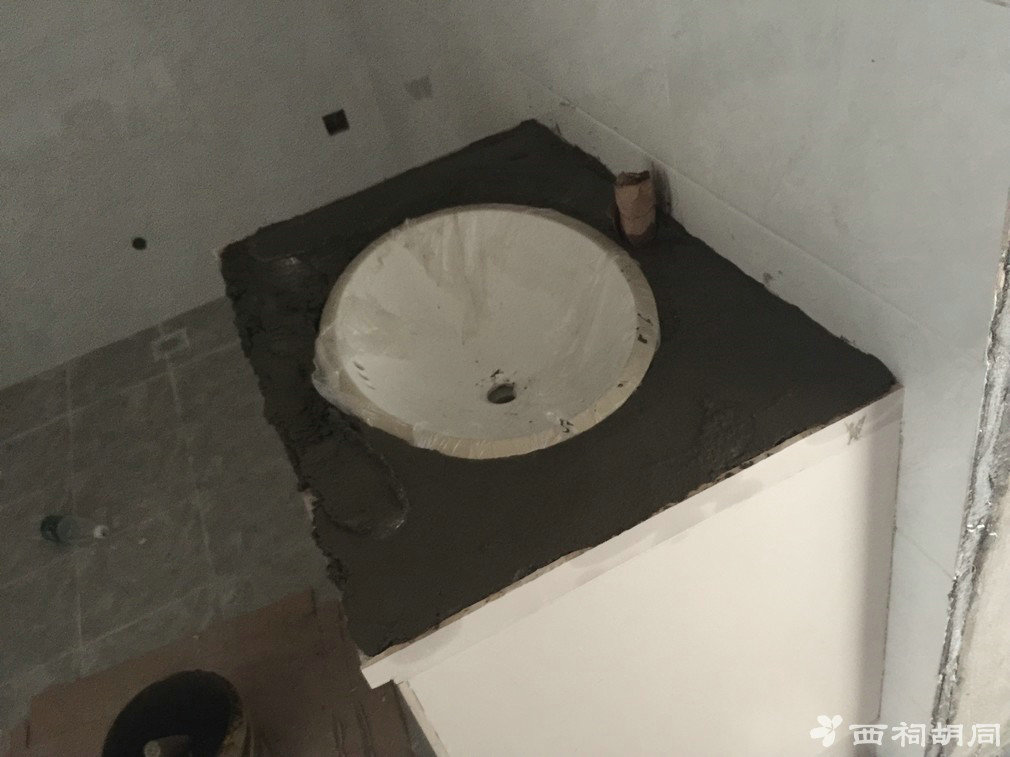

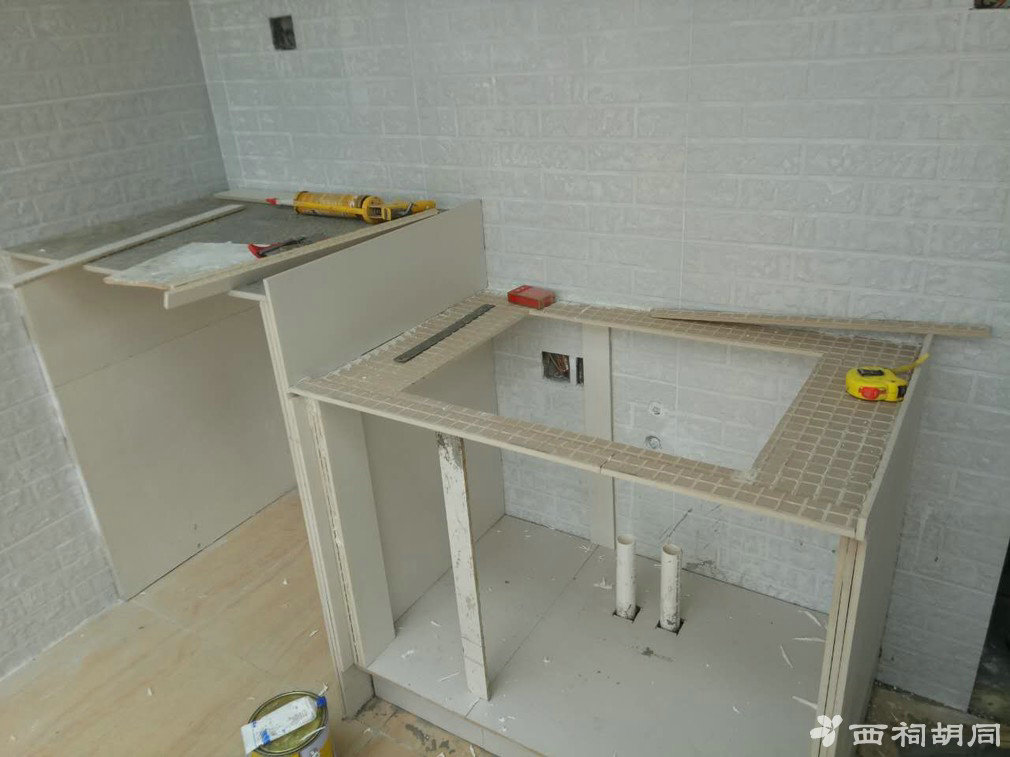

今天老张师傅准备起柜子了。我心情激动,周日把台盆水槽龙头拉篮全部给送过去。
老张师傅在算过门石,过门石选择的就是合作商家的,老张师傅背上这家。准备周日送。
这两天天气特别炎热,两位师傅辛苦了。

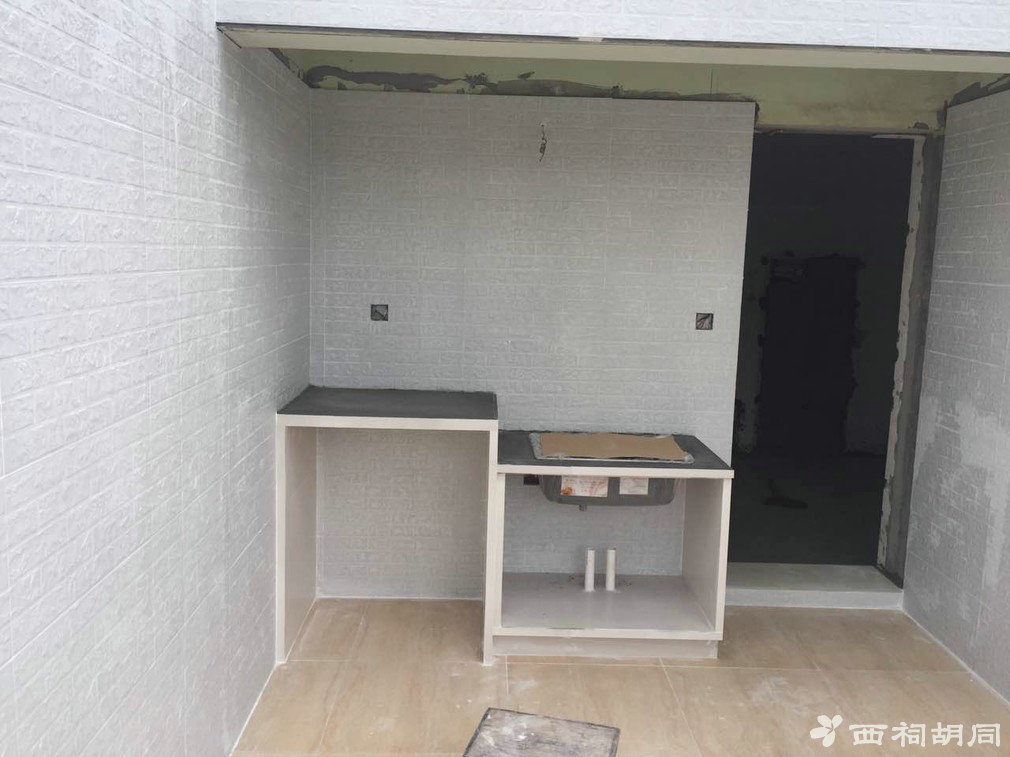

感觉现在已经是一天一个样子了。橱柜立柱今天起好了。早上去拿台盆的时候还只是做了个底。下午的时候橱柜的雏形就已经出来了。这边要提醒做砖砌柜子的大家,可以多留一些拆除的建筑垃圾,好填在橱柜的底部,节省水泥黄沙。我们家基本没怎么留。要多不少水泥黄沙了。
老张师傅在砌柜子。
天气炎热,师傅要多注意身体,多休息。

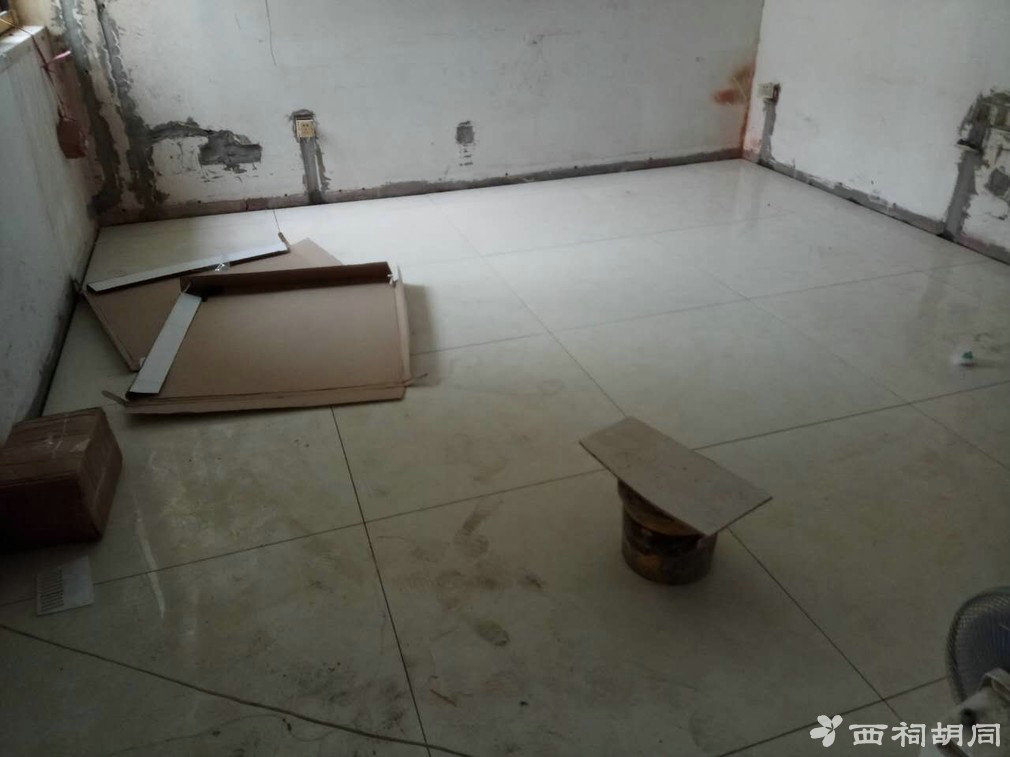

一个星期没有更新啦。主要是前几天在找平,所以就没单独发照片了。

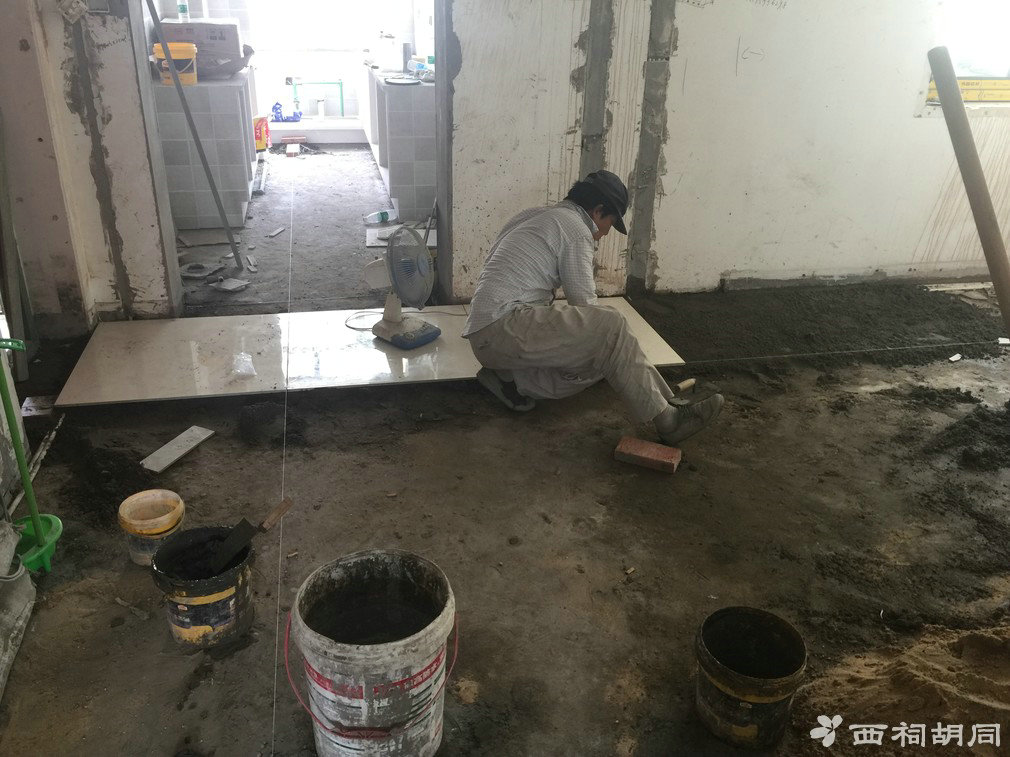

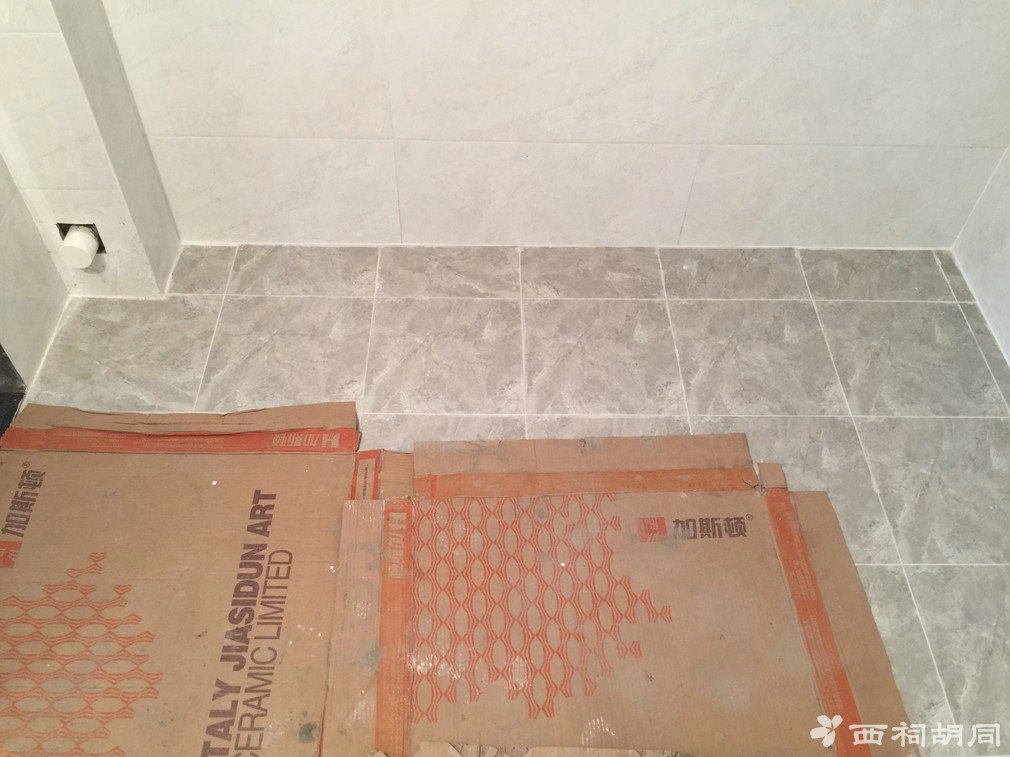

今天开始贴地砖啦,卫生间全部搞定了。目前就剩下客厅和厨房的地砖,楼下小房间的找平,露台的洗衣机柜子,以及踢脚线加修修补补的工作啦,预计下周就能完成了。。
不多说,直接上图。

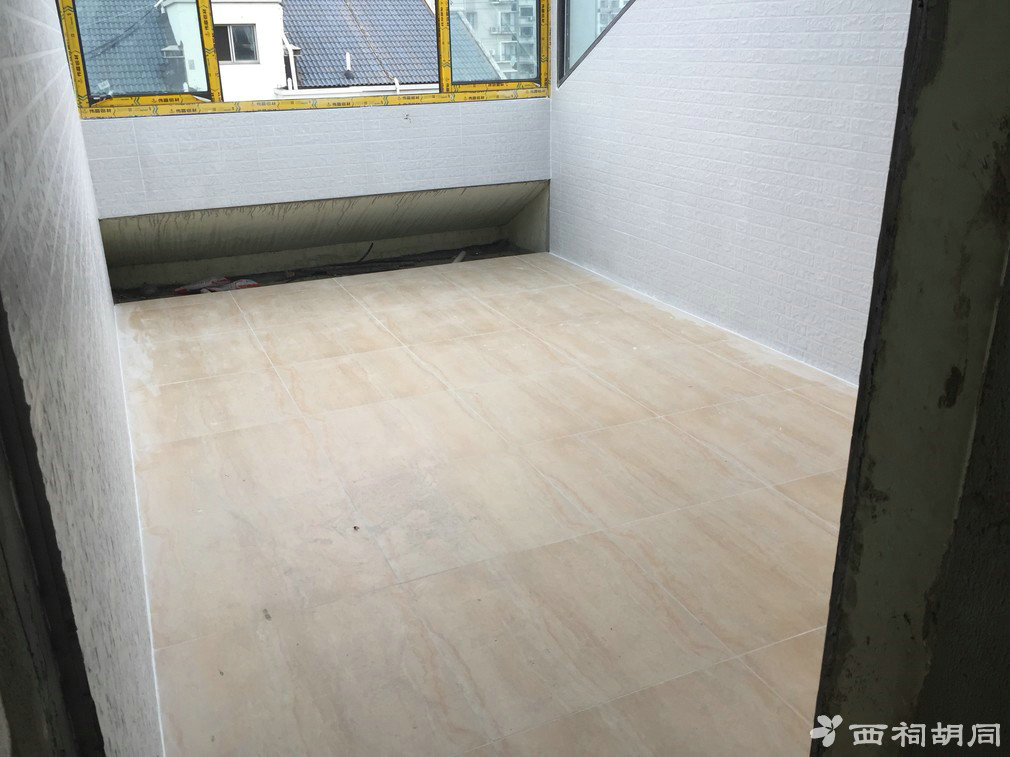

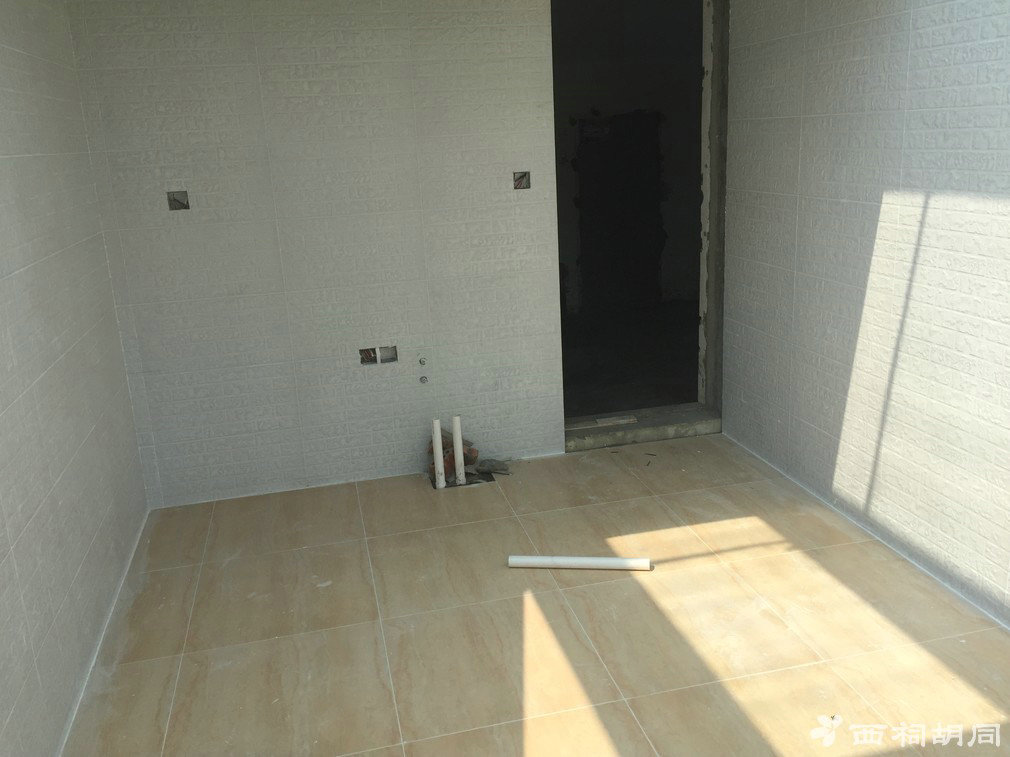

楼上卫生间的灰色地砖。

露台勾缝后美美哒。这边也没有加斜坡处封闭,瓦工师傅细心的带我做了个斜坡,一是方便下水检修,二是以后露台脏了可以直接用水冲洗。后期准备让木工师傅做个大花架或者门遮挡,毫无影响。
这里不得不提一下这边的管子,本来用的电工张师傅用的是50的下水管,因为不想破坏露台原有的防水层,所以没有开槽,直接铺在露台上,瓦工张师傅觉得这样找平太高,没有太多必要,因为找平多1cm,就要多很多的水泥黄沙(这里最高处加上瓷砖的水泥黄沙,估计有13cm-15cm的样子,目测,没量),本来想麻烦电工张师傅返工下的,不过瓦工张师傅说这个不太复杂,而且比较着急,因为不弄就无法找平做露台,所以让我们自己买材料,他帮我们接,后来就直接带老爹冲向百安居,买了2根40的下水管,带这种三通加弯头,一共100块不到,搞定。(吐槽下,百安居方便是方便,但是不是特价的产品比石林和美凯龙的店铺要稍微贵个几块到十几块不等,如果不是急着要,淘宝在公元或中财的旗舰店买更加便宜哟,各位自己对比了,不过百安居退货很方便,没用完的管子和买错的弯头直接退掉了。)
成品很漂亮,因为水泥还要干一会,让台下盆的面成形,才能拿盆下来,后面就没等了。
后来张师傅告诉我填缝剂不够用了,我同事给了我7箱填缝剂,竟然差不多用完了。没让人家再送了,就直接淘宝买了2桶2KG的填缝剂,今天下单,明天到,还是不错的。
瓦工开始收尾工作了,露台的洗衣机柜今天浇筑个台面也要完成了。实在不知道用什么样的盆来做洗衣盆,最后买了个不锈钢单槽,希望搭配一样美丽。

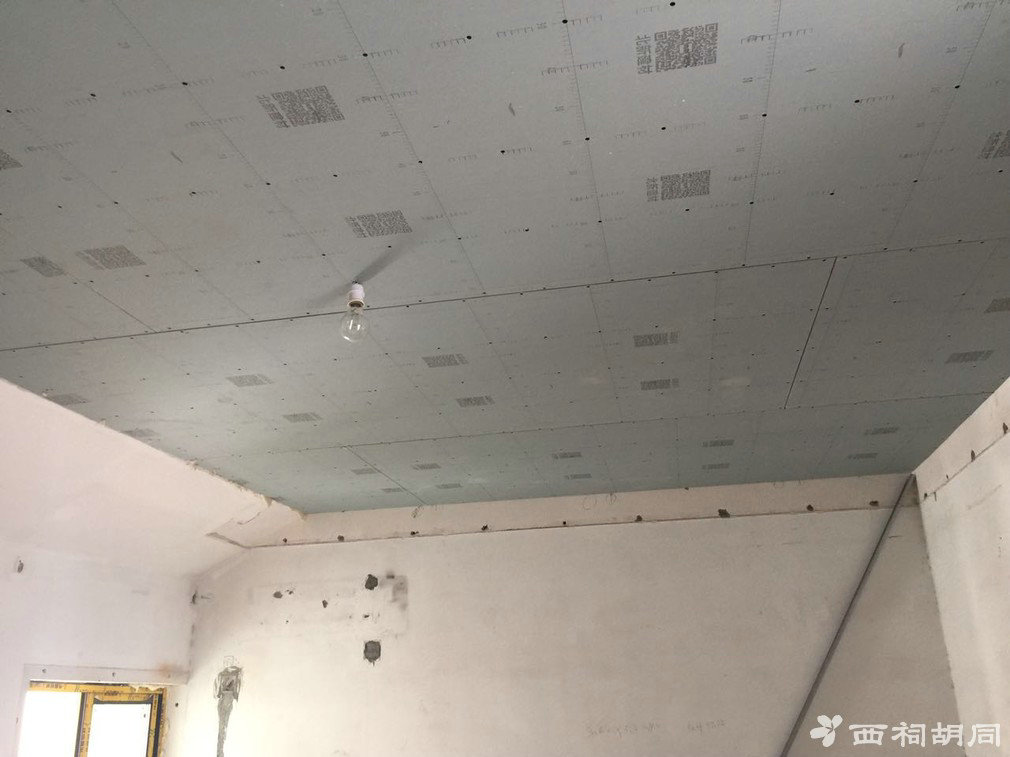

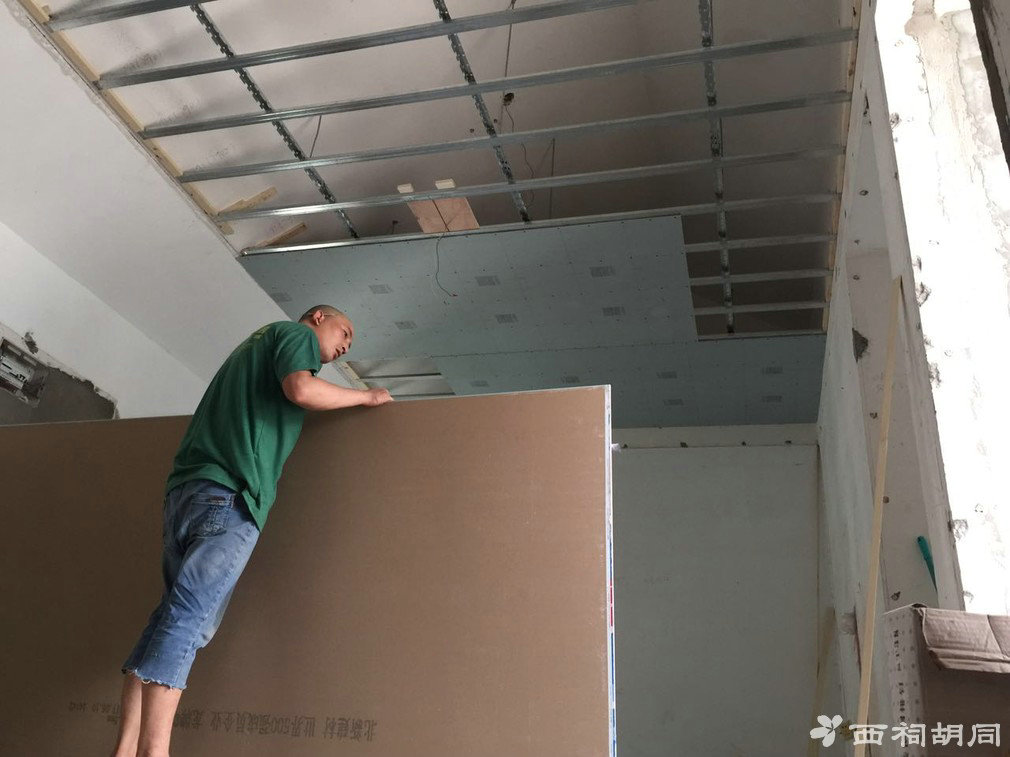

8月5日,王年强师傅就来交底啦。无缝对接,非常开心。而且早上交底,下午就将板材送了过来,可惜突然就下雨了,板材淋了些雨,应该没有关系。

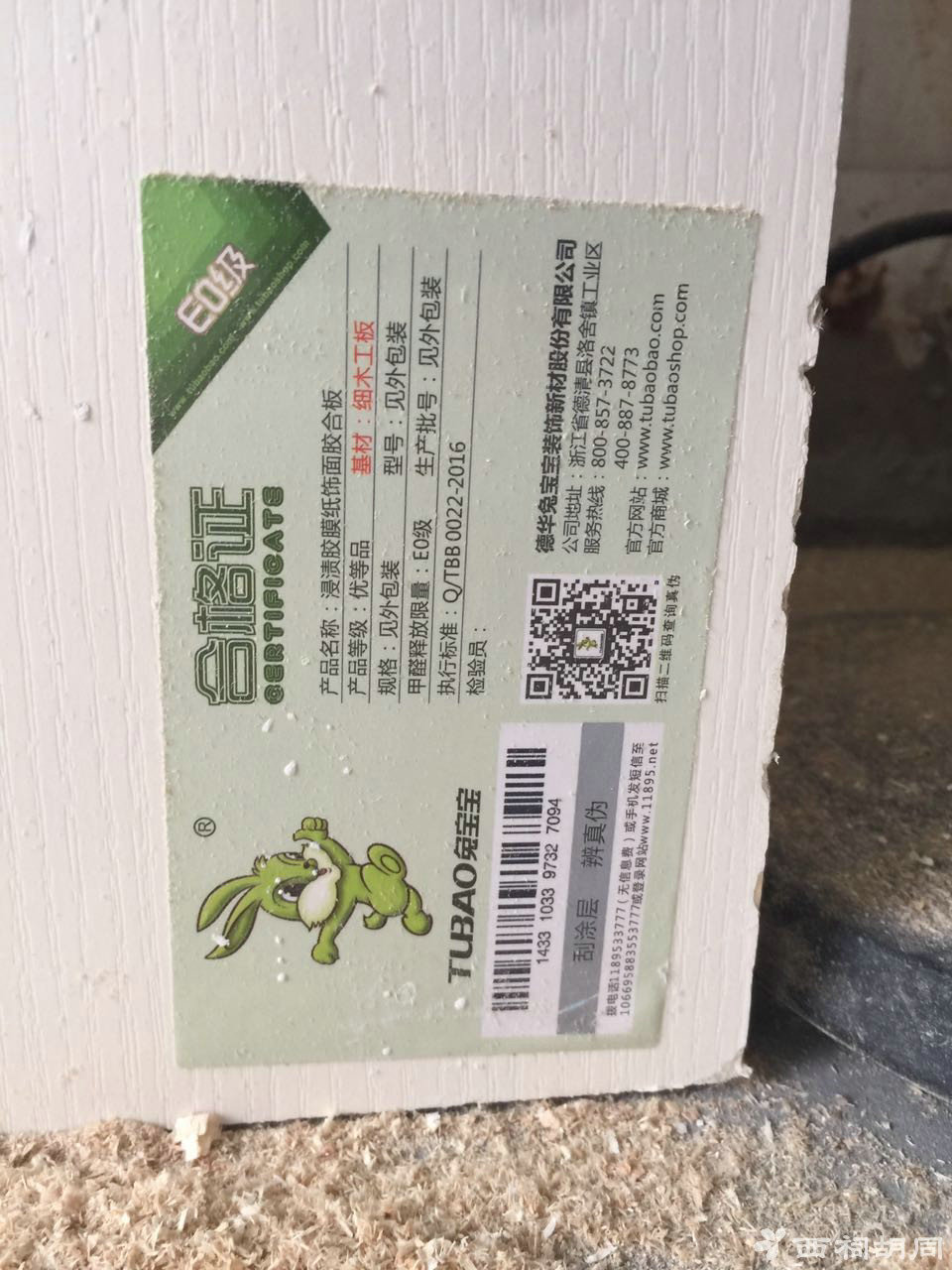

以前老婆家装修用的白橡的兔宝宝免漆板,所以这次板材全部升级为兔宝宝的板子了,不过王师傅说韩师傅的板子一样不错,品质和等级一样,而且价格便宜些。算啦,既然认准了,就还是他了。白色的兔宝宝。
花了点钱做了保护,地砖上都铺上了石膏板,这样不管怎么做活都不会破坏地面了。

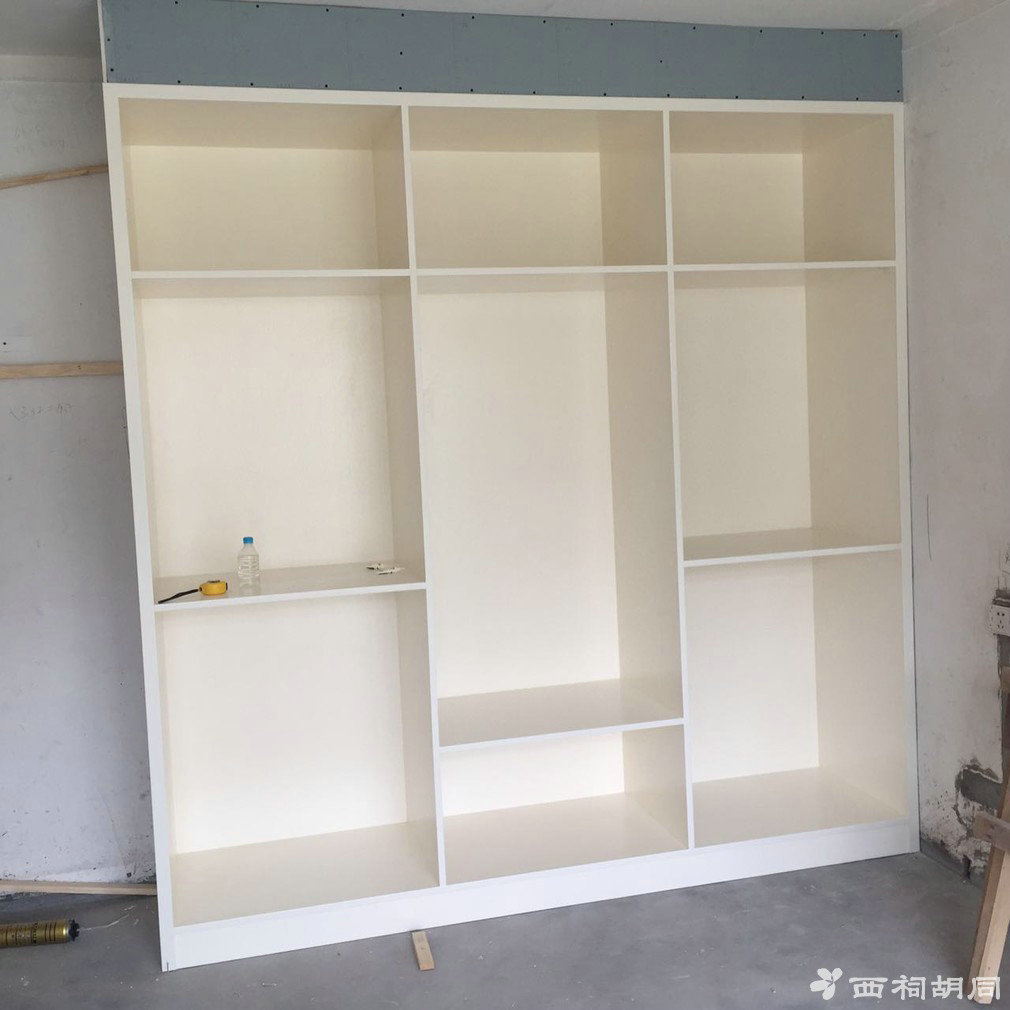

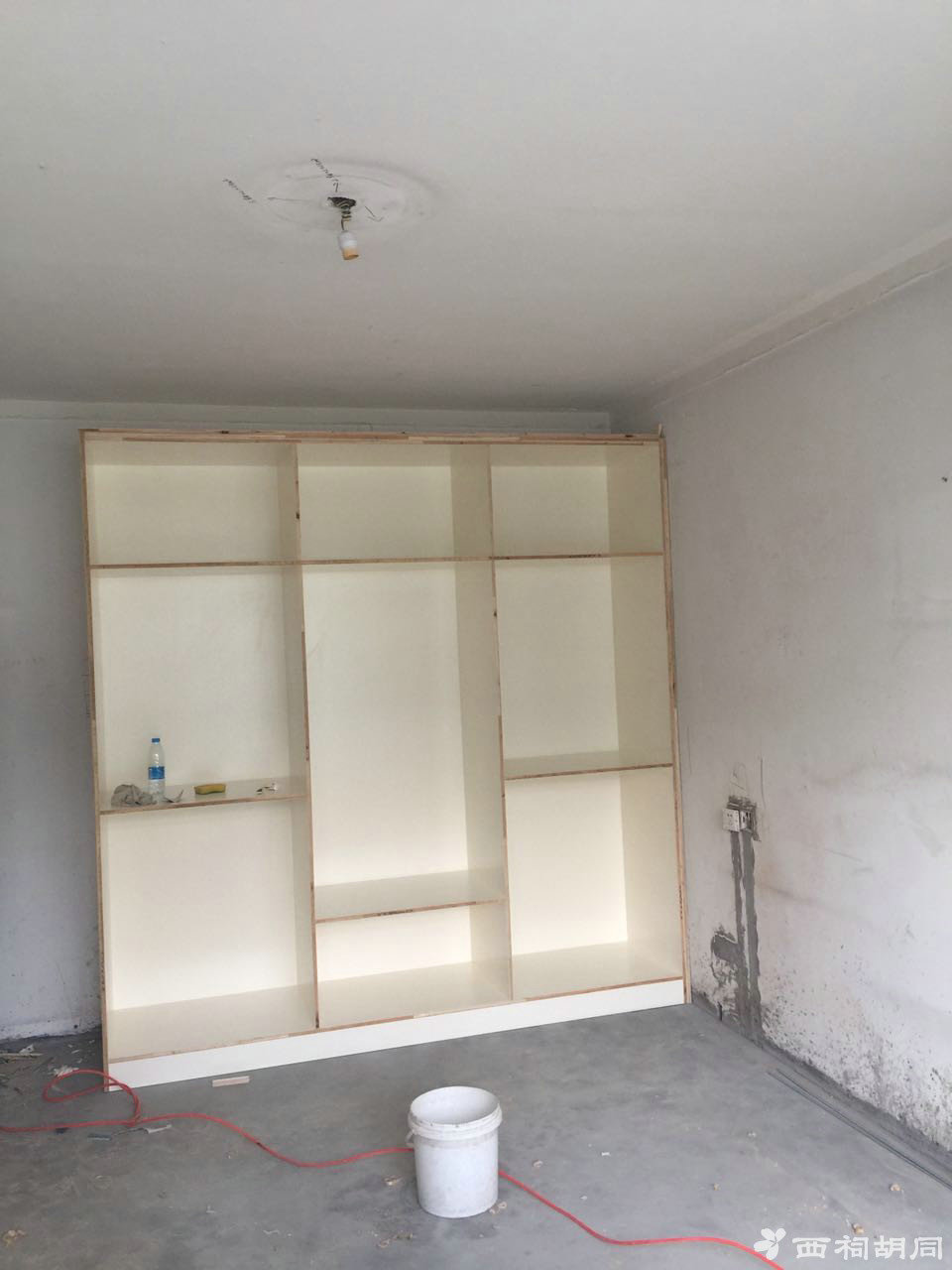

下午4点来安装油烟机和护眼宝,顺便看了下进度。进门就被王师傅的团队给震惊了,已经完成了主卧的柜体和小型衣帽间的柜体。
不过,感觉这白色的兔宝宝有点米黄的感觉,不知道后期陪平开门会不会搭不上。纠结。实在是想早点入住,所以不做油漆,要不然就不用纠结了。
今天约了特略吊顶的老板去测量了下吊顶的尺寸,顺便看了下进展。主卧基本成型,估计就差抽屉了。

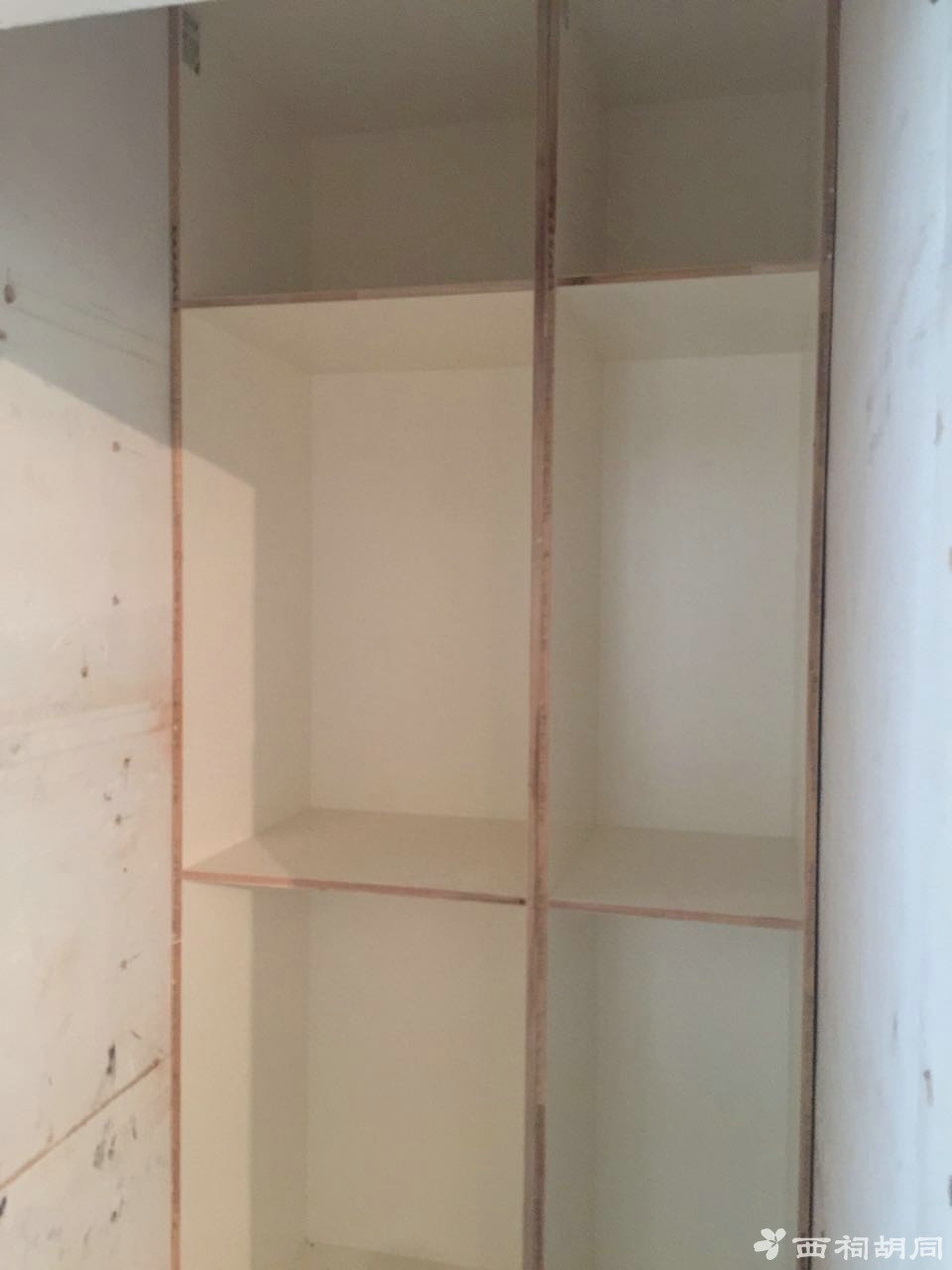

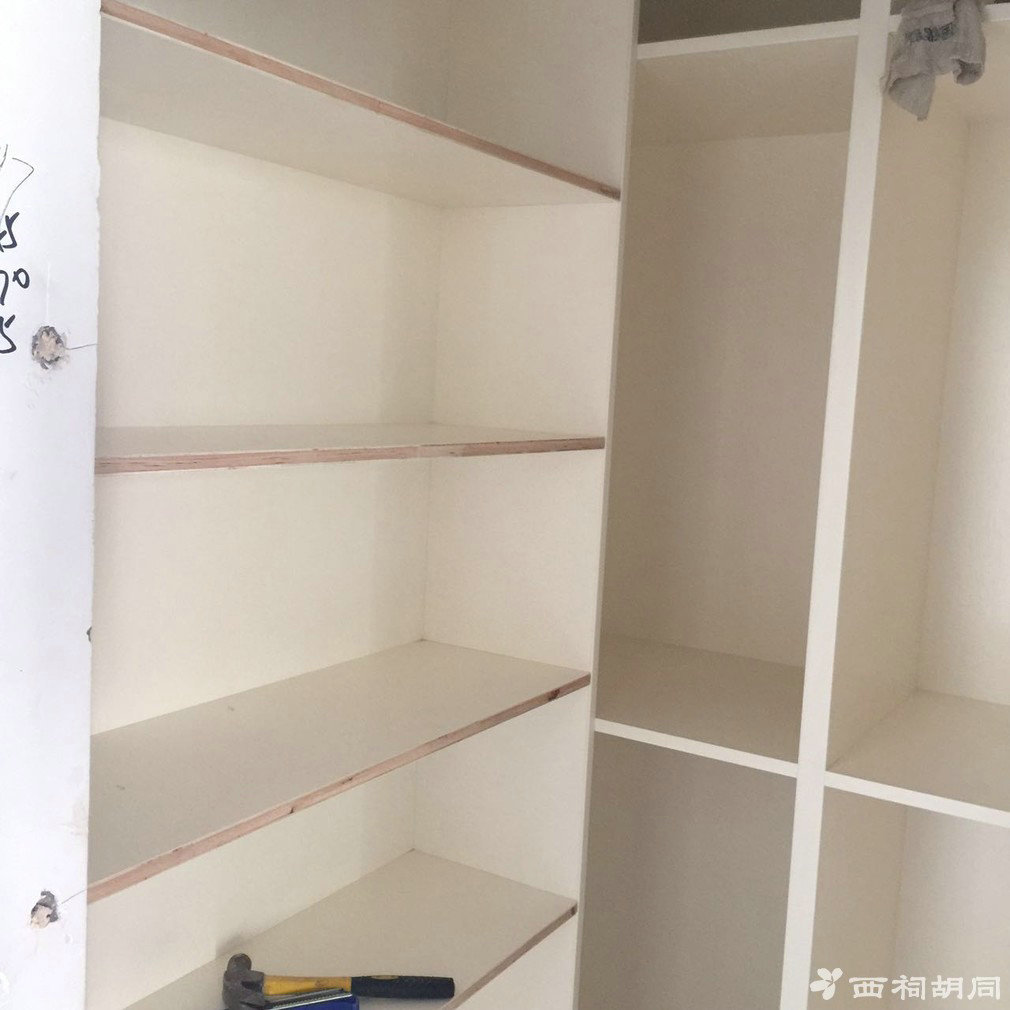

这个是储藏间,只有2个平方。被改成了超迷你的无门衣帽间。我出了简单的图纸,后面就交给王师傅修改尺寸了。

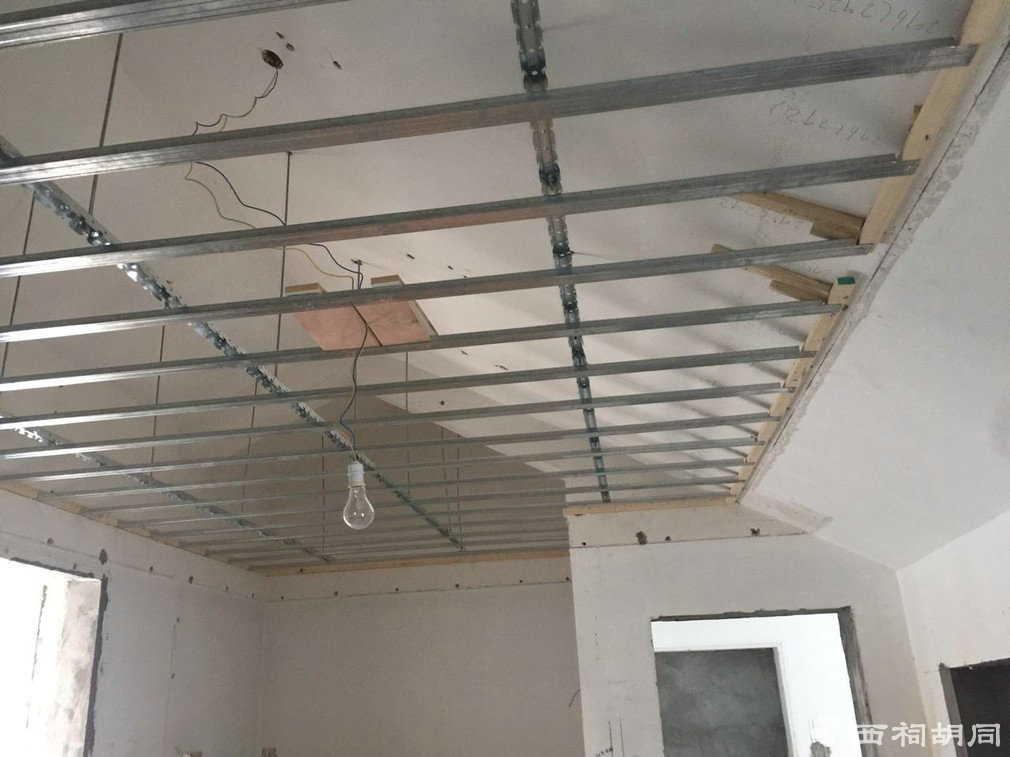

楼上吊的平顶,全部完工,很漂亮。

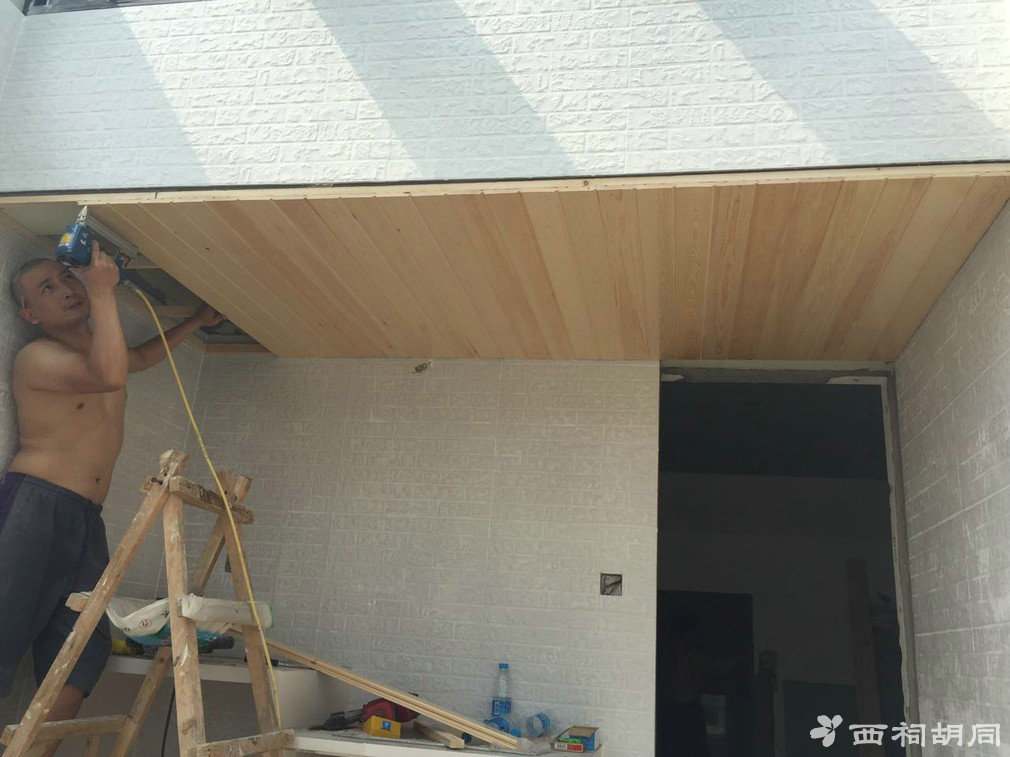

露台的松木板吊顶。这边倒是改变了我一个误区,我一直以为木吊顶是要刷油漆的,不过王师傅告诉我,现在的松木吊顶是直接安装就可以了。所以就把一切吊顶改成了木吊顶,看起来就柔和了一些。

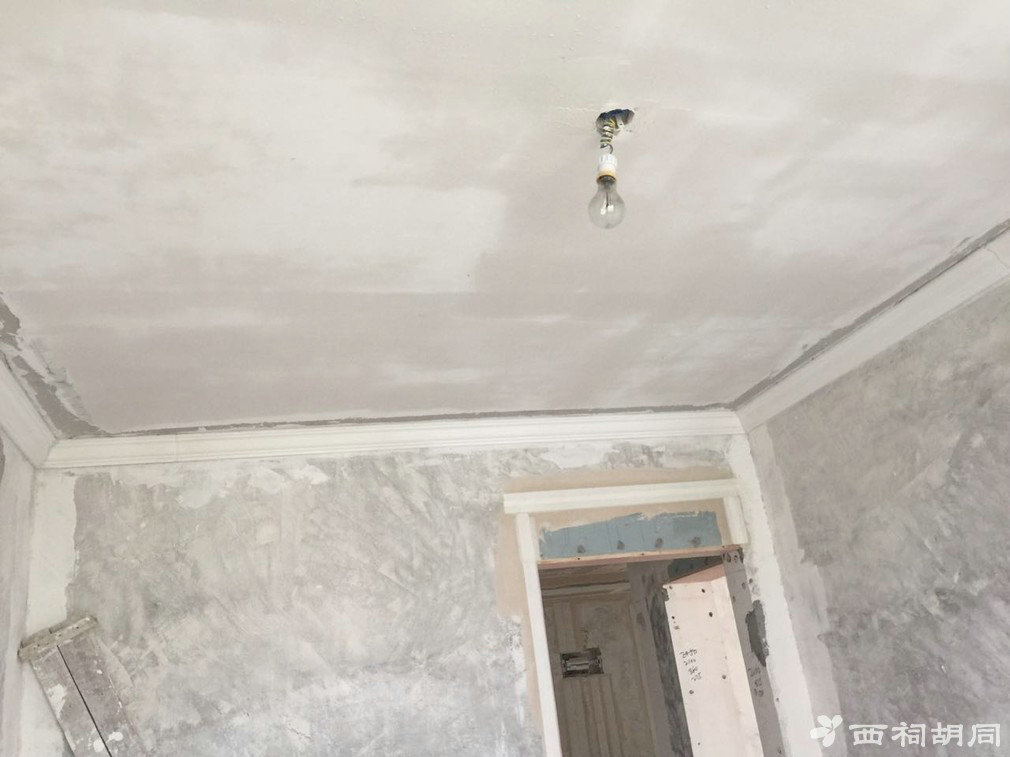

都是斜顶的卫生间吊顶也完成了。不过因为光线太暗,就没拍摄了。后期补上。
有段时间没更新啦。最近比较忙,周末去了桥北楷奇把衣柜门订了。房门是和楼梯一起做的。实木门价格比较实惠,老板说帮我做了除醛,虽然不知道有没有用。我们家一共8个门,门套线若干,花了1W多,心疼!
楷奇衣柜门还是很实惠的。做了2个六门的平开门,一个移门,还有个厨房的三连轨。一共预计也是1W。价格非常实惠。
木工也全部结束了。上点图给大家瞅瞅。

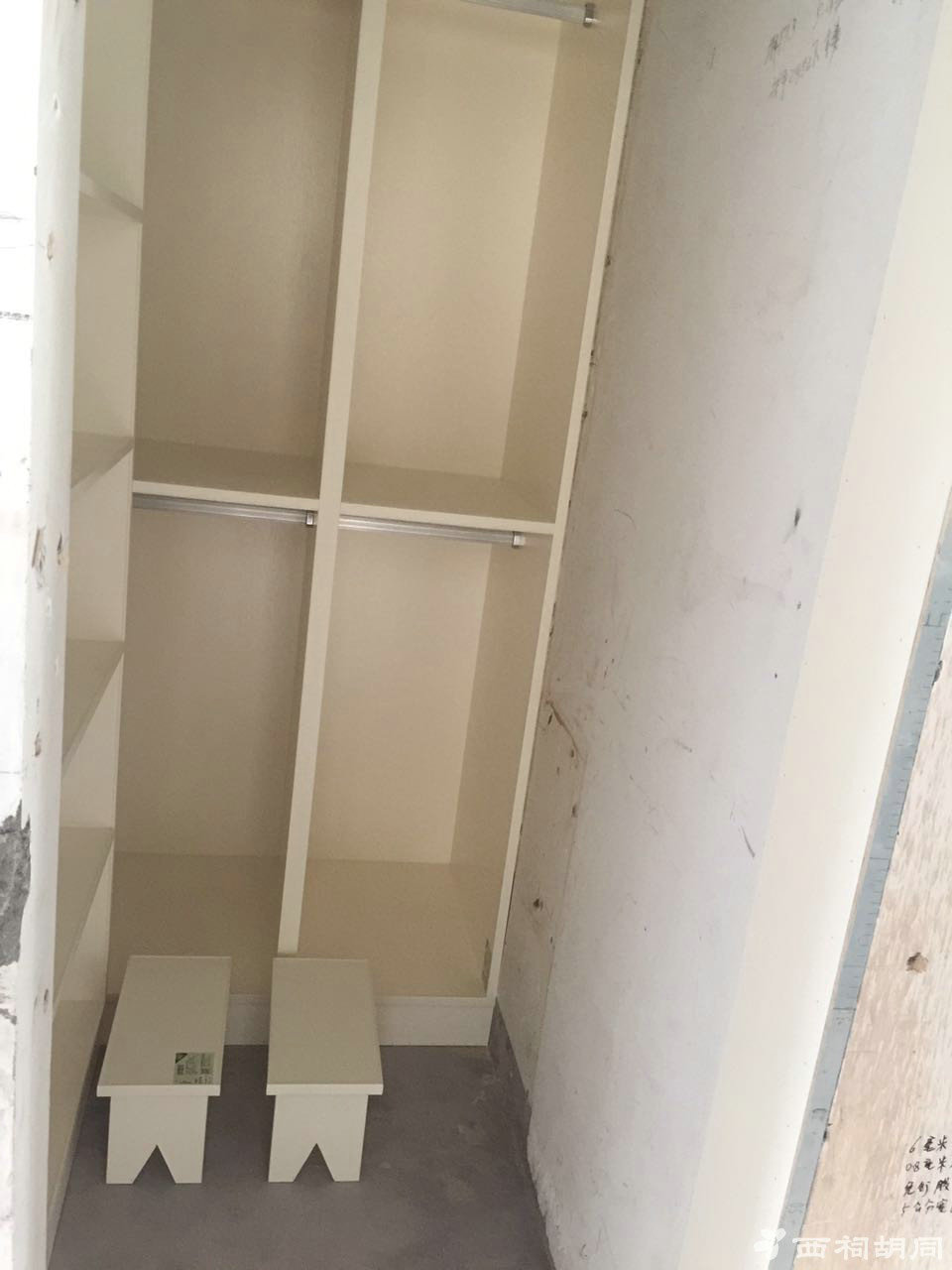

这是改造后的储藏间,小型衣帽间,还是比较实用的。这边就不做门了,平常就是关房门来保证不进灰。

油漆这边,第一遍腻子全部完成,马上就是打磨,然后上第二遍腻子了。整体进度不错。
今天预约了安装热水器,明天特略老板来装吊顶。周五楷奇来测量门,时间安排的慢慢的。就是想着周末能出去嗨皮嗨皮。
周六的时候特略吊顶已经安装了。效果非常的好。用的是秦风汉韵的板子。配上遥控凉霸和暖风机。不过因为电工当时没有并线。暖风机没电,所以暖风机无法调试。就等着后期电工安装或者特略的师傅后期返厂来装下了。
